收藏 分销(赏)

爆破技术交底.doc

上传人:精*** 文档编号:9799625 上传时间:2025-04-08 格式:DOC 页数:15 大小:71.54KB
下载 相关 举报
爆破技术交底.doc_第1页
第1页 / 共15页
爆破技术交底.doc_第2页
第2页 / 共15页
点击查看更多>>
资源描述

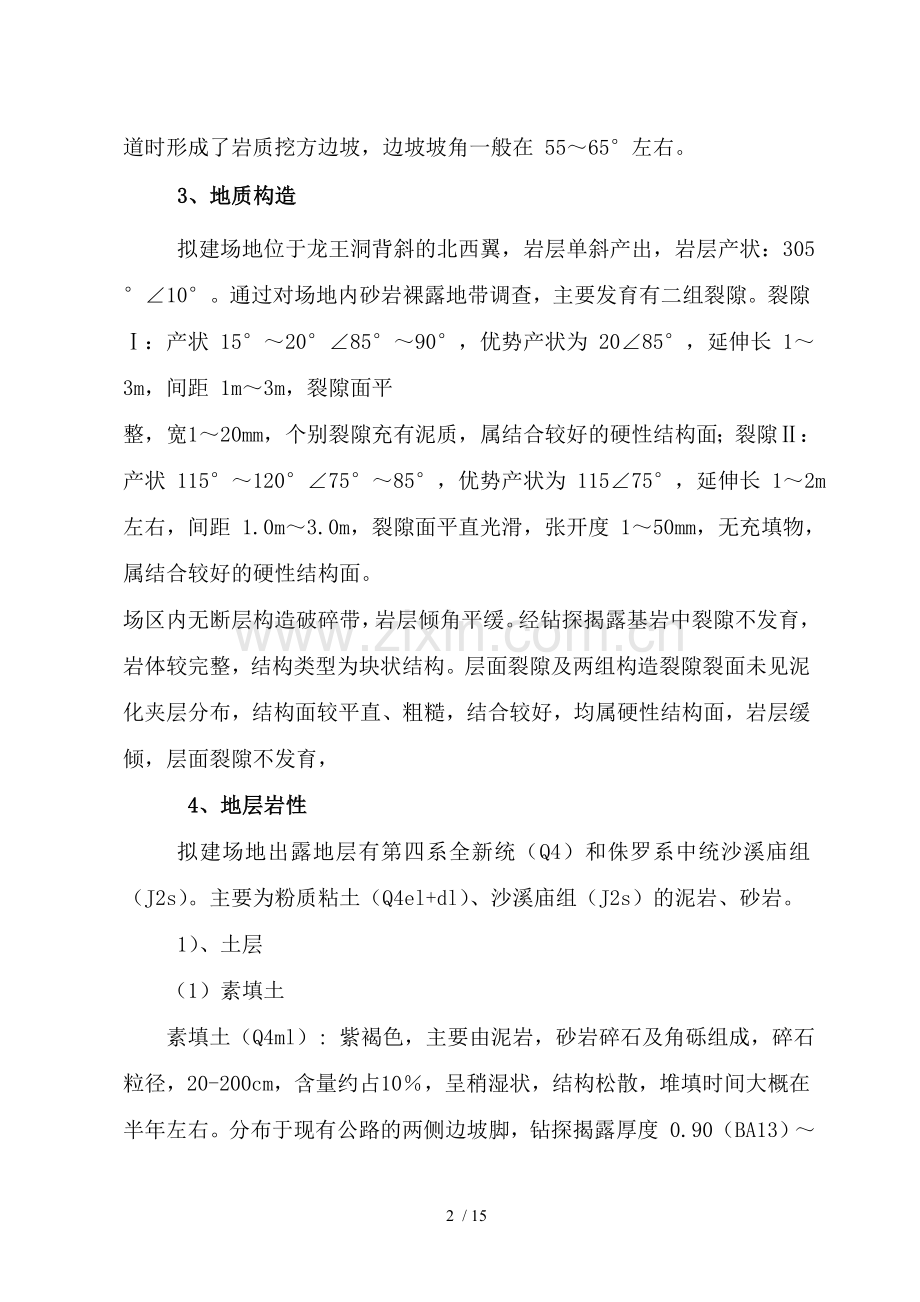

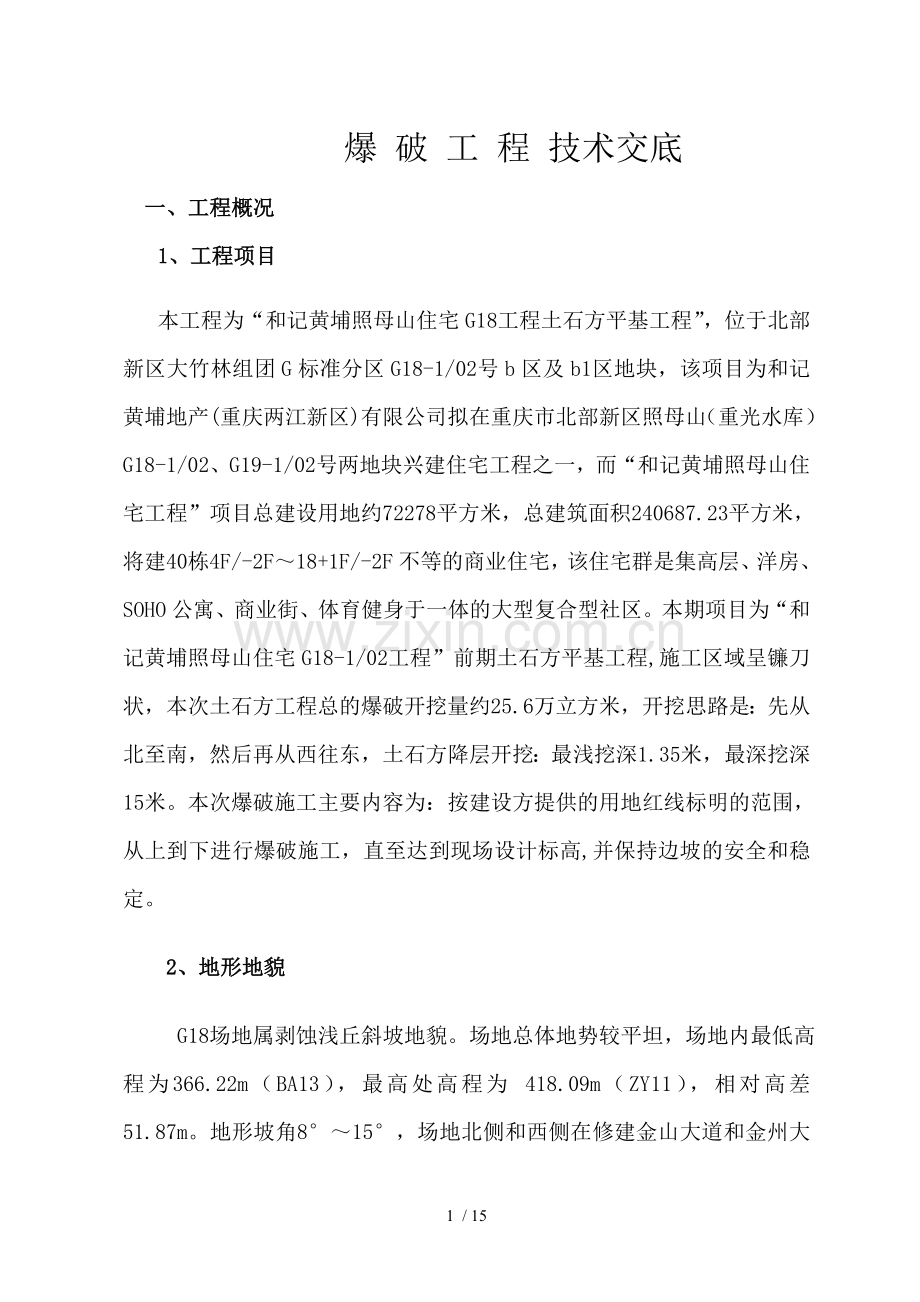

爆 破 工 程 技术交底 一、工程概况 1、工程项目 本工程为“和记黄埔照母山住宅G18工程土石方平基工程”,位于北部新区大竹林组团G标准分区G18-1/02号b区及b1区地块,该项目为和记黄埔地产(重庆两江新区)有限公司拟在重庆市北部新区照母山(重光水库)G18-1/02、G19-1 /02号两地块兴建住宅工程之一,而“和记黄埔照母山住宅工程”项目总建设用地约72278平方米,总建筑面积240687.23平方米,将建40栋4F/-2F~18+1F/-2F不等的商业住宅,该住宅群是集高层、洋房、SOHO公寓、商业街、体育健身于一体的大型复合型社区。本期项目为“和记黄埔照母山住宅G18-1/02工程”前期土石方平基工程,施工区域呈镰刀状,本次土石方工程总的爆破开挖量约25.6万立方米,开挖思路是:先从北至南,然后再从西往东,土石方降层开挖:最浅挖深1.35米,最深挖深15米。本次爆破施工主要内容为:按建设方提供的用地红线标明的范围,从上到下进行爆破施工,直至达到现场设计标高,并保持边坡的安全和稳定。 2、地形地貌 G18 场地属剥蚀浅丘斜坡地貌。场地总体地势较平坦,场地内最低高程为366.22m(BA13),最高处高程为 418.09m(ZY11),相对高差 51.87m。地形坡角8°~15°,场地北侧和西侧在修建金山大道和金州大道时形成了岩质挖方边坡,边坡坡角一般在 55~65°左右。 3、地质构造 拟建场地位于龙王洞背斜的北西翼,岩层单斜产出,岩层产状:305°∠10°。通过对场地内砂岩裸露地带调查,主要发育有二组裂隙。裂隙Ⅰ:产状 15°~20°∠85°~90°,优势产状为 20∠85°,延伸长 1~3m,间距 1m~3m,裂隙面平 整,宽 1~20mm,个别裂隙充有泥质,属结合较好的硬性结构面;裂隙Ⅱ:产状 115°~120°∠75°~85°,优势产状为 115∠75°,延伸长 1~2m 左右,间距 1.0m~3.0m,裂隙面平直光滑,张开度 1~50mm,无充填物,属结合较好的硬性结构面。 场区内无断层构造破碎带,岩层倾角平缓。经钻探揭露基岩中裂隙不发育,岩体较完整,结构类型为块状结构。层面裂隙及两组构造裂隙裂面未见泥化夹层分布,结构面较平直、粗糙,结合较好,均属硬性结构面,岩层缓倾,层面裂隙不发育, 4、地层岩性 拟建场地出露地层有第四系全新统(Q4)和侏罗系中统沙溪庙组(J2s)。主要为粉质粘土(Q4el+dl)、沙溪庙组(J2s)的泥岩、砂岩。 1)、土层 (1) 素填土 素填土(Q4ml): 紫褐色,主要由泥岩,砂岩碎石及角砾组成,碎石粒径,20-200cm,含量约占 10%,呈稍湿状,结构松散,堆填时间大概在半年左右。分布于现有公路的两侧边坡脚,钻探揭露厚度 0.90(BA13)~5.70m(BA15). (2) 粉质粘土(Q4el+dl):灰褐色、褐色,呈可塑状,主要成份为粘土矿物,间夹约 10%的砂岩泥岩角砾,无摇振反应,切面稍有光泽,干强度中等,韧性中等,为残坡积成因。该层分布于整个场地,本次钻探揭露该层的厚度为 0.50m~7.20m(ZY184)。 2)、岩石 (1)泥岩:紫红色、暗紫色,泥质结构,中厚层状构造,由粘性矿物组成,含砂质团块或条带,局部含砂量较重。仅在场地南东脚未揭露,其余地段均有揭露。属场地的主要岩性。 (2)砂岩:紫灰色,紫红色,灰色,中细粒结构,中~厚层状构造,主要矿物成分为石英、长石、云母等,泥钙质胶结。局部地段含泥质较重,形成泥岩条带或团块。属场地次要岩性。 场区内及附近无污染源,岩土体未受污染,结合相邻场地经验,场地岩土体对建筑材料仅具微腐蚀性。 场区岩石较硬,属中等风化带,岩石坚硬系数F=4~8,泥岩和砂岩组成比为6.0:4.0。 5、 不良地质现象及地质灾害 拟建场区地层完整、连续,地形呈斜坡或平台状,无断层、滑坡、泥石流、危 岩、地下洞室等不良地质作用,岩石地基稳定,岩土体现状稳定。场区地质构造简单,水文地质条件较简单。场地稳定,适宜建筑。 6、爆破环境 本工程爆破区域环境为:施工区域:东偏南36米处为钢筋混凝土结构的“和记黄埔照母山住宅G19建成楼”;南边22米处为已过初凝期钢筋混凝土结构的“和记黄埔照母山住宅G18a”基桩;西边105米处为沥青混凝土结构的金山大道;北边83米处为沥青混凝土结构的金州大道。重点防护对象是东偏南36米处钢筋混凝土结构的“和记黄埔照母山住宅G19建成楼”和南边22米处已过初凝期钢筋混凝土结构的“和记黄埔照母山住宅G18a”基桩。经过实地调查,也根据业主单位提供的地质勘测资料,爆破区域属城市拆迁地区,地下也无自来水、天然气、通讯光缆管网,上空也无高压电线。爆破环境还是比较复杂,有一定的施工难度,爆破的主要危害来自爆破振动对周边建(构)筑物所造成的破坏性影响、爆破飞石伤人毁物以及爆后形成的边坡的塌滑和滚石伤人毁物所带来的不良后果。在实际施工过程中,必须采取严密的防护措施,杜绝以上主要危害的发生。 本工程爆破区域和周边建构筑物的位置关系见附图所示。 7、工期 根据甲、乙双方签定的施工合同内容和要求,本工程施工工期为一个月。 三、爆破设计 (一)、施工方案 本工程属土石方平基降层爆破开挖,根据该工程的地质、地形特点和具体的爆破环境,虽然“和记黄埔照母山住宅G18a”基桩距离爆区较近,但由于这些基桩处于爆区的南下部,比爆区低6米左右,爆破振动对其破坏性影响很小,在爆区南侧边缘可以不考虑预挖减振沟。整个爆破区域依照从北至南的开挖顺序,来进行爆破开挖:对修建钻机行进便道、创造钻机平台、边角小幅开挖、靠近周边建(构)筑物的区块、“捡底”扫尾作业等采取人工电钻、空气钻或机械钻孔的方式,选择露天浅孔台阶松动爆破类型;对大幅降层的区域,则采用机械钻孔的方式,选择露天中深孔台阶松动爆破类型。能有效减少大块、根坎、超(欠)挖、爆破振动危害,可以准确达到施工质量要求和设计标高。对于爆破作业中产生的大块,不能采取钻爆法而只能采取机械的方式来破碎解小。 (二)、爆破参数 根据本工程周边环境条件,爆破参数按微台阶浅孔+中深孔露天松动爆破方法进行设计。 1,露天浅孔台阶爆破:适用于修建钻机行进便道、创造钻机平台、边角小幅开挖、靠近周边建(构)筑物的区块、“捡底”扫尾作业等工程内容。 (1)钻孔直径D:根据钻具能力D=38mm。 (2)钻孔长度L:根据钻具能力选择L=1.5~2.1m。 (3)超钻深度h:本工程爆破岩石为一般硬岩,因此超钻深度取h=0.1L。 (4)台阶高度H:采用向下垂直打眼,因此H=L-h=(1.35~1.90)m (5)孔距a:本工程根据实际孔距情况取a=(0.9~1.3)m。 (6)排距b:根据经验b=0.866a=(0.8~1.2)m。 (7)最小抵抗线W:W=b=(0.8~1.2)m。 (8)堵塞长度L2,L2≥W (9)单孔装药量计算 根据爆破岩石体积和炸药量成正比原理,单孔装药量按以下公式计算: Q=qabH q:单位体积耗药量,松动爆破q=0.2~0.4kg/m3,根据爆破施工区域不同的岩体,q值取值也不同,泥岩:q=0.25kg/m3,砂岩:q=0.35kg/m3。爆破参数选择列表计算见表1、表2所示 : 表1 爆体为泥岩的爆破参数 L(m) D(mm) H(m) a(m) b(m) w(m) Q(kg/m3) L2 (m) Q计算值 (kg) Q实际取值(kg) 1.5 38 1.35 0.9 0.8 0.8 0.25 1.00 0.243 0.20 2.1 38 1.90 1.3 1.2 1.2 0.25 1.30 0.741 0.70 表2 爆体为砂岩的浅孔爆破参数 L(m) D(mm) H(m) a(m) b(m) w(m) Q(kg/m3) L2 (m) Q计算值 (kg) Q实际取值(kg) 1.5 38 1.35 0.9 0.8 0.8 0.35 1.00 0.3402 0.30 2.1 38 1.90 1.2 1.1 1.1 0.35 1.30 0.8778 0.80 以上炸药单耗取值,要经过试爆验证,根据实际施工效果,炸药单耗和单孔装药量,可作一定调整,但必须保证爆破施工安全。 2,露天中深孔台阶爆破:适用于大幅降层开挖工程内容。 (1)孔直径D:根据钻机能力D=70mm。 (2)钻孔长度L:根据钻具能力选择L=3.5m。 (3)超钻深度h:h=(8~12)d,本工程爆破岩石为一般硬岩,取较少数值的超钻深度,取h=0.4m。 (4)台阶高度H:采用向下垂直打眼,因此H=L-h=3.1m (5)底盘抵抗线W1:W1=(20~40)D,本工程根据实际钻孔深度较小,取W1=1.8m。 (6)孔距a:a=mW1,m为炮孔密集系数,本工程取:泥岩:a=1.3×1.8=2.3m;砂岩:a=2.1m。前排可恰当取小值,泥岩:a=2.1m;砂岩:a=1.9m。 (7)排距b:本工程采用等边三角形布孔,泥岩:b=0.866a=2.0m;砂岩: b=0.866a=1.8m。 (8)堵塞长度L2:L2=(20~40)d,本工程必须保证L2≥W。 (9)单位炸药消耗量(q):根据现场实际岩质为一般硬岩的情况,泥岩:q=0.25kg/m3,砂岩:q=0.35kg/m3。 (10)单孔装药量计算 1)前排 泥岩:Q=qaw1H=0.25×2.1×1.8×3.1=2.9295kg 砂岩:Q=qaw1H=0.35×1.9×1.8×3.1=3.7107 kg 2)后排 泥岩:Q=KqabH=1×0.25×2.3×2.0×3.1=3.565kg 砂岩:Q=KqabH=1×0.35×2.1×1.8×3.1=4.1013kg 爆破参数选择列表如下: 表3 爆体为泥岩的中深孔爆破参数 排位 D(m) L(m) H(m) a(m) W1或b(m) q(kg/m3) Q计算 值(kg) Q实际取值(kg) L2(m) 前排 70 3.5 3.1 2.1 1.8 0.25 2.9295 2.9 2.3 后排 70 3.5 3.1 2.3 2.0 0.25 3.565 3.5 2.2 表4 爆体为砂岩的中深孔爆破参数 排位 D(m) L(m) H(m) a(m) W1或b(m) q(kg/m3) Q计算 值(kg) Q实际取值(kg) L2(m) 前排 70 3.5 3.1 1.9 1.8 0.35 3.7107 3.7 2.2 后排 70 3.5 3.1 2.1 1.8 0.35 4.1013 4.0 2.1 以上炸药单耗取值,同样也要经过试爆验证,根据实际施工效果,炸药单耗和单孔装药量,可作一定调整。 四,对主要爆破危害的防护措施: 1、控制爆破振动的措施: (1)对位于爆破区域周边建构筑物提前做好拍照、摄像等前期取证工作,同时做好和可能受到爆破振动影响的周边房企单位的协调和沟通工作。每次起爆过程中,要通知建设方-四川省第十五建筑有限公司重庆分公司和爆破安全监理方-重庆市佳音机械化建筑工程有限公司对爆破施工单位进行监督,并在“和记黄埔照母山住宅G19建成楼”西侧取两个点、北端取一个点和在“和记黄埔照母山住宅G18a”基桩北端取两个点共五个点分别进行爆破振动监测,及时根据监测结果调整爆破参数,严格控制单响起爆药量和齐发爆破总药量或最大一段药量。 (2)在爆破区域的东边环“和记黄埔照母山住宅G19建成楼”西侧,施工单位-四川省第十五建筑有限公司重庆分公司已经开挖出一条环“和记黄埔照母山住宅G19建成楼”西北侧长约300米、宽约3米、深约5米的排水沟,自然形成了一条保护爆区东边环“和记黄埔照母山住宅G19建成楼”西北侧建成楼稳定的减振沟,有利于减少爆破振动对“和记黄埔照母山住宅G19建成楼”所造成的破坏性影响。 (3)限制爆破振动源强度(一次爆破装药量)。根据保护对象所在地面质点振动的安全允许速度和保护对象至爆心距离,算出爆破振动安全允许装药量,作为本次爆破不产生爆破振动危害的极限用药量。根据本工程周边不同距离的建(构)筑物,为1.1~12.6kg。 (4)贯彻“浅眼、密孔、少药、分段延期控制爆破”的技术原则控制单孔装药量和齐发爆破总药量。根据安全评估和公安机关审批的爆破方案里的来实施爆破作业,降低单位时间内爆炸能量的释放。分散、均匀布药,将爆破振动控制在安全允许程度内。避免爆破振动对沥青混凝土公路、钢筋混凝土楼在建房和建成楼、砖混结构房屋造成破坏性影响。 (5)均匀释放爆破能量,降低峰值效应。采用低爆速、低威力炸药和不耦合装药结构,将炸药能量突然释放改为均匀释放,降低单个药包爆破振动峰值效应。 2、预防爆破个别飞散物伤人毁物的措施: (1)爆破前,须用挖掘机和运土车将场区内的树木、建筑垃圾、松软土石挖运干净,消除产生爆破飞石的隐患,避免爆破时残留的松散物飞得过远而伤人毁物。 (2)合理布孔、优化爆破参数,选定正确的最小抵抗线和单耗药量、单孔装药量。根据钻孔期间地形变化及时调整孔位,根据暴露的深层地质结构(钻孔速度变化及岩粉)调整单耗,通过试爆最终确定单孔药量。 (3)精心施工。逐个检查药孔、孔位、孔径、孔深、倾斜角度,是否畅通,有无积水;发现问题及时补救。严格控制装药长度和单孔药量;确保填塞密实和填塞长度,填塞物内不含碎石。 (4)双层覆盖防护:用规格为2000×1500×10mm的胶皮,另加钢板或沙袋对炮孔进行双层覆盖。 (5)勘查爆点周围环境,消除诱发次生事故灾害隐患。要清除近处垃圾等杂物,防止被飞石溅起过远。 (6)按设计提出的爆破飞散物安全允许距离范围边界,设置警戒,包括划定警戒区域,设置警戒线,在路口设置警示牌和告示牌,警戒人员每人配备一部对讲机,互通警戒情况,将在爆区作业的机械和车辆及所有工作人员清理出危险区,严防其他无关人员进入爆区,杜绝爆破飞石伤人毁物危害。 3、避免爆后形成的边坡的塌滑和滚石伤人毁物的措施: (1)根据实际爆破区域整体地势的具体情况,确定开挖顺序,即从北至南的开挖顺序进行钻孔爆破作业,尽量形成一层一层平整的台阶。 (2)靠近边坡的区域,采取浅孔、密眼,取较小数值排距,减少装药量,控制齐发爆破总药量的减弱爆破方法,杜绝因爆破振动引发的滚石伤人毁物和损毁新支护的开挖形成的边坡等爆破振动危害。 (3)选取适当的边坡坡度比值。根据本工程的实际情况,结合岩石的坚韧度和风化情况,形成业主单位设计的边坡。 (4)加强安全巡查工作,爆破施工单位指派专人在爆破施工区域进行安全巡查,发现爆破振动造成新的浮石、悬石、松散石,立即报告施工单位负责人,疏散施工人员和机械,立即进行消除隐患工作。分清机械破碎和爆破施工区域,明确机械破碎和爆破施工的职责。 (5) 采用逆作法施工,严格按施工图设计要求及时支护开挖形成的边坡。支护措施有打锚杆、喷射混凝土等,避免边坡支护和爆破同时施工,以保证边坡的稳定和整个施工的安全。 1)边坡排水:边坡体内地下水的疏排有三种方法:设置排水沟、排水洞和排水孔。 2)系统支护:对全强风化带边坡,采取系统锚杆支护和挂网喷混凝土支护;对直立坡也采用系统锚杆加固。 3)随机支护:对于施工中发现的地质缺陷,如结构面发育区、岩体破碎区、断层带、节理密集带或局部不稳定块体等,需分别情况进行支护。处理办法有土钉、土锚、喷混凝土。 六、施工工艺 1、钻孔:钻孔采用梅花形布孔,炮孔布置有垂直炮孔和垂直和倾斜炮孔联合形式两种。 炮孔布置见下图所示: a b 钻 孔 布 置 示 意 图 钻 孔 布 置 示 意 图 孔距a取值:泥岩:浅孔:0.9m/1.3m,中深孔:前排:2.1m,后排:2.3m;砂岩:浅孔:0.9m/1.2m,中深孔:前排:1.9m,后排:2.1m。排距b取值:泥岩:浅孔:0.8m/1.2m,中深孔:前排:1.8m,后排:2.0m;砂岩:浅孔:0.8m/1.1m,中深孔:前排:1.8m,后排:1.8m。 2、炮孔检查:装药前逐一检查,检查孔内有无堵塞物和孔内水深,重点检查炮孔的实际最小抵抗线和原设计的抵抗线有无变化,以确保最后调整核实药量的准确程度。 3、 装药:装药时,要清理炮孔内杂物,本工程爆破装药采取连续装药结构。装药时要注意雷管聚能穴的方向,要指向被其引爆炸药的传播方向,并注意装药密度要适中,要保护炸药的连续性。 装药结构见下图所示:(以2.1m孔深露天浅孔爆破类型为例) 4、填塞:用钻孔炮屑分层填塞。若遇水孔,要用水泵先抽干土坑里的积水,并用空压风管吹干炮孔里的渗水,还要用瓜米石填塞水孔,并保证填塞质量和深度,堵塞长度L2≥W,以此来增大爆破效果和减少爆破有害效应(即爆破飞石和空气冲击波危害)。 5、逐孔覆盖:在需采取覆盖措施的爆破区域,采用胶皮和钢板或沙袋覆盖每一装药完毕后的炮孔。 七、保证爆破施工安全的措施 (一)爆炸物品的安全管理措理 1、爆破作业人员严禁穿戴容易产生静电的化纤衣帽,禁止将手机、对讲机等移动通信设备带入爆区。 2、施工现场设置炸药临时存放区,用彩条布搭设堆场,用警戒线圈离;雷管应放入带锁防爆箱,炸药和雷管之间的间距应大于25m,并实行专人照看制。爆破材料箱盒堆放必须平放,不得倒放,不准抛掷、拖拉、推送、敲打、碰撞。 3、应严格遵守爆破材料的领、退、用的制度,若在施工现场有剩余民爆物品未用完,则必须退库,民爆物品不准在现场过夜。 4、爆破材料应轻拿轻放,不得有摩擦、振动、撞击、抛掷、倒转、坠落发生。 5、爆破施工现场临时堆放的民爆物品禁止接近烟火及易燃危险品。 6、爆破员完成装药、堵塞工作后,应全部清理装药现场,将民爆物品包装纸箱、塑料袋等收集并统一销毁,爆后如发现有未处理的盲炮而遗留下来的雷管、炸药,也要及时按规定处理,杜绝民爆物品丢失。 八、爆破信号及爆破时间 1、爆破信号 和临近施工单位统一协调爆破时间,共同在各路口及主要部位设置警戒岗哨,手执红、绿两旗(视觉),绿旗放行,红旗禁止,配合口哨(听觉)发出。 (1)预警信号:两长两短,爆破警戒范围内开始清场工作。 (2)起爆信号:连续急促声,确认所有人员、设备全部撤离爆破警戒区,所有警戒人员到位,具备安全起爆条件时,准许爆破员起爆。 (3)解除信号:单调长声,安全等待时间过后,检查人员进入爆破警戒区范围内检查、确认安全后,方可发出解除爆破警戒信号。在此之前,岗哨不得撤离,不允许非检查人员进入爆破警戒范围。 2、爆破时间 为了减少爆破对在周边进行房建施工单位和附近市民的影响,爆破时间暂定为房建施工单位吃饭、休息和下班的时段,中午11:30至14:00,下午17:30至18:30。具体时间以公安部门批准的时间为准。 四川十五建和黄照母山G18b项目部 15 / 15
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
