收藏 分销(赏)

织金县三甲派出所办公楼施工设计方案.doc

上传人:w****g 文档编号:9795259 上传时间:2025-04-08 格式:DOC 页数:20 大小:45.04KB
下载 相关 举报
织金县三甲派出所办公楼施工设计方案.doc_第1页
第1页 / 共20页
织金县三甲派出所办公楼施工设计方案.doc_第2页
第2页 / 共20页
点击查看更多>>
资源描述

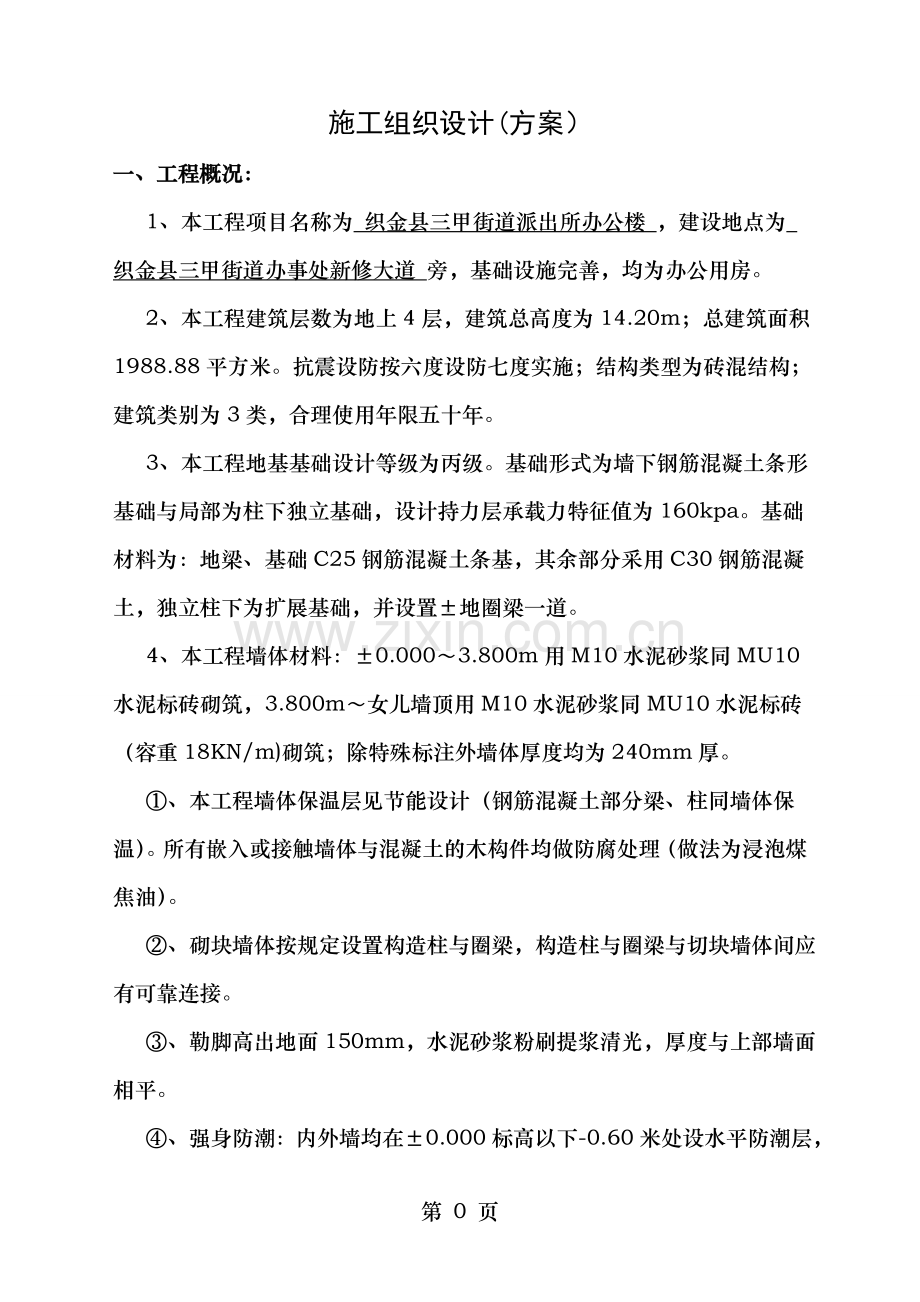

施工组织设计(方案) 一、工程概况: 1、本工程项目名称为 织金县三甲街道派出所办公楼 ,建设地点为 织金县三甲街道办事处新修大道 旁,基础设施完善,均为办公用房。 2、本工程建筑层数为地上4层,建筑总高度为14.20m;总建筑面积1988.88平方米。抗震设防按六度设防七度实施;结构类型为砖混结构;建筑类别为3类,合理使用年限五十年。 3、本工程地基基础设计等级为丙级。基础形式为墙下钢筋混凝土条形基础与局部为柱下独立基础,设计持力层承载力特征值为160kpa。基础材料为:地梁、基础C25钢筋混凝土条基,其余部分采用C30钢筋混凝土,独立柱下为扩展基础,并设置±地圈梁一道。 4、本工程墙体材料:±0.000~3.800m用M10水泥砂浆同MU10水泥标砖砌筑,3.800m~女儿墙顶用M10水泥砂浆同MU10水泥标砖(容重18KN/m)砌筑;除特殊标注外墙体厚度均为240mm厚。 ①、本工程墙体保温层见节能设计(钢筋混凝土部分梁、柱同墙体保温)。所有嵌入或接触墙体与混凝土的木构件均做防腐处理(做法为浸泡煤焦油)。 ②、砌块墙体按规定设置构造柱与圈梁,构造柱与圈梁与切块墙体间应有可靠连接。 ③、勒脚高出地面150mm,水泥砂浆粉刷提浆清光,厚度与上部墙面相平。 ④、强身防潮:内外墙均在±0.000标高以下-0.60米处设水平防潮层,外围墙体地梁内加3%防水剂;内外墙体在±%防水剂,抹灰厚20mm。 二、 分部分项施工技术方案 施工方案的选择按照“先地下后地上,先结构后装饰”的施工组织原则,将本工程划分为三个施工段,即:基础工程、主体结构工程、装饰工程。根据施工程序与本工程的工程量并结合配备的机械设备与施工现场当地实际情况,制定本施工方案。 1、基础工程:施工顺序为:场地平整(土方开挖)→基础定位放线→人工挖基槽土方→清基→验槽→毛石混凝土基础浇筑→地圈梁、柱钢筋绑扎→地圈梁、柱基木模施工→钢筋验收→地圈梁混凝土浇筑→土方回填→基础验收。 2、主体工程:施工顺序为:放线→柱钢筋绑扎→砌筑砖墙→模板施工→楼面钢筋绑扎→钢筋验收→混凝土浇筑→养护→主体验收。 3、装饰工程:施工顺序为:门窗框安装→室内抹灰→室外装饰→楼地面施工→安装门窗扇→油漆施工→玻璃安装。 4、平场土方工程:本工程建设地址经建设单位选址于距后寨乡九黎大道约六十米处,修建地址地形为斜坡土山,定位测量放线需平场开挖大量土方。平场土方采用机械开挖(现场转运)。平场开挖过程中根据基础埋深与土质情况按规范要求放坡施工。基坑、基槽底面根据基础大小每边留出300宽的工作面。开挖过程中如遇地下溶洞等与其他地下障碍物,应会同现场监理工程师协调处理后方可继续施工。 土方回填在基础施工完毕后进行,回填前,清除基坑内的积水与杂物。回填时分层进行。 5、钢筋工程 5.1)钢筋:所用的钢材必须是国家定点厂家生产的产品,必须批量进货,每批钢材质保书齐全,钢筋捆上的标牌、出厂检验报告与出厂单必须相符。在此基础上按规范要求取样试检合格的材料方可用于施工现场。 5.2 )钢筋的加工制作:钢筋在按设计成型之前,必须经过除锈、调直、切断、弯曲成型等加工过程。所有钢筋的半成品加工均在场外统一进行。本工程结构按设计与规范要求,主筋接长采用双面搭接焊与单面搭接焊连接。其余小直径钢筋采用绑扎搭接接长。 制作时先按钢筋配料单放样,试制合格后才能成批生产,生产时严格按照钢筋配料单的尺寸、形式、数量进行。制作后,分门别类挂号标识牌。整齐堆放。 5.3) 钢筋绑扎 (1) 钢筋绑扎措施:为保证钢筋的相对位置与柱插筋不偏移,先用定位箍筋将插筋定位,然后将插筋与面筋点焊固定,在离面筋500mm高的位置加绑一道定位箍筋,并增加斜支撑固定,预防浇筑混凝土是产生柱插筋位置偏移现象。 (2)主体结构钢筋绑扎:主体结构每一施工段的钢筋绑扎顺序为:检查、校正柱的竖向钢筋→竖向钢筋接长→柱箍筋绑扎→梁钢筋绑扎→板筋绑扎。 钢筋绑扎应严格按照施工图进行,要做到横平竖直、整齐美观,数量间距都要严格符合图纸与规范的要求,按钢筋穿插就位顺序,以减少绑扎困难。要垫好垫块或撑铁,保证梁、板、柱的保护层厚度,并注意成品保护,特别是现浇板的钢筋。 6、模板工程 6.1.本工程模板体系采用木制定型板,优点在于装拆方便,表面光洁,接缝易处理。主要材料采用15mm厚木夹板、50×100×2000mm的木方、Ø48的钢管支撑,对拉螺栓加固。 6.2.模板与木方要堆放在干燥的地方,避免淋雨与暴晒,并注意防水,配制加工好的模板编号堆放整齐。模板运输时应水平堆放并采取加固措施,以避免倾翻造成损失。 6.3.模板根据柱截面尺寸进行配制,配模时采取大面压小面,柱与梁接口处采取柱模开槽,梁底与侧模与槽边相接,拼缝严密,并用木方压紧,柱模加固采用钢管抱箍,对拉螺栓加固,每550mm一道。 梁底模、侧模、板模的配置要考虑压边顺序,一般为梁侧模压梁底模,板模压梁侧模。为避免梁底模、板模因重力而下垂,对跨度大于4m的板与跨度大于6m的梁,按规范要求板跨中起拱L/400. 6.4.楼板模板采用散装散拆,模板编号定位,楼板上开洞的,先在底模上放出洞口线,再在底模上支设洞边模板,并用木方作内撑,用以加固模版,防止洞口模板在浇筑混凝土时发生偏移。板底模的标高要严格控制,模板拼接允许偏差控制在规范许可范围内。模板的支撑与加固采用快拆体系满堂脚手架。 6.5.平台模板、梁模板安装完毕后,应留设清扫口,以利于模版上的杂物清扫。 7、混凝土工程(用检测尺进行检查) A、 混凝土的试配与选料。 A.1.严格控制材料质量,选用级配良好、各项指标符合要求的砂石材料,进场水泥必须有材质证明书,进场水泥必须对其强度与安定性等性能指标按批量进行检测,合格后方可使用。 A.2.混凝土配合比由我公司质量监督部经多次试配,按照可能遇到的气候,外部条件变化的不利影响,优化配合比设计,配合比一经确定,即按要求备料,做好施工前的准备。 B、混凝土的浇筑与振捣 钢筋绑扎完毕,模板支设完结并加固牢固,预埋、预留准确后,填写混凝土浇灌申请表,请各专业工长签字同意后才许浇灌。 浇灌前,通过协议与气象台建立中短期天气预报与灾害性天气预报制度,便于提前做好针对性的防雨、防风等措施,与有关部门建立良好的协作关系,保证道路畅通,水电供应正常。在施工现场内设立专人负责指挥调度,做到不等料、工作上有序作业。 B.1)基础工程混凝土的浇筑与振捣 浇筑方式采用“斜面分层、一个坡度、薄层覆盖、秩序渐进”。斜面分层浇筑厚度为400mm,振捣工作从浇筑层下端开始,逐渐上移、行列式插点次序移动,防止漏振,间隔20~30分钟以后对混凝土进行二次复振,且在浇灌过程中要将泌水与时抽排。 B.2)主体混凝土的浇筑与振捣 梁、板、柱与楼梯一次性浇筑成型,不留施工缝,浇筑时按由远至近,先柱后梁的原则。 浇筑柱时,为防止混凝土的离析,采用分层浇注的方法,每次的浇注高度不得超过0.5m。 混凝土振捣时,振动棒应交错有序,快插慢抽,不能漏振,也不能过振,振动时间控制在20~30秒。在有间歇时间差的混凝土界面处,为使上下层混凝土结合成整体,振动器应伸入下层混凝土5cm,特别要加强墙、柱接茬处与钢筋较密处的振捣,以确保混凝土无烂根、蜂窝、麻面等不良现象。楼板采用平板振动器振捣。 B.3)混凝土的养护 混凝土的养护一般采用洒水与盖湿麻袋养护,柱养护采用喷洒无水养生液与用湿麻袋包裹相结合的办法。养护期一般为7天。 8、脚手架工程 本工程外架采用双排竹脚手架与双排钢管落地式脚手架,主要用于结构与装修阶段的安全防护与提供操作平台。 8.1)脚手架的搭设与拆除 搭设顺序为:做好搭设的准备工作→地基处理→放置纵向扫地杆→逐跟树立立杆,随即与纵向扫地杆扣牢→安装横向扫地杆,并与立杆或纵向扫地杆扣牢安装第一步大横杆→安装第一步小横杆→第二步大横杆→第三步小横杆→加设临时抛撑(上端与第二步大横杆扣牢,在装设两道联墙杆后方可拆除)→第三、四步大横杆与小横杆→设置连墙杆→接立杆→加设剪刀撑铺脚手板→绑护身栏板与挡脚板→立挂安全网。 拆除顺序为:安全网→护身栏杆→挡脚板→脚手板→小横杆→大横杆→立杆连墙杆→纵向支撑。 8.2)联墙拉杆的设置 联墙点的位置设置在立杆与大横杆相交的节点离节点间距不宜大于30cm。在结构边梁上过中线位置预埋Ø48×3.5钢管。短钢管两端分别用直角扣件与预埋钢管与大横杆相连。结构边梁上水平方向每4m设置一个,联墙立杆水平方向间距4m,垂直方向隔层设置。 8.3)脚手架防护 脚手架底部采用木夹板全封闭,架体与建筑物的空隙采用平网防护,脚手架外架立面采用密目式绿色安全网,水平方向作业层按结构进度满铺脚手板,由于架体较高,需加设防雷击措施,具体方法是:在主体底层选定四个转角,将转角处的结构钢筋与脚手架连接。 8.4)脚手架的验收 脚手架应由架子工严格按规范搭设,搭设前进行安全技术交底,脚手架应分部、分项按施工进度验收,验收合格后方可投入使用。 9、砌体工程(用经纬仪与检测尺进行检查) 本工程墙体采用M5.0混合砂浆MU10砖砌筑,施工要点如下: 9.1)、水泥标砖进场后按规格分别堆放整齐,堆置高度不宜超过2m,采取遮盖等有效措施防止雨淋,施工时的含水率小于20%. 9.2)、砖块由人工运至各楼层,施工前应复核结构轴线,,符合后方可弹出墙体细部尺寸线; 9.3)、砌筑时上下错缝,采用三顺一丁的方法,搅拌砂浆时须挂配合比牌,计量准确,灰缝横平竖直,砂浆饱满,水平灰缝厚度不得大于12mm。垂直灰缝不得大于20mm。 9.4)、在砖墙的转角纵横墙交接处,需要隔皮纵、横墙切块相互搭砌。隔皮纵、横墙砌块端面漏头、与柱交接处理,沿墙高50mm左右设置一道Ø6纵横每边各长1m的拉结筋,构造柱与墙交接处留马牙槎,先退后进,马牙齿深60mm,并且要求砖墙上不得留脚手眼,砌筑过程中用线锤与托线板检查垂直度与平整度。 10、楼地面工程(用检测尺进行检查) 本工程楼地面层均为水泥砂浆抹面,施工前应清除基层上污渍,铲除表面落地灰,将混凝土表面清扫干净,并作水泥砂浆面层。 抹灰工程(用检测尺进行自检) 11、抹灰工程 11.1)、墙面抹灰要点 (1)抹灰前墙面清理干净,先找好抹灰饼点,四角规方,横线找平、立线吊直、做好垂直筋路。以便于抹灰时控制墙面垂直度与平整度。 (2)室内墙面、柱面的阳角与门洞口的阳角,用1:2水泥砂浆抹出护角,护角高度1.8m,每侧宽度50mm。 (3)基层为混凝土时,抹灰前先刮素水泥浆一道。 (4)采用水泥砂浆面层时,须将底子灰表面扫毛,面层注意接槎,表面压光不得少于两遍,罩面后进行洒水养护。 (5)墙面阳角抹灰时,先将靠尺在墙角的一面用线锤找直,然后在墙角的另一面顺靠尺抹上砂浆。 (6)室内墙裙根据高度尺寸弹上线,把八字尺靠在线上用铁抹子切齐,修边清理。 (7)外墙窗台、阳台、压顶、根据设计要求做流水坡度,下面做滴水线。 11.2)顶棚抹灰要点 (1)钢筋混凝土楼板顶棚抹灰前,用清水湿润并刷素水泥浆一道。 (2)抹灰前四周墙体上弹出水平线,以墙上水平线为依据,先抹顶棚四周,圈边找平。 (3)顶棚表面应顺平,并压光压实,无抹纹与气泡、接槎不平等现象,顶棚与墙面相交的阴角成一条直线。 12、外墙漆施工要点: (1)基层处理:清除基层表面残存的灰浆、尘土、油渍等,光滑的基层表面应凿毛,混凝土柱与墙体交接处,先铺设钢丝网。 (2)在清理干净的找平层上刮腻子灰两道并找平、打磨掉刮纹,依照室内标准水平线,找出地面标高,按镶贴的面积计算纵横上数,用水平尺找平,并弹出水平线与垂直控制线。 (3)刷漆从阳角处开始,并由上往下进行。 三、工期保证措施 为保证本工程按计划如期完成,在施工过程中,根据具体情况与工程量的增减,机动合理地进行调节,按期完成。保证本工程如期交验,采取如下措施: 1、项目经理部的内部管理:应强化内部管理人员的效率与协调,增强与建设单位、监理单位的联系,加强对各专业班组的进度控制与供货方的协调,将围绕本工程建设的各方充分调动,统一协调,共同完成工期总目标。强化项目经理部的调度指挥,项目经理部全权负责施工过程中的生产,技术指挥、安排、计划调度各生产力的要素,一切服从工程需要,科学合理组织施工机械、机具、劳动力,施工中做到紧张而有序的工作。 2、材料的供应按施工图作出所需材料的计划,项目经理部会同建设方、监理方、设计方、业主尽早确定材料与规格、品质与供货商的落实、确保在预定时间内保质保量供货,其关键性与特殊材料提前将样板报送工程管理方审批,认可后订货采购。 3、施工进度的动态管理是根据总体施工进度计划的安排,实行动态管理,建立主要的工程形象控制点。施工中采用流水交叉作业相结合、穿插施工,见缝插针,班组之间相互配合,合理安排。 4、每月按计划报出进度,检查对比总工程进度计划完成的比例、预期如何补足力量与有效劳动力,按期或提前完成工序的安排督促。 ①编制工程项目的分部分项工程进度计划与材料,设备的用量有计划、有落实,促进工程的顺利施工。 ②材料准备:合同签订后,即与材料供应商订货,避免材料质量不符要求、数量不足等原因给工程进度造成的延误,提前主动与业主联系、协调。 ③班组的组建:选择施工技术力量强、信誉高、劳动力好的班组,根据工艺分部分项工程量与要求组织所需劳力。中标签约后按业主要求的开工日期开工,以免误工期。 ④图纸会审:开工前组织有关人员反复认真研究施工图纸,发现有不明的问题提出研究与纠正,提交审核意见,与工程管理方联系协调,与时解决是否有修改与变更的问题与内容,尽量减少事后出现设计变更与修改造成混乱与延误工期。 四、工期管理制度: 1、责任制:建立与落实岗位责任制,把分部分项工序工期计划落实到班组,作业实行目标考核,根据进度结果实行奖励或惩罚,充分调动各施工班组的现场积极性,保证工期目标实现。 2、内部配合: ①协调项目内部关系,使内、外作业之间,各专业、各工序之间能够密切配合,作好施工工序顺利交接,减少因工序交接延误造成工期损失。 ②加强成品与半成品的保护工作,以减少返工或成品损坏造成时间浪费与工序的工期延误。 ③材料按时进货,避免因缺料对其它施工工序的影响造成工期延误。 ④项目部要搞好后勤管理供应工作,服务于现场,使现场所有施工人员能够集中精力投入施工。 ⑤加强与各有关部门、施工单位的协调配合,保障按期竣工。 ⑥与设计单位联系协调,进一步了解设计意图与工艺要求,以完善我们的施工组织设计为施工准备工作,保持联系,加强合作,搞好配合。 五、施工准备与安排 本工程将比正常施工配备机械、机具、劳动力数量增加。抢晴天,战雨天,节假日不放假、不休息,必要时实行两班倒工作制。每道工序加强质量管理与检查,避免因返工造成耽误工期。 所有施工用料、机具等提前时间安排布置,与早配备保证工期顺利进行。 5.1) 气候对工期的影响: 我们作好冬季、雨季、室内外作业措施,把气候影响降到最低。加强气象预报的监控,采取局部范围内的调整,采用一定的施工手段,克服气候变化带来的不利施工因素。 5.2) 解决工程工艺要求对工期的影响: 对工艺要求复杂、技术要求高的工程,提前解决技术难题,现场指导施工,避免因技术操作因素对作业的影响,延误工期。 5.3) 工程进度与效益挂钩,保证实现进度,在质量保证合格的情况下,交代奖惩并重的措施,提前完成有奖、延误工期必罚的原则,在班组协议书中约定,工程竣工后兑现。 六、保证工程质量的措施 1、质量技术措施 1.1.加强技术管理,认真贯彻规范、标准与各项管理制度,建立岗位责任制,熟悉施工图纸与有关技术要求,做好技术交底工作。 1.2.实行目标管理,进行目标分解,按单位工程与分部分项工程落实到责任部门与人员。从项目的各部门到各班组,层层落实,明确责任,制定措施,从上到下层层开展,使全体职工在生产的过程中用从严求实的工作质量,用精心操作的工序质量,一步一个脚印地去实现质量目标。 1.3.制定分部分项工程的质量控制程序,建立信息反馈系统,定期开展质量统计分析、掌握质量动态,全面控制各分部分项工程质量。 1.4.贯彻全面质量管理,使全体职工树立“质量第一”与“为用户服务”的思想,以员工工作质量保证工程的产品质量。 2、施工准备过程中的质量控制 2.1.优化施工方案与合理安排施工程序,作好每道工序的质量标准与施工技术交底工作,搞好图纸审查与技术培训工作。 2.2.严格控制进场原材料的质量,对钢筋、水泥、防水材料等物资除必须有出厂合格证外,必须经试验进行复检并出具复检合格证明文件,严禁不合格材料用于工程。 2.3.合理配备施工机械,搞好维修保养工作,使机械处于良好的工作状态。 2.4.对产品质量实现优质优价,使工程质量与员工的经济利益密切相关。 2.5.采用质量预控法,把质量管理的事后检查转变为事前控制工序,达到“预控为主”的目标。 3、施工过程中的质量控制 3.1.加强施工工艺管理,保证工艺过程的先进、合理与相对稳定,以减少与预防质量事故,次品的发生。 3.2.坚持质量检查与验收制度,严格执行“三检制”原则,上道工序不合格不得进入下道工序施工,对于质量容易波动,容易产生质量通病或对工程质量影响比较大的部位与环节加强预检、中间检与技术复核工作,以保证工程质量。 3.3.隐蔽工程做好隐、预检记录、专业质检员作好复检工作,再请业主代表、监理代表、质监站验收。 3.4.做好各工序的成品保护工作,下道工序的操作者即为上道工序的成品保护者,后续工序不得以任何借口损坏前一道工序的产品。 3.5.混凝土、砂浆、防水材料的配合比应符合要求,由实验室先进行试配,经试验合格后方可使用。混凝土在浇筑过程中必须认真检查其组成材料的质量与用量、拌制点与浇筑点的塌落度以与搅拌时间,并按规范制作试块。 3.6.与时准确地收集质量保证原始资料,并作好整理归档工作,为整个工程积累原始准确的质量档案,各类资料的事理与施工进度同步。钢筋、水泥等重要物资必须有从各批材料进场检验到使用于建(构)筑物的具体部位的跟踪原始记录。 七、工程材料的质保措施 在材料进场时,对材料供应商与厂家必须是今年核定后合格供应商、对新建立的供应商按公司程序文件要求,进行资质、能力、信誉等进行考核,并存相应资料。并要求供应商随货提供产品的合格证、质保书,同时按国家规定应复检的材料(钢筋、水泥、防水材料等)必须进行复检,复检合格后方能用于工程施工。 所有进场材料必须分类堆码整齐,并挂好标示牌,以免错用。不合格或未检材料应标识清楚(并且不合格材料应与时退场),工程中不使用未检材料与不合格材料,对大宗材料工程中用于隐蔽时如钢筋、砼必须由责任人作各批跟踪记录。砼的浇筑时按要求留置试块,在同等条件下养护,与时送检。 对采购的原材料、构配件、半成品等均要建立完善的验收与送检制度,杜绝不合格材料进入现场与用于施工。 八、分项工程质量措施 1) 保证模板与其支撑结构的材料质量符合施工规范与设计的要求。 2) 保证与其支撑有足够的强度、刚度与稳定性,并不至于发生不允许的下沉与变形,模板内侧要平整,接缝严密,不得漏浆。 3) 模板安装好后要仔细检查各构件是否牢固,在浇灌砼过程中派专人检查,如发现变形、松动等现象,应与时修正牢固。 4) 模板与其支架必须保证工程结构与构件各部分尺寸与相互位置正确。 5) 模版应构造简单,装拆方便,并便于钢筋的绑扎与安装与砼的浇灌与养护等工艺要求。 1) 钢筋的品种与质量必须符合设计要求与《钢筋砼用钢筋》的规定。焊条、焊剂的牌号、性能必须符合设计要求与《低碳钢与低合金钢强度焊条》的规定。 2) 钢筋绑扎后,应根据设计图纸检查钢筋的钢号、直径、根数、间距、形状是否正确,特别要检查负筋的位置。 3) 钢筋表面的油污、铁锈等必须清除干净。 4) 焊接接头尺寸允许偏差必须符合有关规定。 5) 钢筋采用焊接接头时,设置在同一构件内的焊接接头应相互错开,错开距离按设计与规范要求设置,一根钢筋不得有两个接头,有接头的钢筋截面面积占钢筋总截面面积的百分率,在受拉区不宜超过50%,在受压区不受限制。 6)受力钢筋采用绑扎搭接接头时,街头位置应相互错开。从任一绑扎接头中心至搭接长度的1/3区段范围内,有绑扎街头的受力钢筋截面面积占钢筋总截面面积的百分率应符合下列规定: 6.1)受拉区不得超过25%,在受压区不得超过50%. 6.2)焊接接头尺寸允许偏差必须符合规范规定。 6.3)钢筋接头不宜设置在梁端、柱端的箍筋加密区。 6.4)钢筋焊接前,必须根据施工条件进行试焊,合格后方可施工焊接。焊工必须有焊工考试合格证,并在规定范围内进行操作。 1) 砼所用的原材料必须符合以下规定: a. 水泥必须有质量证明书,并应对其品种、强度、包装、出厂日期等进行检查。对水泥质量有怀疑或水泥出厂超过三个月,应复查试验,并按实验结果使用或处理。 b. 骨料应符合有关规定,粗骨料最大颗粒粒径不得大于结构截面最小尺寸的1/4,同时不得大于钢筋间距最小净距的3/4。 c. 水用自来水。 2) 外加剂应符合规范规定,并经试验符合要求后,方可使用。 3) 配合比由实验室先进行试配,经试验合格后方能进行正式生产;并严格按配合比进行计量上料,认真检查砼组成材料的质量、用量、坍落度,按要求做好试块。 4) 浇筑砼时,对模板的杂物与钢筋上的油污等应清理干净,对模板 的缝隙与孔洞应予堵严。 5) 对已浇筑完毕的砼应与时养护。 6) 浇筑砼时应连续进行,当必须间歇时,其间歇时间应缩短,并应在前层砼凝结前,将上层砼浇筑完结。砼运输时,浇筑与间歇的全部时间不得超过有关规定。 7) 每一振点的振捣时间应使砼表面呈现浮浆与不再沉落。当采用插入式振捣器时,捣实普通砼的移动间距不宜大于振捣器作用半径的1.5倍;振捣器与模板的距离,不应大于其作用半径的0.5倍。 8.4.1砌筑施工应设置皮数杆,并根据设计要求,砌块的规格与灰缝的厚度在皮数杆上表明皮数与竖向构造的变化部位。 8.4.2砌体表面的平整度、垂直度、灰缝厚度与砂浆饱满度,均应按本规定随时检查并校正。 8.4.3砂浆品种、强度必须符合设计要求,并应规格一致、边角整齐、色泽均匀。 8.4.4砌筑时,砌块应提前浇水湿润。 8.4.5埋入砌体中的拉结筋,应设置正确、平直。其外露部分在施工中不得任意弯折。 8.4.6砌体的尺寸与位置的允许偏差,不应超过规范规定。 8.4.7砌体的水平灰缝厚度与竖向灰缝宽度为10mm。 8.4.8砌体的转角处与交接处应同时砌筑,对不能同时砌筑而又必须留置的间断处,砌成斜槎,砌体的斜槎长度不小于高度的2/3. 8.4.9如临时间断处留槎确有困难,除转角处外,也可留直槎,但必须做成阳槎,并加设拉结筋。拉结筋的数量为每放置二根Ø6mm的钢筋;同时沿墙高不得超过50cm,埋入长度从墙的留槎算起,每边均不小于50cm;末端应做成90°弯钩。 8.5.1严格控制抹灰厚度,顶棚不得大于15mm,内墙不得大于20mm。 8.5.2抹灰前必须先找好规矩,即四角方正、横线找平、立线吊直、做好垂直度与平整度饼点与筋路。 8.5.3严格按照规范要求对抹灰进行检查。 九、保证工程施工安全措施 9.1.洞口、临边的防护 基坑四周在土方回填前搭设防护栏杆,并设醒目标志,在洞口处盖上钢板网,铺上竹跳板,作好安全围护栏,并在上一层挂上一道安全网。上一层洞口周边用Ø22钢筋作一道栏杆。洞口与临边栏杆高1.2m,两道水平钢筋,立杆间距600mm一根,栏杆固定在柱上。 现场所有施工机械设备必须按照施工平面布置图进行布置与停放,机械设备的设置与使用必须严格遵守《施工现场机械设备安全管理规定》,现场机械有明显的安全标志与安全技术操作指示牌,具体要做到: 9.2.1.拉伸钢筋时周围要设防栏杆,后侧设防护挡板; 9.2.2.搅拌机应搭设防砸、防雨操作棚; 9.2.3.所有机械设备应经常性清洁、润滑、紧固、调整、不超负荷与带病工作; 9.2.4.机械在停用、停电时必须切断电源; 9.2.5.对新技术、新材料、新工艺、新设备的使用,在制定操作规程的同时,必须制定安全操作规程; 9.2.6.对特殊工序,必须编制作业方案,提出确保安全的措施。 十、消防保卫管理 施工现场必须设置畅通,配备足够的消防器材、消火栓,进水主管务必满足消防要求; 10.1.消防设施应能保证建筑物最高处的灭火需要,高压水泵与高层消火栓要随结构施工同时布置。临时消火栓要有防寒冻保温措施; 10.2.现场料场、库房的布置应合理规范,易燃易爆物品、有毒物品均应设专库保管,严格执行领用、回收制度; 10.3.现场建立门卫、巡逻制度,并实行凭证出入制度; 10.4.实行动火票制度,现场点焊、切割等动火施工必须经过项目经理允许,并由安全员发票动火。 10.5.各分项工程,各分管辖地实行“谁主管、谁负责”的原则。 十一、施工用电安全措施 11.1.现场用电线路的设置与架设必须按有关规定与布置图进行。电缆线均应架空,穿越道路的电缆线除套防护套管外,埋置深度应超过 0.2m; 11.2.在现场电工房醒目处挂警示标志,配备一组有效的干粉灭火器,11.3.电工房钥匙由现场电工班派专人保管; 11.4.现场开关箱设有可靠有效的三相漏电保护器,保护动作灵敏,动力、照明分开,与电工房的漏电保护器要经常检查,发现问题立即更换,保险丝要相配合。 十二、冬、雨季施工阶段的防护措施 12.1.加强机械检查、用电安全,防止漏电、触电事故的发生。 12.2.下雨下雪尽量不安排在外架上作业,如因工程需要必须施工,则应采取防滑措施,并系好安全带。 12.3.砌筑、装修时,如遇雨天,在上班时应做好防雨措施。 12.4.拆除外架时,应在天气晴好的时间,不得在下雨、下雪的时间内进行; 12.5.冬季施工时,在上班操作前除掉机械外、脚手架与作业区的积雪、冰霜,严禁起吊同其它材料冻结在一起的构件。 十三、保证施工进度计划的措施 本工程在编制进度计划时已充分考虑人、材、物与任务量的平衡,合理安排施工工序与施工计划,合理配备各施工段的操作人员,合理调动材料机具,合理安排各工序的交叉作业时间,详见《施工进度计划表》 第 19 页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
