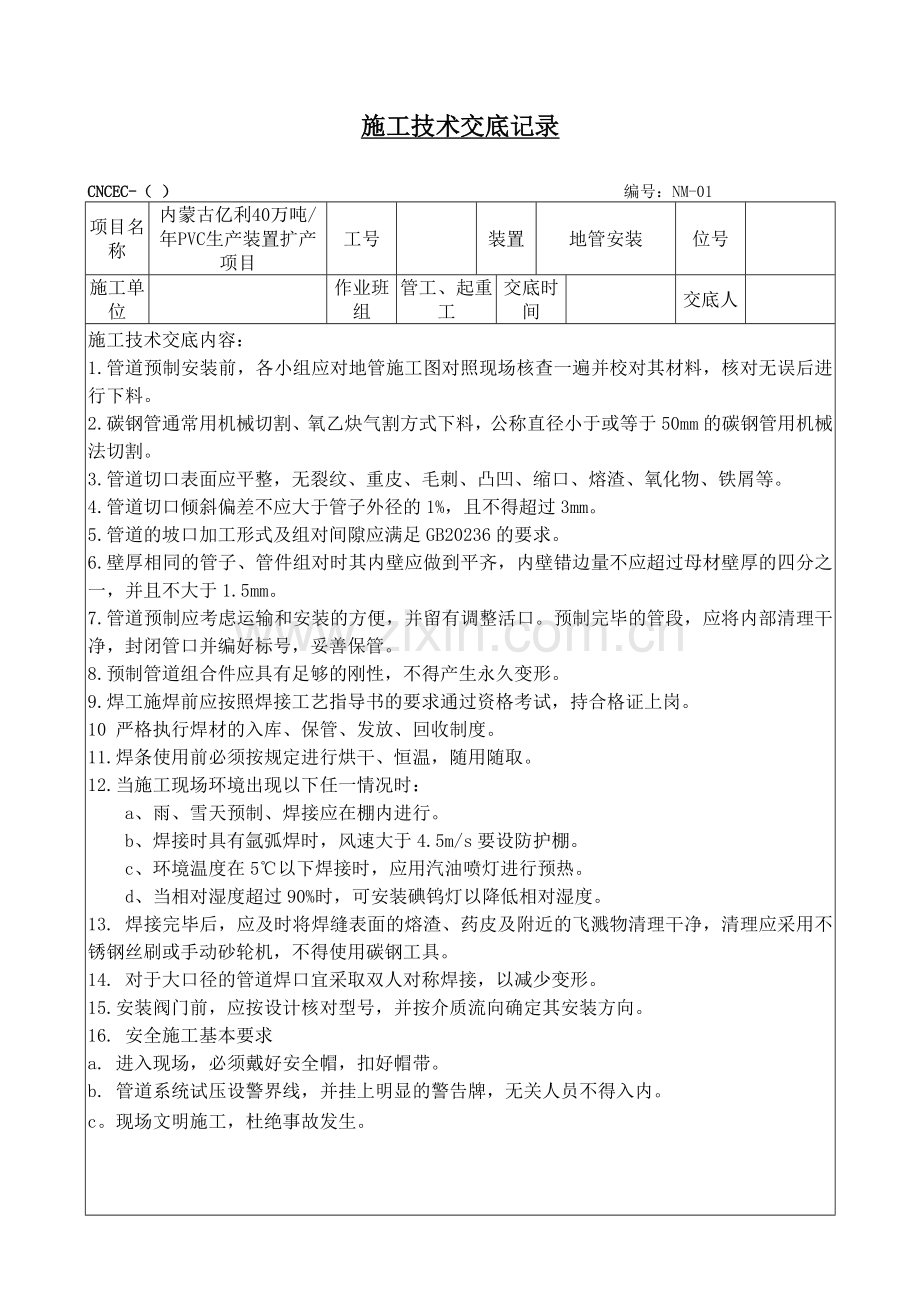

施工技术交底记录 CNCEC-( ) 编号:NM-01 项目名称 内蒙古亿利40万吨/年PVC生产装置扩产项目 工号 装置 地管安装 位号 施工单位 作业班组 管工、起重工 交底时间 交底人 施工技术交底内容: 1.管道预制安装前,各小组应对地管施工图对照现场核查一遍并校对其材料,核对无误后进行下料。 2.碳钢管通常用机械切割、氧乙炔气割方式下料,公称直径小于或等于50mm的碳钢管用机械法切割。 3.管道切口表面应平整,无裂纹、重皮、毛刺、凸凹、缩口、熔渣、氧化物、铁屑等。 4.管道切口倾斜偏差不应大于管子外径的1%,且不得超过3mm。 5.管道的坡口加工形式及组对间隙应满足GB20236的要求。 6.壁厚相同的管子、管件组对时其内壁应做到平齐,内壁错边量不应超过母材壁厚的四分之一,并且不大于1.5mm。 7.管道预制应考虑运输和安装的方便,并留有调整活口。预制完毕的管段,应将内部清理干净,封闭管口并编好标号,妥善保管。 8.预制管道组合件应具有足够的刚性,不得产生永久变形。 9.焊工施焊前应按照焊接工艺指导书的要求通过资格考试,持合格证上岗。 10 严格执行焊材的入库、保管、发放、回收制度。 11.焊条使用前必须按规定进行烘干、恒温,随用随取。 12.当施工现场环境出现以下任一情况时: a、雨、雪天预制、焊接应在棚内进行。 b、焊接时具有氩弧焊时,风速大于4.5m/s要设防护棚。 c、环境温度在5℃以下焊接时,应用汽油喷灯进行预热。 d、当相对湿度超过90%时,可安装碘钨灯以降低相对湿度。 13. 焊接完毕后,应及时将焊缝表面的熔渣、药皮及附近的飞溅物清理干净,清理应采用不锈钢丝刷或手动砂轮机,不得使用碳钢工具。 14. 对于大口径的管道焊口宜采取双人对称焊接,以减少变形。 15.安装阀门前,应按设计核对型号,并按介质流向确定其安装方向。 16. 安全施工基本要求 a. 进入现场,必须戴好安全帽,扣好帽带。 b. 管道系统试压设警界线,并挂上明显的警告牌,无关人员不得入内。 c。现场文明施工,杜绝事故发生。 接受交底人签字: 参加交底单位代表: 注:本表一式三份,交底人、接受交底人、技术部门各一份。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
