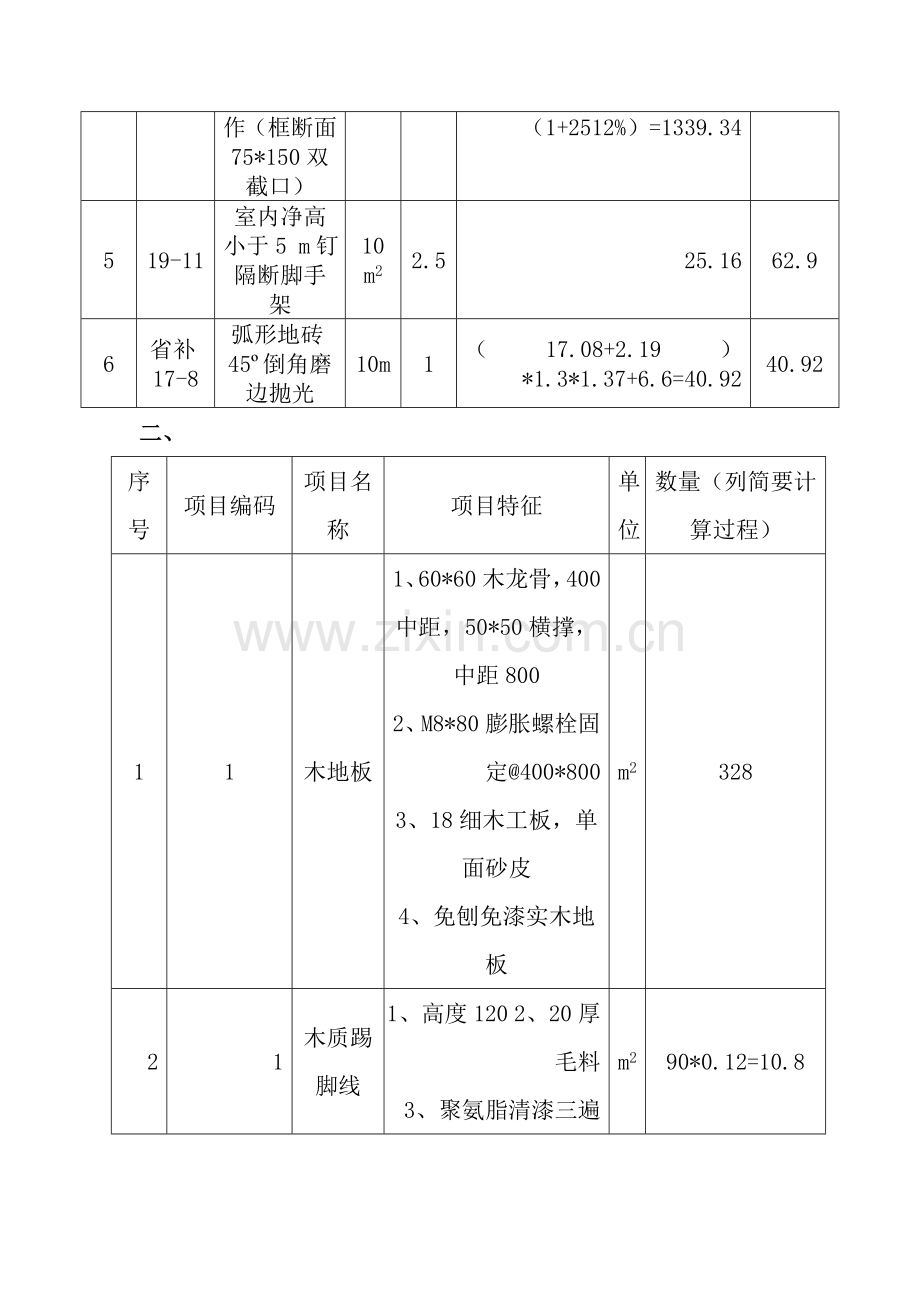

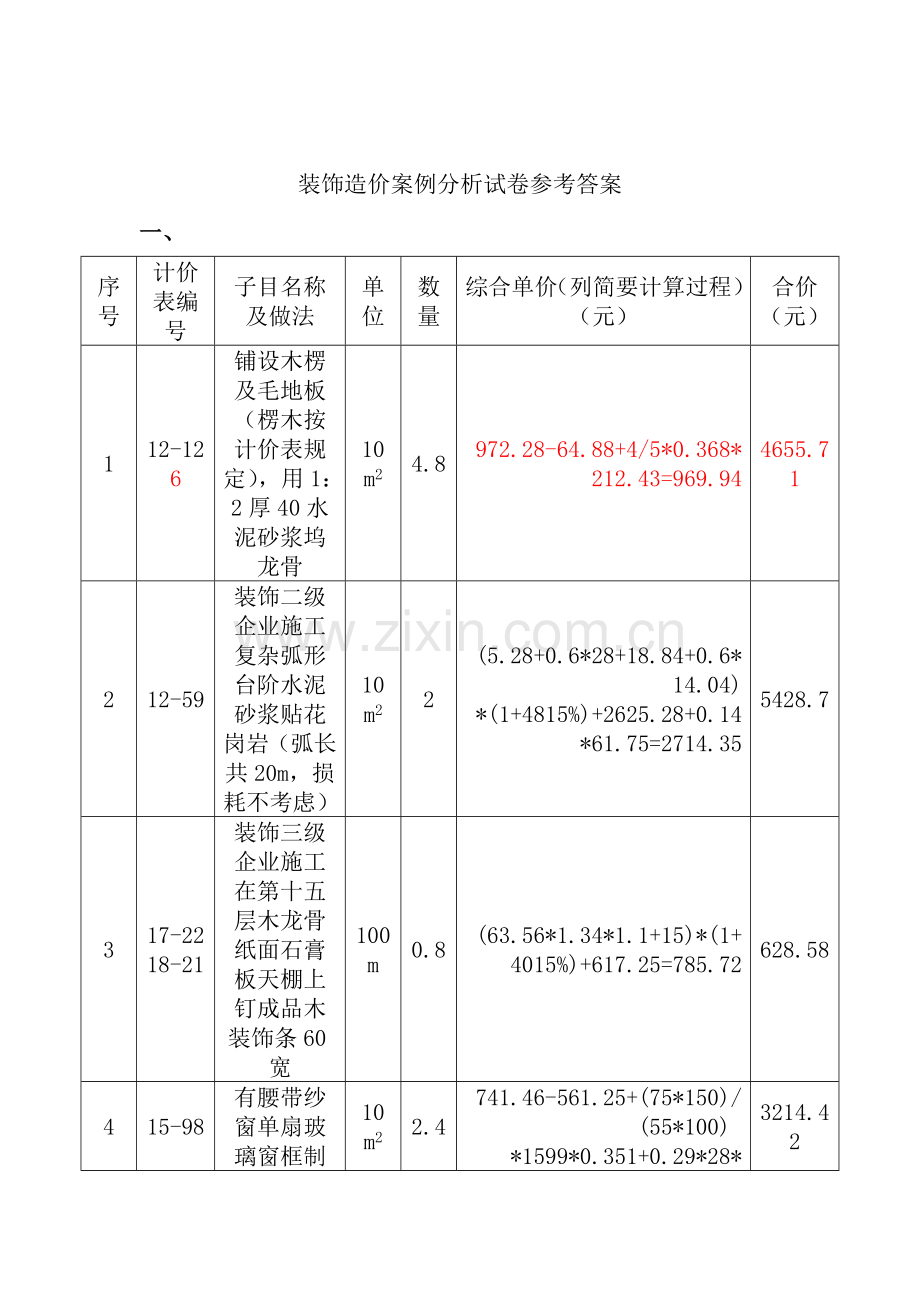

装饰造价案例分析试卷参考答案
一、
序号
计价表编号
子目名称及做法
单位
数量
综合单价(列简要计算过程)(元)
合价(元)
1
12-126
铺设木楞及毛地板(楞木按计价表规定),用1:2厚40水泥砂浆坞龙骨
10 m2
4.8
972.28-64.88+4/5*0.368*212.43=969.94
4655.71
2
12-59
装饰二级企业施工复杂弧形台阶水泥砂浆贴花岗岩(弧长共20m,损耗不考虑)
10 m2
2
(5.28+0.6*28+18.84+0.6*14.04)
*(1+4815%)+2625.28+0.14*61.75=2714.35
5428.7
3
17-22
18-21
装饰三级企业施工在第十五层木龙骨纸面石膏板天棚上钉成品木装饰条60宽
100 m
0.8
(63.56*1.34*1.1+15)*(1+4015%)+617.25=785.72
628.58
4
15-98
有腰带纱窗单扇玻璃窗框制作(框断面75*150双截口)
10 m2
2.4
741.46-561.25+(75*150)/(55*100) *1599*0.351+0.29*28*(1+2512%)=1339.34
3214.42
5
19-11
室内净高小于5 m钉隔断脚手架
10 m2
2.5
25.16
62.9
6
省补17-8
弧形地砖45º倒角磨边抛光
10m
1
(17.08+2.19)*1.3*1.37+6.6=40.92
40.92
二、
序号
项目编码
项目名称
项目特征
单位
数量(列简要计算过程)
1
1
木地板
1、60*60木龙骨,400中距,50*50横撑,中距800
2、M8*80膨胀螺栓固定@400*800
3、18细木工板,单面砂皮
4、免刨免漆实木地板
m2
328
2
1
木质踢脚线
1、高度120 2、20厚毛料
3、聚氨脂清漆三遍
m2
90*0.12=10.8
套用计价表子目综合单价计算表
计价表编号
子目名称
单位
数量
综合单价(列简要计算过程)(元)
合价(元)
12-125换
铺设木楞及细木工板
10 m2
32.8
872.95+0.95*1.02*10/0.4*0.8+0.4*8.14*1.37+(60*60/60*50-1)*0.082*1599+10.5*32.69-10.5*55-0.02*1599=667.68
21899.90
12-129
免刨免漆地板
10 m2
32.8
2362.43
66487.70
小计
88387.6
12-137
硬木踢脚线制作安装
100 m
0.9
1165.41-0.33*(1-120/150)*2449=1003.78
903.40
16-106
踢脚线聚氨脂清漆三遍
10 m
9
39.04
351.36
小计
1254.76
分部分项工程量清单综合单价
项目名称
计 算 公 式
综合单价(元)
木地板
88348.24/328
269.47
木质踢脚线
1254.76/10.8
116.18
三、
(一)列项,根据计价表计算规则计算工程量
序号
项目名称
计量
单位
工程量
计算公式
1
楼面水泥砂浆贴大理石(白)
㎡
4.96
6.4×6.4-6.0×6.0
2
楼面水泥砂浆普通贴大理石(黑)
㎡
36.00
6.0×6.0-5=31
3
楼面水泥砂浆复杂镶贴大理石
㎡
5.00
1.0×1.0×5
(二)工程量清单编制
序号
项目编码
项目名称
项目特征
计量单位
工程数量
1
1
大理石楼面
1.1:3水泥砂浆找平层20厚;
2.1:1水泥砂浆粘结层8厚;
3. 白色大理石面层,
规格石材500×500;
4.酸洗打蜡;)
㎡
6.4×6.4-6×6=4.96
2
2
大理石楼面
1.1:3水泥砂浆找平层20厚;
2.1:1水泥砂浆粘结层8厚;
3. 黑色大理石面层,
规格石材500×500;
4.酸洗打蜡;
㎡
6×6-3.14*0.5*0.5*5
=32.08
3
3
大理石楼面
(0.5分)
1.1:3水泥砂浆找平层20厚;
2.1:1水泥砂浆粘结层8厚;
3.红色大理石面层,复杂图案,规格石材500×500;
4.酸洗打蜡;
5.镶嵌2×15铜条
㎡
3.14*0.5*0.5*5=3.93
(三) 室内红色图案大理石楼面工程量清单报价的编制
计价表编号
项目名称
单位
数量
单价计算
合价
12-63换
楼面水泥砂浆贴大理石复杂图案
10㎡
0.393
(5.6*1.2*50+16.61)*(1+5615%)+ 5/3.93*10*700-1650+1738.37=9597.19
3742.9
12-121换
楼面大理石酸洗打蜡
10㎡
0.393
0.48*50*(1+5615%)+4.32=45.36
17.69
12-115换
镶嵌铜条
10m
1.57
0.08*50*(1+5615%)+10.2*3.5+0.42=42.96
67.45
合计
3828.04
综合单价3828.04/3.93=974.06(0.5分)
四、(一)工程量计算表
序号
项目名称
单位
计算式
工程量
1
木龙骨
平米
2.1*12
25.2
2
底层多层夹板
平米
(2.1-0.15)*12
23.4
3
二层多层夹板
平米
12
12
4
面层贴普通切片板
平米
23.4-12
11.4
5
面层贴普通切片板(斜拼)
平米
12
12
6
压顶线条
米
12
12
7
踢脚线
米
12
12
8
油漆
平米
1.05*25.2
26.46
(二) 分部分项工程综合单价分析表
定额
编号
项目名称
单位
工程量
单价计算式
单价
合价
13-155换
木龙骨基层 墙面、墙裙
10平米
2.52
280.12-177.49+(0.111-0.04)*(35*35/ (24*30)) *(300*300/(350*350))*1599
244.54
616.24
13-172
多层夹板基层 钉在木龙骨上 墙面、墙裙
10平米
2.43
257.53
257.53
625.80
13-172附注
多层夹板基层 加钉在木龙骨上 墙面、墙裙
10平米
1.2
10.5*19.5+1.9*28*1.37
277.634
333.16
12-138换
踢脚线
100米
0.12
1234.39-143.91
1090.48
130.86
1730换
墙裙压顶线条
100米
0.12
402.07-255.2+110*18
2126.87
255.22
13-182换
普通切片板(3) 粘贴在凹凸夹板基层上 墙面、墙裙
10平米
1.14
(1.33*28*1.3)*1.37 +11*1.05*10.55+67.14
255.32
291.06
13-182换
普通切片板(3) 斜拼粘贴在凹凸夹板基层上 墙面、墙裙
10平米
1.2
(1.33*28*1.3*1.3)*1.37+11*1.1*10.55*1.05+67.14
287.40
344.88
16-192
润油粉二遍 刮腻子 漆片硝基清漆 磨退出亮 墙裙
10平米
2.646
438.89
438.89
1161.30
合计
3758.52
(三)措施项目费用
定额编号
项目名称
单位
工程量
单价计算式
单价
合价
19—10
抹灰脚手架 3.60m内
10平米
2.52
2.05
2.05
5.17
22—29
卷扬机垂直运输 20m内
10工日
3.741
24.64
24.64
92.18
合计
97.35
注:垂直运输费工日计算工程量=2.38*2.52+2.43*1.32+1.2*1.9+0.12*7.13+0.12*2.3+1.14*1.33*1.3+1.2*1.33*1.3*1.3+2.646*7.6+2.52*0.008=37.41
五、
(一) 工程量计算表
序号
项目名称
单位
计算式
工程量
1
铝合金隐框玻璃幕墙
平米
6*6
36.000
2
幕墙与建筑物的封边 自然层连接
米
6
6.000
3
幕墙与建筑物的封边 顶端、侧边不锈钢
平米
0.5*6
3.000(条件不全,该项不扣分)
4
铝材量
10
平米
(6*5*8.82+6*2*6.12+(6-0.05*5-0.035*2)*4*5+(6-0.05*5-0.035*2)*3.02*2)*1.07/3.6
144.43
5
窗面积
平米
1*6
6.00
二、 分部分项工程综合单价分析表
定额编号
项目名称
单位
工程量
单价计算式
单价
合价
13—223换
铝合金隐框玻璃幕墙
10
平米
3.6
(15.89*1.05*50+148.52)*1.63+5316.28-3034.98+144.43*23.4
7262.84
26146.22
说明
窗增加部分
10
平米
0.6
(5*1.05*50)*1.63+25*23.4
1012.88
607.73
13—235
幕墙与建筑物的封边 自然层连接
10米
0.6
(1.9*1.05*50+54.49)*1.63+472.13
723.54
434.12
13236换
幕墙与建筑物的封边 顶端、侧边不锈钢
10
平米
0.3
(1.43*1.05*50+2.95)*1.63+2473.83-2371.74+10.5*356.22(或290.56)
3969.58
(或3280.15)
1190.87或984.05
合计
28378.94或28172.12
工程量清单计价表
序号
项目编码
项目
名称
单位
工程数量
综合单价
合价
1
20210001001
带骨架幕墙
平米
36
788.30或782.56
28378.94或28172.12
综合单价=上表合计/工程数量即得分
六、
工程量计算表
项目名称
工程量计算方式
单位
数量
U型轻钢龙骨
10.5*6.4-3.9*2.2
m2
58.62
9厚波纹玻璃吊顶
3.9*2.2
m2
8.58
吊筋500
1.4*(10.5+3.6)*2
m2
39.48
吊筋250
7.7*3.6-3.9*2.2
m2
19.14
12厚纸面石膏板面层
58.62+0.25*(7.7+3.6)*2
m2
64.27
回光灯槽
(7.5+0.1+3.4+0.1)*2
m
22.2
乳胶漆
58.62+0.25*(7.7+3.6)*2
m2
64.27
150*50石膏阴角线
(10.5+6.4)*2
m
33.8
脚手架
10.5*6.4
m2
67.2
分部分项工程量清单综合单价计算
序号
项目
编码
项目名称
计价表
编号
子目名称
单位
数量
综合单价
合价
1
1
天棚吊顶
m2
67.2
134.8
9058.26
2
14-10
U型龙骨
10m2
5.86
370.97
2173.88
3
暂定价
9厚波纹玻璃吊顶
m2
8.58
450
3861
4
14-42换
吊筋500
10m2
3.95
10.48+(38.73-5*0.52*2.8)+2.62+1.26=45.81
180.95
5
14-42换
吊筋250
10m2
1.91
10.48+(38.73-7.5*0.52*2.8)+2.62+1.26=42.17
80.54
6
14-55
12厚纸面石膏板面层
10m2
6.43
225.27
1448.49
7
17-78
回光灯槽
10m
2.22
256.8
570.1
8
16-311
乳胶漆
10m2
6.43
36.93
237.46
9
17-34
150*50石膏阴角线
100m
0.34
1122.56-954.8+110*12=1487.76
505.84
10
000101009
脚手架
项
1
424.91
11
19-7
满堂脚手架
10m2
6.72
63.23
424.91
工程造价计价表
序号
费用名称
计算公式
金额
一
分部分项工程费
9058.26
9058.26
二
措施项目费(脚手架)
424.91
424.91
三
其他项目费
安全文明措施基本费
9058.26*0.8%
72.47
安全文明措施考评费
9058.26*0.5%
45.29
四
规费
定额测定费
(9058.26+424.91+72.47+45.29)*0.1%
9.6
劳动保险费
(9058.26+424.91+72.47+45.29)*1.2%
115.21
五
税金
(9058.26+424.91+72.47+45.29+9.6+115.21)*3.44%
334.57
六
工程造价
10060.31
七、
费用名称
问题是否成立
是否应支付(扣除)、怎么处理、
支付(扣除)多少?
补充协议
不成立
不应扣除30万元
暂定价格费用
成立
应按照20万元确定
铝合金窗数量
不成立
数量应按照400m2确定
甲供料、水电费
成立
应在税后扣除103万元
膨胀螺栓费
不成立
不应扣除
地弹簧及闭门器
成立
应支付
赶工措施费
不成立
不应支付
脚手架费
成立
应支付
临时设施费
不成立
不应支付
检验试验费
不成立
不应支付
夜间施工费
成立
应支付
