资源描述
技术交底记录
工程名称
郑州幼儿师范学校新校区建立工程舞蹈音乐琴房综合楼
编号
交底日期
施工单位
红旗渠建立集团
分项工程名称
脚手架工程
交底摘要
脚手架安拆
页 数
共7页第1页
交底内容
主要参数
结合本工程构造形式、实际施工特点,脚手架施工及使用功能确定:地上1~6层构造及装修施工阶段:待根底土方回填完毕后,沿建筑物四周搭设落地式双排单钢管脚手架,用于构造和装修施工,同时兼作平安防护。外双排脚手架搭设高度为25米00m,纵距为1.5m,大横杆间距m〔内设两道横杆〕。

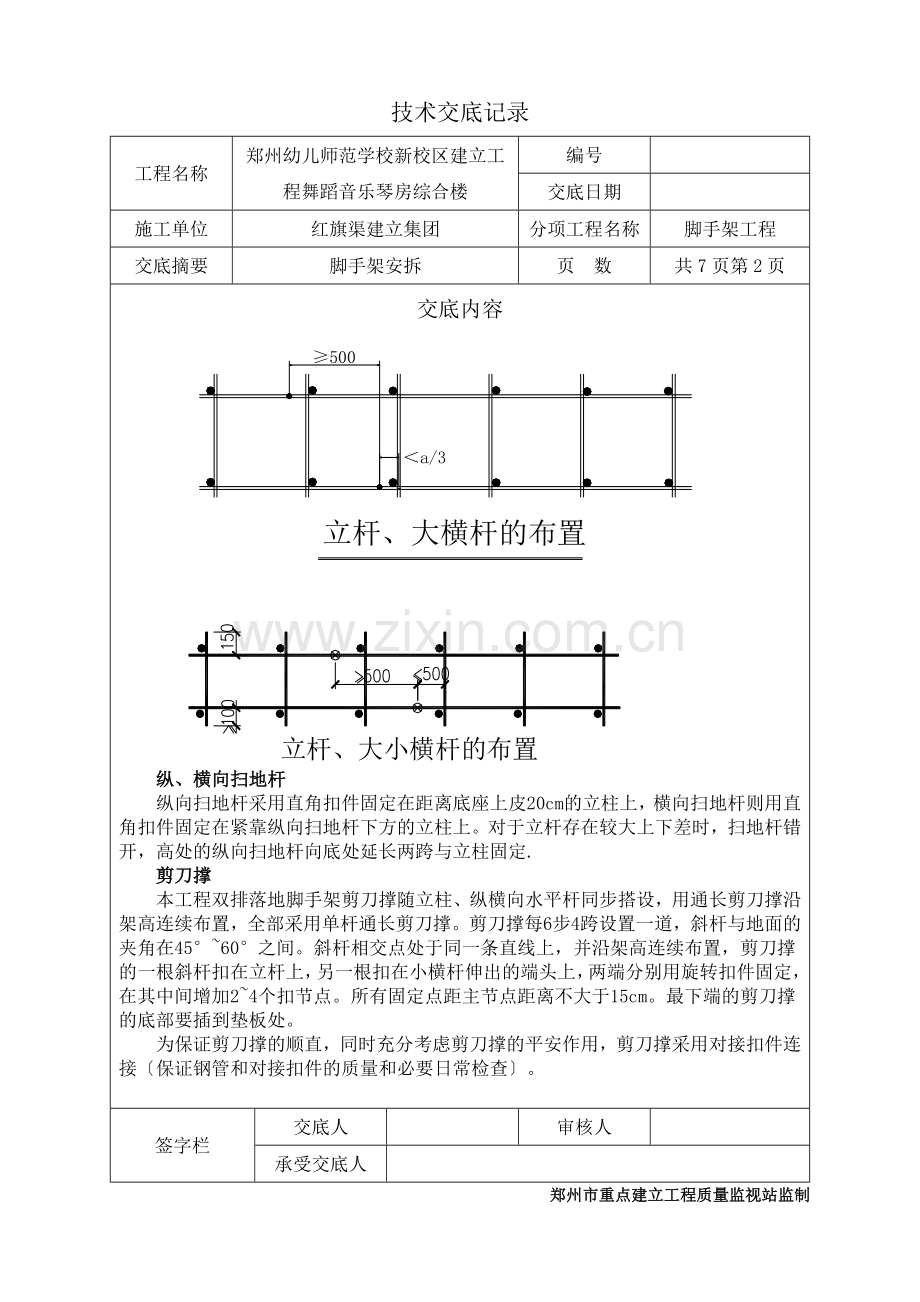

立杆
双排整体式落地脚手架全部采用单立杆,立杆顶端高出构造栏杆至少1.5m。
立杆接头除顶层顶步外,其余各层各步接头必须采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交织布置,两个相邻立柱接头防止出现在同步同跨内,并且在高度方向至少错开50cm;各接头中心距主节点的距离不大于步距的1/3〔本工程取60cm〕。
立杆在顶部搭接时,搭接长度不小于1m,必须等间距个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不小于100mm。
大横杆
大横杆置于小横杆之下,立柱的内侧,用直角扣件与立杆扣紧,采用至少6m且同一步大横杆四周要交圈。
大横杆采用对接扣件连接,其接头交织布置,不在同步同跨内;相邻接头水平距离不小于50cm,各接头距立柱距离不大于纵距的1/3〔本工程不大于50cm〕,大横杆在同一步架内纵向水平高差不超过全长的1/300〔本工程不超过50cm〕,局部高差不超过5cm。
小横杆
每一立杆与大横杆相交处〔主节点〕都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点不大于15cm。小横杆间距与立杆纵距一样,且根据作业层脚手板搭设的需要,在两立柱之间等距离设置1根小横杆,最大间距不超过75cm。
小横杆伸出外排大横杆边缘距离不小于10 cm,伸出里排大横杆距离构造外边缘15cm。上下层小横杆在立杆处错开布置,同层的相邻小横杆在立杆处相向布置。
签字栏
交底人
审核人
承受交底人
郑州市重点建立工程质量监视站监制
技术交底记录
工程名称
郑州幼儿师范学校新校区建立工程舞蹈音乐琴房综合楼
编号
交底日期
施工单位
红旗渠建立集团
分项工程名称
脚手架工程
交底摘要
脚手架安拆
页 数
共7页第2页
交底内容
纵、横向扫地杆
纵向扫地杆采用直角扣件固定在距离底座上皮20cm的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。对于立杆存在较大上下差时,扫地杆错开,高处的纵向扫地杆向底处延长两跨与立柱固定.
剪刀撑
本工程双排落地脚手架剪刀撑随立柱、纵横向水平杆同步搭设,用通长剪刀撑沿架高连续布置,全部采用单杆通长剪刀撑。剪刀撑每6步4跨设置一道,斜杆与地面的夹角在45°~60°之间。斜杆相交点处于同一条直线上,并沿架高连续布置,剪刀撑的一根斜杆扣在立杆上,另一根扣在小横杆伸出的端头上,两端分别用旋转扣件固定,在其中间增加2~4个扣节点。所有固定点距主节点距离不大于15cm。最下端的剪刀撑的底部要插到垫板处。
为保证剪刀撑的顺直,同时充分考虑剪刀撑的平安作用,剪刀撑采用对接扣件连接〔保证钢管和对接扣件的质量和必要日常检查〕。
签字栏
交底人
审核人
承受交底人
郑州市重点建立工程质量监视站监制
技术交底记录
工程名称
郑州幼儿师范学校新校区建立工程舞蹈音乐琴房综合楼
编号
交底日期
施工单位
红旗渠建立集团
分项工程名称
脚手架工程
交底摘要
脚手架安拆
页 数
共7页第3页
交底内容
脚手板
立杆底座垫木平行于墙面放置,采用4000mm长硬木板。
作业层脚手板采用松木,厚度不小于5cm,宽23~25cm,长度不小于3.5m的硬木板,两端设直径为4mm的镀锌钢丝箍两道。在作业层下部加设一道水平兜网,随作业层上升,同时作业层不超过两层。脚手板设置在三根横向水平杆上,并在两端8cm处用直径14号镀锌钢丝箍绕2~3圈固定。
脚手板应平铺、满铺、铺稳,接缝处设两根小横杆,各杆距离接缝的距离均不大于15cm。靠墙一侧的脚手板距离构造墙的距离不大于15cm。
拐角处两个方向的脚手板重叠放置,防止出现探头及空挡现象。脚手板的对接、搭接构造要求见后8.2节:脚手架搭设的允许偏差和检验方法。
连墙件
连墙件采用刚性连接,垂直间距为3.6m,水平间距为4.5m。连墙件用φ48×3.5的钢管,它与脚手架、建筑物的连接采用直角扣件。
φ25钢筋〔加工尺寸与悬挑架预埋件一样〕,用φ48×其与脚手架的连接采用直角扣件。
签字栏
交底人
审核人
承受交底人
郑州市重点建立工程质量监视站监制
技术交底记录
工程名称
郑州幼儿师范学校新校区建立工程舞蹈音乐琴房综合楼
编号
交底日期
施工单位
红旗渠建立集团
分项工程名称
脚手架工程
交底摘要
脚手架安拆
页 数
共7页第4页
交底内容
连墙件中的连墙杆尽量呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不得采用上斜连接;当脚手架暂时不能设置连墙件时可搭设抛撑,抛撑采用通长杆与脚手架可靠连接,与地面成45°~60°夹角。
防护设施
×6.0m 规格,用网绳绑扎在大横杆外立杆内侧。作业层平安网应高于平台1.2m,并在作业层下部挂一道水平兜网,在架内高度3.0m左右设首层平网,往上每隔6步设隔层平网,施工层随层设网。
作业层脚手架立杆于0.6m和1.2m处设两道防护栏杆,底部侧面设18cm高的挡脚板。
脚手架出入口的构造
本工程一区及二区出入口设置在楼西侧,××4.5m〔长×宽×高〕的防护棚,上铺50mm厚的双层脚手板。在出入口两侧的内、外排立杆处分别增设一根立杆,并高于门洞口2步,立杆用短管斜撑相互联系,上方悬空立杆处增加一根斜杆,斜杆与各主节点相交处用旋转扣件固定。洞口上方增设两道横向支撑,应伸出斜腹杆的端部,以保证立柱悬空处的整体性。门洞两侧分别增加两根斜腹杆,并用旋转扣件固定在与之相交的小横杆的伸出端上,旋转扣件中心线至主节点的距离在15cm以内。当斜腹杆在一跨内跨越两个步距时,应在相交的大横杆处增设一根小横杆,将斜腹杆固定在其伸出端上。斜腹杆采用通长杆件,接长采用对接扣件。
签字栏
交底人
审核人
承受交底人
郑州市重点建立工程质量监视站监制
技术交底记录
工程名称
郑州幼儿师范学校新校区建立工程舞蹈音乐琴房综合楼
编号
交底日期
施工单位
红旗渠建立集团
分项工程名称
脚手架工程
交底摘要
脚手架安拆
页 数
共7页第5页
交底内容
签字栏
交底人
审核人
承受交底人
郑州市重点建立工程质量监视站监制
技术交底记录
工程名称
郑州幼儿师范学校新校区建立工程舞蹈音乐琴房综合楼
编号
交底日期
施工单位
红旗渠建立集团
分项工程名称
脚手架工程
交底摘要
脚手架安拆
页 数
共7页第6页
交底内容
平安防护措施
1 电梯井洞口防护措施
电梯井口设置不低于1.2m高的自闭式防护门,用φ12的螺纹钢筋,按照水平间距15cm,竖向间距20cm焊制而成,并在防护门上刷红油漆、挂牌。
2 构造临边防护措施
在构造出入挑檐的门窗洞口处设置封闭式防护栏杆,使用材料采用φ48×3.5钢管。其高度不低于1.2m,立杆间距不大于1.5m,竖向每隔0.6m设一道通长大横杆,每隔一根立杆设一道三脚架。沿钢管长度方向刷红白间隔的油漆、挂醒目标志牌;护身栏杆满挂密目平安网,白天设警示牌、夜间设红色标志灯。
3 楼梯间防护措施
楼梯的侧边利用脚手架做平安防护,架子立管从楼梯间内搭设,侧边沿楼梯坡度方向做一道1.2m高的护身栏,侧边底部设18cm高的挡脚板。
4 防雷避电措施
本工程脚手架接地、避雷措施执行?施工现场临时用电平安技术标准?〔JGJ 46-88〕标准。工程采用避雷针与大横杆连通、接地线与整栋建筑物楼层内避雷系统连成一体的措施。各设置4根避雷针,避雷针采用φ12镀锌钢筋制作,高度1.5m,设置在脚手架四角立杆上,并将所有最上层的大横杆全部连通,形成逼雷网络。接地线采用40×4的镀锌扁钢,将立杆分别与建筑物楼层内的避雷系统连成一体。
接地线与建筑物楼层内避雷系统的设置按脚手架的长度不超过50m设置一个,位置尽量防止人员经常走动的地方,以防止跨步电压的危害,防止接地线遭机械破坏。两者的连接采用焊接,焊接长度大于2倍的扁钢宽度。焊完后再用接地电阻测试仪测定电阻,要求冲击电阻不大于10Ω,同时注意检查与其他金属物或埋地电缆之间的平安距离不小于3m,以防止发生击穿事故。
脚手架的搭设及撤除施工工艺
落地式钢管脚手架搭设施工工艺
1 搭设顺序
落地式双排脚手架的搭设顺序为:场地平整、夯实→定位设置通长脚手板→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆→剪刀撑→连墙杆→铺脚手板→搭防护栏杆→绑扎平安网
签字栏
交底人
审核人
承受交底人
郑州市重点建立工程质量监视站监制
技术交底记录
工程名称
郑州幼儿师范学校新校区建立工程舞蹈音乐琴房综合楼
编号
交底日期
施工单位
红旗渠建立集团
分项工程名称
脚手架工程
交底摘要
脚手架安拆
页 数
共7页第7页
交底内容
2 施工工艺
定位定距:根据构造要求在建筑物四角用尺量出内、外立杆距墙距离,并做好标记。用钢卷尺拉直,分出立杆位置,并用白灰点出立杆标记。
在搭设首层脚手架的过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体构造的连墙件可靠拉结前方可撤除。
当脚手架操作层高出连墙件两步时,应采取临时稳定措施,直至连墙件搭设完毕前方可撤除。
双排架宜先立里排立杆,后立外排立杆。每排立杆宜先立两头,再立中间的一根,互相看齐后再立中间局部各立杆。双排架内、外排两立杆的连线要与墙面垂直。立杆接长时,应先立外排,后立内排。
其余组件的搭设要求详见构造要求。
脚手架的撤除施工工艺
撤除作业应按确定的程序进展撤除:平安网→挡脚板及脚手板→防护栏杆→剪刀撑→斜撑杆→小横杆→大横杆→立杆。不准分立面撤除或在上下两步同时撤除,做到一步一清,一杆一清。拆立杆时,要先抱住立杆再拆开最后两个扣件。撤除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣件。所有连墙杆必须随脚手架撤除同步下降,严禁先将连墙件整层或数层撤除后再拆脚手架,分段撤除高差不应大于两步,如高差大于两步,应增设连墙件加固。
撤除后架体的稳定性不被破坏,如附墙杆被撤除前,应加设临时支撑防止变形,撤除各标准节时,应防止失稳。
当脚手架拆至下部最后一根长钢管的高度时,应先在适当位置搭临时抛撑加固,后撤除连墙件。
签字栏
交底人
审核人
承受交底人
郑州市重点建立工程质量监视站监制
