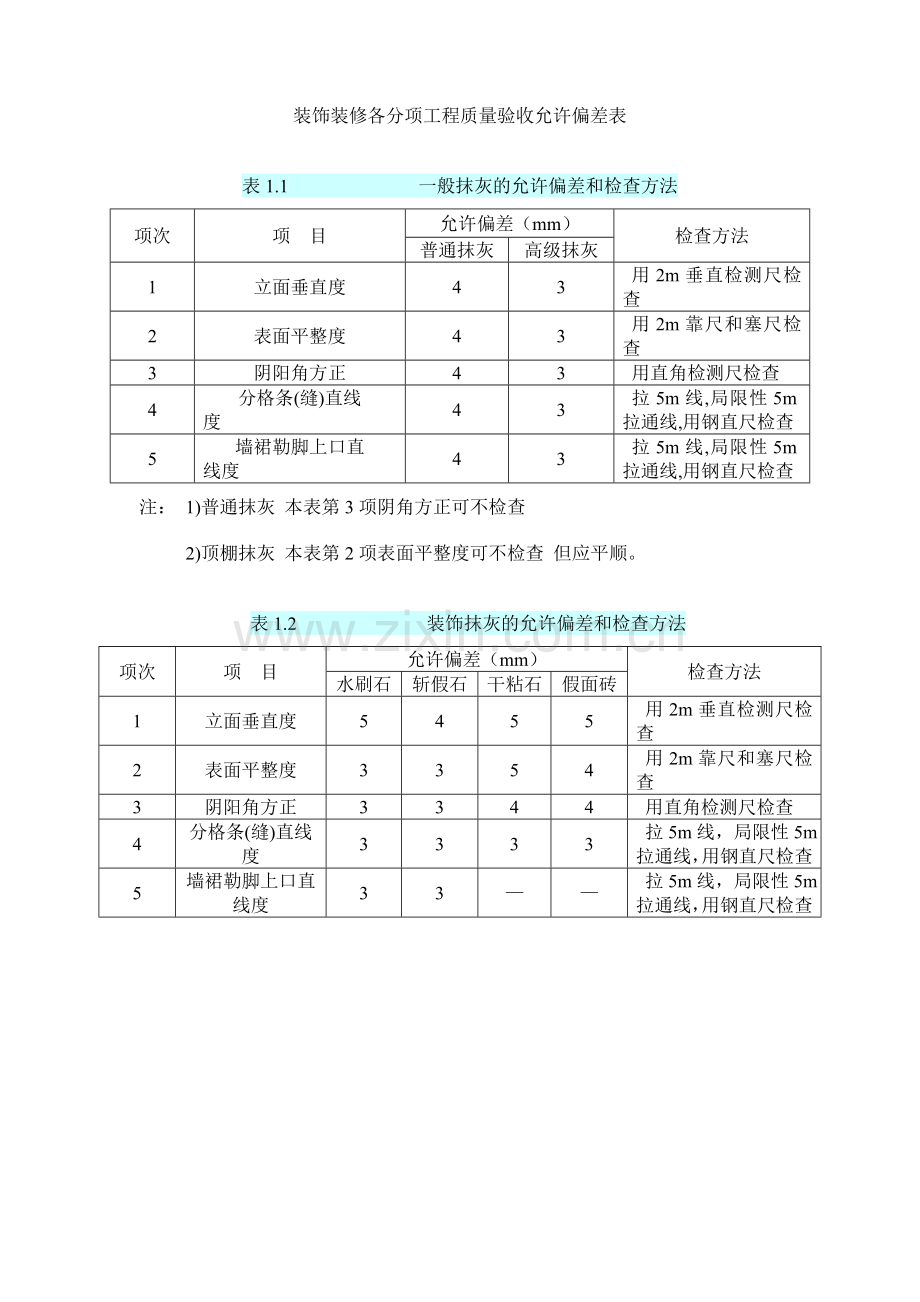

装饰装修各分项工程质量验收允许偏差表
表1.1 一般抹灰的允许偏差和检查方法
项次
项 目
允许偏差(mm)
检查方法
普通抹灰
高级抹灰
1
立面垂直度
4
3
用2m垂直检测尺检查
2
表面平整度
4
3
用2m靠尺和塞尺检查
3
阴阳角方正
4
3
用直角检测尺检查
4
分格条(缝)直线
度
4
3
拉5m线,局限性5m拉通线,用钢直尺检查
5
墙裙勒脚上口直
线度
4
3
拉5m线,局限性5m拉通线,用钢直尺检查
注: 1)普通抹灰 本表第3项阴角方正可不检查
2)顶棚抹灰 本表第2项表面平整度可不检查 但应平顺。
表1.2 装饰抹灰的允许偏差和检查方法
项次
项 目
允许偏差(mm)
检查方法
水刷石
斩假石
干粘石
假面砖
1
立面垂直度
5
4
5
5
用2m垂直检测尺检查
2
表面平整度
3
3
5
4
用2m靠尺和塞尺检查
3
阴阳角方正
3
3
4
4
用直角检测尺检查
4
分格条(缝)直线度
3
3
3
3
拉5m线,局限性5m拉通线,用钢直尺检查
5
墙裙勒脚上口直线度
3
3
—
—
拉5m线,局限性5m拉通线,用钢直尺检查

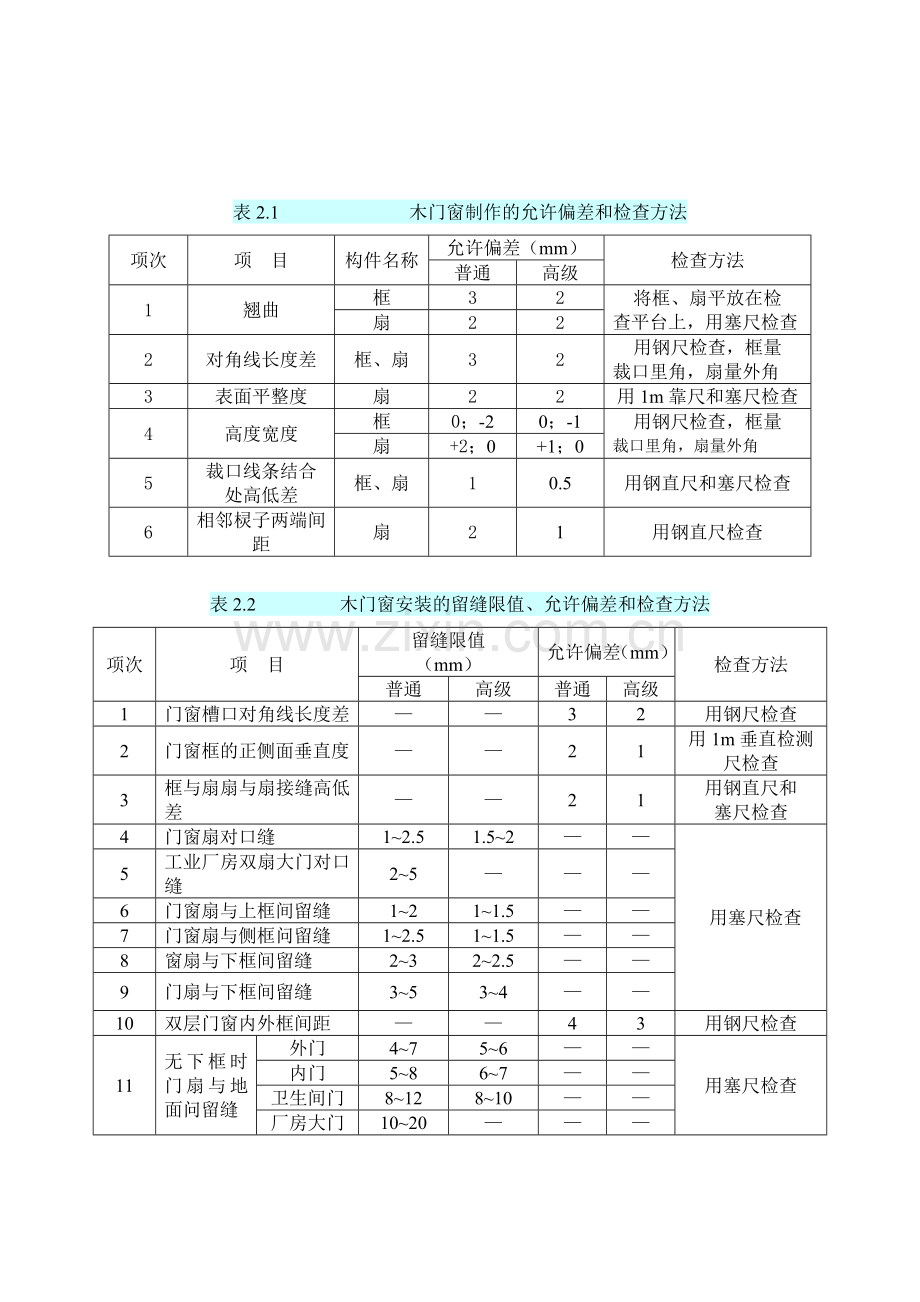

表2.1 木门窗制作的允许偏差和检查方法
项次
项 目
构件名称
允许偏差(mm)
检查方法
普通
高级
1
翘曲
框
3
2
将框、扇平放在检
查平台上,用塞尺检查
扇
2
2
2
对角线长度差
框、扇
3
2
用钢尺检查,框量
裁口里角,扇量外角
3
表面平整度
扇
2
2
用1m靠尺和塞尺检查
4
高度宽度
框
0;-2
0;-1
用钢尺检查,框量
裁口里角,扇量外角
扇
+2;0
+1;0
5
裁口线条结合
处高低差
框、扇
1
0.5
用钢直尺和塞尺检查
6
相邻棂子两端间
距
扇
2
1
用钢直尺检查
表2.2 木门窗安装的留缝限值、允许偏差和检查方法
项次
项 目
留缝限值
(mm)
允许偏差(mm)
检查方法
普通
高级
普通
高级
1
门窗槽口对角线长度差
—
—
3
2
用钢尺检查
2
门窗框的正侧面垂直度
—
—
2
1
用1m垂直检测尺检查
3
框与扇扇与扇接缝高低差
—
—
2
1
用钢直尺和
塞尺检查
4
门窗扇对口缝
1~2.5
1.5~2
—
—
用塞尺检查
5
工业厂房双扇大门对口缝
2~5
—
—
—
6
门窗扇与上框间留缝
1~2
1~1.5
—
—
7
门窗扇与侧框问留缝
1~2.5
1~1.5
—
—
8
窗扇与下框间留缝
2~3
2~2.5
—
—
9
门扇与下框间留缝
3~5
3~4
—
—
10
双层门窗内外框间距
—
—
4
3
用钢尺检查
11
无下框时门扇与地面问留缝
外门
4~7
5~6
—
—
用塞尺检查
内门
5~8
6~7
—
—
卫生间门
8~12
8~10
—
—
厂房大门
10~20
—
—
—
表2.3 钢门窗安装的留缝限值、允许偏差和检查方法
项次
项 目
留缝限值
(mm)
允许偏差(mm)
检查方法
1
门窗槽口宽度、
高度
≤1500mm
—
2.5
用钢尺检查
>1500mm
—
3.5
2
门窗槽口对角线
长度差
≤2023mm
—
5
用钢尺检查
>2023mm
—
6
3
门窗框的正、侧面垂直度
—
3
用lm垂直检
测尺检查
4
门窗横框的水平度
—
3
用lm垂直检
测尺检查
5
门窗横框标高
—
5
用钢尺检查
6
门窗竖向偏离中心
—
4
用钢尺检查
7
双层门窗内外框间距
—
5
用钢尺检查
8
门窗框扇配合间隙
≤2
—
用塞尺检查
9
无下框时门扇与地面问留缝
4~8
—
用塞尺检查
表2.4 铝合金门窗安装的允许偏差和检查方法
项次
项 目
允许偏差(mm)
检查方法
1
门窗槽口宽度、
高度
≤1500mm
1.5
用钢尺检查
>1500mm
2
2
门窗槽口对角线
长度差
≤2023mm
3
用钢尺检查
>2023mm
4
3
门窗框的正、侧面垂直度
2.5
用垂直检测尺检查
4
门窗横框的水平度
2
用1m水平尺和塞尺检查
5
门窗横框标高
5
用钢尺检查
6
门窗竖向偏离中心
5
用钢尺检查
7
双层门窗内外框间距
4
用钢尺检查
8
推拉门窗扇与框搭接量
1.5
用钢直尺检查
表2.5 涂色镀锌钢板门窗安装的允许偏差和检查方法
项次
项 目
允许偏差(mm)
检查方法
1
门窗槽口宽度、
高度
≤1500mm
2
用钢尺检查
>1500mm
3
2
门窗槽口对角线
长度差
≤2023mm
4
用钢尺检查
>2023mm
5
3
门窗框的正、侧面垂直度
3
用垂直检测尺检查
4
门窗横框的水平度
3
用1m水平尺和塞尺检查
5
门窗横框标高
5
用钢尺检查
6
门窗竖向偏离中心
5
用钢尺检查
7
双层门窗内外框间距
4
用钢尺检查
8
推拉门窗扇与框搭接量
2
用钢直尺检查
表2.6 塑料门窗安装的允许偏差和检查方法
项次
项 目
允许偏差(mm)
检查方法
1
门窗槽口宽度、
高度
≤1500mm
2
用钢尺检查
>1500mm
3
2
门窗槽口对角线
长度差
≤2023mm
3
用钢尺检查
>2023mm
5
3
门窗框的正、侧面垂直度
3
用1m垂直检测尺检查
4
门窗横框的水平度
3
用1m水平尺和塞尺检查
5
门窗横框标高
5
用钢尺检查
6
门窗竖向偏离中心
5
用钢直尺检查
7
双层门窗内外框间距
4
用钢尺检查
8
同樘平开门窗相邻扇高度差
2
用钢直尺检查
9
平开门窗铰链部位配合间隙
+2;-1
用塞尺检查
10
推拉门窗扇与框搭接量
+1.5;-2.5
用钢直尺检查
11
推拉门窗扇与竖框平行度
2
用1m水平尺和塞尺检查
表2.7 推拉自动门安装的留缝限值、允许偏差和检查方法
项次
项 目
留缝限值
(mm)
允许偏差(mm)
检查方法
1
门窗槽口宽度、
高度
≤1500mm
—
1.5
用钢尺检查
>1500mm
—
2
2
门窗槽口对角线
长度差
≤2023mm
—
2
用钢尺检查
>2023mm
—
2.5
3
门窗框的正、侧面垂直度
—
1
用lm垂直检
测尺检查
4
门构件装配间隙
—
0.3
用塞尺检查
5
门梁导轨水平度
—
1
用1m水平尺和塞尺检查
6
下导轨与门梁导轨平行度
—
1.5
用钢尺检查
7
门扇与侧框问留缝
1.2~1.8
—
用塞尺检查
8
门扇对口缝
1.2~1.8
—
用塞尺检查
表2.8 推拉自动门的感应时间限值和检查方法
项次
项目
感应时间限值(S)
检查方法
1
开门响应时间
≤0.5
用秒表检查
2
堵门保护延时
16~20
用秒表检查
3
门扇全启动后保持时间
13~17
用秒表检查
表2.9 旋转门安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
金属框架玻
璃旋转门
木质旋转门
1
门扇正侧面垂直度
1.5
1.5
用lm垂直检
测尺检查
2
门扇对角线长度差
1.5
1.5
用钢尺检查
3
相邻扇高度差
1
1
用钢尺检查
4
扇与圆弧边留缝
1.5
2
用塞尺检查
5
扇与上顶间留缝
2
2.5
用塞尺检查
6
扇与地面问留缝
2
2.5
用塞尺检查
表3.1 暗龙骨吊顶工程安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
纸面石膏板
金属板
矿棉板
木板、铝塑板、格栅
1
表面平整度
3
2
2
2
用2m靠尺和塞尺检查
2
接缝直线度
3
1.5
3
3
拉5m线,局限性5m 拉通线,用钢直尺检查
3
接缝高低差
1
1
1.5
1
用钢直尺和塞尺检
查
表3.2 明龙骨吊顶工程安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
石膏板
金属板
矿棉板
铝塑板、玻璃板
1
表面平整度
3
2
2
2
用2m靠尺和塞尺检查
2
接缝直线度
3
2
3
3
拉5m线,局限性5m 拉通线,用钢直尺检查
3
接缝高低差
1
1
2
1
用钢直尺和塞尺检
查
表4.1 板材隔墙安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
复合轻质墙板
石膏空心板
钢丝网水泥板
金属夹芯板
其他复合板
1
立面垂直度
2
3
3
3
用2m垂直检测尺检查
2
表面平整度
2
3
3
3
用2m靠尺和塞尺检查
3
阴阳角方正
3
3
3
4
用直角检测尺检查
4
接缝高低差
1
2
2
3
用钢直尺和塞尺检
查
表4.2 骨架隔墙安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
纸面石膏板
人造木板、水泥纤维板
1
立面垂直度
3
4
用2m垂直检测尺检查
2
表面平整度
3
3
用2m靠尺和塞尺检查
3
阴阳角方正
3
3
用直角检测尺检查
4
接缝直线度
—
3
拉5m线,局限性5m 拉通线,用钢直尺检查
5
压条直线度
—
3
拉5m线,局限性5m 拉通线,用钢直尺检查
6
接缝高低差
1
1
用钢直尺和塞尺检查
表4.3 活动隔墙安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
1
立面垂直度
3
用2m垂直检测尺检查
2
表面平整度
2
用2m靠尺和塞尺检查
3
接缝直线度
3
拉5m线,局限性5m 拉通线,用钢直尺检查
4
接缝高低差
2
用钢直尺和塞尺检查
5
接缝宽度
2
用钢直尺检查
表4.4 玻璃隔墙安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
玻璃砖
玻璃板
1
立面垂直度
3
2
用2m垂直检测尺检查
2
表面平整度
3
—
用2m靠尺和塞尺检查
3
阴阳角方正
—
2
用直角检测尺检查
4
接缝直线度
—
2
拉5m线,局限性5m 拉通线,用钢直尺检查
5
接缝高低差
3
2
用钢直尺和塞尺检查
6
接缝宽度
—
1
用钢直尺检查
表5.1 饰面板安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
石材
瓷砖
木材
塑料
金属
光面
剁斧石
蘑菇石
1
立面垂直度
2
3
3
2
1.5
2
2
用2m垂直检测尺检查
2
表面平整度
2
3
—
1.5
1
3
3
用2m靠尺和塞尺检查
3
阴阳角方正
2
4
4
2
1.5
3
3
用直角检测尺检查
4
接缝直线度
2
4
4
2
1
1
1
拉5m线,局限性5m 拉通线,用钢直尺检查
5
墙裙、勒脚
上口直线度
2
3
3
2
2
2
2
拉5m线,局限性5m 拉通线,用钢直尺检查
6
接缝高低差
0.5
3
—
0.5
0.5
1
1
用钢直尺和塞尺检查
7
接缝宽度
1
2
2
1
1
1
1
用钢直尺检查
表5.2 饰面砖粘贴的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
外墙面砖
内墙面砖
1
立面垂直度
3
2
用2m垂直检测尺检查
2
表面平整度
4
3
用2m靠尺和塞尺检查
3
阴阳角方正
3
3
用直角检测尺检查
4
接缝直线度
3
2
拉5m线,局限性5m 拉通线,用钢直尺检查
5
接缝高低差
1
0.5
用钢直尺和塞尺检查
6
接缝宽度
1
1
用钢直尺检查
表6.1 每平方米玻璃的表面质量和检查方法
项次
项目
质量规定
检查方法
1
明显划伤和长度>100mm的轻微划伤
不允许
观测
2
长度≤100mm的轻微划伤
≤8条
用钢尺检查
3
擦伤总面积
≤500mm2
用钢尺检查
表6.2 一个分格铝合金型材的表面质量和检查方法
项次
项目
质量规定
检查方法
1
明显划伤和长度>100mm的轻微划伤
不允许
观测
2
长度≤100mm的轻微划伤
≤2条
用钢尺检查
3
擦伤总面积
≤500mm2
用钢尺检查
表6.3 明框玻璃幕墙安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
1
幕墙垂直度
幕墙高度≤30m
10
用经纬仪检查
30m<幕墙高度≤60m
15
60m<幕墙高度≤90m
20
幕墙高度>90m
25
2
幕墙水平度
幕墙幅宽≤35m
5
用水平仪检查
幕墙幅宽>35m
7
3
构件直线度
2
用2m靠尺和塞尺检查
4
构件水平度
构件长度≤2m
2
用水平仪检查
构件长度>2m
3
5
相邻构件错位
1
用钢直尺检查
6
分格框对角
线长度差
对角线长度≤2m
3
用钢尺检查
对角线长度>2m
4
表6.4 隐框、半隐框玻璃幕墙安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
1
幕墙垂直度
幕墙高度≤30m
10
用经纬仪检查
30m<幕墙高度≤60m
15
60m<幕墙高度≤90m
20
幕墙高度>90m
25
2
幕墙水平度
层高≤3m
3
用水平仪检查
层高>3m
5
3
幕墙表面平整度
2
用2m靠尺和塞尺检查
4
板材立面垂直度
2
用垂直检测尺检查
5
板材上沿水平度
2
用1m水平尺和钢直尺检查
6
相邻板材板角错位
1
用钢直尺检查
7
阳角方正
2
用直角检测尺检查
8
接缝直线度
3
拉5m线,局限性5m拉通线,
用钢直尺检查
9
接缝高低差
1
用钢直尺和塞尺检查
10
接缝宽度
1
用钢直尺检查
表6.5 每平方米金属板的表面质量和检查方法
项次
项目
质量规定
检查方法
1
明显划伤和长度>100mm的轻微划伤
不允许
观测
2
长度≤100mm的轻微划伤
≤8条
用钢尺检查
3
擦伤总面积
≤500mm2
用钢尺检查
表6.6 金属幕墙安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
1
幕墙垂直度
幕墙高度≤30m
10
用经纬仪检查
30m<幕墙高度≤60m
15
60m<幕墙高度≤90m
20
幕墙高度>90m
25
2
幕墙水平度
层高≤3m
3
用水平仪检查
层高>3m
5
3
幕墙表面平整度
2
用2m靠尺和塞尺检查
4
板材立面垂直度
3
用垂直检测尺检查
5
板材上沿水平度
2
用1m水平尺和钢直尺检查
6
相邻板材板角错位
1
用钢直尺检查
7
阳角方正
2
用直角检测尺检查
8
接缝直线度
3
拉5m线,局限性5m拉通线,
用钢直尺检查
9
接缝高低差
1
用钢直尺和塞尺检查
10
接缝宽度
1
用钢直尺检查
表6.7 每平方米金属板的表面质量和检查方法
项次
项目
质量规定
检查方法
1
裂痕、明显划伤和长度>100mm的轻微划伤
不允许
观测
2
长度≤100mm的轻微划伤
≤8条
用钢尺检查
3
擦伤总面积
≤500mm2
用钢尺检查
表6.8 石材幕墙安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
光面
麻面
1
幕墙垂直度
幕墙高度≤30m
10
用经纬仪检查
30m<幕墙高度≤60m
15
60m<幕墙高度≤90m
20
幕墙高度>90m
25
2
幕墙水平度
3
用水平仪检查
3
板材立面垂直度
3
用水平仪检查
4
板材上沿水平度
2
用1m水平尺和钢直尺检查
5
相邻板材板角错位
1
用钢直尺检查
6
幕墙表面平整度
2
3
用垂直检测尺检查
7
阳角方正
2
4
用直角检测尺检查
8
接缝直线度
3
4
拉5m线,局限性5m拉通线,用钢直尺检查
9
接缝高低差
1
—
用钢直尺和塞尺检查
10
接缝宽度
1
2
用钢直尺检查
表7.1 薄涂料的涂饰质量和检查方法
项次
项目
普通涂料
高级涂料
检查方法
1
颜色
均匀一致
均匀一致
观测
2
泛碱、咬色
允许少量轻微
不允许
3
流坠、疙瘩
允许少量轻微
不允许
4
砂眼、刷纹
允许少量轻微砂眼,刷纹通畅
无砂眼,无刷纹
5
装饰线分色线直
线度允许偏差(mm)
2
1
拉5m线,局限性5m拉通线,用钢直尺检查
表7.2 厚涂料的涂饰质量和检查方法
项次
项目
普通涂料
高级涂料
检查方法
1
颜色
均匀一致
均匀一致
观测
2
泛碱、咬色
允许少量轻微
不允许
3
点状分布
—
疏密均匀
表7.3 复层涂料的涂饰质量和检查方法
项次
项目
质量规定
检查方法
1
颜色
均匀一致
观测
2
泛碱、咬色
不允许
3
喷点疏密限度
均匀,不允许连片
表7.4 色漆的涂饰质量和检查方法
项次
项目
普通涂料
高级涂料
检查方法
1
颜色
均匀一致
均匀一致
观测
2
光泽、光滑
光泽基本均匀
光滑无挡手感
光泽均匀一致
光滑
观测、手摸检
查
3
刷纹
刷纹通顺
无刷纹
观测
4
裹棱、流坠、皱皮
明显处不允许
不允许
观测
5
装饰线、分色线直
线度允许偏差(mm)
2
1
拉5m线,局限性5m拉通线,用钢直尺检查
表7.5 清漆的涂饰质量和检查方法
项次
项目
普通涂料
高级涂料
检查方法
1
颜色
基本一致
均匀一致
观测
2
木纹
棕眼刮平、木
纹清楚
棕眼刮平、木
纹清楚
观测
3
光泽、光滑
光泽基本均匀
光滑无挡手感
光泽均匀一致
光滑
观测、手摸检
查
4
刷纹
刷纹通顺
无刷纹
观测
5
裹棱、流坠、皱皮
明显处不允许
不允许
观测
表8.1 软包工程安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
1
垂直度
3
用1m垂直检测尺检查
2
边框宽度高度
0;-2
用钢尺检查
3
对角线长度差
3
用钢尺检查
4
裁口线条接缝高低差
1
用钢直尺和塞尺检查
表9.1 橱柜安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
1
外型尺寸
3
用钢尺检查
2
立面垂直度
2
用1m垂直检测尺检查
3
门与框架的平行度
2
用钢尺检查
表9.2 窗帘盒 窗台板和散热器罩安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
1
水平度
2
用1m水平尺和塞尺检查
2
上口下口直线度
3
拉5m线,局限性5m拉通线,用钢直尺检查
3
两端距窗洞口长度差
2
用钢直尺检查
4
两端出墙厚度差
3
用钢直尺检查
表9.3 门窗套安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
1
正侧面垂直度
3
用1m垂直检测尺检查
2
门窗套上口水平度
1
用1m水平检测尺和塞尺检查
3
门窗套上口直线度
3
拉5m线,局限性5m拉通线,用钢直尺检查
表9.4 护栏和扶手安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
1
护栏垂直度
3
用1m垂直检测尺检查
2
栏杆间距
3
用钢尺检查
3
扶手直线度
4
拉通线,用钢直尺检查
4
扶手高度
3
用钢尺检查
表9.5 花饰安装的允许偏差和检查方法
项次
项目
允许偏差(mm)
检查方法
室内
室外
1
条型花饰的水平度
或垂直度
每米
1
2
拉线和用1m垂直检
测尺检查
全长
3
6
2
单独花饰中心位置偏移
10
15
拉线和用钢直尺检查
表10 有关安全和功能的检测项目表
项次
子分部工程
检测项目
1
门窗工程
1、建筑外墙金属窗的抗风压性能、空气渗透性能
和雨水渗漏性能
2、建筑外墙塑料窗的抗风压性能、空气渗透性能
和雨水渗漏性能
2
饰面板(砖)工程
1、饰面板后置埋件的现场拉拔强度
2、饰面砖样板件的粘结强度
3
幕墙工程
L、硅酮结构胶的相容性实验
2、幕墙后置埋件的现场拉拔强度
3、幕墙的抗风压性能、空气渗透性能、雨水渗漏
性能及平面变形性能
