收藏 分销(赏)

塑钢门窗技术交底样本.doc

上传人:人****来 文档编号:9533176 上传时间:2025-03-29 格式:DOC 页数:5 大小:52.04KB
下载 相关 举报
塑钢门窗技术交底样本.doc_第1页
第1页 / 共5页
塑钢门窗技术交底样本.doc_第2页
第2页 / 共5页
点击查看更多>>
资源描述

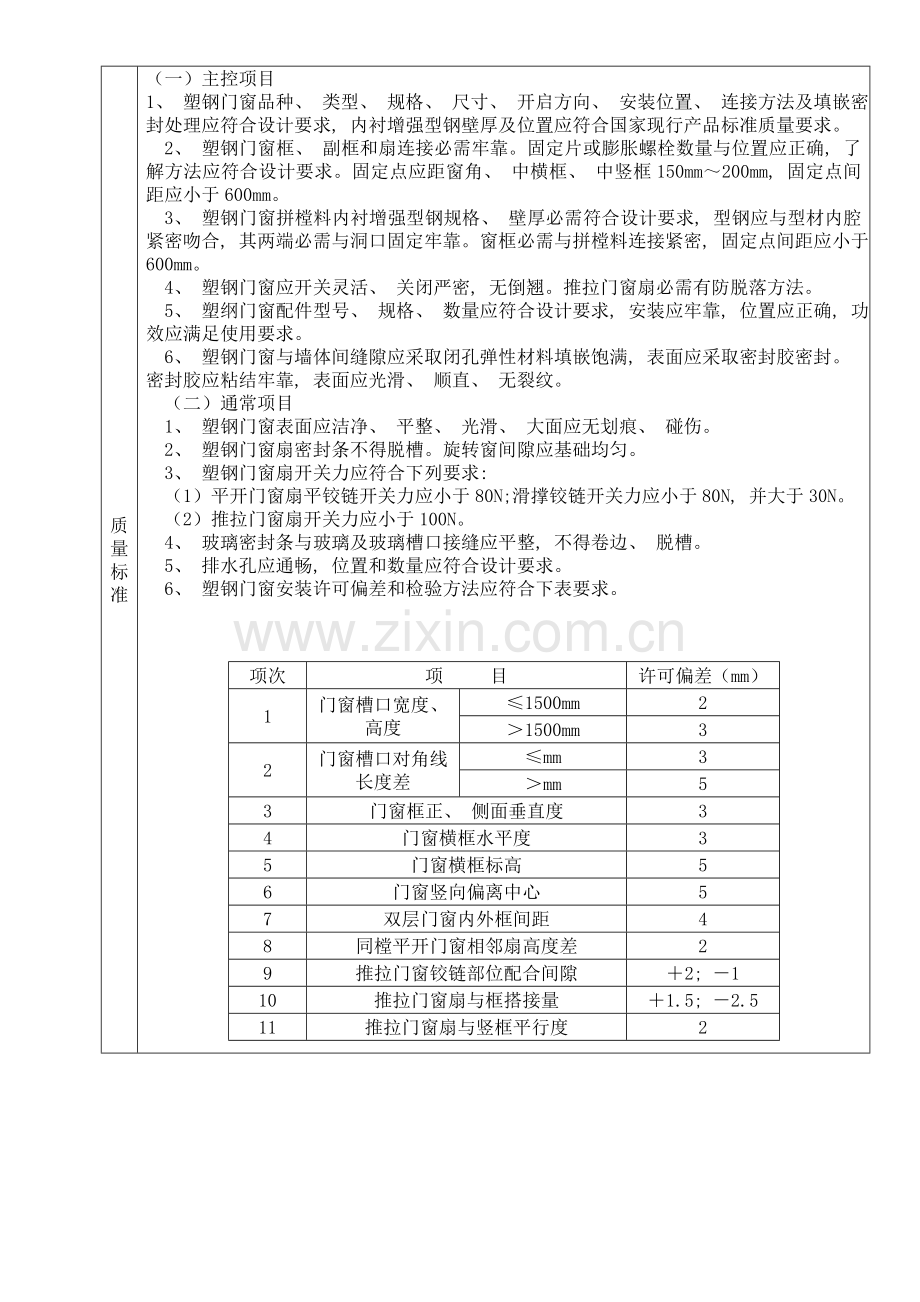

施 工 技 术 交 底 通 知 单 单位名称: 中国四冶渭南师院9#住宅楼 7月7日 工程项目 渭南师范学院9#住宅楼 工程部位 塑钢门窗安装 接收班组 及相关人员 工程数量 进度要求 质量标准 (一)主控项目 1、 塑钢门窗品种、 类型、 规格、 尺寸、 开启方向、 安装位置、 连接方法及填嵌密封处理应符合设计要求, 内衬增强型钢壁厚及位置应符合国家现行产品标准质量要求。 2、 塑钢门窗框、 副框和扇连接必需牢靠。固定片或膨胀螺栓数量与位置应正确, 了解方法应符合设计要求。固定点应距窗角、 中横框、 中竖框150mm~200mm, 固定点间距应小于600mm。 3、 塑钢门窗拼樘料内衬增强型钢规格、 壁厚必需符合设计要求, 型钢应与型材内腔紧密吻合, 其两端必需与洞口固定牢靠。窗框必需与拼樘料连接紧密, 固定点间距应小于600mm。 4、 塑钢门窗应开关灵活、 关闭严密, 无倒翘。推拉门窗扇必需有防脱落方法。 5、 塑纲门窗配件型号、 规格、 数量应符合设计要求, 安装应牢靠, 位置应正确, 功效应满足使用要求。 6、 塑钢门窗与墙体间缝隙应采取闭孔弹性材料填嵌饱满, 表面应采取密封胶密封。 密封胶应粘结牢靠, 表面应光滑、 顺直、 无裂纹。 (二)通常项目 1、 塑钢门窗表面应洁净、 平整、 光滑、 大面应无划痕、 碰伤。 2、 塑钢门窗扇密封条不得脱槽。旋转窗间隙应基础均匀。 3、 塑钢门窗扇开关力应符合下列要求: (1)平开门窗扇平铰链开关力应小于80N;滑撑铰链开关力应小于80N, 并大于30N。 (2)推拉门窗扇开关力应小于100N。 4、 玻璃密封条与玻璃及玻璃槽口接缝应平整, 不得卷边、 脱槽。 5、 排水孔应通畅, 位置和数量应符合设计要求。 6、 塑钢门窗安装许可偏差和检验方法应符合下表要求。 项次 项 目 许可偏差(mm) 1 门窗槽口宽度、 高度 ≤1500mm 2 >1500mm 3 2 门窗槽口对角线长度差 ≤mm 3 >mm 5 3 门窗框正、 侧面垂直度 3 4 门窗横框水平度 3 5 门窗横框标高 5 6 门窗竖向偏离中心 5 7 双层门窗内外框间距 4 8 同樘平开门窗相邻扇高度差 2 9 推拉门窗铰链部位配合间隙 +2; -1 10 推拉门窗扇与框搭接量 +1.5; -2.5 11 推拉门窗扇与竖框平行度 2 施工程序及操作关键点 一、 作业条件 1、 塑料门窗通常采取预留洞口法安装。对于砖混结构, 洞口四面预埋同规格砼砖, 其位置参靠门窗框安装固定位置图。 2、 墙体作业大面积完工。 3、 门窗洞口尺寸、 位置检验合格。 二、 材质要求 1、 门窗进场检验: 一是外观检验, 查其有没有破损、 断裂: 二是尺寸验收, 查框四边尺寸, 查扇方正、 翘曲, 做到安装前质量预控。 2、 紧固件、 五金件、 增强型材及金属板衬板等, 应进行表面防腐处理。 3、 固定片厚度应大于或等于1.5mm, 最小宽度应大于或等于15mm, 其表面应进行镀锌处理。 4、 门窗与洞口密封用嵌缝膏应取有弹性和粘接性。 三、 工具器 电锤、 电钻、 自制方尺、 线坠、 水平尺等。 四、 操作工艺 (一)找中弹线 量出最上层窗安装位置, 找出中线并吊垂以下各层窗洞口中心线并在墙上弹线, 量出上下各樘窗框中线并标识。 (二)门窗框安装固定 将框塞入洞口, 依据图纸要求位置及标高, 用木楔子及垫块将框临时固定, 框中线与洞口中线对齐, 调整标高, 确保上下一条线, 左右一水平。关键调整下框水平及立框垂直度和角方正。(推荐使用自制1m左右木方尺, 但必需天天校正其正确性), 待各项均符合要求后, 用膨胀塞固定。注意: 底框用铁件固定, 固定时要随时检验底框水平度和立框垂直度并调整。 (三)塞缝 框洞之间填塞闭孔泡沫塑钢、 发泡聚苯乙烯等弹性材料, 分层填实, 拆掉木楔后洞一样应分层填塞一样材料。 (四)抹灰做口 内外口抹灰时, 外侧窗台略低于内侧窗台。外侧抹灰时要用5mm厚片料将框和抹灰层隔开, 待砂浆硬化后取出并修规矩, 抹灰面应超出窗框, 其厚度以下影响门窗开启为宜, 外侧抹灰不能淹没框下出水口。 (五)门窗扇及五金件安装 扇在安装前一定要检验其是否变形或翘曲, 安装完成后要检验其推拉是否灵活并调整, 五金件要牢靠好用。 (六)打密封胶 内、 外墙涂料或面层施工完成后, 将门窗内外框边与洞口相接处及拼樘料与门窗框间隙用嵌缝胶进行密封处理。要求连续、 均匀、 薄厚适宜。将飞边及多出嵌缝膏用布或棉丝立刻清理洁净。 (七)轻易出现质量问题及原因 1、 划伤及框角断裂。成品保护不好, 抹灰污染未立刻清理待硬化后清理极易划伤门窗。搬运时磕碰及安装时框角处楔子塞得太紧都易造成框角断裂。 2、 门窗扇侧边不直。长久码放不合理, 垫木不平、 位置不妥都易出现此种情况。所以长久贮存要求垫木平整, 立放角应大于70, 预防倾倒及日晒雨淋。 3、 推拉门窗扇安装后倾斜, 即两扇侧边不平行。此为底框不水平或滑轮偏差所致。故在检验下框水平度时要比规范要求标准提升一个等级为宜, 并对滑轮进行调整。 4、 平开扇开启不到90°。这是因为抹口抹灰层太厚, 吃框太多所造成。 5、 雨季从窗框往室内返水。框排水口堵塞或外口抹灰层太厚淹没排水口。 6、 门窗框在安装完成后一段时间变形, 呈曲线状。尤其是在较冷季节安装门窗, 到较热季节即出现此种情况。造成原因是安装完成后临时用垫块未撤消, 限制了门窗变形所致, 故安装完成后必需拆掉垫块, 填充弹性材料, 许可其自由变形。 (八)成品保护 1、 塑钢门窗在安装过程中及工程验收前, 就采取防护方法, 不得污损。 2、 已装门窗框、 扇洞口, 不得作运料通道。 3、 严禁在门窗框、 扇上安装脚手架、 悬挂重物;外脚手架不得顶压在门窗框、 扇或窗撑上, 并严禁蹬踩窗框、 窗扇或窗撑。 4、 应预防利器划伤门窗表面, 并应预防电、 气焊火花烧伤或烫伤面层。 5、 立体交叉作业时, 门窗严禁碰撞。 安全注意事项 1.全部进场施工人员必需配戴安全帽, 且配戴规范。 2.施工现场保持整齐有序, 全部些人员不得穿拖鞋进入现场, 以防摔倒受伤。 3.现场全部机械操作人员必需持证上岗, 严格按操作规程作业, 严禁违章作业和疲惫作业。 4.现场用电必需有专员负责, 实施三相五线制, 一机一闸一保护, 严禁一闸多用。 5.现场应派专员负责安全文明施工, 定时对全场范围内进行检验, 随时保持场内清洁整齐, 做到工完场清。 关键附件 设计图纸 其 她 施工草图 其 她 配件单 其 她 项目责任人 项目技术责任人 安 全 员 质 量 员 交 底 人 交底 时间 7月7日 工段长 班组签认
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
