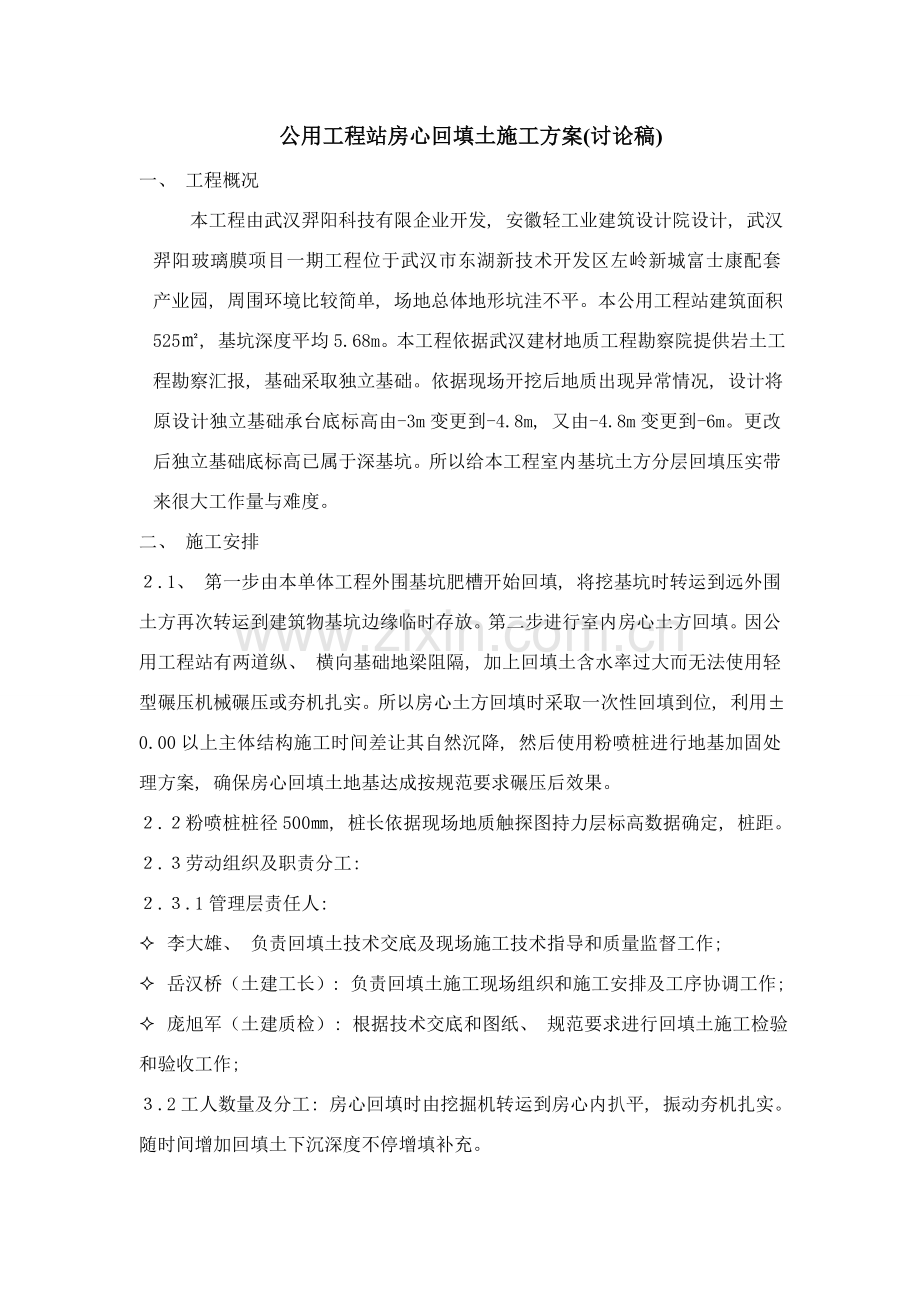

公用工程站房心回填土施工方案(讨论稿)
一、 工程概况
本工程由武汉羿阳科技有限企业开发, 安徽轻工业建筑设计院设计, 武汉羿阳玻璃膜项目一期工程位于武汉市东湖新技术开发区左岭新城富士康配套产业园, 周围环境比较简单, 场地总体地形坑洼不平。本公用工程站建筑面积525㎡, 基坑深度平均5.68m。本工程依据武汉建材地质工程勘察院提供岩土工程勘察汇报, 基础采取独立基础。依据现场开挖后地质出现异常情况, 设计将原设计独立基础承台底标高由-3m变更到-4.8m, 又由-4.8m变更到-6m。更改后独立基础底标高已属于深基坑。所以给本工程室内基坑土方分层回填压实带来很大工作量与难度。
二、 施工安排
2.1、 第一步由本单体工程外围基坑肥槽开始回填, 将挖基坑时转运到远外围土方再次转运到建筑物基坑边缘临时存放。第二步进行室内房心土方回填。因公用工程站有两道纵、 横向基础地梁阻隔, 加上回填土含水率过大而无法使用轻型碾压机械碾压或夯机扎实。所以房心土方回填时采取一次性回填到位, 利用±0.00以上主体结构施工时间差让其自然沉降, 然后使用粉喷桩进行地基加固处理方案, 确保房心回填土地基达成按规范要求碾压后效果。
2.2粉喷桩桩径500㎜, 桩长依据现场地质触探图持力层标高数据确定, 桩距。
2.3劳动组织及职责分工:
2.3.1管理层责任人:
² 李大雄、 负责回填土技术交底及现场施工技术指导和质量监督工作;
² 岳汉桥(土建工长): 负责回填土施工现场组织和施工安排及工序协调工作;
² 庞旭军(土建质检): 根据技术交底和图纸、 规范要求进行回填土施工检验和验收工作;
3.2工人数量及分工: 房心回填时由挖掘机转运到房心内扒平, 振动夯机扎实。随时间增加回填土下沉深度不停增填补充。
三、 施工准备
3.1材料准备:
3.1.2素土: 2m3, 不得含有有机杂质, 粒径小于50mm, 最优含水率为3%-5%(重量比), 土料现场测量适宜含水率方法为以手握成团, 落地开花为宜;
3.1.3 工程地质: 详见武汉建材地质工程勘察院提供岩土工程勘察汇报
3.2、 机械准备
3.2.1 施工机具: 采取1台PH-5B深搅钻机, 确保设备完好率达99%, 满足工程要求。
3.2.2 施工前进行室内配合比试验, 以确定采取最适宜水泥品种, 水泥掺入量, 水灰比等, 施工时可依据试桩施工参数做合适调整。
3.2.3 作好图纸会审及材料进场检验工作。
3.2.4 提前作好开工报审工作。
3.2.5 依据场地情况对现场稍作平整, 依据建设方提供标高控制点, 再用经纬仪测设出该区域内各轴线控制交点, 并用红油漆标示, 控制点用砼保护好, 然后用全站仪和钢卷尺量出各桩位中心点。
四、 粉喷桩施工
4.1 机具和材料选择
材料要求: 喷粉使用粉体固化剂为32.5级一般硅酸盐水泥, 要求新鲜无结块, 入罐时应经筛网过筛, 最大粒度不超出5mm, 不得含有纸屑、 塑料布、 石子等杂质;
机具设备: 喷粉桩机及配套水泥罐、 灰罐及喷粉系统、 空气压缩机等。喷粉桩机由液压步履式底架、 井架和导向加减压机构、 钻机传动系统、 钻具、 液压系统、 喷粉系统、 电气系统等部分组成。
4.2 粉喷桩施工工艺步骤
粉喷桩施工工艺步骤图
送风
样桩
调平
样桩
设计加
固深度
干粉配制
钻进
样桩
钻孔对位
干粉配制
开工
样桩
喷粉、 搅拌
提升
移位
样桩
复搅1/3桩长
样桩
停灰面
样桩
成 桩
样桩
停止喷粉
样桩
4.3 施工工艺关键点
4.3.1 施工前组装架立喷粉桩机, 检验主机各部连接, 液压系统、 电气系统、 喷粉系统各部分安装调试情况及灰罐、 管路密封连接情况是否正常, 做好必需调整和紧固工作, 排除异常情况后, 方可进行操作。灰罐装满料后, 进料扣应加盖密封。
4.3.2 成桩时, 先用喷粉桩机在桩位钻孔, 至设计要求深度后, 将粉喷钻头以1.0~1.2m/min速度边旋转边提升, 同时边经过喷粉系统将水泥经过钻杆端喷嘴定时、 定量向搅动土体喷粉, 使土体和水泥进行充足搅拌混合。
4.3.3 桩体喷粉要求一气呵成, 不得中止, 每根桩宜装一次灰并搅喷完。喷粉深度在钻杆上标线控制, 喷粉压力控制在0.5~0.8Mpa。
4.3.4 施工中送灰一定要连续.若一旦因故中止, 当搅拌机重新开启时, 为预防断桩, 将搅拌轴下沉0.5m再继续制桩。
4.3.5 当钻头提升到高于桩顶面约500mm, 喷粉系统停止向孔内喷射水泥时, 桩体即告完成。为确保质量, 上部1.5~2.5m可复钻孔喷粉一次。
4.3.6 水泥掺入量上部1/3不少于22%, 下部2/3为16%, 水泥含量重每米50-51kg, 每三层应进行复搅。
4.3.7 反复上、 下搅拌, 为使软土和水泥粉体搅拌均匀, 第二次再次将搅拌机旋转下沉, 再次搅拌, 当搅拌头端靠近桩顶位置时, 连续搅拌3min后才拔出搅拌头, 复搅长度为设计桩长1/3。
4.3.8 严格按规范和设计要求进行施工, 确保轴线位置、 设计深度、 桩径、 垂直度、 钻杆倾斜度、 单桩喷粉量许可偏差。要求桩轴线偏移(纵横方向)小于100mm, 钻杆倾斜度不超出1%, 桩长大于设计要求, 单桩喷粉量许可偏差在8%以内。
五、 工程进度及确保方法
本工程房心回填土粉喷桩施工工期控制为7d, 计划从02月22日开始施工, 02月28日完工。
为确保计划工期目标最终实现, 制订以下工期确保方法:
5.1 依据施工设计方案确保人员、 设备材料保质保量、 按时到位。安排足够劳动力设备, 组织两班二十四小时作业, 充足利用时间、 空间, 充足利用工作面。
5.2 合理划分流水分段, 采取均衡流水施工作业, 并使劳动力根据工序划分, 每个工人操作愈加细致, 愈加专业化, 从而提升效率。
5.3 为确保工期和质量, 考虑到地质条件特殊性, 备用1台套单头搅拌桩机依据工程进展情况随时调用。
5.4 制订阶段性工期目标, 严格实施关键线路工期, 依据工期动态管理分析, 确定影响线路原因, 找出处理措施, 立刻按进度计划调整生产施工各要素, 再按调整后关键线路组织实施。从而使施工在常常改变资源投入不可预见原因动态影响下, 一直能够对工期进行纠正及控制, 确保整个工程工期科学管理实施, 避免盲目性及心中无数。
5.5 现场项目部对工程统一指挥协调, 提升工作效率, 对工程进度、 质量、 安全等方面负责, 从组织上确保总进度实现。
5.6 材料计划提前提出, 提前采购, 立刻确保工地所需。
5.7 随时与业主、 设计、 监理等单位取得联络。对现场进度天天早交底、 晚检验, 做到责任到人。对安排工期提前或延误实施奖惩制度。
六、 质量确保方法
6.1 施工前, 对水泥采取抽样送检, 确保各项指标满足要求后方可使用。
6.2 试机, 以确保施工设备各系统运转正常, 计量设备、 压力表等完好无缺, 同时应检验各项施工参数, 每台机均应配深度计, 方便正确统计桩深。
6.3 在施工中, 桩机正面和侧面各吊铅直线1根, 分别测试桩机水平度和钻杆垂直度。
6.4 定时检验粉喷桩成桩直径及搅拌均匀程度。对使用钻头应定时复核检验, 其直径磨耗量不得大于20mm。
6.5 在桩顶标高1m范围内, 进行一次复拌加注浆, 并提升水泥掺量至15%左右, 依据设计要求, 喷浆至桩顶标高上200mm, 确保桩头强度。
6.6 施工前对搅拌机械、 注浆设备、 制浆设备等进行检验维修, 灰浆拌和机搅拌时间不少于2min, 打桩时, 提升搅拌次数, 降低钻进速度, 边搅拌, 边提升, 提升拌和均匀性。
6.7 注浆应连续进行, 不得中止, 天天加固完成, 用清水清洗泵和输浆管路, 预防堵塞。
6.8 当打桩碰到较硬土层及较密实粉质粘土, 可采取: 输水搅动——输浆拌和——搅拌施工工艺, 预防“抱钻”“冒浆”现象。
6.9 雨天施工时, 土质含水量加大, 调整水灰比, 确保桩体强度。
6.10 将桩体挖出, 测量桩直径应符合设计要求; 桩身应连续均匀密实, 用实物冲击有坚实感, 不得出现喷粉不匀或漏粉现象。
6.11 在喷粉成桩过程中遇有故障面停止喷粉时, 第二次喷粉接桩时, 其喷粉重合长度不得小于1m。
七、 安全文明方法
7. 1 挖好排水沟, 疏通管道, 做好雨季排水方法, 机电设备要采取防雨、 防淹方法, 漏电接地保护装置应灵敏有效, 定时检验线路绝缘情况。
7.2 进入施工现场必需戴安全帽, 系好帽带。
7.3 操作打桩人员必需戴防护眼镜, 预防粉末溅入眼睛。
7.4 材料堆放整齐, 配电箱要放牢靠, 预防倾斜。
7.5 废渣、 废浆不能随意乱丢, 影响施工现场文明施工。
7.6 桩机移位时做好平稳移动工作, 不盲目、 不违章。
八、 现场文明施工管理方法
8.1文明施工管理方法:
8.2配置专门施工管理人员, 为工地全部工人及管理人员提供文明施工教育;
8.3施工现场设排水方法, 运输道路;
8.3对施工现场多种安全、 消防设施及劳动保护器材加强管理, 定时进行检验维修, 立刻消除隐患, 确保其安全有效;
8.5建筑物四处零碎料立刻清理, 垃圾、 渣土外运, 做到工完、 料净、 脚下清, 保持施工现场整齐, 洁净;
8.6保持施工现场材料堆码整齐, 成方, 成堆, 成线。
8.2环境保护方法:
8.2.1施工场地和道路常常洒水湿润, 预防扬尘;
8.2.2大门口设洗车台, 出场车辆要冲洗轮胎, 运土方期间, 安排专员清扫路面, 预防渣土污染道路;
8.2.3夜间现场灯光内倾照射, 预防对周围环境造成光污染。
8.2.4道路遗撒应立刻清理。拌土场地须保持有条有理, 移到别处拌和后, 原场地须清理洁净。
8.3降噪方法:
8.3.1严格遵照武汉市相关要求, 晚上10: 00至早上6: 00不进行有噪音工作;
8.3.2运输车辆严格按要求装卸、 覆盖, 预防扬尘、 噪声出现;
8.3.3项目设专职监督员郭爱兵督促检验防扰民方法实施落实情况。
