基坑支护施工方案
建设单位: 中鹤集团纯净粉业有限企业
工程名称: 面粉厂二期原粮仓、 接粮仓工程
施工单位: 红旗渠建设集团有限企业
编 制 人:
编制时间: 年 3 月 29 日
审批意见:
审批人:
年 月 日

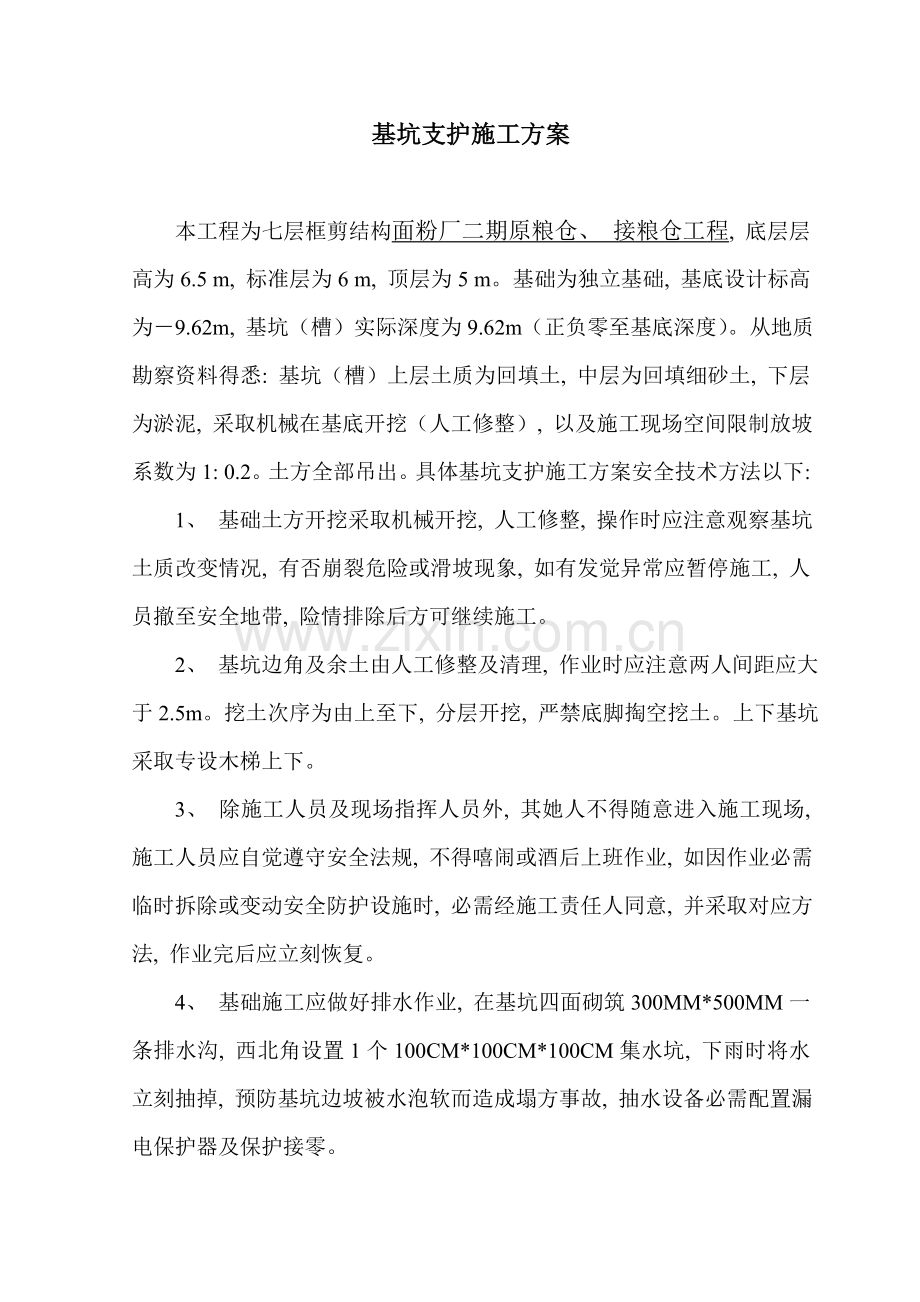

基坑支护施工方案
本工程为七层框剪结构面粉厂二期原粮仓、 接粮仓工程, 底层层高为6.5 m, 标准层为6 m, 顶层为5 m。基础为独立基础, 基底设计标高为-9.62m, 基坑(槽)实际深度为9.62m(正负零至基底深度)。从地质勘察资料得悉: 基坑(槽)上层土质为回填土, 中层为回填细砂土, 下层为淤泥, 采取机械在基底开挖(人工修整), 以及施工现场空间限制放坡系数为1: 0.2。土方全部吊出。具体基坑支护施工方案安全技术方法以下:
1、 基础土方开挖采取机械开挖, 人工修整, 操作时应注意观察基坑土质改变情况, 有否崩裂危险或滑坡现象, 如有发觉异常应暂停施工, 人员撤至安全地带, 险情排除后方可继续施工。
2、 基坑边角及余土由人工修整及清理, 作业时应注意两人间距应大于2.5m。挖土次序为由上至下, 分层开挖, 严禁底脚掏空挖土。上下基坑采取专设木梯上下。
3、 除施工人员及现场指挥人员外, 其她人不得随意进入施工现场, 施工人员应自觉遵守安全法规, 不得嘻闹或酒后上班作业, 如因作业必需临时拆除或变动安全防护设施时, 必需经施工责任人同意, 并采取对应方法, 作业完后应立刻恢复。
4、 基础施工应做好排水作业, 在基坑四面砌筑300MM*500MM一条排水沟, 西北角设置1个100CM*100CM*100CM集水坑, 下雨时将水立刻抽掉, 预防基坑边坡被水泡软而造成塌方事故, 抽水设备必需配置漏电保护器及保护接零。
5、 依据现场施工条件, 在两条基坑中间搭设好临时脚手架, 架板搁置应牢靠稳定, 不得搁置在松土层上; 跳板上积土要立刻清理, 水平坡度小于5%并设有护栏。
6、 材料堆放应距基坑(槽)边缘2.5m以外, 多种施工机械之间应有一定安全距离, 机械操作者应持证上岗, 土方开挖应由专业队伍负担施工。
7、 假如夜间加班, 应依据需要提供足够照明设施, 线路架设应符合规范要求, 架空线路最低处与地面垂直距离在机动车道处不得低于6m, 在非机动车道处不得低于4m, 在危险地段应设置红灯警示和警示牌。
8、 在距离基坑(槽)边3.5m砼地面处, 四面用Φ25钢筋埋地深50cm作立杆, 立杆间距为2m用Φ6钢筋与四面护坡桩拉紧连接固定, 水平横杆设三道: 18cm高设一道, 60cm高设一道, 110cm高再设一道, 外围用密目式安全立网封闭, 以预防小物体等掉入基坑(槽)内伤人。
9、 在休息时或一个班工作完成以后, 不应在基坑(槽)内逗留, 施工过程中应常常对边坡进行检验和观察。如发觉边坡有裂纹或掉土可能发生塌方迹象时, 应快速通知作业人员离开, 待处理完后方可继续施工。
10、 配置若干大号槽形钢(在边坡可能会塌方时使用), 将其中一端削成尖形, 长度应大于3m, 必需时在边坡底脚打入1m深, 外露2m进行支护。
11、 在基础施工过程中, 回填土完成以前, 天天应有专员在现场负责监护边坡和支护结构, 并借助仪器进行科学观察并做好统计。
12、 挖掘机作业应注意事项:
A、 挖掘机斗臂工作时, 臂下严禁站人。
B、 操作中, 进铲不应过深, 提斗不应猛。
C、 行驶时, 臂杆应与履带平行, 要制动住回转机构, 铲斗离地1米左右, 上、 下坡时, 坡度不应超出20度。
D、 装运挖掘机时, 严禁在跳板上转向和无故停车, 上车后应刹住各制动器, 放好臂杆和铲斗。
(注: 基坑开挖平面部署图见附页)
