玻璃钢帘护网跨越35kV及以上电力线路施工方案
在跨距大, 受场地限制, 无法实现搭设通常竹木跨越架下, 采取玻璃钢帘护网跨越保护施工方案。
1.玻璃钢帘型不停电架线防护系统介绍
玻璃钢帘型不停电架线防护系统关键由玻璃钢帘系统、 支撑系统两部分组成, 如附图1-1所表示, 实际应用见附图1-2:

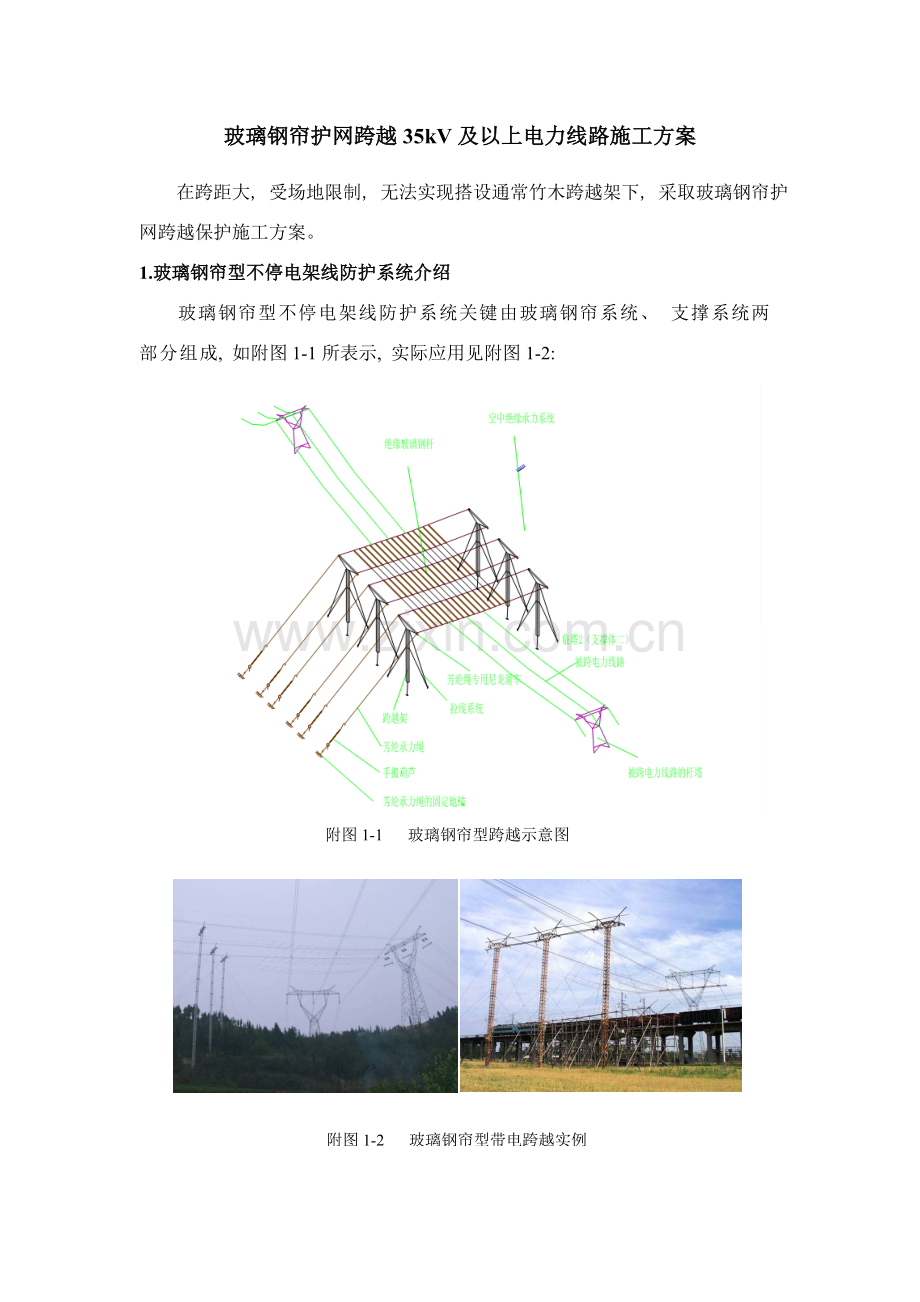

附图1-1 玻璃钢帘型跨越示意图
附图1-2 玻璃钢帘型带电跨越实例
2.施工工艺

(1)玻璃钢帘型不停电架线防护系统相关安全要求
防护系统宽度应超出考虑施工期间最大风偏后新建线路两边线各2m。
防护系统与带电体、 与铁路及公路之间安全距离在考虑施工期间最大风偏后不得小于附表1-1和附表1-2要求。
防护系统与带电体之间最小安全距离 附表1-1
被跨电力线路电压等级
防护系统部位
35 kV
110 kV
220 kV
500kV
防护系统拉线与带电体距离(m)
1.5
2.0
2.5
6.0
无地线时, 玻璃钢帘与带电体垂直距离(m)
1.5
2.0
2.5
5.0
有地线时, 玻璃钢帘与带电体垂直距离(m)
0.5
1.0
1.5
3.6
防护系统与带电体之间水平安全距离(m)
6
防护系统与铁路及公路之间最小安全距离 附表1-2
与公路路面最小垂直距离(m)
6.5
与电气化铁路带电体电力线垂直距离(m)
1.5
与一般铁路路轨间垂直距离(m)
6.5
人与带电体最小安全距离必需满足附表2-3要求。
人与带电体之间最小安全距离 附表1-3
带电体电压等级(kV)
≤10
35
110
220
人与带电体距离(m)
1.7
2.0
2.5
4.0
绝缘工含有效长度不得小于附表2-4要求。
绝缘工含有效长度 附表2-4
带电体电压等级
工具名称
10 kV
35 kV
110 kV
220 kV
绝缘操作杆(m)
0.7
0.9
1.3
2.1
绝缘承力工具、 绳索(m)
0.4
0.6
1.0
1.8
(2)施工工艺
埋设地锚
按要求进行定位、 分坑、 挖坑并埋设拉线地锚。
退重合闸
对被跨电力线路, 申请退出其自动重合闸装置, 并确保在全部施工期间, 线路发生故障时不强行送电。
立跨越架
按规程要求组立跨越架, 并打好拉线。
杆塔悬挂临时吊架时处理
按要求对横担进行补强, 并安装临时吊架承力系统。
安装玻璃钢帘系统
1)用射绳枪从电力线路一侧向另一侧射放一根Φ2~3绝缘射绳;
2)用循环领放方法领放全部其它玻璃钢帘系统用绳索, 包含每相两根芳纶承力绳、 每相两根牵帘绳、 每相一根领放钢丝导引绳尼龙绳等;
3)用牵帘绳安装玻璃钢防护帘, 其数量可依据被跨电力线路宽度、 防护系统与带电体之间水平安全距离、 新建线路与被跨电力线路交叉角经计算确定。
4)将全部绳索按要求固定好, 其中芳纶承力绳必需按要求弛度调整好拉力。
架线施工
用尼龙绳领放钢丝导引绳, 经过防护系统, 并与其它段钢丝导引绳连接、 升空。要求在跨越档两端杆塔使用带接地导线放线滑车。
质检消缺
跨越段导地线附件安装作业全部完成后, 进行三级检验、 消缺, 并经项目经理部确定。
拆除不停电架线防护系统
跨越段全部工作量完成后, 并经企业级质量检验合格后, 拆除防护系统; 拆除跨越架(或临时吊架); 报请恢复被跨电力线路重合闸; 回收地锚等多种工器具, 结束跨越施工。
