分项工程班组核实协议书
总包单位: (以下称甲方)
核实班组: 钢筋班组 (以下称乙方)
甲、 乙双方就乙方实施内部组核实 钢筋安装分项工程施工事宜, 经双方协商达成一致, 为明确双方责任, 特签订以下协议:
一、 工程名称: ;
二、 承包范围: 钢筋安装分项工程(以项目部划分区域为准)。
三、 承包方法: 包工不包料(包辅材扎丝, 增加水泥垫块、 马凳、 墙侧保护层塑料支架);
四、 施工进度根据甲方总进度计划(及月、 周调整进度计划)实施。
五、 工程质量标准: 合格.
六、 工作内容: 钢筋安装分项: 必需与下料单查对无误后从钢筋加工场领取成型钢筋, 配合塔吊挂钩吊运至施工作业面,落钩时钢筋下用方木垫起,拉出钢丝绳; 埋弧焊钢筋由安装组负责吊运至施工作业面并派技术人员通知焊接工,根据项目经理部提供钢筋下材料单及施工图纸, 根据《混凝土结构工程施工质量验收规范》中钢筋分项工程5.5钢筋安装中主控项目、 许可偏差项目质量要求和验收标准组织绑扎至隐蔽验收; 分项工程施工操作步骤、 技术要求、 质量标准详分项工程技术交底。
七、 承包单价及付款方法:
1.承包单价: 按实际完成工程量并达成本协议质量及工期要求后, 地下室顶板混凝土面以上、 裙房零米以上(包刮墙柱插筋)根据建筑面积每平方米 元结算; 地下室顶板混凝土面以下、 裙房零米以下(不包刮墙柱插筋)钢筋根据实际完成工程量每吨 元结算; 二次结构钢筋根据实际完成工程量每吨 元结算。此单价为一次性包干, 包含工资、 辅材、 管理费、 利润、 税金、 福利、 交通费、 保险、 暂住证、 治安费、 医疗及柴火费等全部费用; 甲方不再支付其她任何费用。现场出现零星用工按 元/工计算。
2.付款方法: 甲方按乙方人员进场数量每个月支付生活费元/人, 进场第一个月生活费乙方自理, 乙方根据甲方要求时间、 质量完工后, 甲方支付给乙方完成产值 %工程款, 余款在当年年底(春节前)付至 %, 留 %作为第二年内付清。

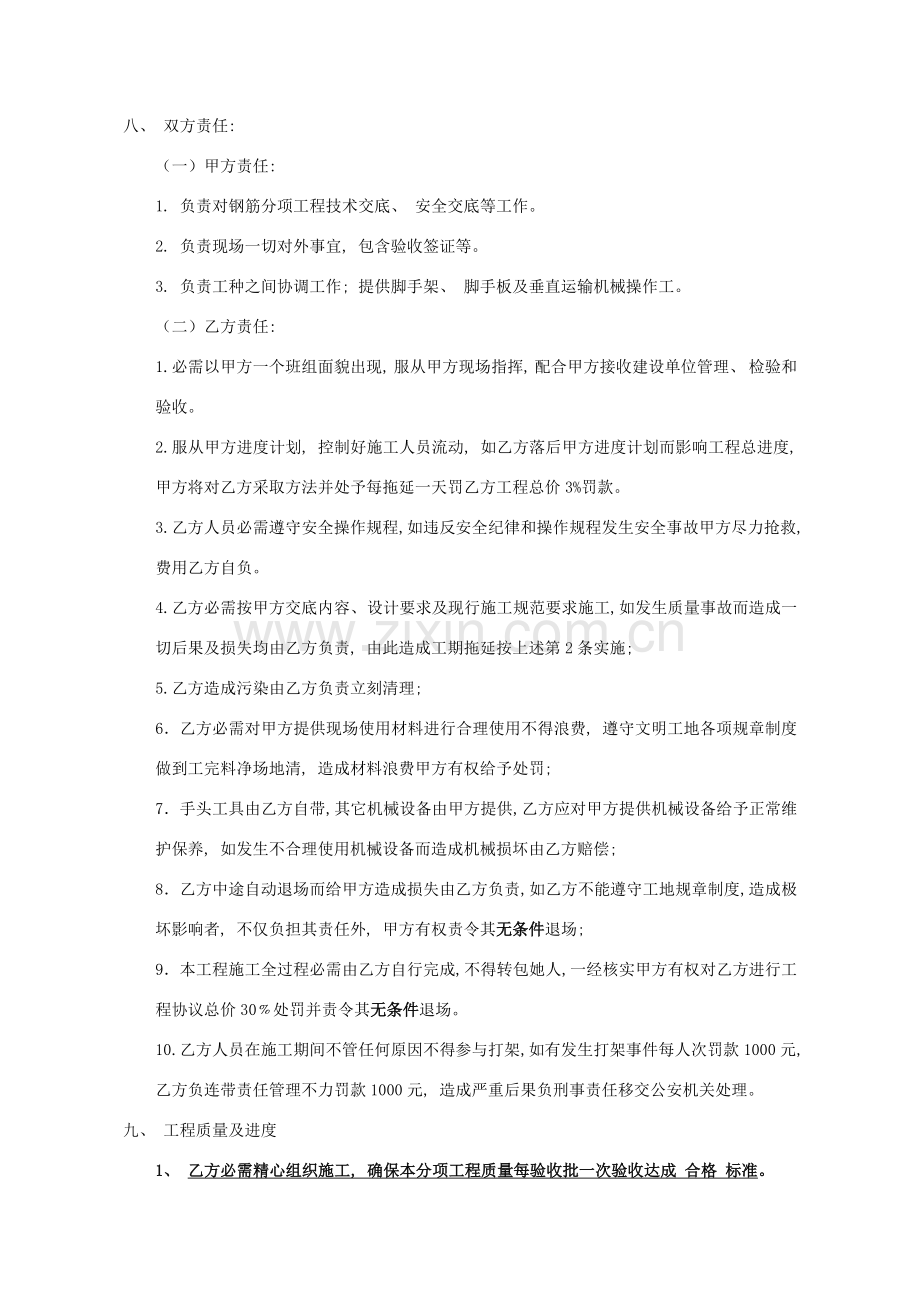

八、 双方责任:
(一)甲方责任:
1. 负责对钢筋分项工程技术交底、 安全交底等工作。
2. 负责现场一切对外事宜, 包含验收签证等。
3. 负责工种之间协调工作; 提供脚手架、 脚手板及垂直运输机械操作工。
(二)乙方责任:
1.必需以甲方一个班组面貌出现, 服从甲方现场指挥, 配合甲方接收建设单位管理、 检验和验收。
2.服从甲方进度计划, 控制好施工人员流动, 如乙方落后甲方进度计划而影响工程总进度, 甲方将对乙方采取方法并处予每拖延一天罚乙方工程总价3%罚款。
3.乙方人员必需遵守安全操作规程, 如违反安全纪律和操作规程发生安全事故甲方尽力抢救, 费用乙方自负。
4.乙方必需按甲方交底内容、 设计要求及现行施工规范要求施工, 如发生质量事故而造成一切后果及损失均由乙方负责, 由此造成工期拖延按上述第2条实施;
5.乙方造成污染由乙方负责立刻清理;
6.乙方必需对甲方提供现场使用材料进行合理使用不得浪费, 遵守文明工地各项规章制度做到工完料净场地清, 造成材料浪费甲方有权给予处罚;
7.手头工具由乙方自带, 其它机械设备由甲方提供, 乙方应对甲方提供机械设备给予正常维护保养, 如发生不合理使用机械设备而造成机械损坏由乙方赔偿;
8.乙方中途自动退场而给甲方造成损失由乙方负责, 如乙方不能遵守工地规章制度, 造成极坏影响者, 不仅负担其责任外, 甲方有权责令其无条件退场;
9.本工程施工全过程必需由乙方自行完成, 不得转包她人, 一经核实甲方有权对乙方进行工程协议总价30﹪处罚并责令其无条件退场。
10.乙方人员在施工期间不管任何原因不得参与打架, 如有发生打架事件每人次罚款1000元, 乙方负连带责任管理不力罚款1000元, 造成严重后果负刑事责任移交公安机关处理。
九、 工程质量及进度
1、 乙方必需精心组织施工, 确保本分项工程质量每验收批一次验收达成 合格 标准。
2、 乙方必需严格根据施工图及施工说明设计要求和国家颁发建筑工程施工规范和规程标准进行施工, 并接收建设单位、 甲方现场施工员、 质量员及监理监督。
3、 钢筋安装时: 受力钢筋品种、 等级、 规格和数量必需符合设计要求; 钢筋保护层偏差必需在许可范围内。
4、 钢筋间距、 排距、 骨架长宽高、 网眼尺寸、 弯起点位置等许可偏差合格率达成90%以上;
5、 柱、 梁箍筋与主筋每个交必需绑牢, 墙、 板筋间距≥200每个交点必需绑牢不得漏绑; 平板距梁边两根钢筋每个交点必需绑牢不得漏绑;
6、 以上1-5条内容如有违反行为视情节轻重每验收批处于100至500元处罚直接从工程款中扣除。
7、 施工进度根据项目部月、 周进度计划要求实施。
十、 施工组织与管理
1.乙方必需立刻组织人员, 并组织人员进场同时编制进度计划(进度依据甲方总进度编制), 如所报计划与实际施工进度不符(实际进度慢), 而造成甲、 乙方损失均由乙方负责。
2.乙方人员在施工过程必需做到不浪费材料, 采取有效方法控制材料浪费, 对多出材料立刻清理能使用用于工程中; 项目部将对材料浪费行为处于双倍赔偿处罚。
3.乙方人员必需服从甲方现场管理人员管理, 遵守甲方制订规章制度, 如有违反按甲方制订奖罚方法处理。
4.乙方在施工期间要合理组织施工, 确保安全优质高效生产, 在施工期间因为质量达不到设计和施工规范要求, 而被建设单位、 监理、 甲方及相关部门责令停工整改, 所以造成一切后果由乙方负责。
5.因为乙方施工时违反操作规程而造成本人或她人人员伤亡事故及设备机械和财产损坏, 其经济责任由乙方负责。
6.施工期间如乙方人员发生工伤事故, 其责任由造成事故责任方负责。
7.由甲方统一办理暂住证、 人身保险及治安费, 费用从甲方支付乙方工程款中扣除。
8.乙方对施工作业区范围必需根据文明工地标准要求组织施工, 做到工完料尽场清。
9.未尽事项双方协商处理, 本协议一式四份, 甲乙双方各执二份。
10.本协议双方签字生效, 完工验收达标、 款清失效
11、 附件1. 每个月职职员资单;总进度计划,每个月、 周调整进度计划为施工进度依据。
2. 告全体职员书
3. 职员身体情况调查表
4. 质量扣罚要求
5. 安全处罚
附件内容与本协议含有相同约束力必需遵照实施
甲 方: 乙 方:
代 表: 代 表:
身份证号码:
联络电话:
日 期: 日 期:
附件1
审批: 审核: 付款: 制表:
附件2
告全体职员书
全体职员同志们:
为了保障每位职职员资权益, 我们企业对劳务分包(或班组承包)考勤与工资管理, 实施实名制管理。各位职员来工地必需年满十八周岁, 小于55周岁, 并有正当身份证实(也能够当地派出所户籍证实并有正确身份证号码)。进场以后必需接收三级教育, 签署《职员安全生产责任书》, 如实填写《职员身体情况调查表》, 如有遗漏者请主动到安全员处领取表格。
对于考勤要求各班组长认真实名填写, 并按小时真实出勤统计。如对班组长(或其她人员)绝对信任者, 自己确无文化等原因者可开出委托书, 委托她人代为在企业考勤表、 生活费、 工资表签字。
特此通知, 请遵照实施。
xxxxxxx有限企业
日期:
附件3
职员身体情况调查表
工 种: 班组长姓名:
劳动者姓名: 性 别: 民族: 党(团):
工作地联络电话: 居住地联络电话:
身份证号码:
如有下述病症请在( )打“√”
心脏病 ( ) 高血压 ( ) 癫痫病 ( )
冠心病 ( ) 脑血栓( ) 抑 郁 ( )
其它不适合本工种病症:
其它身体要陈说特殊情况:
有没有各类案底: 曾经是否有服刑统计:
以上情况确保真实, 如有隐瞒不报, 而发生突发性事故, 所以造成一切后果自负。
劳动者签字(必需本人): 班组长签字:
调查人签字:
XXXXXXX有限企业
年 月 日
附件4
质量扣罚要求
为了愈加好实施施工工艺、 操作步骤施工规范及施工承包协议, 根据分包协议或班组承包责任状中施工工艺步骤进行施工。为加强工程质量管理, 考评承包单位(或班组)分部分项工程质量。规范质量扣罚标准。使各个职员均清楚了解, 并愈加好提升职员质量意识特签订本要求。
1、 实施部门: 项目部
2、 实施方法: 标准上每个星期对各工种进行一次检验, 但在工程分项完工之前必需作一次全方面检验验收, 假如分包班组(单位)在要求时间内不实施整改, 则严格按扣罚标准实施。
3、 实施程序: (1)分部分项工程由生产经理组织工长、 质量员、 班组长进行项目内部验收, 验收合格后由质量员组织监理(建设)单位验收; (2)楼层结构有技术经理组织生产经理、 各专业工长、 质量员、 班组长全方面验收, 验收资料存档, 作为班组结算质量处罚原始依据; (3)最终结构验收由项目经理(技术经理)组织生产经理、 各专业工长、 质量员、 班组长全方面验收, 验收资料存档, 作为班组结算质量处罚原始依据。
主体工程质量扣罚标准见下表:
钢
筋
工
l、 受力筋: 基础插筋偏位保护层±10mm; 柱、 梁偏位保护层±5mm; 板、 墙壳偏移保护层±3mm
发觉超出每根罚10元, 并整改
2、 受力筋间距±10mm、 排距±5mm
发觉超出每根罚10元, 并责令整改
3、 绑扎箍筋: 横向钢筋间距±20mm
发觉超出每处, 罚50元, 并责令整改
4、 未经技术责任人(设计代换同意私自代换钢筋
发觉罚50元
5、 箍筋成型、 弯钩成型: (1)不应小于90°(通常工程); (2)抗震结构不应小于135°, 且平直长度大于钢筋直径10倍; (3)箍筋内净尺寸许可±5mm
(1)每处罚5元; (2)每处扣10元; (3)超出一处罚款10元, 并责令整改
6、 钢筋接头宜设置在受力较小处。同一纵受力筋不宜设置两个或两个以上接头。
每发觉一处罚50元, 并责令整改
7、 乱割梁、 柱主筋
发觉一例罚款200~1000元, 加固经费另计。
钢
筋
工
8、 接头钢筋搭接长度符合规范
发觉超出5cm,罚5元/5cm
9、 钢筋搭接在同一位置
每处罚100元
10、 钢筋未复试, 私自下料施工
每发觉一处罚100元
11、 加工场不按翻样料单配料
每发觉一次罚50~100元
12、 加工场长料短用, 乱切成品钢筋, 形成大堆废料
每发觉一例罚100~1000元
13、 焊接不符合规范要求(依据焊接形式确定)
每个接头口5元
14、 钢筋安装时, 受力钢筋品种, 等级、 规格和数量必需符合设计要求。
全数检验, 每发觉一处罚100-500元, 并责令真该
15、 报验时, 发觉项目部提出同类问题, 因未整改, 验收不经过
每次处罚班组200~1000元, 并责令整改
附件5
安全处罚
1、 加大实施力度, 做到奖罚分明, 在企业各项检验中如发觉重大事故隐患、 较多防护不到位、 职员违章现象严重及安全管理漏洞较大等现象给以下列标准处罚:
序号
安全管理不到位
程 度
处罚对象
处罚金额
1
职员进场一月内作安全教育考试
占总人数30%以上
安全员
各200元
2
进入现场人员不戴安全帽、 不扣帽带
5人以上
安全员
100元
3
出现火灾险情
1处以上
安全员
100元
4
进施工现场不带安全帽
1次
职员
50元
5
管理人员不戴安全帽
1次
职员
100元
6
施工现场严禁吸烟
1次
职员
50元
7
高空作业不规范系带安全带
1次
职员
100元
8
酒后上班
1次
职员
50元
9
私自挪用消防设备
1次
职员
100元
10
随地小便
1次
职员
20元
11
随地大便
1次
职员
500元
12
私自做饭菜
1次
职员
罚100元, 且没收炊具
13
宿舍内挪用模板方料做凳
1次
职员
100-200元
14
损坏电箱等设施
1次
职员
50-100元
15
使用无插头电源线
1次
职员
50元
16
打架斗殴(不管责任在哪方, 双方各处)
1次
职员
500-元
17
挪用安全防护设施
1次
职员
50-100元
18
不经同意剧断脚手板
1次
职员
100元
19
不合理使用钢筋、 夹板、 木方
1次
职员
50-200元
20
宿舍长明灯
1次
职员
20元/人
其她未列入表中, 项目部能够参考实施
