贵阳市轨道交通2号线一期工程土建施工XX标 投标文件
八、工地渣土运输及车辆出门清洗保障措施
1.保障体系
1.1组建渣土运输车辆出门清洗管理小组

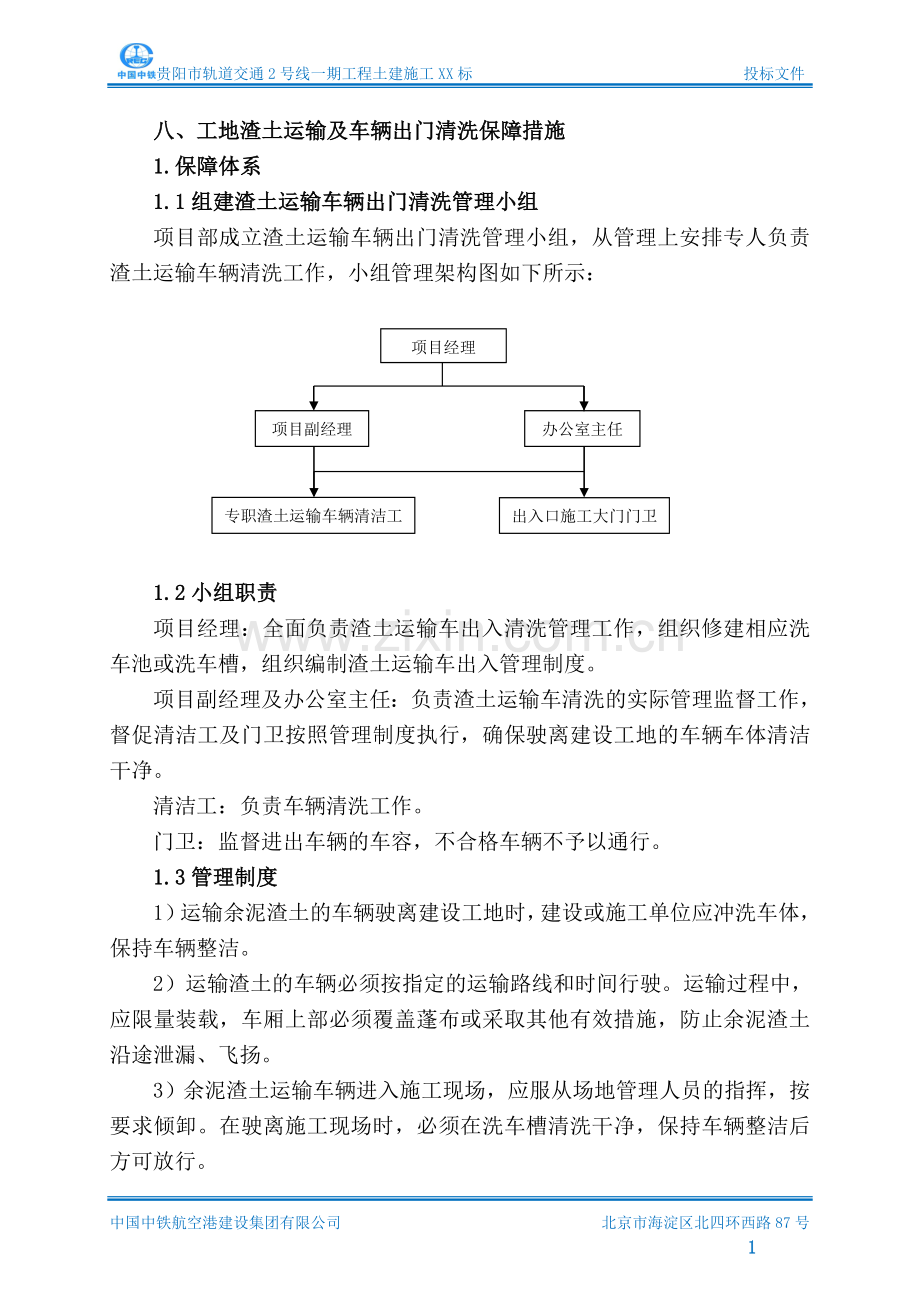

项目部成立渣土运输车辆出门清洗管理小组,从管理上安排专人负责渣土运输车辆清洗工作,小组管理架构图如下所示:
项目经理
项目副经理
办公室主任
专职渣土运输车辆清洁工工
出入口施工大门门卫
1.2小组职责
项目经理:全面负责渣土运输车出入清洗管理工作,组织修建相应洗车池或洗车槽,组织编制渣土运输车出入管理制度。
项目副经理及办公室主任:负责渣土运输车清洗的实际管理监督工作,督促清洁工及门卫按照管理制度执行,确保驶离建设工地的车辆车体清洁干净。
清洁工:负责车辆清洗工作。
门卫:监督进出车辆的车容,不合格车辆不予以通行。
1.3管理制度
1)运输余泥渣土的车辆驶离建设工地时,建设或施工单位应冲洗车体,保持车辆整洁。
2)运输渣土的车辆必须按指定的运输路线和时间行驶。运输过程中,应限量装载,车厢上部必须覆盖蓬布或采取其他有效措施,防止余泥渣土沿途泄漏、飞扬。
3)余泥渣土运输车辆进入施工现场,应服从场地管理人员的指挥,按要求倾卸。在驶离施工现场时,必须在洗车槽清洗干净,保持车辆整洁后方可放行。
4)未经许可,外来车辆不准进入工地,进入工地的车辆在驶出工地前,应按规定,将车辆冲洗干净,严禁带土上路。
5)如有进入施工现场车辆未经冲洗,驶出工地上路,影响市容市貌者,给予处罚。
6)对于未按指定路线行驶的车辆或未清洗干净的车辆,门卫应予以阻止,否则酌情对门卫及车辆驾驶员予以处罚。
2.保证措施
1)根据贵阳市文明施工要求,在施工现场入门处或物料车辆必经之处设置宽≥4m的洗车槽并配备高压冲洗设备。做法详见下图,图中尺寸单位为毫米,具体结构尺寸满足贵阳市文明施工标准化图集要求。

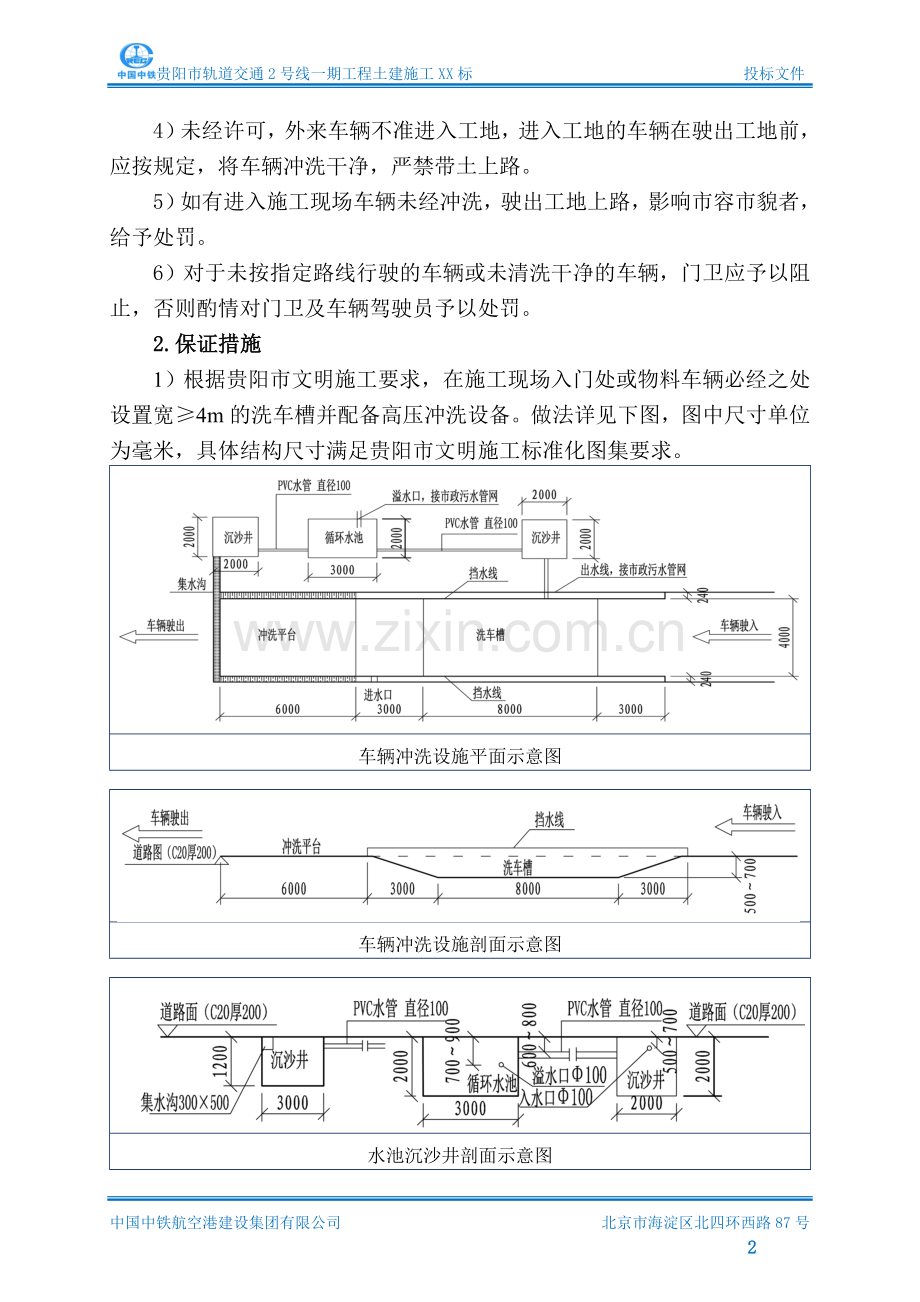

车辆冲洗设施平面示意图
车辆冲洗设施剖面示意图
水池沉沙井剖面示意图
2)如因场地条件限制不能按上图设置,向轨道公司土建工程部提交申请,经市住房和城乡建设局备案同意后按照冲洗平台示意图Ⅰ 、Ⅱ设置。
冲洗平台示意图Ⅰ
冲洗平台示意图Ⅱ
自动洗车台
自动洗车台
3)洗车池两侧设置挡水墙,两端设置截水沟,以便对洗车用水进行回收,经三级沉淀后再次利用。
排水沟
沉淀池示意图
根据现场实际情况沉淀池采用砖砌或混凝土浇筑而成,沉淀池的长度、宽度均不小于3m,有效水深度为2m,同时设置防治泥浆、污物堵塞管道的措施,派专人进行不定期清理。
4)安排专人对出场车辆进行清洗,专人对清洗效果进行检查,对清洗效果达不到要求的车辆不得放行(车辆渣土覆盖应满足文明施工要求)。
5)洗车槽四周应布置排水沟.并与沉淀池连接。应及时清掏排水沟内污泥,杜绝未经沉淀处理的洗车污水直接排入市政下水设施。
6)面板采用Φ32以上螺纹钢或20型钢格栅,确保能承受车辆重压。
7)弃渣池采用1.2m以上混凝土或钢板桩体,设置在生产区周边,靠近运输出口位置。
8)露天场地堆放的建筑垃圾、渣土在指定地点集中堆放,每日进行清理,如未及时清理采取覆盖措施。
9)所有车辆出工地前必须冲洗轮胎,工地门卫室设置扫帚,车辆装运渣土清洗设施满足贵阳市文明施工标准化图集要求,对出门车辆进行检查,密闭运输,不得超载超限,杜绝渣土运输车辆带泥上路和抛洒滴漏现象。
弃渣存放区
土方车防尘覆盖
10)检查施工工地出入口及周边道路清洁情况,及时安排人员进行保洁。
11)积极配合管理、执法部门现场执法检查,主动介绍运输作业情况。
