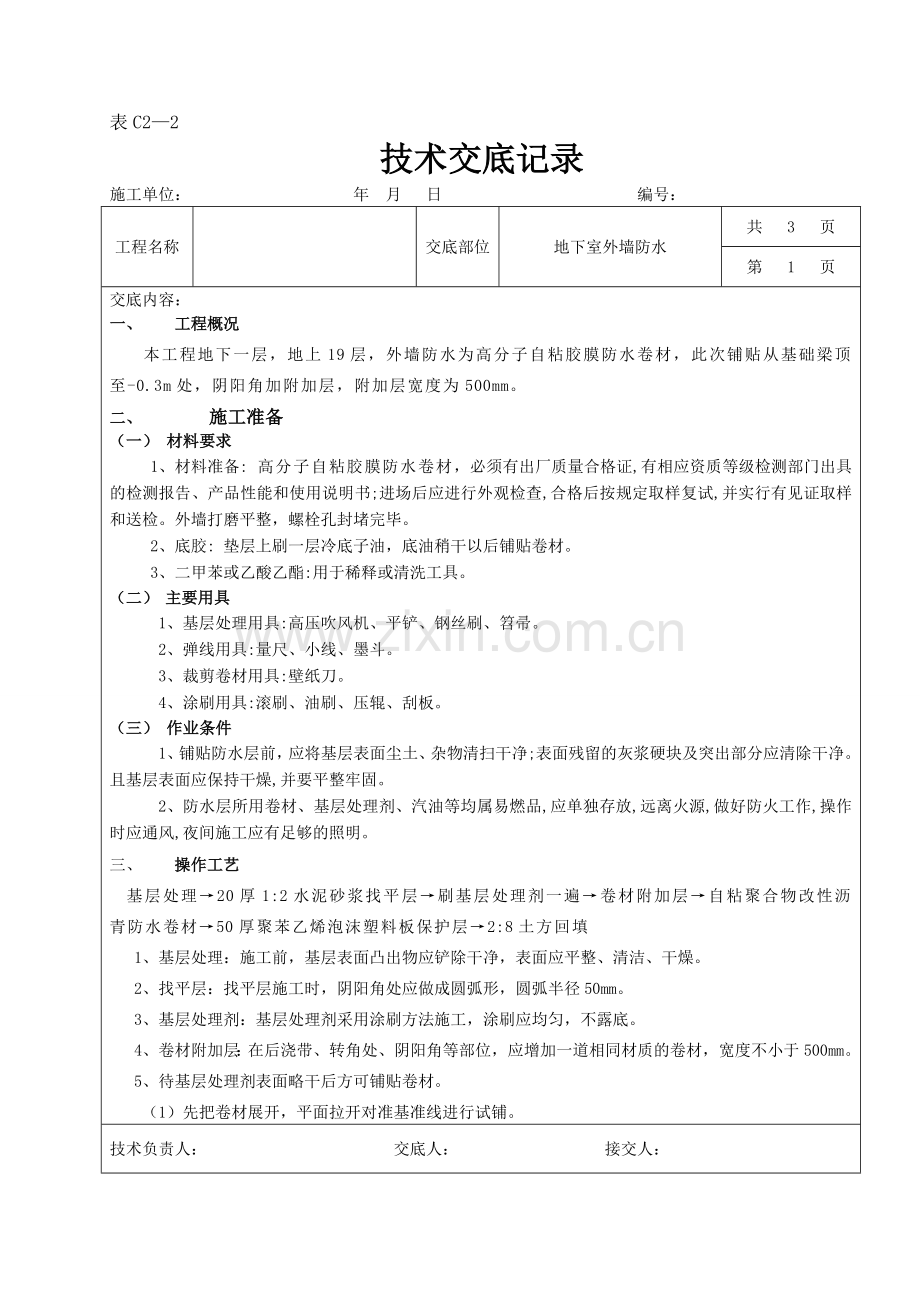

技术交底记录
施工单位: 年 月 日 编号:
工程名称
交底部位
地下室外墙防水
共 3 页
第 1 页
交底内容:
一、 工程概况
本工程地下一层,地上19层,外墙防水为高分子自粘胶膜防水卷材,此次铺贴从基础梁顶至-0.3m处,阴阳角加附加层,附加层宽度为500mm。
二、 施工准备
(一) 材料要求
1、材料准备: 高分子自粘胶膜防水卷材,必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。外墙打磨平整,螺栓孔封堵完毕。
2、底胶: 垫层上刷一层冷底子油,底油稍干以后铺贴卷材。
3、二甲苯或乙酸乙酯:用于稀释或清洗工具。
(二) 主要用具
1、基层处理用具:高压吹风机、平铲、钢丝刷、笤帚。
2、弹线用具:量尺、小线、墨斗。
3、裁剪卷材用具:壁纸刀。
4、涂刷用具:滚刷、油刷、压辊、刮板。
(三) 作业条件
1、铺贴防水层前,应将基层表面尘土、杂物清扫干净;表面残留的灰浆硬块及突出部分应清除干净。 且基层表面应保持干燥,并要平整牢固。
2、防水层所用卷材、基层处理剂、汽油等均属易燃品,应单独存放,远离火源,做好防火工作,操作时应通风,夜间施工应有足够的照明。
三、 操作工艺
基层处理→20厚1:2水泥砂浆找平层→刷基层处理剂一遍→卷材附加层→自粘聚合物改性沥青防水卷材→50厚聚苯乙烯泡沫塑料板保护层→2:8土方回填
1、基层处理:施工前,基层表面凸出物应铲除干净,表面应平整、清洁、干燥。
2、找平层:找平层施工时,阴阳角处应做成圆弧形,圆弧半径50mm。
3、基层处理剂:基层处理剂采用涂刷方法施工,涂刷应均匀,不露底。
4、卷材附加层:在后浇带、转角处、阴阳角等部位,应增加一道相同材质的卷材,宽度不小于500mm。
5、待基层处理剂表面略干后方可铺贴卷材。
(1)先把卷材展开,平面拉开对准基准线进行试铺。
技术负责人: 交底人: 接交人:
表C2—2
技术交底记录
施工单位: 年 月 日 编号:009
工程名称
交底部位
地下室外墙防水
共 3 页
第 2 页
交底内容:
(2)从一端将卷材揭起,按幅宽对折,用壁纸刀将隔离纸中间裁开,注意千万不能划伤卷材。
(3)将隔离纸从卷材背面撕开一段长约500mm,再将撕开隔离纸的这段卷材,对准基准线粘铺在基层上。
(4)再将另半幅卷材重新铺开就位,拉住已撕开的隔离纸均匀用力向后拉,同时用压辊从卷材中间向两侧滚压,直至将该半幅卷材的隔离纸全部撕开,卷材粘铺在基层上。
四、 技术要点
1、大面积卷材粘铺要从一边向另一边滚压注意排气,大面积压实后,再用小压辊对搭接部位进行碾压,从搭接内边缘向外进行滚压,排除空气,粘贴牢固。
2、搭接时应对准搭接部位基准线进行,一般要求长边和短边的搭接宽度不应小于100mm。采用多层卷材时,上下两层卷材的纵向接缝应错开1/3的幅宽,且两层卷材不得相互垂直粘铺。
3、同一层相邻两幅卷材的横向接缝,应彼此错开1500mm以上,避免接缝部位集中。
4、地下室立面与平面转角处(阴角),卷材的搭接缝应留在底板平面上,且距离立面应不小于600mm。
5、卷材的搭接缝、卷材的收头、管道包裹及异型部位等,均属于防水的薄弱环节,应采用密封膏密封,其宽度不应小于10mm。
五、 质量标准
1、卷材防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象,阴阳角处应做成圆弧形。
2、卷材防水层的搭接缝应粘结牢固,密封严密,不得有褶皱、翘边等缺陷。
3、卷材搭接宽度的允许偏差为-10mm
4、卷材防水层铺贴完成后,应及时做好保护层
5、卷材防水层施工,不得在防水层上堆置材料,操作人员不得穿带钉的鞋作业。
6、找平层应干燥。具体检查如下:将1m2卷材干铺至找平层上,在卷材周边压放机红砖,静置3~4h后掀开检查,找平层覆盖部位与卷材上未见水印即可。
六、 成品保护
1、防水粘贴完毕后,及时贴好聚苯乙烯泡沫塑料板保护层。
技术负责人: 交底人: 接交人:
表C2—2
技术交底记录
施工单位: 年 月 日 编号:
工程名称
交底部位
地下室外墙防水
共 3 页
第 3 页
交底内容:
2、室外回填土至-0.5米处,将外露卷材周围围好土方、拍实。
3、周围管道口位置,周围先砌好挡土保护墙。
4、室外回填土方时,要核查土方是否满足回填条件。
技术负责人: 交底人: 接交人:
