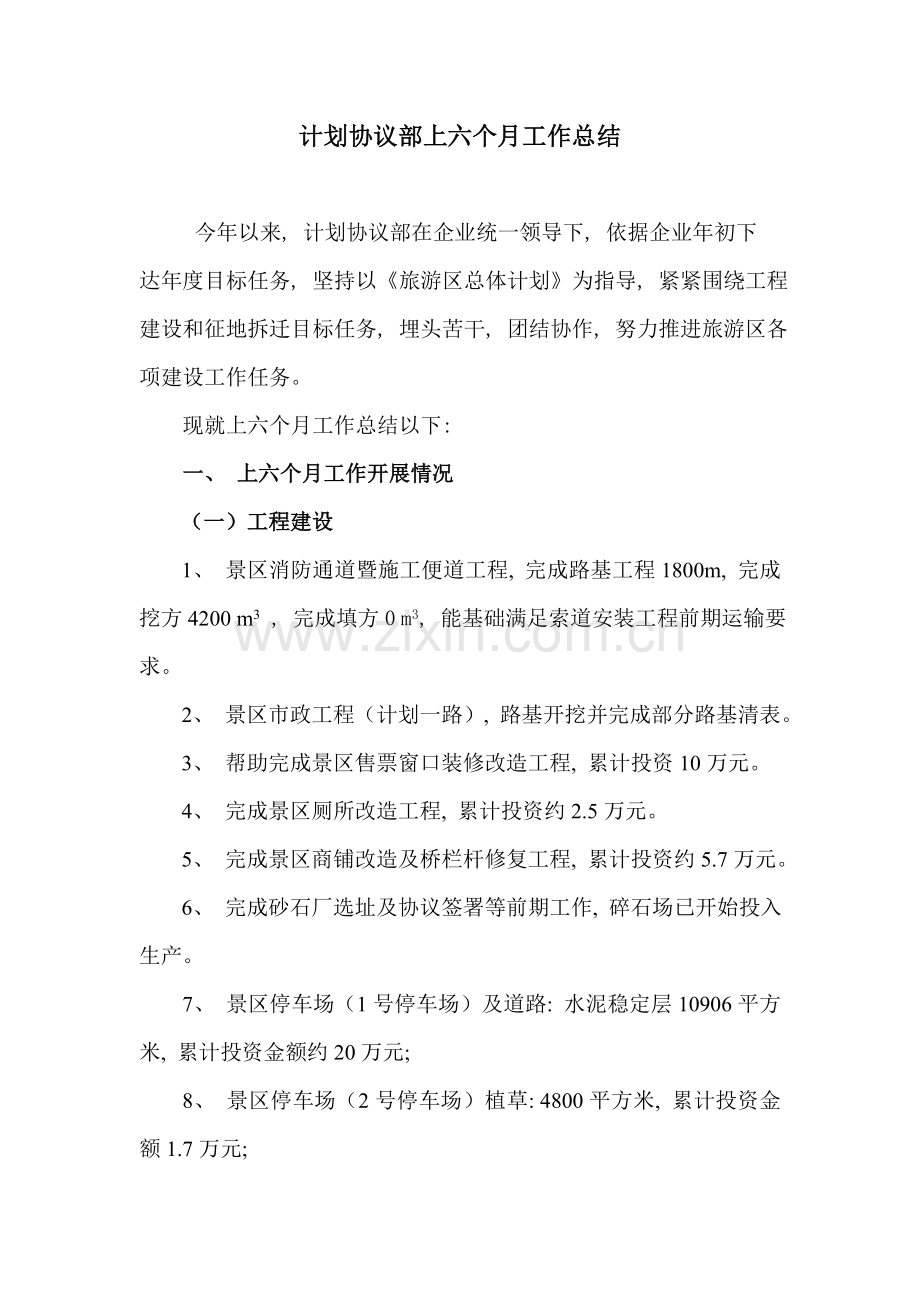

计划协议部上六个月工作总结
今年以来, 计划协议部在企业统一领导下, 依据企业年初下
达年度目标任务, 坚持以《旅游区总体计划》为指导, 紧紧围绕工程建设和征地拆迁目标任务, 埋头苦干, 团结协作, 努力推进旅游区各项建设工作任务。
现就上六个月工作总结以下:
一、 上六个月工作开展情况
(一)工程建设
1、 景区消防通道暨施工便道工程, 完成路基工程1800m, 完成挖方4200 m3 , 完成填方0 m3, 能基础满足索道安装工程前期运输要求。
2、 景区市政工程(计划一路), 路基开挖并完成部分路基清表。
3、 帮助完成景区售票窗口装修改造工程, 累计投资10万元。
4、 完成景区厕所改造工程, 累计投资约2.5万元。
5、 完成景区商铺改造及桥栏杆修复工程, 累计投资约5.7万元。
6、 完成砂石厂选址及协议签署等前期工作, 碎石场已开始投入生产。
7、 景区停车场(1号停车场)及道路: 水泥稳定层10906平方米, 累计投资金额约20万元;
8、 景区停车场(2号停车场)植草: 4800平方米, 累计投资金额1.7万元;
9、 临时停车场(3号停车场): 填方0立方米, 碎石基层1800平方米, 累计投资金额约3万元;
10、 完成后山道路1号桥、 2号桥工程地质勘探, 累计投资金额10万元;
11、 对旅游区内白灵路需要修复道路做了现场实地测量, 并统计汇总需要修复工程量;
12、 配合工程部, 对企业在建工程进行工程量核实。
(二)协议管理
1、 与集团签署了《建筑工程施工协议》, 确定了年度开发额度计划, 并上报县发改委存档;
2、 与地质勘察施工企业签署了《建设工程勘察协议》, 完成了景区消防通道及施工便道工程1、 2号桥地质勘探工作;
3、 与村民委员会签署了《场地租赁协议》, 落实了砂、 碎石加工场地问题;
4、 签署了《砂、 碎石加工协议》, 协议约定了砂、 碎石加工和河道整改问题;
5、 签署了景区商铺租赁协议, 并协调处理了景区商铺改造工作;
6、 景区消防通道即施工便道工程协议待审定完成后签署;
7、 旅游区市政工程(计划一路)清单价格在审定过程中, 待审定完成后签署施工协议;
8、 确定建筑工程施工协议范本(市政道路);
9、 确定建设工程施工协议范本(房建)。
(三)其她工作
1、 企业房地产开发企业资质办理;
2、 编写企业年度工作计划;
3、 帮助行政部和财务部进行景区商铺竞价招租;
4、 企业领导安排其她工作。
三、 下六个月工作计划
(一)完成项目报建手续
1、 商业小镇及酒店报建经过;
2、 完成景区索道工程项目审批;
3、 完成国土、 林业等部门审批手续。
(二)工程项目预算和招标
在完成工程项目设计工作后, 组织力量编制工程预算, 并依据工程预算进行工程招标确定施工队伍, 签署施工协议。
1、 温泉施工单位及材料供给商招标采购前期工作开始;
2、 索道施工单位及材料供给商招标采购工作开始;
3、 温泉施工单位及材料设备供给商招标采购前期工作开始;
4、 温泉施工单位及材料供给商招标采购工作开始;
5、 一期景观及建筑施工单位及材料供给商第一批次招标工作开始;
6、 景区建筑、 景观及索道施工单位及材料供给商招标;
7、 索道设备阶段性采购工作完成。
