大封锁期间施工注意事项
1.道岔焊接: 标准上能在点外焊接必需在点外焊接完成, 确因条件困难需在点内焊接要提前与工务段对接, 工务段立案(邯郸西1组、 康城1组、 徘徊北2组)
2.道岔转折部分下部四块钢板联接枕木, 影响大机捣固, 必需拆除四块联接钢板。

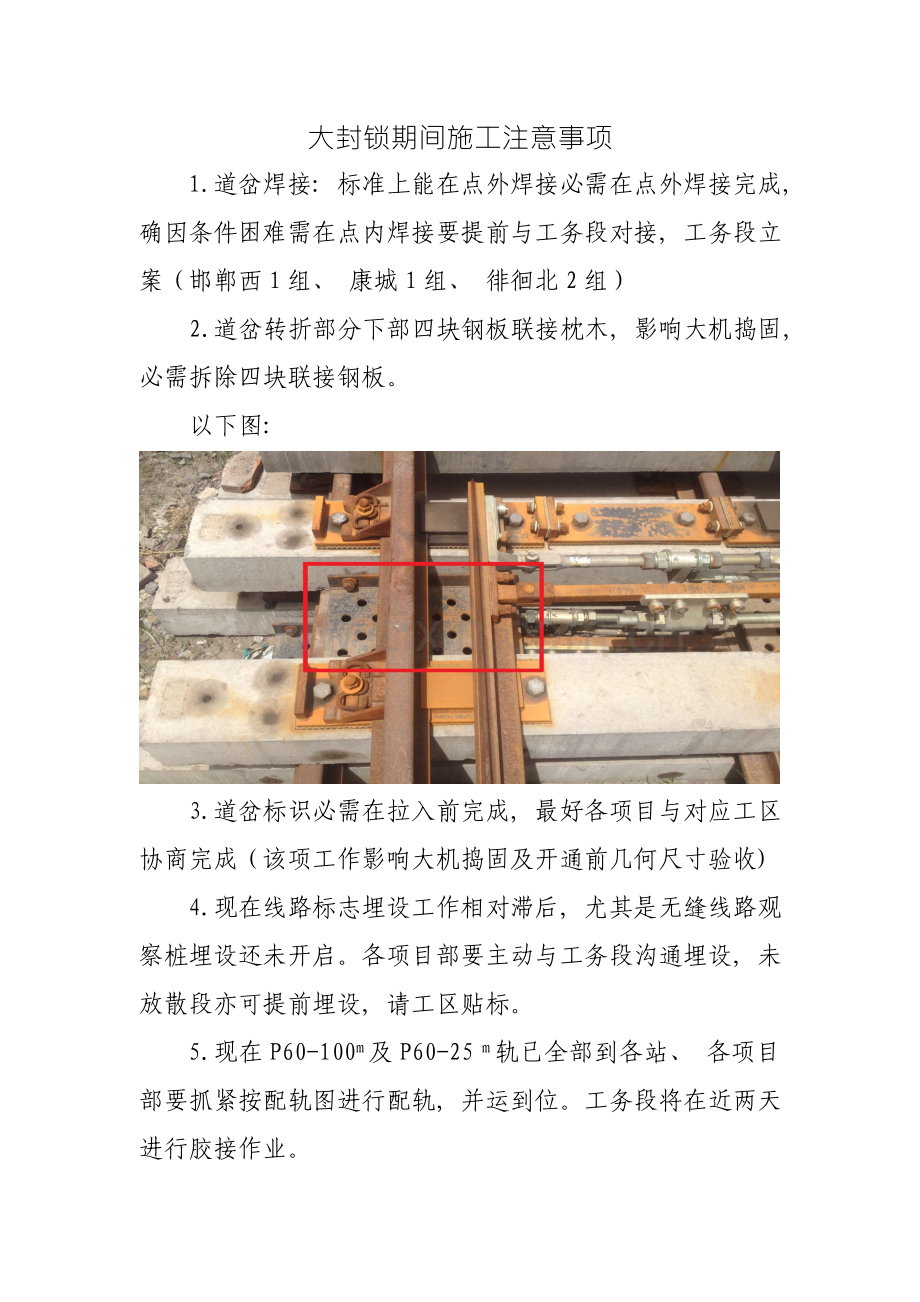

以下图:
3.道岔标识必需在拉入前完成, 最好各项目与对应工区协商完成(该项工作影响大机捣固及开通前几何尺寸验收)
4.现在线路标志埋设工作相对滞后, 尤其是无缝线路观察桩埋设还未开启。各项目部要主动与工务段沟通埋设, 未放散段亦可提前埋设, 请工区贴标。
5.现在P60-100m及P60-25 m轨已全部到各站、 各项目部要抓紧按配轨图进行配轨, 并运到位。工务段将在近两天进行胶接作业。
6.利旧P60-25m轨(磁山、 武安、 午汲)采取一般夹板连接, 常规做法。利旧P60长轨条(康城、 林村)采取一般夹板连接, 但只钻夹板后四眼, 预留以后焊接条件。

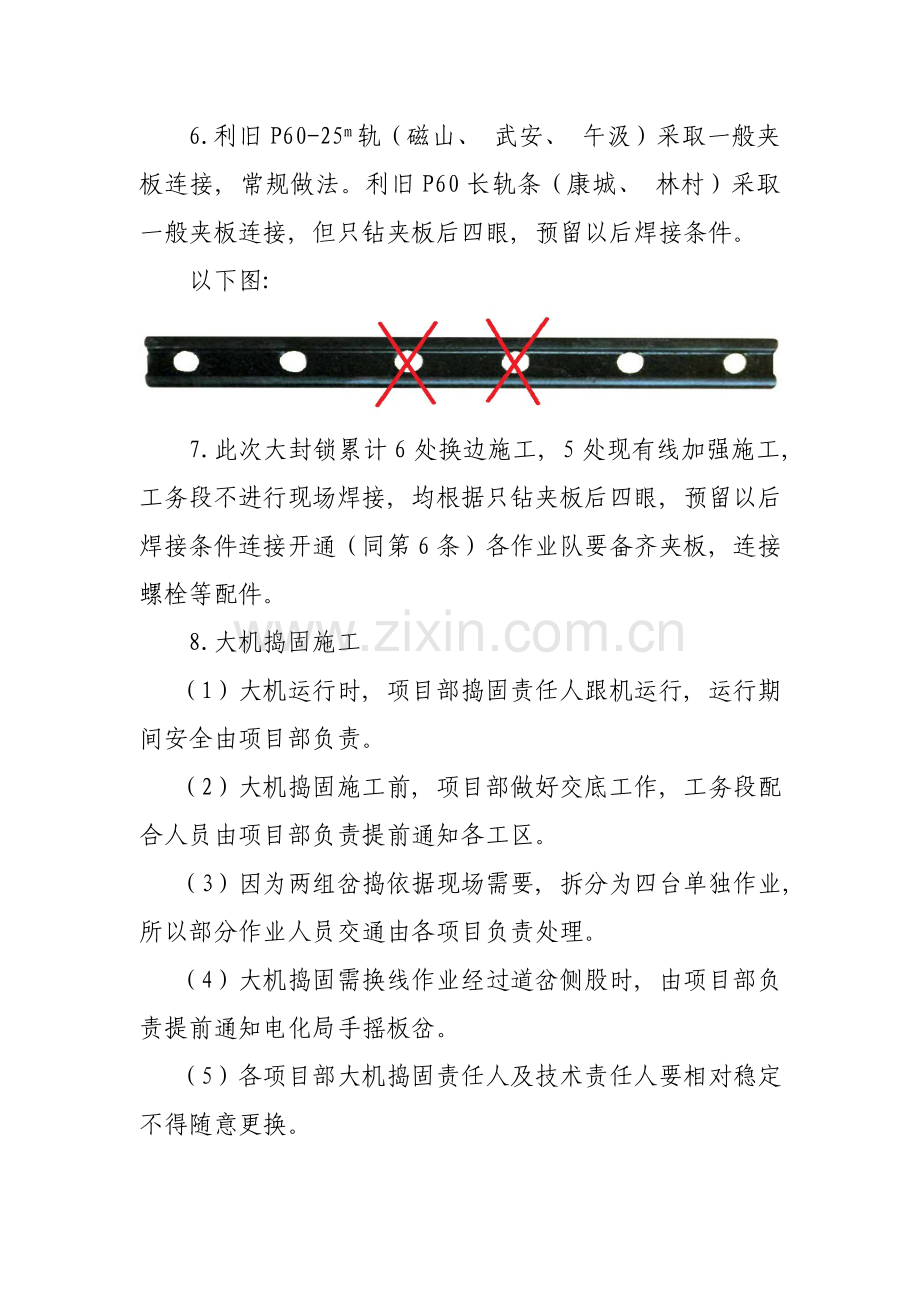

以下图:
7. 此次大封锁累计6处换边施工, 5处现有线加强施工, 工务段不进行现场焊接, 均根据只钻夹板后四眼, 预留以后焊接条件连接开通(同第6条)各作业队要备齐夹板, 连接螺栓等配件。
8. 大机捣固施工
(1)大机运行时, 项目部捣固责任人跟机运行, 运行期间安全由项目部负责。
(2)大机捣固施工前, 项目部做好交底工作, 工务段配合人员由项目部负责提前通知各工区。
(3)因为两组岔捣依据现场需要, 拆分为四台单独作业, 所以部分作业人员交通由各项目负责处理。
(4)大机捣固需换线作业经过道岔侧股时, 由项目部负责提前通知电化局手摇板岔。
(5)各项目部大机捣固责任人及技术责任人要相对稳定不得随意更换。
