收藏 分销(赏)

砼技术交底标准层AK.doc

上传人:精**** 文档编号:9477566 上传时间:2025-03-27 格式:DOC 页数:4 大小:27.04KB 下载积分:5 金币
下载 相关 举报
砼技术交底标准层AK.doc_第1页
第1页 / 共4页
砼技术交底标准层AK.doc_第2页
第2页 / 共4页


点击查看更多>>
资源描述

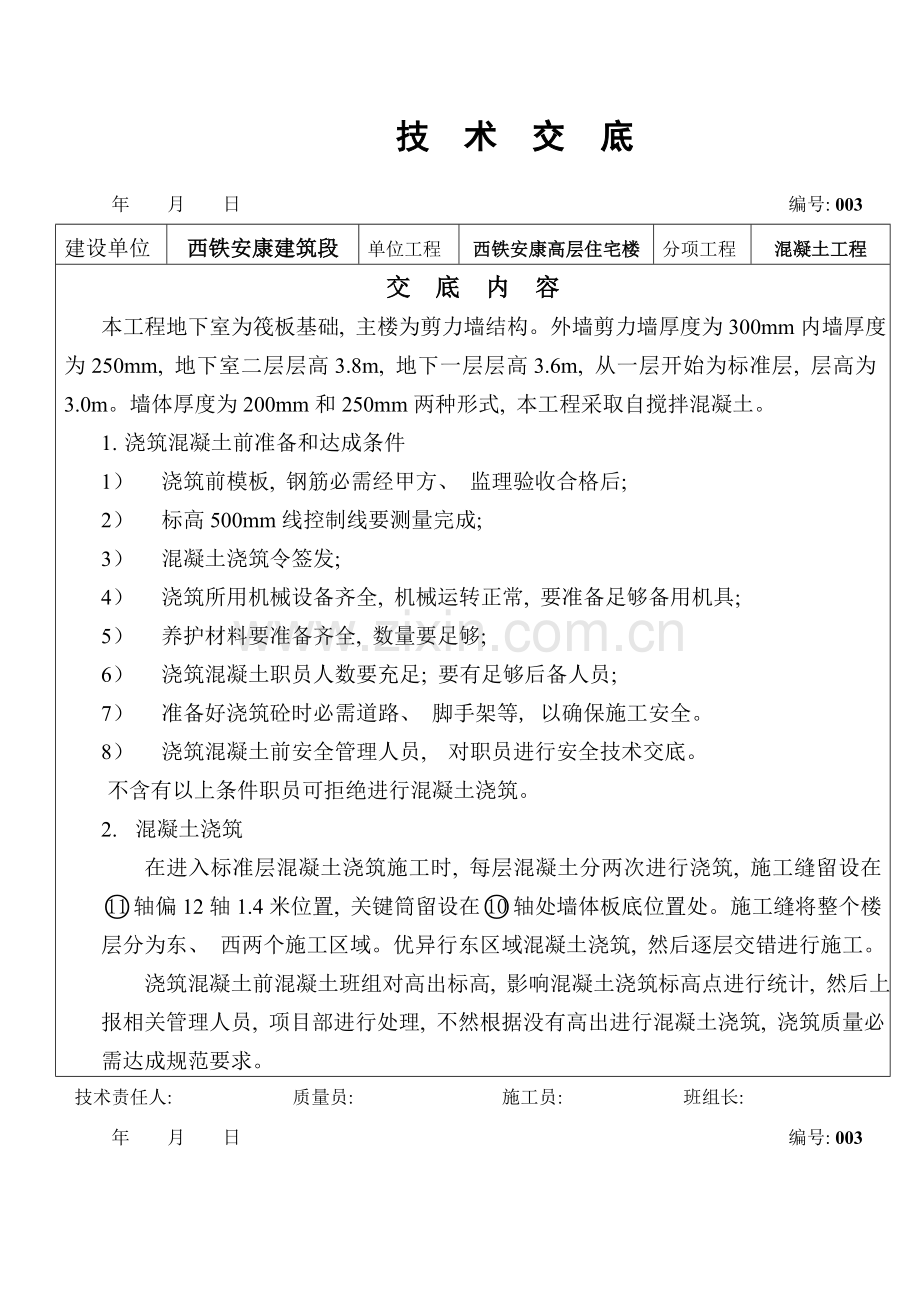

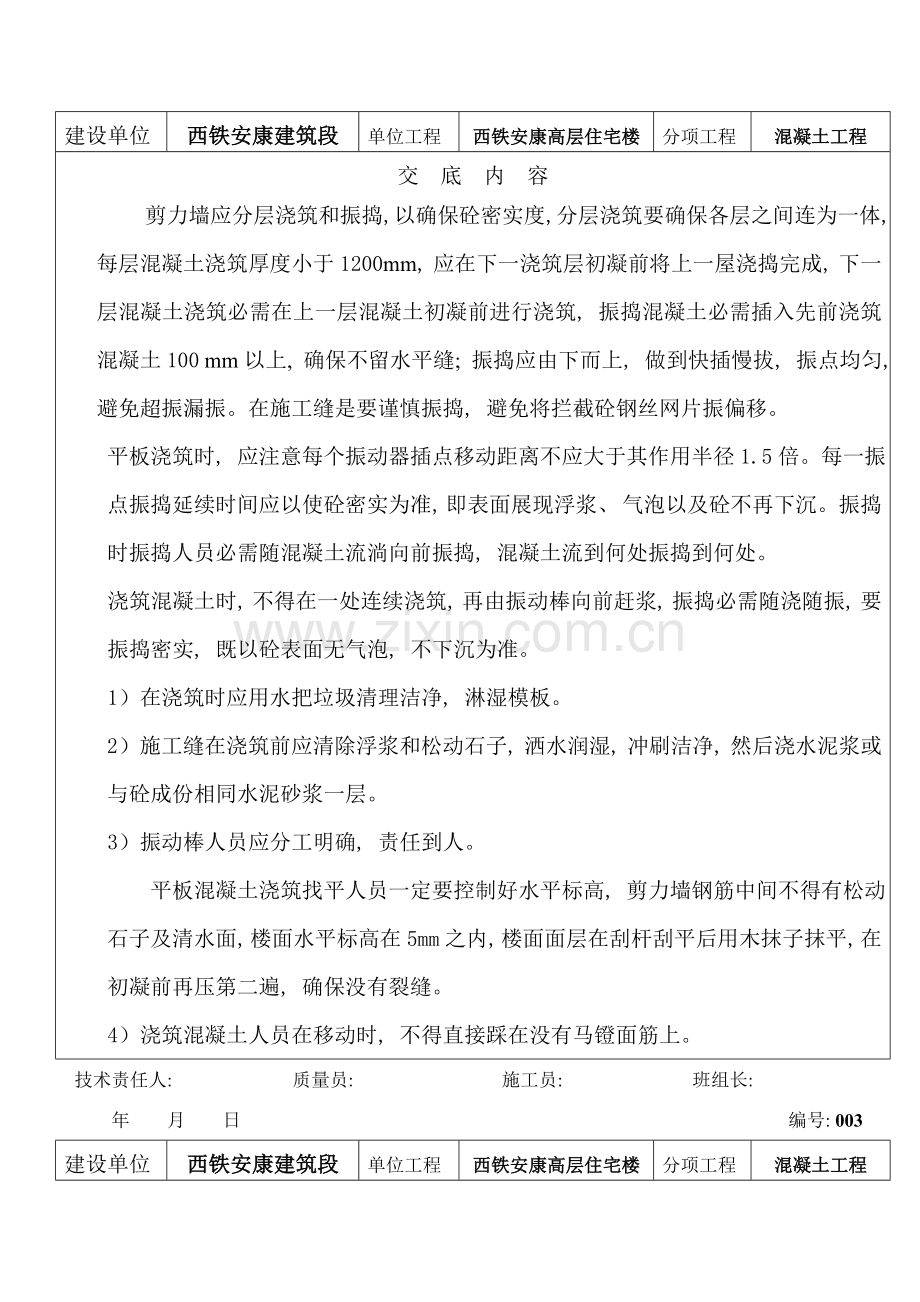

技 术 交 底 年 月 日 编号: 003 建设单位 西铁安康建筑段 单位工程 西铁安康高层住宅楼 分项工程 混凝土工程 交 底 内 容 本工程地下室为筏板基础, 主楼为剪力墙结构。外墙剪力墙厚度为300mm内墙厚度为250mm, 地下室二层层高3.8m, 地下一层层高3.6m, 从一层开始为标准层, 层高为3.0m。墙体厚度为200mm和250mm两种形式, 本工程采取自搅拌混凝土。 1. 浇筑混凝土前准备和达成条件 1) 浇筑前模板, 钢筋必需经甲方、 监理验收合格后; 2) 标高500mm线控制线要测量完成; 3) 混凝土浇筑令签发; 4) 浇筑所用机械设备齐全, 机械运转正常, 要准备足够备用机具; 5) 养护材料要准备齐全, 数量要足够; 6) 浇筑混凝土职员人数要充足; 要有足够后备人员; 7) 准备好浇筑砼时必需道路、 脚手架等, 以确保施工安全。 8) 浇筑混凝土前安全管理人员, 对职员进行安全技术交底。 不含有以上条件职员可拒绝进行混凝土浇筑。 2. 混凝土浇筑 在进入标准层混凝土浇筑施工时, 每层混凝土分两次进行浇筑, 施工缝留设在轴偏12轴1.4米位置, 关键筒留设在轴处墙体板底位置处。施工缝将整个楼层分为东、 西两个施工区域。优异行东区域混凝土浇筑, 然后逐层交错进行施工。 浇筑混凝土前混凝土班组对高出标高, 影响混凝土浇筑标高点进行统计, 然后上报相关管理人员, 项目部进行处理, 不然根据没有高出进行混凝土浇筑, 浇筑质量必需达成规范要求。 技术责任人: 质量员: 施工员: 班组长: 年 月 日 编号: 003 建设单位 西铁安康建筑段 单位工程 西铁安康高层住宅楼 分项工程 混凝土工程 交 底 内 容 剪力墙应分层浇筑和振捣, 以确保砼密实度, 分层浇筑要确保各层之间连为一体, 每层混凝土浇筑厚度小于1200mm, 应在下一浇筑层初凝前将上一屋浇捣完成, 下一层混凝土浇筑必需在上一层混凝土初凝前进行浇筑, 振捣混凝土必需插入先前浇筑混凝土100 mm以上, 确保不留水平缝; 振捣应由下而上, 做到快插慢拔, 振点均匀, 避免超振漏振。在施工缝是要谨慎振捣, 避免将拦截砼钢丝网片振偏移。 平板浇筑时, 应注意每个振动器插点移动距离不应大于其作用半径1.5倍。每一振点振捣延续时间应以使砼密实为准, 即表面展现浮浆、 气泡以及砼不再下沉。振捣时振捣人员必需随混凝土流淌向前振捣, 混凝土流到何处振捣到何处。 浇筑混凝土时, 不得在一处连续浇筑, 再由振动棒向前赶浆, 振捣必需随浇随振, 要振捣密实, 既以砼表面无气泡, 不下沉为准。 1)在浇筑时应用水把垃圾清理洁净, 淋湿模板。 2)施工缝在浇筑前应清除浮浆和松动石子, 洒水润湿, 冲刷洁净, 然后浇水泥浆或与砼成份相同水泥砂浆一层。 3)振动棒人员应分工明确, 责任到人。 平板混凝土浇筑找平人员一定要控制好水平标高, 剪力墙钢筋中间不得有松动石子及清水面, 楼面水平标高在5mm之内, 楼面面层在刮杆刮平后用木抹子抹平, 在初凝前再压第二遍, 确保没有裂缝。 4)浇筑混凝土人员在移动时, 不得直接踩在没有马镫面筋上。 技术责任人: 质量员: 施工员: 班组长: 年 月 日 编号: 003 建设单位 西铁安康建筑段 单位工程 西铁安康高层住宅楼 分项工程 混凝土工程 5)找平人员、 刮平人员分工要明确, 责任落实到人。 6)混凝土要随浇随清理, 随清理随用。(有杂碎砼不能使用) 混凝土养护 当混凝土浇筑完, 混凝土达成初凝泛白时, 开始养护, 具体养护安排以下: 1) 完成后必需优异行一层薄膜、 一层毛毯覆盖, 覆盖必需立刻; 2) 养护人员必需安排专员, 进行连续不间断进行撒水养护; 3) 养护时间不得小于7天。 人员数量安排: 浇筑混凝土工人安排两组 1) 后台搅拌组: 每组8人 2) 前台浇筑组: 每组12人(包含抹平、 振捣、 拆接管子) 3) 养护组: 每组1人 人员数量能够依据实际情况进行调整 浇筑混凝土关键要求: 1) 本工程混凝土采取是自搅拌混凝土, 其和易性通常, 轻易堵管, 要求 混凝土班组全部职员, 当遇紧急情况, 如堵管之类必需严格听从砼管理人员调动, 立刻处理, 确保混凝土浇筑连续性。当发觉有职员不听从管理人员安排, 要进行500~1000元不等罚款; 2) 要求班组长安排技术熟练工人参与浇筑混凝土浇筑和搅拌; 3) 振捣混凝土时振动器不得直接靠在墙钢筋上或模板上进行振捣 4) 后台搅拌人员必需认真进行搅拌, 搅拌不好混凝土果断严禁入混凝土泵。 5) 当在混凝土浇筑过程中碰到问题, 班组不得进行私自处理, 必需和现场管理人员协商处理。 技术责任人: 质量员: 施工员: 班组长: 年 月 日 编号: 003 建设单位 西铁安康建筑段 单位工程 西铁安康高层住宅楼 分项工程 混凝土工程 6)对施工缝处理必需严格根据以下要求进行操作: 将施工缝清理洁净, 然后将表面湿润, 涂刷一层界面剂后立即进行浇筑。 质量要求: 1、 在浇筑混凝土前必需对模板下口缝隙进行堵缝; 2、 浇筑剪力墙混凝土时严格控制混凝土标高, 高出混凝土必需立刻清理; 3、 质量要求标准: 剪力墙标高±10mm, 平板平整度控制在±5mm。 4、 达不到质量要求项目部要依据实际情况进行处罚。 技术责任人: 质量员: 施工员: 班组长:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
