技术交底统计
表C2-1
编号
003
工程名称
大同新发地农产品批发冷链物流项目
交底日期
-04-13
施工单位
中国建筑第二工程局有限企业
分项工程名称
雨水管道及配件安装
交底提要
雨水排水管道安装技术交底
交底内容:

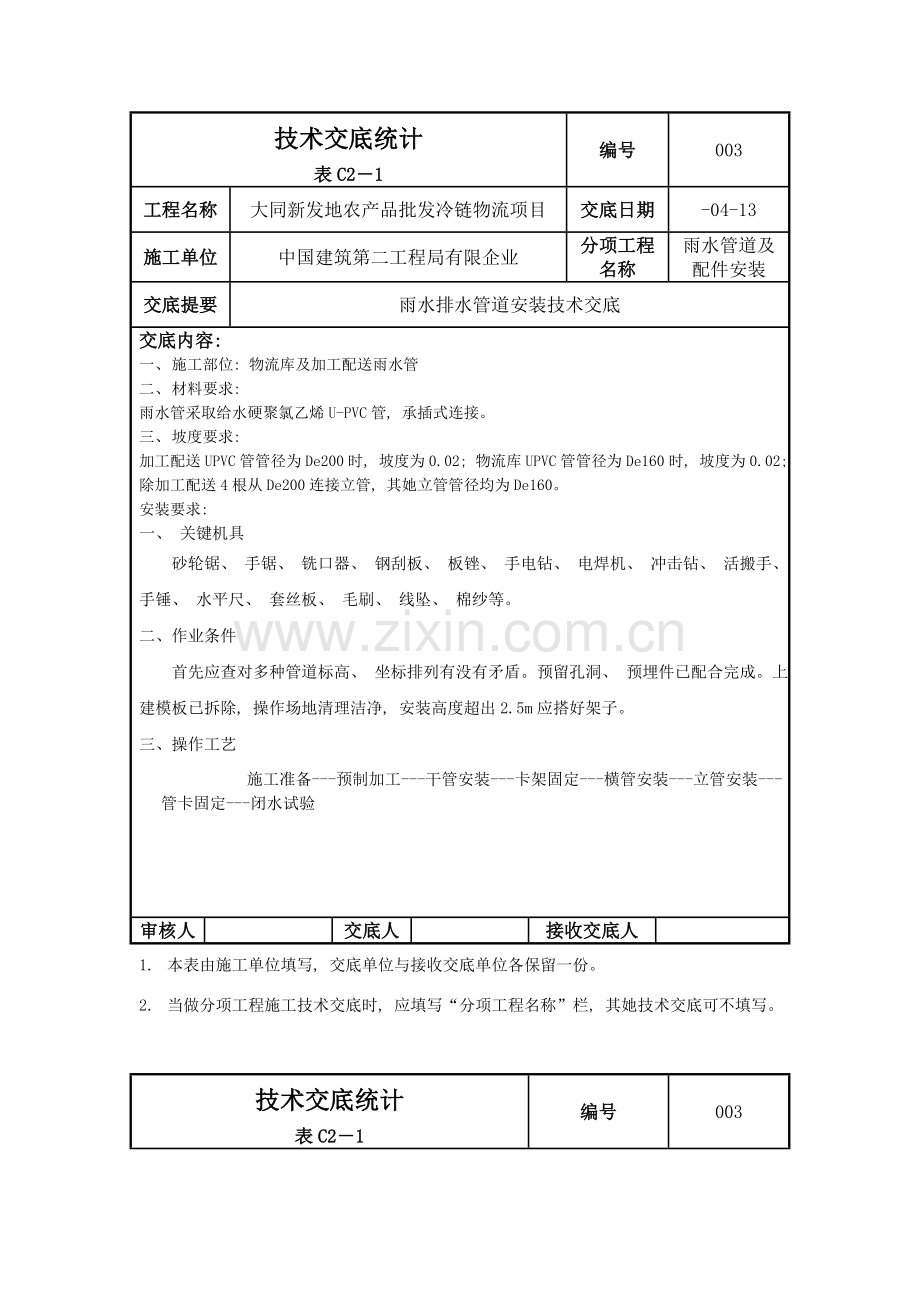

一、 施工部位: 物流库及加工配送雨水管
二、 材料要求:
雨水管采取给水硬聚氯乙烯U-PVC管, 承插式连接。
三、 坡度要求:
加工配送UPVC管管径为De200时, 坡度为0.02; 物流库UPVC管管径为De160时, 坡度为0.02;
除加工配送4根从De200连接立管, 其她立管管径均为De160。
安装要求:
一、 关键机具
砂轮锯、 手锯、 铣口器、 钢刮板、 板锉、 手电钻、 电焊机、 冲击钻、 活搬手、 手锤、 水平尺、 套丝板、 毛刷、 线坠、 棉纱等。
二、 作业条件
首先应查对多种管道标高、 坐标排列有没有矛盾。预留孔洞、 预埋件已配合完成。上建模板已拆除, 操作场地清理洁净, 安装高度超出2.5m应搭好架子。
三、 操作工艺
施工准备---预制加工---干管安装---卡架固定---横管安装---立管安装---管卡固定---闭水试验
审核人
交底人
接收交底人
1. 本表由施工单位填写, 交底单位与接收交底单位各保留一份。
2. 当做分项工程施工技术交底时, 应填写“分项工程名称”栏, 其她技术交底可不填写。
技术交底统计
表C2-1
编号
003
工程名称
大同新发地农产品批发冷链物流项目
交底日期
-04-13
施工单位
中国建筑第二工程局有限企业
分项工程名称
雨水管道及配件安装
交底提要
雨水排水管道安装技术交底
交底内容:
预制加工:

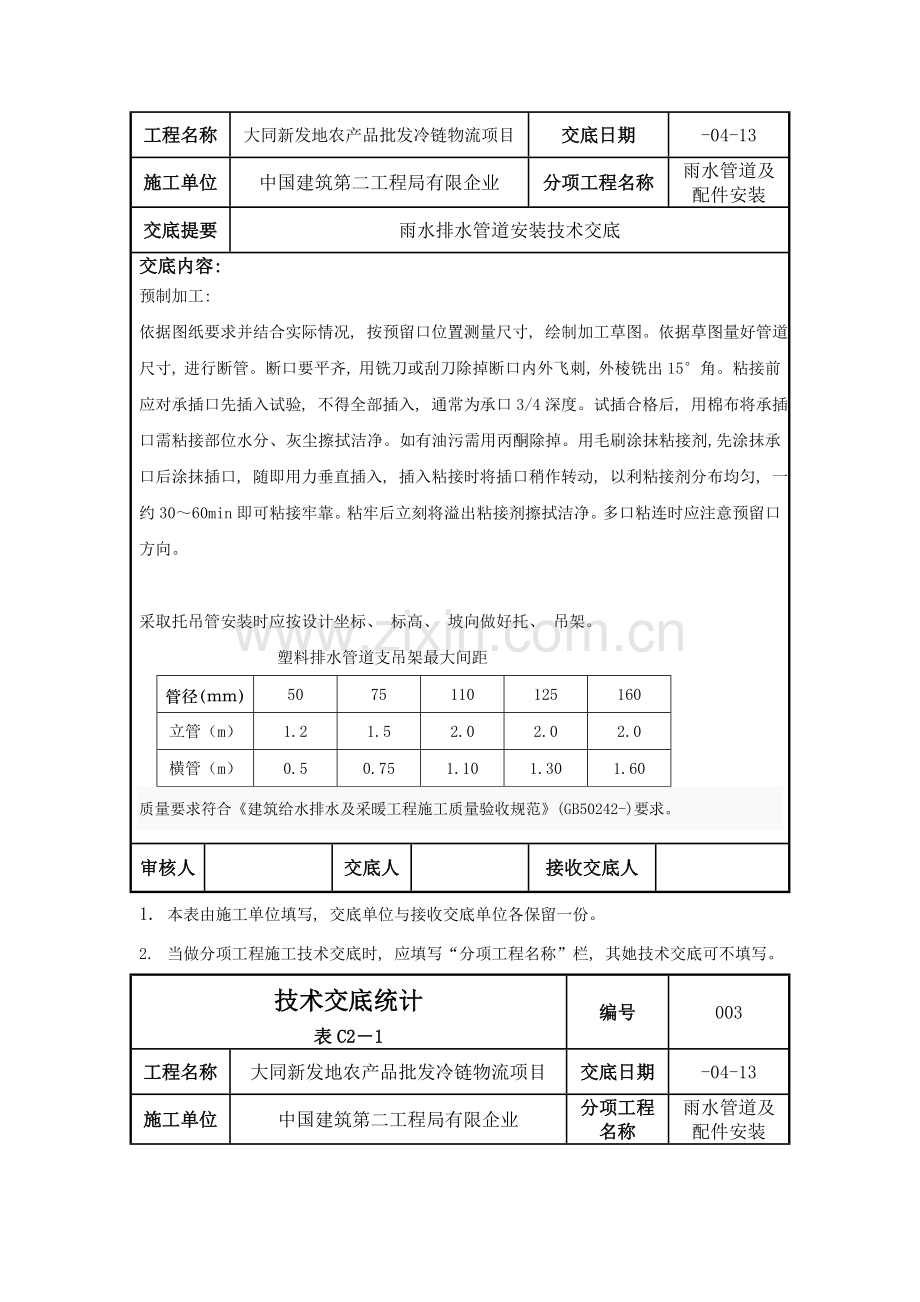

依据图纸要求并结合实际情况, 按预留口位置测量尺寸, 绘制加工草图。依据草图量好管道尺寸, 进行断管。断口要平齐, 用铣刀或刮刀除掉断口内外飞刺, 外棱铣出15°角。粘接前应对承插口先插入试验, 不得全部插入, 通常为承口3/4深度。试插合格后, 用棉布将承插口需粘接部位水分、 灰尘擦拭洁净。如有油污需用丙酮除掉。用毛刷涂抹粘接剂, 先涂抹承口后涂抹插口, 随即用力垂直插入, 插入粘接时将插口稍作转动, 以利粘接剂分布均匀, 一约30~60min即可粘接牢靠。粘牢后立刻将溢出粘接剂擦拭洁净。多口粘连时应注意预留口方向。
采取托吊管安装时应按设计坐标、 标高、 坡向做好托、 吊架。
塑料排水管道支吊架最大间距
管径(mm)
50
75
110
125
160
立管(m)
1.2
1.5
2.0
2.0
2.0
横管(m)
0.5
0.75
1.10
1.30
1.60
质量要求符合《建筑给水排水及采暖工程施工质量验收规范》(GB50242-)要求。
审核人
交底人
接收交底人
1. 本表由施工单位填写, 交底单位与接收交底单位各保留一份。
2. 当做分项工程施工技术交底时, 应填写“分项工程名称”栏, 其她技术交底可不填写。
技术交底统计
表C2-1
编号
003
工程名称
大同新发地农产品批发冷链物流项目
交底日期
-04-13
施工单位
中国建筑第二工程局有限企业
分项工程名称
雨水管道及配件安装
交底提要
雨水排水管道安装技术交底
交底内容:
物流库:
雨水横管起始端标高9.00m, 末端标高8.54m
因为C型钢间距均小于1.6m,安装雨水吊杆为1m、 1.4m均满足规范要求。固定支架每隔7m安装一个, 每个雨水管长23m, 安装3个固定支架, 16个吊杆支架, 固定支架采取40X4角钢, 焊接在工字梁上, 吊杆采取φ12mm镀锌圆钢。
UPVC立管De160每隔1.6m安装一个UPVC固定管卡, 管卡焊接在工字钢上, UPVC横管立管De160每一C型钢安装一个吊杆支架, 吊环De160采取40X4扁铁, 固定部位采取40X702x3橡胶板垫圈。固定支架采取40X4角钢焊接在工字钢上, 采取U型管卡固定, 固定部位采取40X713x3橡胶板垫圈。
加工配送:
雨水横管起始端标高9.00m, 末端标高8.35m
采取吊杆支架, 每隔1.6m安装一个, 每个雨水管长32.5m, 需要安装20个吊杆支架, 吊杆支架采取φ12mm镀锌圆钢, 连接在C型钢上。采取5个固定支架, 在雨水斗300mm处焊接在工字钢上。固定支架采取40X4角钢。
UPVC立管De160每隔1.6m安装一个UPVC固定管卡, 管卡焊接在工字钢上, UPVC横管立管De200每隔1.6米安装一个固定支架, 采取40X4角钢焊接在工字钢上, 采取U型管卡固定, 固定部位采取40X713x3橡胶板垫圈。
审核人
交底人
接收交底人
1. 本表由施工单位填写, 交底单位与接收交底单位各保留一份。
2. 当做分项工程施工技术交底时, 应填写“分项工程名称”栏, 其她技术交底可不填写。
技术交底统计
表C2-1
编号
003
工程名称
大同新发地农产品批发冷链物流项目
交底日期
-04-13
施工单位
中国建筑第二工程局有限企业
分项工程名称
雨水管道及配件安装
交底提要
雨水排水管道安装技术交底
交底内容:
1、 管材、 管件在运输、 装卸和搬运时应轻放, 不得抛、 摔、 拖。管材应存放于温度小于40℃库房内, 距热源不应小于1m, 且库房内应有良好通条件。
2、 管材应水平堆放在平整地面上, 不得不规则堆放, 不得曝晒。严禁利用安装好立导管作为支撑、 吊挂点, 不许可明火烘烤或近火源, 以防管道变形。
3、 安装时立刻清理外溢粘接剂, 保持管材外观整齐。
4、 粘接口必需按施工工艺要求施工, 先擦净粘接部位, 两面涂胶应均匀, 不得漏刷, 预防接口漏水。
一、 安全方法:
1、 进入现场必需戴好安全帽。
2、 不得穿拖鞋进入现场。
3、 必需穿紧身衣服进行施工和操作机械, 预防因衣袖、 裤管太长造成拌倒摔伤或被机械卷入造成伤害。
4、 班组内部人员发生争吵, 或与其它专业施工人员发生争吵时, 不得打架, 必需到项目部来由主管领导处理问题, 私自打架闹事者一律开除, 并视情况处以对应罚款。
5、 不许酗酒作业, 高空作业必需系好安全带。
二、 环境保护方法:
1. 施工现场垃圾天天清理, 堆放在指定地点, 保持清洁。
2. 施工用料应做到长材不短用, 加强科学下料和材料回收利用工作, 降低施工废料, 节省材料。
审核人
交底人
接收交底人
