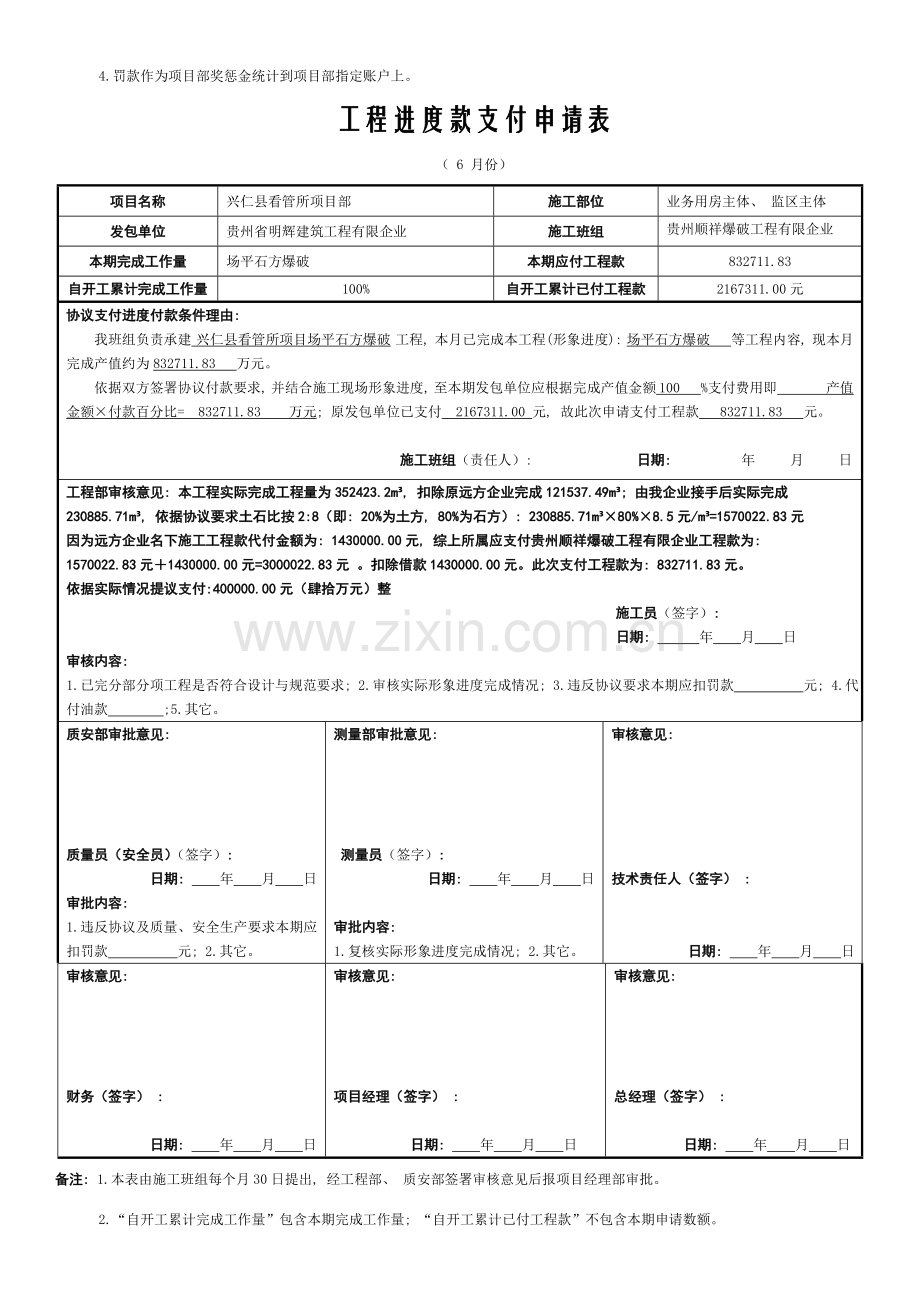

资源描述

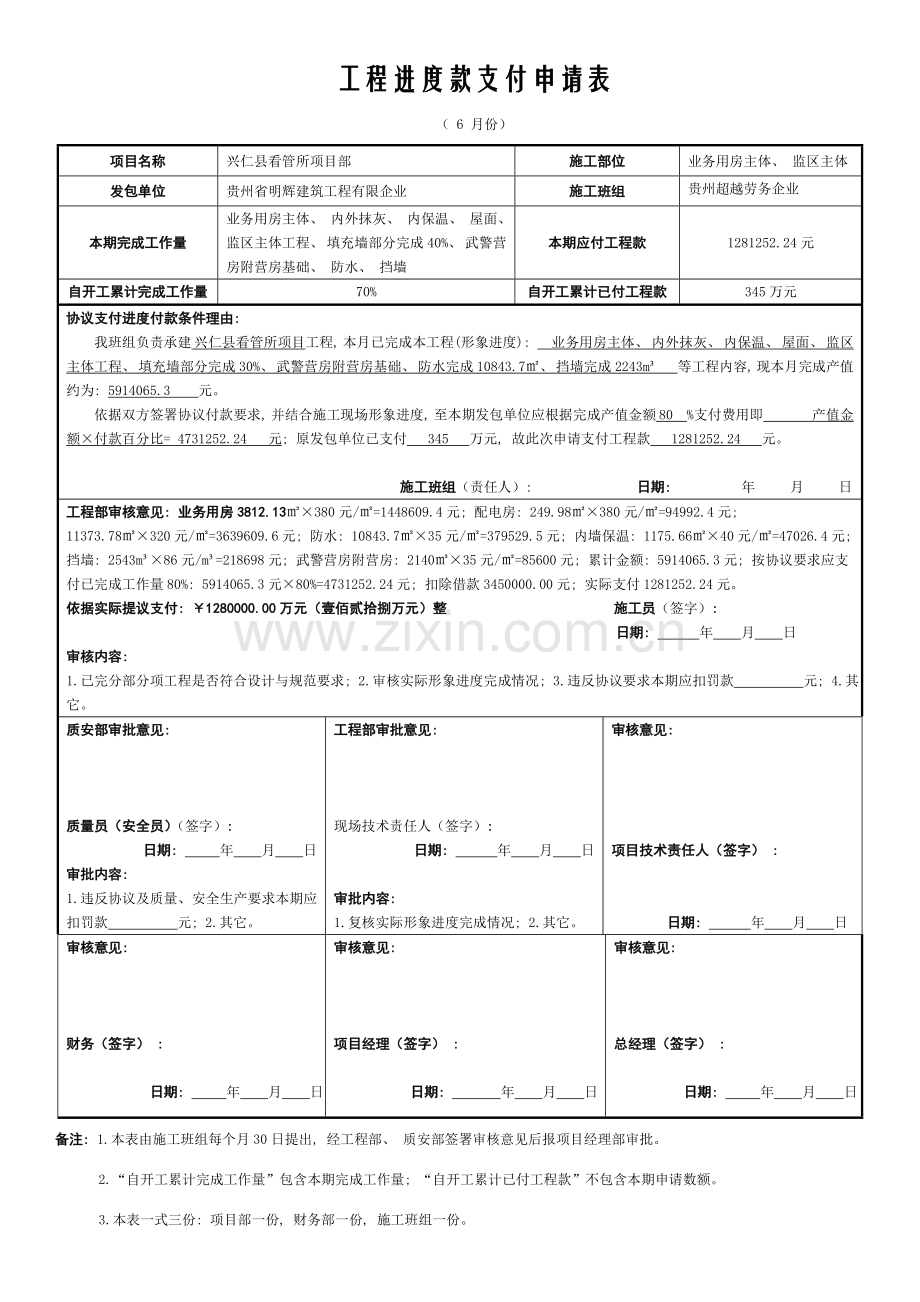

工程进度款支付申请表 ( 6 月份) 项目名称 兴仁县看管所项目部 施工部位 业务用房主体、 监区主体 发包单位 贵州省明辉建筑工程有限企业 施工班组 贵州超越劳务企业 本期完成工作量 业务用房主体、 内外抹灰、 内保温、 屋面、 监区主体工程、 填充墙部分完成40%、 武警营房附营房基础、 防水、 挡墙 本期应付工程款 1281252.24元 自开工累计完成工作量 70% 自开工累计已付工程款 345万元 协议支付进度付款条件理由: 我班组负责承建 兴仁县看管所项目工程, 本月已完成本工程(形象进度): 业务用房主体、 内外抹灰、 内保温、 屋面、 监区主体工程、 填充墙部分完成30%、 武警营房附营房基础、 防水完成10843.7㎡、 挡墙完成2243m³ 等工程内容, 现本月完成产值约为: 5914065.3 元。 依据双方签署协议付款要求, 并结合施工现场形象进度, 至本期发包单位应根据完成产值金额 80 %支付费用即 产值金额×付款百分比= 4731252.24 元; 原发包单位已支付 345 万元, 故此次申请支付工程款 1281252.24 元。 施工班组(责任人): 日期: 年 月 日 工程部审核意见: 业务用房3812.13㎡×380元/㎡=1448609.4元; 配电房: 249.98㎡×380元/㎡=94992.4元; 11373.78㎡×320元/㎡=3639609.6元; 防水: 10843.7㎡×35元/㎡=379529.5元; 内墙保温: 1175.66㎡×40元/㎡=47026.4元; 挡墙: 2543m³×86元/m³=218698元; 武警营房附营房: 2140㎡×35元/㎡=85600元; 累计金额: 5914065.3元; 按协议要求应支 付已完成工作量80%: 5914065.3元×80%=4731252.24元; 扣除借款3450000.00元; 实际支付1281252.24元。 依据实际提议支付: ¥1280000.00万元(壹佰贰拾捌万元)整 施工员(签字): 日期: 年 月 日 审核内容: 1.已完分部分项工程是否符合设计与规范要求; 2.审核实际形象进度完成情况; 3.违反协议要求本期应扣罚款 元; 4.其它。 质安部审批意见: 质量员(安全员)(签字): 日期: 年 月 日 审批内容: 1.违反协议及质量、 安全生产要求本期应扣罚款 元; 2.其它。 工程部审批意见: 现场技术责任人(签字): 日期: 年 月 日 审批内容: 1.复核实际形象进度完成情况; 2.其它。 审核意见: 项目技术责任人(签字) : 日期: 年 月 日 审核意见: 财务(签字) : 日期: 年 月 日 审核意见: 项目经理(签字) : 日期: 年 月 日 审核意见: 总经理(签字) : 日期: 年 月 日 备注: 1.本表由施工班组每个月30日提出, 经工程部、 质安部签署审核意见后报项目经理部审批。 2.“自开工累计完成工作量”包含本期完成工作量; “自开工累计已付工程款”不包含本期申请数额。 3.本表一式三份: 项目部一份, 财务部一份, 施工班组一份。 4.罚款作为项目部奖惩金统计到项目部指定账户上。 工程进度款支付申请表 ( 6 月份) 项目名称 兴仁县看管所项目部 施工部位 业务用房主体、 监区主体 发包单位 贵州省明辉建筑工程有限企业 施工班组 贵州顺祥爆破工程有限企业 本期完成工作量 场平石方爆破 本期应付工程款 832711.83 自开工累计完成工作量 100% 自开工累计已付工程款 2167311.00元 协议支付进度付款条件理由: 我班组负责承建 兴仁县看管所项目场平石方爆破 工程, 本月已完成本工程(形象进度): 场平石方爆破 等工程内容, 现本月完成产值约为832711.83 万元。 依据双方签署协议付款要求, 并结合施工现场形象进度, 至本期发包单位应根据完成产值金额 100 %支付费用即 产值金额×付款百分比= 832711.83 万元; 原发包单位已支付 2167311.00 元, 故此次申请支付工程款 832711.83 元。 施工班组(责任人): 日期: 年 月 日 工程部审核意见: 本工程实际完成工程量为352423.2m³, 扣除原远方企业完成121537.49m³; 由我企业接手后实际完成 230885.71m³, 依据协议要求土石比按2:8(即: 20%为土方, 80%为石方): 230885.71m³×80%×8.5元/m³=1570022.83元 因为远方企业名下施工工程款代付金额为: 1430000.00元, 综上所属应支付贵州顺祥爆破工程有限企业工程款为: 1570022.83元+1430000.00元=3000022.83元 。扣除借款1430000.00元。此次支付工程款为: 832711.83元。 依据实际情况提议支付:400000.00元(肆拾万元)整 施工员(签字): 日期: 年 月 日 审核内容: 1.已完分部分项工程是否符合设计与规范要求; 2.审核实际形象进度完成情况; 3.违反协议要求本期应扣罚款 元; 4.代付油款 ;5.其它。 质安部审批意见: 质量员(安全员)(签字): 日期: 年 月 日 审批内容: 1.违反协议及质量、 安全生产要求本期应扣罚款 元; 2.其它。 测量部审批意见: 测量员(签字): 日期: 年 月 日 审批内容: 1.复核实际形象进度完成情况; 2.其它。 审核意见: 技术责任人(签字) : 日期: 年 月 日 审核意见: 财务(签字) : 日期: 年 月 日 审核意见: 项目经理(签字) : 日期: 年 月 日 审核意见: 总经理(签字) : 日期: 年 月 日 备注: 1.本表由施工班组每个月30日提出, 经工程部、 质安部签署审核意见后报项目经理部审批。 2.“自开工累计完成工作量”包含本期完成工作量; “自开工累计已付工程款”不包含本期申请数额。 3.本表一式三份: 项目部一份, 财务部一份, 施工班组一份。 4.罚款作为项目部奖惩金统计到项目部指定账户上。 工程进度款支付申请表 ( 6 月份) 项目名称 兴仁县看管所项目部 施工部位 业务用房主体、 监区主体 发包单位 贵州省明辉建筑工程有限企业 施工班组 边坡施工班组 本期完成工作量 边坡施工 本期应付工程款 281800元 自开工累计完成工作量 40% 自开工累计已付工程款 80000.00元 协议支付进度付款条件理由: 我班组负责承建 兴仁县看管所项目边坡支付 工程, 本月已完成本工程(形象进度): 边坡施工挂完、 锚杆、 边沟 等工程内容, 现本月完成产值约为603000 元。 依据双方签署协议付款要求, 并结合施工现场形象进度, 至本期发包单位应根据完成产值金额 60 %支付费用即 产值金额×付款百分比= 361800 元; 原发包单位已支付 80000.00 元, 故此次申请支付工程款 281800 元。 施工班组(责任人): 日期: 年 月 日 工程部审核意见: 本工程实际完成工程量为5800㎡×90元/㎡=531000元, 截水沟300m×240元/m=7元; 累计: 603000.00 元按协议要求60%支付扣除借款80000.00元, 实际应支付281800元。 依据实际情况提议支付: 250000元(贰拾伍万元)整。 施工员(签字): 日期: 年 月 日 审核内容: 1.已完分部分项工程是否符合设计与规范要求; 2.审核实际形象进度完成情况; 3.违反协议要求本期应扣罚款 元; 4.代付油款 ;5.其它。 质安部审批意见: 质量员(安全员)(签字): 日期: 年 月 日 审批内容: 1.违反协议及质量、 安全生产要求本期应扣罚款 元; 2.其它。 工程部审批意见: 现场技术责任人(签字): 日期: 年 月 日 审批内容: 1.复核实际形象进度完成情况; 2.其它。 审核意见: 技术责任人(签字) : 日期: 年 月 日 审核意见: 财务(签字) : 日期: 年 月 日 审核意见: 项目经理(签字) : 日期: 年 月 日 审核意见: 总经理(签字) : 日期: 年 月 日 备注: 1.本表由施工班组每个月30日提出, 经工程部、 质安部签署审核意见后报项目经理部审批。 2.“自开工累计完成工作量”包含本期完成工作量; “自开工累计已付工程款”不包含本期申请数额。 3.本表一式三份: 项目部一份, 财务部一份, 施工班组一份。 4.罚款作为项目部奖惩金统计到项目部指定账户上。 工程进度款支付申请表 ( 6 月份) 项目名称 兴仁县看管所项目部 施工部位 业务用房主体、 监区主体 发包单位 贵州省明辉建筑工程有限企业 施工班组 国安中建建设集团有限企业贵州兴义分企业 本期完成工作量 隶属用房消防安装完成 本期应付工程款 350000.00 自开工累计完成工作量 40% 自开工累计已付工程款 0元 协议支付进度付款条件理由: 我班组负责承建 兴仁县看管所项目消防安装 工程, 本月已完成本工程(形象进度): 监区预埋、 隶属用房消防安装 等工程内容, 现本月完成产值约为500000.00 元。 依据双方签署协议付款要求, 消防进场支付总工程款30%即: 255000 元, 因我单位于4月份进场施工未支付工程款, 依据实际情况特向贵单位申请支付工程款 350000.00 元。 施工班组(责任人): 日期: 年 月 日 工程部审核意见: 依据协议约定及现场实际情况提议支付300000.00元(叁拾万元)整。 施工员(签字): 日期: 年 月 日 审核内容: 1.已完分部分项工程是否符合设计与规范要求; 2.审核实际形象进度完成情况; 3.违反协议要求本期应扣罚款 元; 4.其它。 质安部审批意见: 质量员(安全员)(签字): 日期: 年 月 日 审批内容: 1.违反协议及质量、 安全生产要求本期应扣罚款 元; 2.其它。 工程部审批意见: 现场技术责任人(签字): 日期: 年 月 日 审批内容: 1.复核实际形象进度完成情况; 2.其它。 审核意见: 技术责任人(签字) : 日期: 年 月 日 审核意见: 财务(签字) : 日期: 年 月 日 审核意见: 项目经理(签字) : 日期: 年 月 日 审核意见: 总经理(签字) : 日期: 年 月 日 备注: 1.本表由施工班组每个月30日提出, 经工程部、 质安部签署审核意见后报项目经理部审批。 2.“自开工累计完成工作量”包含本期完成工作量; “自开工累计已付工程款”不包含本期申请数额。 3.本表一式三份: 项目部一份, 财务部一份, 施工班组一份。 4.罚款作为项目部奖惩金统计到项目部指定账户上。 工程进度款支付申请表 ( 6 月份) 项目名称 兴仁县看管所项目部 施工部位 业务用房主体、 监区主体 发包单位 贵州省明辉建筑工程有限企业 施工班组 孔桩班组 本期完成工作量 隶属用房孔桩、 监区孔桩、 武警营房孔桩施工完成 本期应付工程款 579756.2 自开工累计完成工作量 100% 自开工累计已付工程款 1500000.00元 协议支付进度付款条件理由: 我班组负责承建 兴仁县看管所项目孔桩 工程, 本月已完成本工程(形象进度): 隶属用房孔桩、 监区孔桩、 武警营房孔桩 等工程内容, 现本月完成产值约为 2446772.00 元。 依据双方签署协议付款要求, 并结合施工现场形象进度, 至本期发包单位应根据完成产值金额 85 %支付费用即 产值金额×付款百分比= 2079756.20 元; 原发包单位已支付 1500000.00 元, 故此次申请支付工程款 579756.2 元。 施工班组(责任人): 日期: 年 月 日 工程部审核意见: 孔桩施工累计6116.93m×400元/m=2446772.00元, 按协议要求85%支付应支付: 2079756.20元; 扣除借款 1500000.00元, 实际应支付: 579756.20元。 依据实际情况提议支付: 500000.00元(伍拾万元)整 施工员(签字): 日期: 年 月 日 审核内容: 1.已完分部分项工程是否符合设计与规范要求; 2.审核实际形象进度完成情况; 3.违反协议要求本期应扣罚款 元; 4.代付油款 ;5.其它。 质安部审批意见: 质量员(安全员)(签字): 日期: 年 月 日 审批内容: 1.违反协议及质量、 安全生产要求本期应扣罚款 元; 2.其它。 工程部审批意见: 现场技术责任人(签字): 日期: 年 月 日 审批内容: 1.复核实际形象进度完成情况; 2.其它。 审核意见: 技术责任人(签字) : 日期: 年 月 日 审核意见: 财务(签字) : 日期: 年 月 日 审核意见: 项目经理(签字) : 日期: 年 月 日 审核意见: 总经理(签字) : 日期: 年 月 日 备注: 1.本表由施工班组每个月30日提出, 经工程部、 质安部签署审核意见后报项目经理部审批。 2.“自开工累计完成工作量”包含本期完成工作量; “自开工累计已付工程款”不包含本期申请数额。 3.本表一式三份: 项目部一份, 财务部一份, 施工班组一份。 4.罚款作为项目部奖惩金统计到项目部指定账户上。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 办公表格

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
