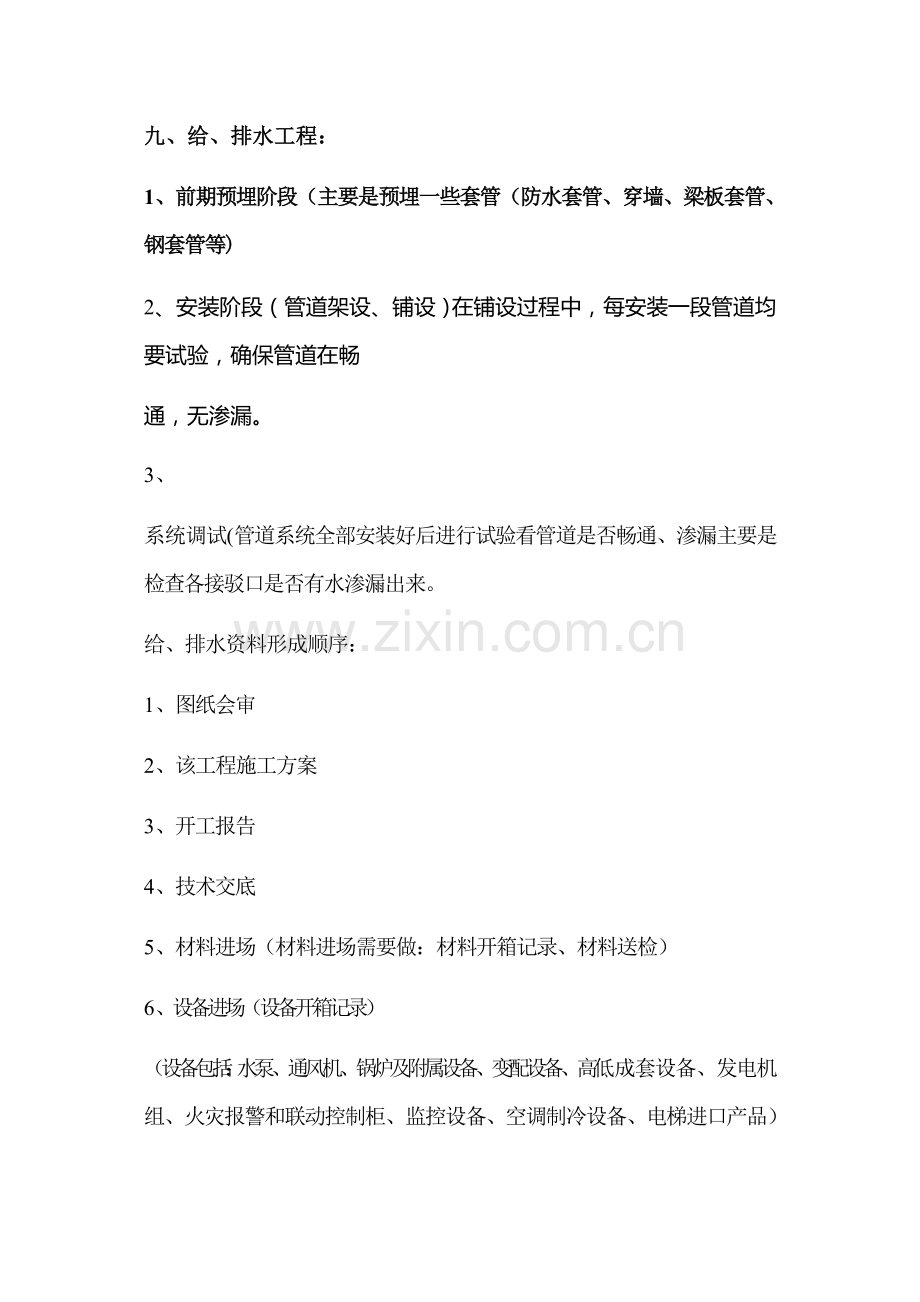

九、给、排水工程: 1、前期预埋阶段(主要是预埋一些套管(防水套管、穿墙、梁板套管、钢套管等) 2、安装阶段(管道架设、铺设)在铺设过程中,每安装一段管道均要试验,确保管道在畅 通,无渗漏。 3、 系统调试(管道系统全部安装好后进行试验看管道是否畅通、渗漏主要是检查各接驳口是否有水渗漏出来。 给、排水资料形成顺序: 1、图纸会审  2、该工程施工方案  3、开工报告  4、技术交底 5、材料进场(材料进场需要做:材料开箱记录、材料送检) 6、设备进场(设备开箱记录) (设备包括:水泵、通风机、锅炉及附属设备、变配设备、高低成套设备、发电机组、火灾报警和联动控制柜、监控设备、空调制冷设备、电梯进口产品)  7、开箱要检查: (1)包装箱号,箱数以及包装箱完整情况 (2)设备的型号、规格、数量是否与设计、合同文件相符合   (3)设备的零部件、专用工具是否齐全 (4)随机文件(产品证明书、合格证、进口产品的商检报告、检查报告合同规定的专用技术文件、装箱单等是否齐全。 (5)设备有无损坏,表面有无损伤和锈蚀  (6)运行部件有无明显卡阻现象等 8、阀门安装前试验记录(检查阀门是否合格且满足设计要求)  9、套管埋设(如:地下室结构、主体结构)施工阶段埋设,凡是需要穿过结构墙柱、结构梁板的管道均预埋套管,在有防水要求的地方必须设置防水套管。  10、水平管道安装 (各楼层水平管道安装,需要隐蔽的管道在隐蔽前须做试验,确保管道畅通且无渗漏)  11、立管安装(如果是没有埋设在墙内的不需要隐蔽,但必须做试验,以确保管道无渗漏。  12、系统安装(系统安装后须做调试,以确保整个系统能够正常使用, 检查立管和水平管各接驳口是否有无渗漏 给、排水具体做的资料表格 1、阀门安装前试验:阀门(配件)安装前外观检查/密封性能水压试验记录 2、套管安装、隐蔽工程验收记录   3、 给水管道安装: (1)室外:室外给水管道安装工程检验批质量验收记录、埋地管线施工放线测量记录、埋地管线沟槽开挖复验记录、管道系统水压试验记录、 给水管道系统通水试验记录、 管道冲洗 验收记录、生活给水/直饮水、游泳池水系统消毒记录、室外给水管沟及井室工程检验批质量验收记录、管线警示标识装置施工记录 (2)室内:室内给水管道及配件安装工程检验批质量验收记录、系统管道(设备、部件、配件)压力验收记录、(此表适用于每层管道敷设) 、管道系统水压试验记录(本表适用于整个系统安装好后做好的水压试验) 、给水系统通水试验、塑料管道熔接质量检查记录、管道系统安装质量检查记录、管道冲洗记录、生活水/直饮水/游泳池水系统消毒记录 (3)设备安装(水泵):设备安装检查(测量)记录、设备基础(机架)复验记录、离心式水泵安装记录、水泵试运转记录 4、排水:  (1)室外:埋地管线施工放线测量记录、埋地管线沟槽开挖复验记录、室内 /室外排水系统管道坡度测量记录、室外排水管道灌水/通水试验记录、埋地线管(设备、配件)防腐施工质量检查记录、室外排水管道安装工程检验批质量验收记录、室外排水管沟及井池工程检验批质量验收记录、隐蔽工程质量验收记录、管线警示、标识装置施工记录。 (2)室内:埋地管线(设备、配件)防腐施工质量检查记录、室内/室外排水系统管道坡度测量记录、隐蔽工程质量验收记录、室内排水管道灌水/通水试验记录、室内排水管道通球试验记录、室内排水管道及配件工程检验批质量记录。 5、卫生器具:卫生满水和通水试验记录、卫生器具及给水配件安装工程检验批质量记录、卫生器具排水管道安装工程检验批质量验收记录 6、水箱:(注意:水箱属于给水配件) 密封水箱(灌)水压试验记录、水箱满水试验记录 给水施工工序: 预埋套管→立管安装→配件安装→水平管安装→接通水表井→系统调试 排水施工工序: 预埋套管→立管安装→配件安装→水管安装→连接室外井池→系统试验   十、建筑电气工程  前期预埋线管、线盒→装配电箱→穿线→装开关插座→电气设备暗转→电气设备检测→电气设备试运行。 注:任何完成的线路及各项系统都要做好测试:电阻测试、绝缘测试、漏电测试 1、 线管、线盒敷设: 室外线管:1、埋地线管施工放线测量记录  2、 埋地线管沟槽开挖复验记录 3、 金属/金属复合材料管道连接质量检查记录  4、  埋地管线(设备、配件)防腐施工质量检查记录 5、电气/防雷/其他装置接地电阻测试记录(金属套管)  6、 电气配管埋设隐蔽工程验收记录 7、 电线导管、电缆穿管和线敷放线工程检验批质量记录(III)  8、 管线警示标识装置施工记录 室内套管暗敷: 1、 金属/金属复合材料管道连接质量检查记录  2、 电气/防雷/其他装置接地电阻测试记录  3、电线导管、电缆穿管和线槽敷线工程质量验收记录(II)  4、 电气配管埋设隐蔽工程验收记录  室内穿线: 1 电缆敷设记录  2、电气线路(设备、装置、器具)绝缘电阻测试记录  3、电线、电缆穿管和线槽敷线工程检验批质量验收记录  4、隐蔽工程质量验收记录(隐蔽电线规格、材质、厂家、数量) 室外电缆敷设: 1、 直埋电缆隐蔽敷设记录  2、电线、电缆穿管和线槽敷线工程检验批记录  3、 电气线路(设备、装置、器具)绝缘电阻测试记录 4、 电缆头制作、接线盒线路绝缘测试检验批质量验收记录 开关插座: 1、 电气/防雷/其他装置接地电阻测试记录  2、 开关插座风扇安装工程检验批质量验收记录  3、设备(组件、器具、部件、单元、装置)单体调式记录   照明配电箱:  1、 电气/防雷/其他装置接地电阻测试记录 2、漏电保护装置测试记录 3、 供配电线路绝缘电阻测试记录  4、 成套配电柜、控制柜(屏、台)和动力照明配点箱(盘)安装工程检验批质量验收记录(III)(照明配电箱(盘)专页)  普通灯具安装: 1、普通灯具安装工程检验批质量验收记录  2、专用灯具安装工程检验批质量验收记录  3、大型灯具悬吊(固定)装置牢固性验收记录(重量大于3KG)   送电:  1、 电气装置懂点检查验收记录  照明试运行:(电气照明系统安装完成后)  1、 电气照明系统全负荷通电运行试验记录(一)~(四) 2、 建筑物照明通电试运行检验批质量验收记录  UPS安装:  3、 不间断电源(UPS)/应急电源(EPS)机组(供电系统) 空载运行调试记录(一)~(三)  4、 不间断电源(UPS)/应急电源(EPS)供电系统自动投入/切换连锁控制调试记录   5、 不间断电源安装工程检验批质量验收记录  6、 绝缘电阻测试记录  7、 重复接地电阻测试记录  发电机组: 柴油发电机(运行交接试验前)静态,测试记录(含绝缘电阻测试记录)柴油发电机组空载/负载连续运行交换试验记录
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 教育专区 > 小学其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
