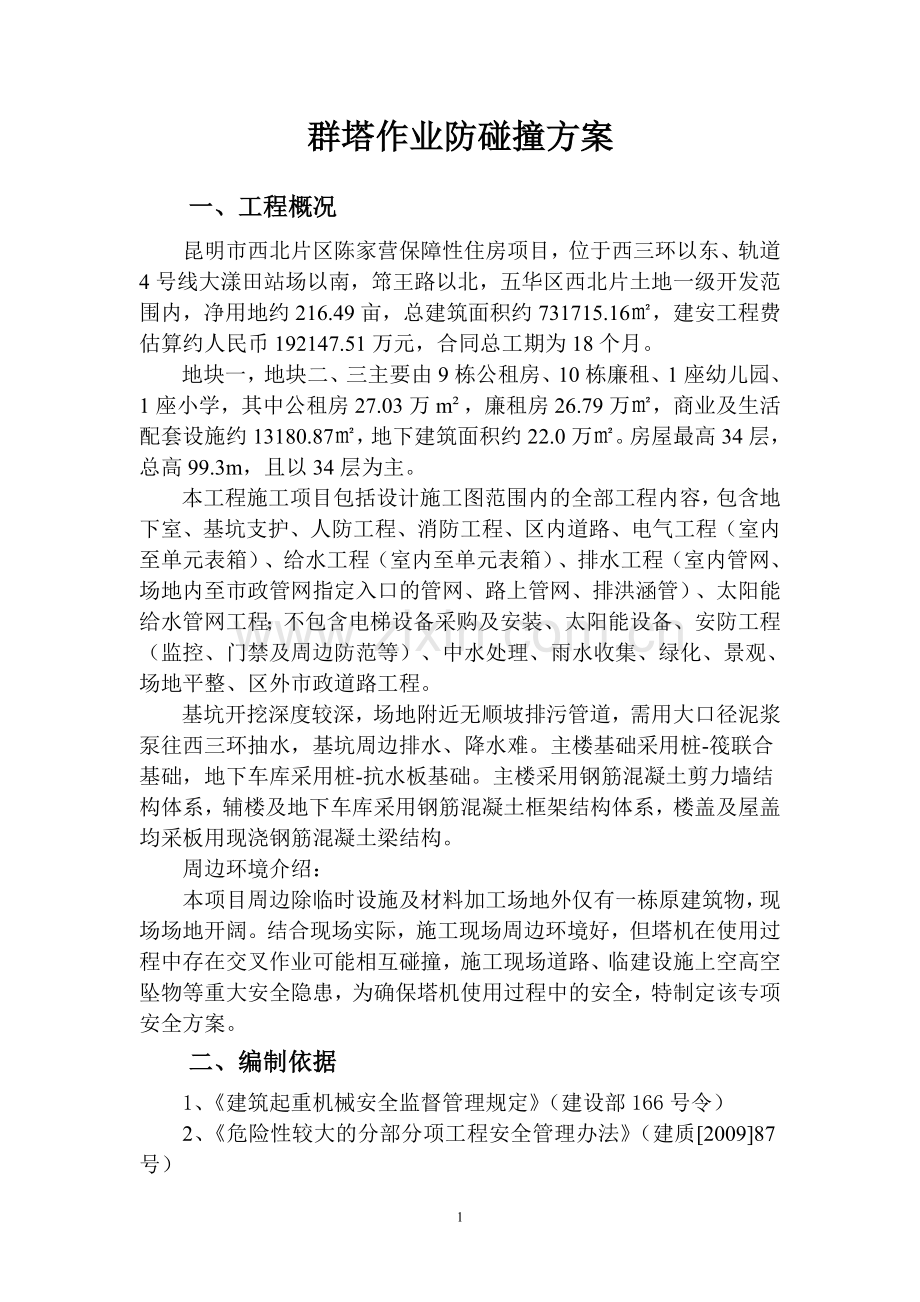

资源描述
群塔作业防碰撞方案
一、工程概况
昆明市西北片区陈家营保障性住房项目,位于西三环以东、轨道4号线大漾田站场以南,筇王路以北,五华区西北片土地一级开发范围内,净用地约216.49亩,总建筑面积约731715.16㎡,建安工程费估算约人民币192147.51万元,合同总工期为18个月。
地块一,地块二、三主要由9栋公租房、10栋廉租、1座幼儿园、1座小学,其中公租房27.03万m²,廉租房26.79万㎡,商业及生活配套设施约13180.87㎡,地下建筑面积约22.0万㎡。房屋最高34层,总高99.3m,且以34层为主。
本工程施工项目包括设计施工图范围内的全部工程内容,包含地下室、基坑支护、人防工程、消防工程、区内道路、电气工程(室内至单元表箱)、给水工程(室内至单元表箱)、排水工程(室内管网、场地内至市政管网指定入口的管网、路上管网、排洪涵管)、太阳能给水管网工程;不包含电梯设备采购及安装、太阳能设备、安防工程(监控、门禁及周边防范等)、中水处理、雨水收集、绿化、景观、场地平整、区外市政道路工程。
基坑开挖深度较深,场地附近无顺坡排污管道,需用大口径泥浆泵往西三环抽水,基坑周边排水、降水难。主楼基础采用桩-筏联合基础,地下车库采用桩-抗水板基础。主楼采用钢筋混凝土剪力墙结构体系,辅楼及地下车库采用钢筋混凝土框架结构体系,楼盖及屋盖均采板用现浇钢筋混凝土梁结构。
周边环境介绍:
本项目周边除临时设施及材料加工场地外仅有一栋原建筑物,现场场地开阔。结合现场实际,施工现场周边环境好,但塔机在使用过程中存在交叉作业可能相互碰撞,施工现场道路、临建设施上空高空坠物等重大安全隐患,为确保塔机使用过程中的安全,特制定该专项安全方案。
二、编制依据
1、《建筑起重机械安全监督管理规定》(建设部166号令)
2、《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)
3、《塔式起重机安全规程》(GB5144—2006)
4、《塔式起重机操作使用规程》(JG/T100—99)
5、《建筑施工塔式起重机安装、使用、拆除、安全技术规程》(JGJ196—2010)
6、塔机使用说明书
7、本工程施工组织设计
8、施工现场平面布置图、工程施工安排及塔机周边环境
三、危险源分析
根据现场塔机布置及周围环境,分析其使用过程中存在的危险源及可能导致危险的情形,针对危险情形拟采取的主要措施如下表,施工中各塔机根据现场实际情况采取相应安全措施。
危险源分析
序号
危险源
可导致危险的情形
主要安全措施
1
群塔
作业
1、相邻塔机起重臂处于同一水平高度,起重臂相撞
1、塔机高度错开
2、实行塔机升节审批制度
2、两塔同时进入交叉区域,起重臂与钢丝绳或吊物相撞
1、制定交叉区域作业规则;
2、设置交叉区域回转报警装置;
3、加强指挥,向作业人员安全交底
3、作业过程中塔吊吊钩未升到安全高度突然失电,风力推动塔机向相邻塔机旋转相撞
1、配备回转刹车备用电源;
2、备用限制回转的木楔;
3、实施突然停电应急措施;
4、非工作状况塔机钩未停置在安全范围,风力推动塔机起重臂与钢丝绳相撞
1、塔机吊钩停置安全区域;
2、向作业人员安全交底;
3、监督检查;
2
施工现
场道路
吊物在其上空运转时,发生高空坠物
1、吊物不超越围墙,严禁墙外吊物
2、设置小车幅度报警装置;
3
临时
设施
1、吊物在其上空运转时,发生高空坠物
1、搭设双层硬质安全防护棚;
2、吊运过程中,吊物避开临时设施;
2、工作中突然停电,吊物撞击临建设施
1、吊物向临时设施方向运动时,限用高速或提前减速;
2、执行突然停电应急措施;
4
在建建筑物
1、起重臂高度低于建筑物时直接撞击建筑物
1、划定工作区域,配备专人指挥;
2、有计划的安排进度,塔机始终高于邻近建筑物
5
塔机顶升加节
1、项升加节过程中发生大臂相互碰撞
1、定专人审批各塔顶升加节
2、建立顶升加节审批制度
四、安全措施
(一)安全技术措施
整机安全保护装置的安装位置如下图所示。
1、对塔机大臂相交的高度错开,始终保持至少2m高差。
2、增设回转刹车备用电源即蓄电池,塔吊在工作状况对其进行充电。工作中突然停电,吊钩未提升到位时,应使用备用电源进行回转制动。
3、每台塔机上预备木楔,遇停电情况除利用备用电源回转制动外,还应及时将回转齿圈与回转小齿轮用木楔楔紧,防止风力推动起重臂旋转碰撞其他塔机或建筑物。来电时将吊钩收回后应及时将木楔松脱。
4、设置塔机交叉区域回转报警装置。利用回转多功能限位开关触点与电铃连接,塔机旋转至交叉区域时限位触点动作,电铃报警,提醒司机与指挥;塔机已进入危险区域,应谨慎操作;电铃延时断电自动断电;
5、搭设现场临时道路及临时设施安全防护棚,防护范围以塔机起重臂覆盖范围的道路长度,临时设施全部搭设防护棚。
6、设置障碍灯,夜间施工时,红色障碍灯必须打开。提醒夜间施工塔机保持安全距离。
7、各塔机运行过程中为防止发生碰撞,各塔机必须按规定轨迹及角度运行作业。
(二)群塔作业防碰撞措施
1、建立统一协调机制
(1)工区与工区之间指定专人进行协调工作,积极沟通联系,尽量避免相邻塔吊同步作业。不可避免时要统一协调指挥,统一下达可靠指令。
(2)工区内,由土建施工单位的机械工长、土建工长、安全员和塔机班组机长、班组安全员组成施工现场群塔作业统一管理小组,对现场塔机的使用和管理进行统一安排和管理。
2、合理安排施工生产作业
施工单位土建工长和机械工长应合理进行施工组织和生产安排。根据现场生产需要,合理安排塔机的使用,尽可能减少同步作业,尽可能避免两塔机在同一地点起吊物品或卸物卸货。严禁两台塔机在同一时间、同一地点起吊物品或卸货,避免造成两台塔机前臂重叠,发生相互碰撞的安全事故。
3、多台塔吊作业的防碰撞措施
(1)塔吊之间最小安全距离,应保证处于低位的塔吊臂架端部与另一台塔吊塔身之间至少有2m的距离,为防止塔吊的长臂与相邻的塔吊的塔身相碰,部分塔机采用缩短臂长,以确保运行安全距离。
(2)处于高位的塔吊(吊钩升至最高点)与低位的塔吊之间,在任何情况下,其垂直方向的间隙不得小于2m。
(3)两台同样高度的塔吊,其起重臂端部之间应大于4m,两台塔吊同时作业时,其吊物间距不得小于2m。
(4)多台塔吊作业范围应设立警示限位,防止碰撞事故发生,调整塔吊限位器,使塔吊旋转半径的角度控制在270°。
(5)多台塔吊作业时,各塔吊均要配备经验丰富的指挥工,各机指挥要默契合作,不得在大臂交叉范围内同时吊运,要合理安排吊运时间,使各台塔吊能够充分利用各自空间工作。
(6)高塔避让低塔:高塔在转臂前应先观察低塔运行情况再进行作业。
(7)后塔让先塔:塔吊同时在交叉作业区运行时,后进入该区域的塔吊应避让先进入该区域的塔吊。
(8)动塔让静塔:进行运转的塔机应避让处于静止状态的塔机。
(9)空载让重载:两塔机同时运行时,空载塔吊必须避让重载塔吊。
(10)客塔让主塔:在明确划分施工区域后,闯入非本塔吊施工区域的塔吊应主动避让该区域的塔吊。
(11)前臂让后臂:当作业半径内有其他塔吊后臂时,必须判断其运行方向,前臂让后臂。
(12)信号指挥员和塔吊司机必须严格执行“十不吊”作业原则。即:超过额定负荷不吊;指挥信号不明、重量不明、光线暗淡不吊;吊索和附件捆缚不牢,不符合安全要求不吊;行车吊挂重物直接进行加工时不吊;歪拉斜挂不吊;工件上站人或工件上浮放有活动物件的不吊;氧气瓶、乙炔发生器等器具有爆炸性物品不吊;带棱角快口物件尚未垫好(防止钢丝绳磨损或割断)不吊;埋在地下的物体未采取措施不拨吊;违章指挥不吊。
(13)必须对塔式起重机司机与信号指挥员配备对讲机,对讲机要统一设定频道,并必须锁频,使用人员无权调改频率。要专机专用,不得转借。
(14)信号指挥员、塔吊司机要相对固定,无特殊情况不得随意更换。
(15)信号指挥员在指挥过程中,必须时刻目视塔机、吊钩与转臂过程,同时还须环顾相邻塔机的工作状态,及时发出安全信息
(16)必须在塔机起重臂、平衡臂端、塔帽顶端安装红色闪光灯和红色旗帜,在起重臂上还须安装使驾驶员能够看清小车运行的照明灯。
(17)停机时塔式起重机在回转范围内无障碍物情况下,吊钩要升起到5m位置,将小车收回到临近塔身10m处。起重臂按顺风源停置。吊钩上严禁吊挂重物,在未采取可靠措施时不得采用任何方式限制起重臂随风转动。
(18)如遇突然停电或出现故障时,为使大臂不影响其他塔吊工作,减少碰撞危险,要用手动装置调整大臂朝向,在回转齿圈处设置障碍固定大臂。
(19)在施工过程中,要密切关注现场以外的情况。塔吊初次顶升要超过塔吊作业半径内的建筑物、树木等实体结构2m以上。附近电力及通讯设施应设置防护,注意避让。
(20)起重司机应持有与其所操纵的塔机的起重力矩相对应的操作证;指挥应持证上岗,并正确使用旗语或对讲机。
(21)塔机运行时,必须严格按照操作规程要求规定执行。最基本要求:起吊前,先鸣号,吊物禁止从人的头上越过。起吊时吊索应保持垂直、起降平稳,操作尽量避免急刹车或冲击。严禁超载,当起吊满载或接近满载时,严禁同时做二个动作及左右回转范围不应超过90°。
(22)升降作业过程中,必须有专人指挥,专人照看电源,操纵室内只准一人操作,必须听从指挥信号。
(23)信号指挥人员发出动作指令时,应先呼叫被指挥塔机编号、型号及当班操作工姓名,待塔机操作人员应答后方可发出塔机动作指令。同时,信号指挥人员,必须时刻目视吊钩及吊物,塔机运行过程中,指挥人员应环顾相近塔机及其它设施(如相邻建筑物、输电线路),及时指令;安全指令应明确、简短、完整、清晰。
(24)各塔吊信号指挥对讲机频点不允许相互串台,频率必须锁定。每台塔吊的信号指挥人员、司机必须固定,做到定机、定人、定制度,不允许擅自调换。信号工的服装要有区分,以便塔吊司机在人员密集的区域确认本塔机信号工的旗语、手势和哨声。
(25)起重司机应根据起吊重物和现场情况,选择适当的工作速度,操纵各控制器时应从停止点开始,依次增加速度。
(26)在两塔吊交叉区域内吊装货物时两塔吊应有先后顺序,对塔吊司机要不定时对其进行安全教育,提高他们的安全意识。
(27)风力达到6级以上或回转刹车失灵或起重臂定位较困难时,严禁塔机作业。
(28)塔机回转或变幅时,吊物临近道路、临时设施、交叉区域前,必须注意观察并提前减速,吊物不得超过工地围墙。
(29)每班作业后,塔机吊钩应停置在起重臂10m幅度内、距起重臂垂直距离2-3m,吊钩上不得悬挂吊物、吊索。
(30)夜间保持塔机红色障碍灯开启。
(31)作业过程中,发生两塔碰撞一台钢丝绳与另一台塔起重臂缠绕后,应立即停止动作,并对回转进行制动,通知维修人员解除缠绕后方能动作。
(三)管理措施
项目部对塔机安全使用建立监理监督、项目部管理、工区组织作业人员实施的管理机制。
1、项目部塔机运行岗位职责
(1)项目经理:负责配备相关人员,组织对方案中各项安全技术措施的落实,督促项目安全技术交底制度和设备检查整改制度的落实。
(2)项目生产经理:对塔机的安全负直接领导责任,协助项目经理落实相关规范、标准和管理制度;组织安全技术措施;配合项目经理定期组织对塔机进行安全检查,督促对安全隐患的整改落实工作;发生事故时,负责事故现场的抢险、保护工作。
(3)项目安质部门:在项目经理的领导下,履行塔机安全作业的管理与监督;宣传贯彻相关政策、规章、制度;对项目塔机作业人员进行安全技术交底;对塔机作业制度的贯彻与落实进行检查与指导;及时发现问题,及时提出整改意见,并跟踪复查;定期组织作业人员安全例会。
(4)塔机机长:按照防撞措施,组织塔吊指挥和司机进行学习和应急演练;带领作业人员对塔机进行检查、维护和保养;对作业中发现的问题及时与作业人员进行交流,问题严重的应及时向项目部反映。
(5)塔机操作人员:应熟悉现场作业环境和塔机操作规程,对本方案各项规定清楚,并在工作中认真执行;每班作业前后对塔机进行检查,并定期进行维护;严禁塔机带故障作业、违规作业。
(6)信号工
1)应按现场平面布置图和相关工艺要求指挥起吊 、就位构件、材料和设备等;
2)掌握常用材料的重量和吊运就位方法及构件重心位置,并能计算非标准构件和材料的重量;
3)有防止构件装卸、运输、堆放过程中变形的知识;
4)掌握起重机最大起重量和各种高度、幅度时的起重量,熟知吊装、起重有关知识;
5)具备指挥单机、双机或多机作业的指挥能力。
(7)司索工
1)严格遵守司索工安全操作规程及项目部各项管理制度;
2)准确估计吊物的质量和重心,正确使用吊具、索具,编插各种规格的钢丝绳,并保证使用安全;
3)每次吊装都要对吊具进行认真的安全检查,如果是旧吊索应根据情况降级使用或弃用;
4)对吊物进行必要的归类、清理和检查;
5)能掌握各种指挥信号,包括旗语、手势等;
6)正确使用个人防护用品,高空挂钩摘钩时必须系好安全带。
2、安装单位的安全管理职责
安装单位应当保证安装拆卸过程的安全,并对其安装的塔吊的安装质量负责。
(1)必须依法取得建设主管部门颁发的相应资质和安全生产许可证,并在其资质许可范围内从事塔吊安装、拆卸工程。
(2)应当和塔吊使用单位(施工单位)签订塔吊安装、拆卸合同,并在合同中明确双方的安全生产责任和安全生产责任人。
(3)按照安全技术标准及安装使用说明书等检查塔吊及现场施工条件。
(4)按照安全技术标准、塔吊性能要求及现场施工条件,编制塔吊安装、拆卸工程专项施工方案,并经本单位技术负责人审定签字。
(5)塔吊装拆施工方案必须经监理单位审查,并告知市安全监督管理部门后,方可组织实施。
(6)应当制定有针对性的塔吊安装、拆卸工程生产安全事故应急救援预案。
(7)组织安全技术交底并签字确认。
(8)应当按照塔吊安、拆工程专项施工方案及安全操作规程组织安装、拆卸作业。安装单位的专业技术人员、专职安全生产管理人员应当进行现场监督。安装拆卸工必须持有效特种作业操作证书,方能上岗作业。禁止擅自在塔吊上安装非原制造厂制造的标准节和附着装置。
(9)必须按照现行国家标准《塔式起重机安全规程》(GB5144-2006)及安装使用说明书,安装起重量限制器、起重力矩限制器、幅度限位装置、起升高度限制器、回转限位器、小车断绳保护装置、小车断轴保证装置、钢丝绳防脱装置、风速仪、缓冲止挡装置等安全装置。
(10)塔吊安装单位安装完毕后,应当按照安全技术标准及安装使用说明书的有关要求对塔吊进行自检、调试和试运转。自检合格的,应当出具自检合格证明,并向使用单位进行安全使用说明。
(11)塔吊使用期间,安装单位有关技术负责人应当对其安装的塔吊进行定期巡查,及时解决使用过程中出现的安装质量问题。对使用单位监理单位等单位反映的安全事故隐患,及时组织人员到施工现场进行整改,确保塔吊安全运行。
3、建立附着升节审批制度
(1)塔吊附墙部位,应对附着点结构进行验算,不满足强度要求时作加强处理。
(2)塔机附着完毕顶升时,告知其它各塔机施工单位,并根据各塔机的运行状况进行合理安排,如果其它塔机的大臂的运行轨迹有影响,将本塔吊的标准节顶升二次进行,先顶升本道工序的一部分标准节后,等其它塔吊下次附着顶升后,再顶升本工序所剩余的标准节,以便错开大臂。塔吊顶升前应向项目部提出申请,经项目部同意后方可顶升。项目部与安装公司共同确认附着位置及加节高度后,填写附着升节报批表,经同意后方能实施安装作业。
4、严格执行塔机司机日常检查、工区每日检查、项目部每周检查、租赁公司每月检查的检查制度。
5、各工区每月对塔机操作人员组织一次安全学习,并针对塔机使用中出现过的问题制定纠正措施。
6、各工区现场配备塔机总指挥,与各塔指挥联络;每台塔机配备2名指挥,塔吊司机和指挥使用对讲机联络,并认真落实防碰撞措施。
7、特种作业人员管理
(1)建立特种作业管理制度,签订安全生责任制;
(2)特种作业人员必须持证上岗,所持证件必须在有效期内;
(3)只能从事证件所限定的操作项目;
(4)上岗前对特种作业人员进行岗前安全教育与培训;
(5)严格按照个人防护用品的发放标准,为特种作业人员配备相应的个人护品;
(6)合理组织劳动和休息,严禁超负荷工作;
(7)严格按照安全技术操作规程操作。
8、塔机维修与保养
(1)司机除对临时故障进行排除和修理外,每天必须对机械认真的做一次保养,并按使用说明书规定的部位、周期用润滑剂做好各部位润滑。
(2)对于停用时间超过一个月的起重机在启用时,必须做好各部位润滑、调整和保养检查。
(3)修理必须有专业人员进行,严禁自行改装。项目部必须指定专人对塔机的附着框架、吊钩、滑轮、钢丝绳进行定期检查。每星期不少于一次并应有记录。
检查内容:附着框架在塔身上的安装是否安全可靠,并应符合说明书中的规定;附着框架与塔身节的固定是否牢固;各联接件是否有缺少或松动;附着杆与附着框架的联接必须可靠;附着杆本身的连接不得松动;附着杆有调整装置的应按调整后锁紧;与附着杆相连接的建筑物不应有裂纹或损坏;吊钩:是否变形、磨损、补焊;滑轮:裂纹、不均匀磨损达3mm,钢丝绳直径的50%;钢丝绳:腐蚀、变形、压扁、绳芯脱出、电弧等高温损伤、局部变大、变小、断股。
五、应急措施
发生塔机安全事故时,应及时启动项目及工区应急预案。以下就一般性危险情况制定应急措施。
1、塔机运转过程中突然停电。塔机司机应及时利用备用电源制动回转并采用木楔楔住回转齿轮与齿圈,塔机指挥应及时向工区负责人反映情况,争取尽快送电,停电期间塔机司机和指挥不得离开工作岗位。停电超过1小时,应想法用麻绳等方式对起重臂进行临时锚固。
2、由于操作失误塔机回转过度可能会引发碰撞,应迅速对塔机的危险性做出判断,并考虑选择:(1)通过变幅动作避免碰撞;(2)间断对回转进行制动,减小回转惯性直至制动;(3)可能的情况下,反档间歇制动;(4)塔机指挥应迅速观察周边环境,与相邻塔机取得联系,采取其他必要措施。
3、作业过程中,发生两塔碰撞一台塔钢丝绳与另一台塔起重臂缠绕后,应立即停止动作,并对回转进行制动,通知维修人员解除缠绕确定钢丝没有受损后塔机方能动作。
4、作业过程中,发生塔机碰撞建筑物后,应立即停止动作,并对回转进行制动,等清楚能否动作后方能向相反方向选择。
六、应急预案
(一)目的
为提高本工程设备安全事故应急救援的快速反应能力,确保及时、有效地遏制安全事故的发生,最大限度减少事故中的人员伤亡和财产损失,以最快速度对事故的伤亡人员进行施救以及事故现场设备险情和安全隐患的迅速排除,以避免事故继发性发生。
(二)适用范围
本预案适用于昆明市西北片区陈家营保障性住房项目工程施工作业现场塔式起重机。
(三)应急预案施救项目的具体施救方法
1、触电应急急救方法
(1)对于触电者的急救应分秒必争。发生呼吸必心跳停止的病人,病情都非常严重。这进应一面进行抢救,一面紧急联系专业救护机构,就近送病人去医院进一步治序;在转送病人去医院途中,抢救工作不能中断。
(2)关掉电闸,切断电源,然后施救。无法切断电源时,可以用木棒、竹竿将电线挑离触电者身体。如挑不开电线或其他致触电的带电电器,应用干的绳子套住触电者拖离,使其脱离电流。救援者最好戴上橡皮手套,穿橡胶运动鞋等。切忌用手去拉触电者,不能因救人心切而忘了自身安全。
(3)伤者神志清醒,呼吸心跳均自主,应让伤者就地平卧,严密观察,暂时不要站立或走动,防止继发休克或心衰。
(4)伤者丧失意识时尝试唤醒伤者。呼吸停止,心搏存在者,就地平卧解松衣扣,通畅气道,立即口对口人工呼吸。心搏停止,呼吸存在者,应立即做胸外心脏扣压。
(5)发现其心跳呼吸停止,应立即进行口对口人工呼吸和胸外按摩等复苏措施,一般抢救时间不得少于60~90分钟。直到使触电者恢复呼吸、心跳或确认已无生还希望时为止。现场抢救最好能两分别实行口对口人工呼吸及胸外心脏按压,以1:5的比例进行,即人工呼吸1次,心脏按压5次。如现场抢救仅用1人,用15:2的比例进行胸外心脏按压和人工呼吸,即先作胸外心脏按压15次,再口对口人工呼吸2次,如此交替进行,抢救一定要彻底。
2、机械伤害急救方法
当伤害事故发生后,应立即拨通120急救电话,报告出事地点、受伤人员及伤情,同时应根据具体情况对伤员进行现场急救。对伤员的现场抢救包括:
(1)对心跳呼吸停止者,现场施行心肺复苏;
(2)对出血多的伤口应加压包扎,有搏动性或喷涌状动脉出血不止时,暂时可用指压法止血;或在出血肢体伤口的近端扎止血带,上止血带者应有标记,注明时间,并且每20分钟放松一次,以防肢体的缺血坏死,就地取材固定骨折的肢体,防止骨折的再损伤。
(3)遇有开放性颅脑或开放性腹部伤,脑组织或腹腔内脏脱出者,不应将污染的组织塞入,可用干净碗覆盖,然后包扎;避免进食、饮水或用止痛剂,速送医院诊治。
(4)若有胸壁浮动,应立即用衣物,棉垫等充填后适当加压包扎,以限制浮动。
(5)若有开放性胸部伤,立即取半卧立,对胸壁伤口应进行严密封闭包扎。使开放性气胸改变成闭合性气胸,速送医院。救护人员中若能断定张力性气胸者,有条件时可行穿刺排气或上胸部置引流管。
3、倾覆倒塌:当事故发生后或发现事故预兆时,发现者立即用对讲机向有关人员汇报或报警,切断相关电源;按照应急程序处理,指挥部门迅速成立;有关人员迅速与现场医护室联系并联系120急救中心;迅速判断事故的发展状态和现场情况,采取正确的方法施救。在救护过程中要注意二次倒塌伤人,必要时要对危险的地方采取一定的措施;急救人员按照有关救护知识救护伤员,在等待医生救治或送往医院抢救过程中,不要停止和放弃施救,是否死亡应由医生来判断;现场不具备抢救条件时,立即向社会求救;分析事故发生原因和塌机影响范围,迅速组织疏散无关人员撤离现场,并组织治安人员建立警戒,不让无关人员进入事故影响范围,同时疏通救护车通道;发现事故预兆后,抢险组应根据情况迅速制定抢险措施,并以最快速度实施抢救,密切注意周边环境。如一旦有事故发生,判断对其影响的危险程度,并通知相关人员做好防范措施。必然要时报警110、报消防电话119或市应急救援指挥部。及时疏散无关人员并作警戒,预防事故进一步扩大;当110、119、120等专业人员到达后,指挥部应指派人员汇报当前事故状态和已采取的措施,协助专业人员实施救援并听从他们的指挥。
4、塔吊构件摔落伤人:发现者大声呼救,并根据情况可采取正确方法施救,如给伤者及时止血,向有关人员报告或报警;按照应急程序处置,指挥部门迅速成立;迅速解救伤员。因此类伤害多有骨折现象发生,因此在施救过程中要特别防止给伤员造成二次伤害。
5、吊装设备构件材料坠落伤人或挤压碰撞:发现者大声呼救,并根据情况可采取正确方法施救,如给伤者及时止血,向有关人员报告或报警;按照应急程序处置,指挥部门迅速成立;迅速解救伤员。因此类伤害多有骨折现象发生,因此在施救过程中要特别防止给伤员造成二次伤害。
6、高空坠物:发现者大声呼救,并根据情况可采取正确方法施救,如给伤者及时止血,向有关人员报告或报警;按照应急程序处置,指挥部门迅速成立;迅速解救伤员。因此类伤害多有骨折现象发生,因此在施救过程中要特别防止给伤员造成二次伤害。
7、火灾应急措施
现场发生火灾事故后的注意事项及急救要领
现场出现火险或火灾时,要立即组织现场人员进行扑救,救火方法要得当。电气设备在起火时,应尽快切断电源,用二氧化碳灭火器灭火,千万不要盲目向电器设备上泼水,这样容易造成触电、断路爆炸等并发性事故。
(1)灭火前的安全组织措施
1)发生电气火灾时,应立即组织人员和使用正确的方法进行扑救。
2) 立即向公安消防部门报警。
3) 通知供电局用电监察部门,由用电监察人员到现场指导监护扑救工作。
(2)灭火前的电源处理
电气火灾发生后,为保证人身安全,防止人身触电,应尽可能立即切断电源,其目的是把电气火灾转化成一般火灾扑救,切断电源时,应注意以下几点:
1)火灾发生后,因烟熏火烤,火场内的电气设备绝缘可能降低或破坏,停电时,应先做好安全技术措施,戴绝缘手套、穿绝缘靴,使用电压等级合格的绝缘工具。
2)停电时,应按照倒闸操作顺序进行,先停断路器(自动开关),后停隔离开关(或闸刀开关),严禁带负荷拉合隔离开关(或闸刀开关)以免造成弧光短路。
3)切断电源的地点要适当,以免影响灭火工作。
4)切断带电线路时,切断点应选择在电源侧支持物附近,以防电线断落后触及人身或造成短路。
5) 切断电源时,不同相线应不在同一位置切断,并分相切断,以免造成短路。
6) 夜间发生电气火灾,切断电源要解决临时照明,以利扑救。
7) 需要供电局切断电源时,应迅速用电话联系,说明情况。
(3)带电灭火的安全技术要求:
带电灭火的关键是在带电灭火的同时,防止扑救人员发生触电事故。带电灭火应注意以下几个问题;
1)应使用允许带电灭火的灭火器(干粉灭火器、二氧化碳灭火器)。
2) 扑救人员所使用的消防器材与带电部位应保持足够的安全距离。
3)喷雾水枪灭火时,应穿绝缘靴、戴绝缘手套。
4)未穿绝缘靴的扑救人员,要防止因地面水渍导电而触电。
(四)应急准备
1、项目应急指挥中心领导小组成员名单
姓名
职务
联系电话
姓名
职务
联系电话
张平锁
总指挥
18811033908
常虹
组员
18288779525
郝俊彪
副总指挥
18206824905
邱继峰
组员
13888438697
庞太平
副总指挥
18725013160
乔未青
组员
15808700069
王顺
副总指挥
13629690050
张年胜
组员
18288768079
何新
副总指挥
13629601952
张正伟
组员
18725013270
2、项目应急指挥中心职责
应急指挥中心办公室设在项目部安全质量部,承担起重机械在安装、顶升(降节)拆除及使用作业过程中突发事件的日常工作,指导和监督起重机械安装和操作人员安全防范工作。在接到突发事件通知第一时间立即向领导小组总指挥及成员报告,并根据事发情况制定所要采取的救援措施。
3、应急救援人员组成
4、应急救援人员职责
应急救援人员是对起重设备突发事故予以施救和抢险及后续善后工作的。应急救援人员在接到项目应急救援领导小组的指令后,立即赶赴事故现场,采取紧急措施,尽一切可能抢救伤员,并根据施工方案,将起重机械解体拆除,防止事故进一步扩大。
应急救援人员分组名单一览表
序号
应急组名称
姓 名
职务或岗位
联系电话
姓 名
职务或岗位
联系电话
1
抢险组
赖慎万
组长
15170782777
胡福文
组员
18288794278
王富
副组长
13888145688
房国栋
组员
18687116136
徐照前
组员
15911579726
事故工区副经理
2
救援组
冯海龙
组长
18787080501
冯静茹
组员
13888633660
张晓斌
副组长
18213938967
郭静
组员
13708496684
王波
组员
18213911181
事故工区办公室主任
3
保障组
张维
组长
15877976352
张代文
组员
18688086096
孙晓燕
副组长
15211512289
史宏宇
组员
18620392922
程艳丽
组员
18669053616
事故工区物资部部长
4
疏导组
刘祥生
组长
15293129281
方健
组员
13673278707
熊鑫
副组长
18288778716
许海波
组员
15908800413
杨杰
组员
15287181063
事故工区工程部部长
5
调查组
王鑫
组长
15034264826
孙喜
组员
13769190720
倪涛
副组长
18664915275
董国强
组员
15908856508
陈津锋
组员
18288245613
事故工区安全总监
6
善后组
刘美蓉
组长
13976332725
黄猛
组员
18288776453
刘岚
副组长
13116239772
龙建勇
组员
18288774327
王天义
组员
13708497730
事故工区合同部部长
现场应急组织机构:由现场施工单位有关人员组成。
5、救援物资准备
序号
材料、设备名称
单位
数量
规格型号
现在何处
性能
1
绝缘杆
个
5
现场办公区
合格
2
绝缘手套
幅
10
现场办公区
合格
3
绝缘鞋
双
8
现场办公区
合格
4
干粉灭火器
个
8
现场办公区
合格
5
卷扬机
台
3
现场
合格
6
电焊机
台
3
现场
合格
7
安全帽
个
100
现场办公区
合格
序号
材料、设备名称
单位
数量
规格型号
现在何处
性能
8
撬棍
根
10
现场办公区
合格
9
爬梯
架
3
仓库
合格
10
担架
个
5
现场医护室
合格
11
应急包
个
20
现场医护室
合格
(五)应急响应
1、在接到突发性事故的第一时间内,立即通知组织应急救援领导小组相关成员和应急救成员以及相关车辆驾驶人员,准备好各种工具及必须的资金,立即赶赴事发现场。
2、在地方有关职能部门的指导协调下,以最快的速度尽一切力量抢救伤员,并根据起重机事发现状制定相应的设备拆除方案。在确保安全的情况下尽快将设备拆除,以防止事故进一步扩大。
3、积极配合并协助当地政府职能部门做好事故的调查取证工作,认真分析事故原因,实事求是的写出事故分析报告,并根据政府权威部门关于事故鉴定及责任的划分,承担应负相应责任。
4、发重重大危险事故或险情时,及时向社会求助:
火警119; 救护120; 报警110
七、塔吊平面布置图
16
展开阅读全文
