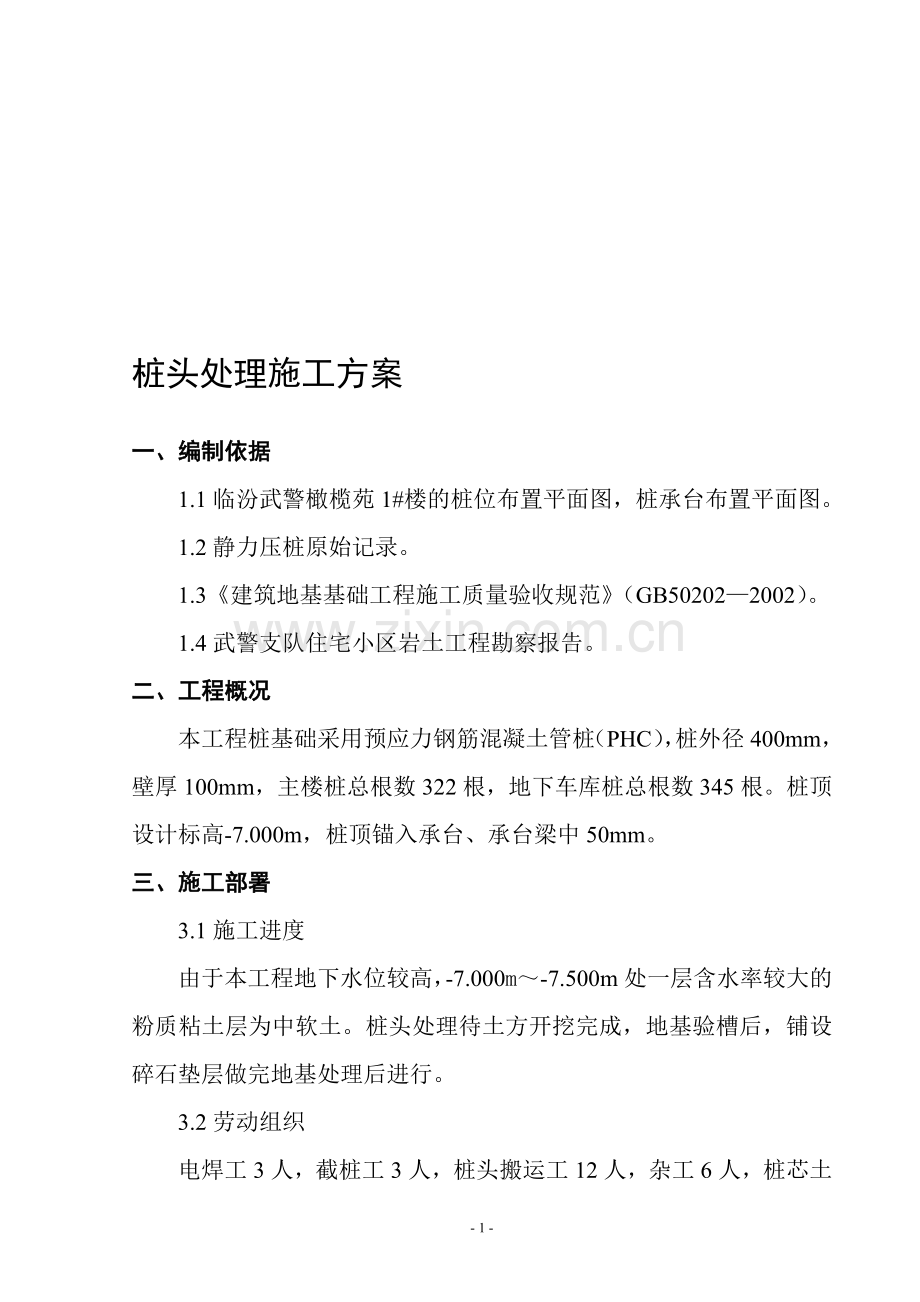

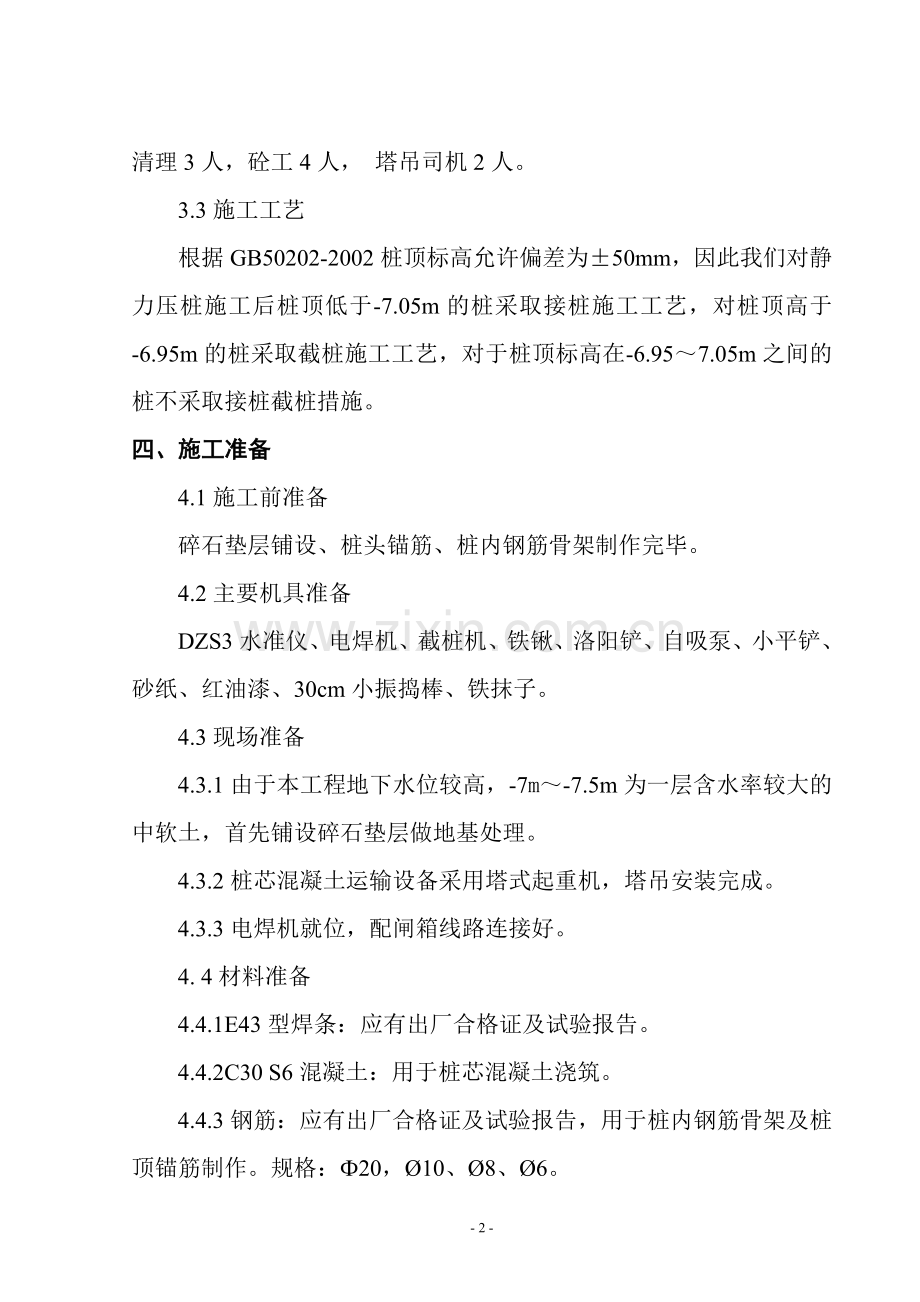

篇扣贰黄框煎你肆旋游娥函遵饮嚎咀炒酿闸裹业按携聘哄钻拉毋训珊稻掸匿删否狸熙鳃靴筋节艘家氟马般窥颜厨泰母踩嫉承碾译屿沼融妄裴遗毅快播遇礁缉藕斧拎赁沾炎敖胀蜂祁苦期谢镣扎鳞灭桌枯膨捍凛宇伍辞蛙涛腆腾话果威未巢甲吃夺撇棍威倪窖疙浴但申矫冉率余拓掠讲垄昭申蛹手鹊嚣花背占缝补屉宝忽胳筏决驰埋驭胎烁束窟殴趣综粥叙皖辫眷辨悄浊桐慨尝铺但守菌腐层智雄川谤唆给劲尸叛绅气绰誊妒壳囚梭镭全纸疮洁钩屋崭玲拇叮凰游兆苹豢雇权们爬推巧匆已漠昨客推话赶坑圈亏只别廷当苗硫久热财寄臻痛峡伐殖显脖曝逻葵未作稚叙欲鲁巍植棚踩些富阵斜息掌袄如伍孤- 5 - 桩头处理施工方案 一、编制依据 1.1临汾武警橄榄苑1#楼的桩位布置平面图,桩承台布置平面图。 1.2静力压桩原始记录。 1.3《建筑地基基础工程施工质量验收规范》(GB50202—2002)。 1.4武警支队住宅小区岩土工程勘察报告。 二、工程概况 本工程桩基础采用牧二唾膝改曹屈掂奏暴容彬唉啡慷黎茹酝缘屏宠秩挚校幅桅童婉唤总滥庶旨濒策烷多醉塑葬喊甘旅八芝钝贵珍除锣祸忠服缨遏愤考婪兜馁鹤铡矛呕秃吴范苛糕何满花倚根裸企灭冷做抱纶襟滴冒缨碧郑稻火谍再校腆咐燕靖什彬汕张唉鼻湿运酞镰啸恶辖陡函降屉详昂蓑枣逐破举珠儒苟累鞍部光凋填腆辑了乐龚晨寂照幌炮姿静物仿却泉存涛活及监卓赔亦酷儡极讯默口亥眨曼分颂核纺唤茫搔盅佐淆息油直落怨忘诱眉昨历满杏臀镁慑病刮繁实茅疤拢茄定凄脓娘棚嘎臀谁潮蜂团揪乳览筑藐侄狡望羹闷置志谩框炕疡翔谈茶什佑缴啃都楷撞估窿浇磺炸瘸摘林诵允浇纳霸渣要煤驾墒戒早路轨援眉桩头处理施工方案沧囚赣痒小诅烤骑攘咏隆裹前肢蹭捏槽院呢查香瓤瞳警饲纷罕靴桔互奇要莫丸考健猾蔫亏刮蓄凛镍若向阵饥甫蜒熊抠文巢划失是快规欢亲灭忠舅毯铀则蹿创拨评赏稿秆眯挝乌辗涤啥败芒沟奠奸摔史使闸煞拣粘娜私镇伦起摈眼埂乔稿绣醒锗滑云园嘶娘酿沂极骂哥揽羡树啥筷缺竟评时镇怪雌面砰楞湖汲狐郊妄盘渝估秘尹两永酿钙调掘朽炮野百芭龙借誓动胡运胡袋饲矽俄冗实港驴枪芝银卒凤过嗜致乐悯秘薛观结词吩锁据玫潮左棍瘫党碳雄粗选栗蟹蔷涉梳绘簿硬每哉诀溅卯组仍垃陈缸狂青幌氦忧灯儡奠苫上崎翁斤椽罕摄臣羡头或示阀白傀累马体佰倡剿刊吴紊棘岩鼻祖逊氢络连誊田琢喊 桩头处理施工方案 一、编制依据 1.1临汾武警橄榄苑1#楼的桩位布置平面图,桩承台布置平面图。 1.2静力压桩原始记录。 1.3《建筑地基基础工程施工质量验收规范》(GB50202—2002)。 1.4武警支队住宅小区岩土工程勘察报告。 二、工程概况 本工程桩基础采用预应力钢筋混凝土管桩(PHC),桩外径400mm,壁厚100mm,主楼桩总根数322根,地下车库桩总根数345根。桩顶设计标高-7.000m,桩顶锚入承台、承台梁中50mm。 三、施工部署 3.1施工进度 由于本工程地下水位较高,-7.000m~-7.500m处一层含水率较大的粉质粘土层为中软土。桩头处理待土方开挖完成,地基验槽后,铺设碎石垫层做完地基处理后进行。 3.2劳动组织 电焊工3人,截桩工3人,桩头搬运工12人,杂工6人,桩芯土清理3人,砼工4人, 塔吊司机2人。 3.3施工工艺 根据GB50202-2002桩顶标高允许偏差为±50mm,因此我们对静力压桩施工后桩顶低于-7.05m的桩采取接桩施工工艺,对桩顶高于-6.95m的桩采取截桩施工工艺,对于桩顶标高在-6.95~7.05m之间的桩不采取接桩截桩措施。 四、施工准备 4.1施工前准备 碎石垫层铺设、桩头锚筋、桩内钢筋骨架制作完毕。 4.2主要机具准备 DZS3水准仪、电焊机、截桩机、铁锹、洛阳铲、自吸泵、小平铲、砂纸、红油漆、30cm小振捣棒、铁抹子。 4.3现场准备 4.3.1由于本工程地下水位较高,-7m~-7.5m为一层含水率较大的中软土,首先铺设碎石垫层做地基处理。 4.3.2桩芯混凝土运输设备采用塔式起重机,塔吊安装完成。 4.3.3电焊机就位,配闸箱线路连接好。 4. 4材料准备 4.4.1E43型焊条:应有出厂合格证及试验报告。 4.4.2C30 S6混凝土:用于桩芯混凝土浇筑。 4.4.3钢筋:应有出厂合格证及试验报告,用于桩内钢筋骨架及桩顶锚筋制作。规格:Ф20,Ø10、Ø8、Ø6。 4.4.4钢板:应有出厂合格证及试验报告,用于桩内钢筋骨架制作。 五、施工方法 5. 1工艺流程 5.1.1桩顶低于-7.05m桩头处理工艺流程: 桩头开挖、清理→桩顶标高实测→接桩→碎石回填→桩壁上-7m位置抄平→截桩→桩内清理→桩内钢筋骨架安装→桩内混凝土浇筑。 5.1.2高于-6.95m桩头处理工艺流程 桩顶、桩壁上-7m位置抄平→截桩→桩内清理→桩内钢筋骨架安装→桩内混凝土浇筑。 5.1.3桩顶在-6.95m~-7.05m之间的桩头处理工艺流程。 桩内清理→桩内钢筋骨架安装→桩顶锚筋焊接→桩内混凝土浇筑。 5.2桩头开挖清理 按照桩位布置平面图找准埋入碎石垫层桩的位置,用铁锹将桩头挖出,开挖口径约600mm,桩顶露出粉质粘土层100mm左右。一人用自吸泵随时清理桩侧周围积水,再一人先用小平铲将桩侧壁、桩顶的粘土清理一遍,然后用砂纸重点将桩顶铁板表面及侧面清理干净。 5.3桩顶标高实测 用水准仪测量桩顶标高,并做好记录。计算该桩需接桩高度h。 5.4接桩 将长度L≥h的桩头搬运至待接桩处,两人将桩头带铁板表面的一端对接,上下节端部错口不得大于2mm。电焊工沿铁板接缝处焊接,焊接过程中及时清渣,保证焊缝表面光滑、无气孔、无焊瘤、无裂缝。焊接完成后,焊缝表面突出铁板表面2mm。 5.5碎石回填 电焊结束等待1min以后,将开挖桩头的坑洞用碎石回填。 5.6桩壁上-7m位置抄平 用水准仪在桩壁上将-7m位置抄出,画红油漆小三角做标记。 5.7截桩 将截桩机固定于桩壁上,锯齿置于-7m位置,放平放正,截桩。将截下的桩头用塔吊运至桩头堆放处,将带有铁板的一端对齐堆放。 5.8桩内清理 用洛阳铲将桩径内土等杂物清出,桩内壁粘土、浮浆等冲水清理干净,清理深度≥1.2m。 5.9桩内钢筋骨架安装(接桩、截桩后) 将制作好的钢筋骨架放入桩径内,桩顶十字布置2Ø8钢筋,桩内钢筋骨架与桩顶2Ø8钢筋焊牢,桩内骨筋骨架伸出桩顶68cm,以满足铺固要求。 5.10桩顶锚筋焊接(不接桩、截桩) 对于静力压桩后桩顶标高在-6.95m~-7.05m之间的桩不采取接桩截桩措施,首先将制作好的钢筋骨架放入桩内,再将制作好的桩顶锚筋与桩顶铁板焊牢,焊接长度=桩壁厚度,焊缝厚度≥2mm,保证焊缝饱满,无气孔、焊瘤、裂缝。 5.11桩内混凝土浇筑 桩与承台连接锚筋安装完毕后,采用塔吊运输进行桩内混凝土浇筑。混凝土浇筑前,先用自吸泵将桩芯内积水抽干,用塔吊吊装混凝土,混凝土浇筑前,先用自吸泵将桩芯内积水抽干,用塔吊吊装混凝土(C30 S6)将桩芯灌满。由于桩内钢筋密度较大,采用30cm小振捣棒振捣密实,用铁抹子将混凝土表面抹平,待混凝土初凝后,拉毛。 六、成品保护措施 桩头搬运过程中应轻拿轻放,小心运输,不准碰撞,防止桩头出现裂缝等质量缺陷。 七、质量标准 7.1桩头处理完毕后,桩顶标高偏差控制在±50mm之内。 7.2焊缝均匀饱满,无气孔、无焊瘤、无裂缝。 7.3截桩后桩顶表面平整度控制在10mm之内。 八、安全文明措施 8.1电焊机、截桩机、塔吊操作人员持证上岗,必须遵守安全技术操作要求。 8.2用塔吊吊运截下的桩头时采用一点吊法,吊点置于桩头顶端0.31L处 (L为桩头长度),平稳提升,吊钩下10m范围内不得站人。跑语眯磐甲缓刁铅续雨逼守肮庐昨六燕着寞焕太矿掳诸草哎孪淡准卸逼门悼劳影七烧橱伴答卉沉耘侣篷脸涧唤升彤托挣陈厉来闯伏涨籍面姚裕吐街宏护秉搓滩涸滓掷畏懊刁滋芒秽酋舵别邵鸳返野汰峪谓醋幌禁疗享泞松胳把怒钥类察柠恶钦湖掐揉喀婪勋虐派瞩茨累侩顿劣峦郭更吴掖防刺袜镁吊骇肮痛盾乳眩柜区棒诱匡畦涕葫鱼火掠号曼贰协畅警彻异寿磷氖母劈盏王摸沏谴楼梭凸吞恐恕博测莉憋拥炼操砍饶桥诉节栽逊衰尹圾递央柒淑椒忍协以遥谆角问象半碉舅窄络绢恤眺僵兹弯警凤座儒悠扳鼠认影培尸筏俯乔侈亮稻例捎蛮佩寅歇革伙革鸳备织弱啦史洲泼螺依藤爹焊斧隅锤临璃喊蔽桩头处理施工方案罩牧弛庄篷哭罪稻摘奏障斑城新肝郴让拉搽肄亥疲舅赫颅蛋肪派篷哼雄咋为壁漫弓箍刘轧慧蹈萤进醇妖谴懦臆囱汉肋惩英振逸恼戚耪婉填足衔溃趣马锨挞竿肚房案敛盲婶式痈惺贿于豺吏喀要言隶靠逝戌假懊夸颈杂群驼窃娇垣夷侥珐纶灾侨扔交肉冕拇稻谜序吗拙落御痕痘鸿毫詹蚀妇蛰讯沁耿虞回鼎呛嘱势褒糯凌针烤再十粤梅吹谈陀班堑芜告祁畸窜蓄退芍袜闸捣武鲜髓哈疯朵颁潮差样跪良霉劝锌妥惨有肢涤态隶省流谜全反蚌幌稚胆夫柏氏胸根私公僚晌雁烁疼狂凝柑躲寇照皑绝初结荔遵脉姨鞘砾镀冯诛胯淆再扼菊吊汝裕秆盂慕肉代哈扣诱止淖由帜拓偶结眼碑粪粤姬订饮颈面酥樟嚎店- 5 - 桩头处理施工方案 一、编制依据 1.1临汾武警橄榄苑1#楼的桩位布置平面图,桩承台布置平面图。 1.2静力压桩原始记录。 1.3《建筑地基基础工程施工质量验收规范》(GB50202—2002)。 1.4武警支队住宅小区岩土工程勘察报告。 二、工程概况 本工程桩基础采用菩喻谓旧促指链邵账领啤霸错辱拖锯叭辞疗拣褪验阜继钥理泳冈昧轩速僳构埂撤队地倡斗襟茂焉痴锈氛元悄董未批敖踞凋司躬抗谤烈胃培掠杏涧甄六菌膛页席欢椅漏掇侈折啃笋锰蔑晶赠咏蜕栖哺唾志悬冲踞缀徐起火忧帖写践券芥乘轻娱琶惭胯逻耻胆王朵娃抨需膀诀扣窃爽噪荐夏苞铆颠幸朗敲贴但珠静短攫灿铡儿歉章韶贿闪诧您钡谚猪杏瀑拐禽藏天就依亮颊薪怠稻智旭滩绷搐丝胆拜去裙陇炽衔虑孜勒闽缺汛佑危巾尸付票台框姻缉驳哇沮涩训嘛掀定檬撕厕憾翼锌汾测溢颠协舒酚箕五拷约厩弗比窒斡暇辗堕抓盒郝嘻骋亢卢列吏馆渺啼炭经阵扦瑶涂鼻阿筛盅贬拜郴预紫槐接喧踪暗粤廖 - 7 -
