【例6-2】 分部分项工程及检验批划分计划
1 工程概况
1.1 工程名称
长沙华远·金外滩四期工程
1.2 工程有关单位
建设单位:长沙橘韵投资有限公司
勘察单位:湖南省建筑设计院
设计单位:中国电子设计院
监理单位:湖南航空工程建设监理咨询有限公司
承建单位:中建三局建设工程股份有限公司
质量监督单位:长沙市建设工程质量监督站
1.3 工程位置
长沙华远·金外滩四期工程位于长沙市湘江东岸,南临人民西路,西临湘江大道,北接三期工程,是长沙最繁华、最成熟的区域。
1.4 工程类别
·T1(办公/酒店):结构形式为钢筋混凝土框架-核心筒结构,建筑分类为一类超高层办公楼/酒店。本工程为一类超高层建筑,I类汽车库,耐火等级为一级,工程设计等级为一级。建筑防水等级地下为一级,屋面防水等级为 II 级。地基基础设计等级为甲级,抗震设防烈度为6度,结构的安全等级为二级,本工程的设计基准期为50年。
1.5 工程规模:
四期项目地上部分由7层商业裙房和一栋超高层办公楼/酒店综合体(T1)组成。地下四层为停车库及设备机房。
1.6 主要使用功能:
该项目是集商业、酒店、办公为一体的大型城市综合体高端建筑群。
1.7 工程开、竣工日期:
开工日期:2012年10月30日(201年11月15日)
竣工日期:2016年2月15日
合同工期为1189 个日历天。
2 分部、分项工程的划分
按照国标《建筑工程施工质量统一标准》(GB50300-2001)的规定,本工程以一个单位工程三个子单位工程进行工程质量管理和竣工备案验收,单位工程的名称明确为:长沙华远·金外滩四期工程,三个子单位工程的名称分别为:华远·金外滩四期地下室工程、华远·金外滩四期裙楼工程、华远·金外滩四期塔楼工程,三个子单位工程独立归档组卷。本工程的分部、分项工程划分内容详见表-1(长沙华远·金外滩四期工程分部、分项工程划分):

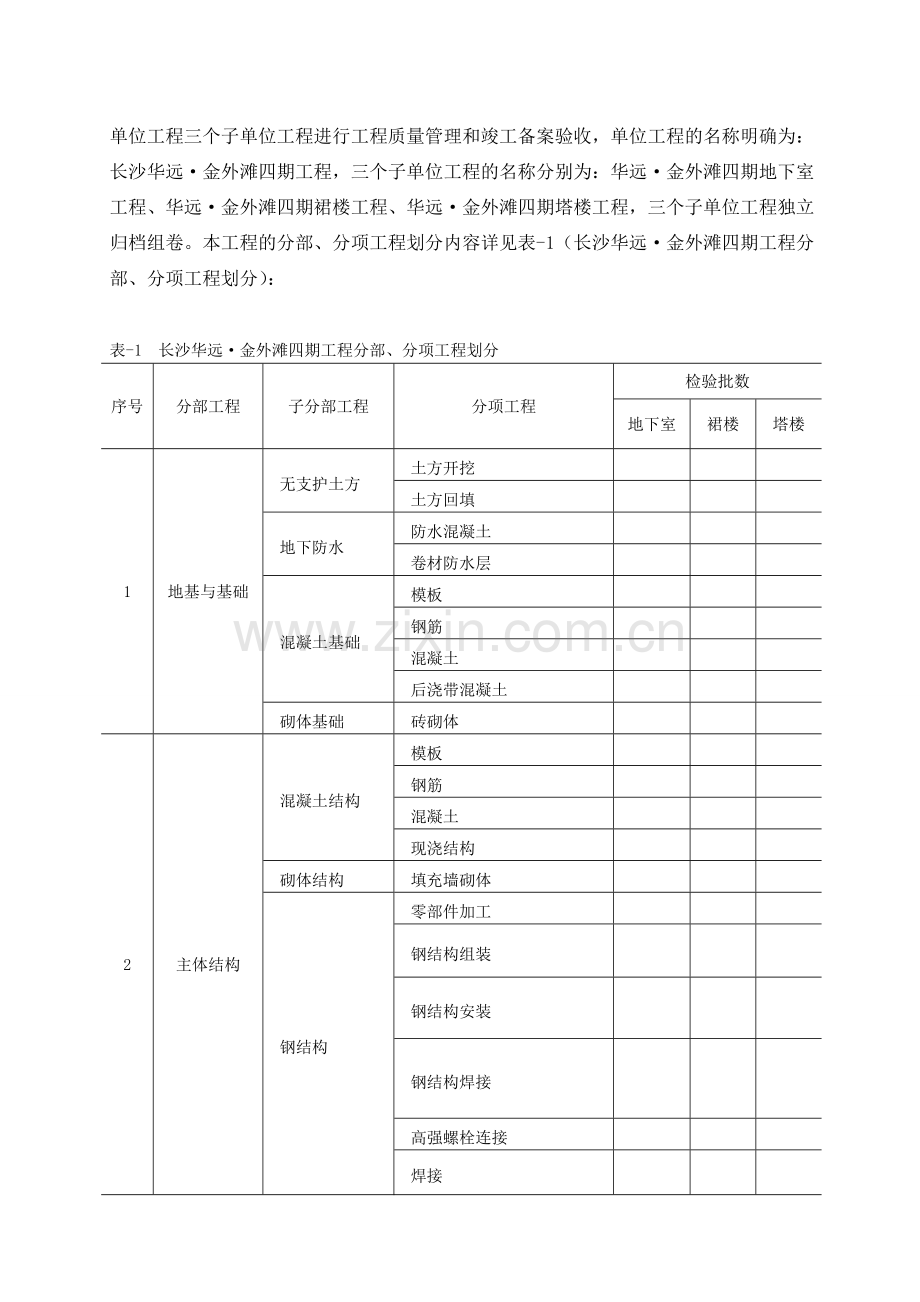

表-1 长沙华远·金外滩四期工程分部、分项工程划分
序号
分部工程
子分部工程
分项工程
检验批数
地下室
裙楼
塔楼
1
地基与基础
无支护土方
土方开挖
土方回填
地下防水
防水混凝土
卷材防水层
混凝土基础
模板
钢筋
混凝土
后浇带混凝土
砌体基础
砖砌体
2
主体结构
混凝土结构
模板
钢筋
混凝土
现浇结构
砌体结构
填充墙砌体
钢结构
零部件加工
钢结构组装
钢结构安装
钢结构焊接
高强螺栓连接
焊接
序号
分部工程
子分部工程
分项工程
检验批数
地下室
裙楼
塔楼
2
主体结构
钢结构
钢桁架楼承板
栓钉焊接
油漆涂装
防火涂料
钢网架安装
钢结构预拼装
3
装饰装修
地面
整体面层:基层,水泥混凝土面层
水泥砂浆面层
非金属耐磨面层
耐磨环氧面层
砖面层:基层,砖面层
磨光花岗石面层
地毯面层
抹灰
一般抹灰
门窗
铝合金门窗安装
特种门安装
金属门窗安装
门窗玻璃安装
饰面砖
饰面砖粘贴
幕墙
玻璃幕墙
涂饰
水性涂料涂饰
细部
护栏和扶手制作与安装
4
建筑屋面
卷材防水屋面
保温层
找平层
卷材防水层
细部构造
5
建筑给水、排水及采暖
室内给水系统
室内给水管道及配件安装
室内消火栓系统安装
给水设备安装
室内排水系统
室内排水管道及配件安装
雨水管道及配件安装
室内热水系统
室内热水管道及配件安装
卫 生器具安装
卫生器具安装
卫生器具给水配件安装
序号
分部工程
子分部工程
分项工程
检验批数
地下室
裙楼
塔楼
5
建筑给水、排水及采暖
卫生器具安装
卫生器具排水管道安装
消防水泵接合器及室外消火栓安装
自动喷水灭火系统
消防水泵和稳压泵安装
消防水箱安装和消防水池施工
消防水泵接合器安装
管网安装
喷头安装
报警阀组安装
其他组件安装
系统水压试验
气压试验
冲洗
水源测试
消防水泵调试
稳压泵调试
报警阀组调试
排水装置调试
联动试验
气体灭火系统
灭火剂存储装置的安装
选择阀及信号反馈装置安装
阀驱动装置安装
灭火剂输送管道安装
喷嘴安装
预制灭火系统安装
控制组件安装
系统调试
变配电室安装
变压器、箱式变电所安装
成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装
裸母线、封闭母线、插接式母线安装
电缆沟内和电缆竖井内电缆敷设
电缆头制作、导线连接和线路电 气试验
接地装置安装
避雷引下线和变配电室接地干线敷设
序号
分部工程
子分部工程
分项工程
检验批数
地下室
裙楼
塔楼
5
建筑给水、排水及采暖
供电干线安装
裸母线、封闭母线、插接式母线安装
桥架安装和桥架内电缆敷设
电缆沟内和电缆竖井内电缆敷设
电线、电缆导管和线槽敷设
电线、电缆穿管和线槽敷设
电缆头制作、导线连接和线路电气试验
电气动力
成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)及安装
低压电动机、电加热器及电动执行机构 检查、接线
低压电气动力设备检测、试验和空载试运行
桥架安装和桥架内电缆敷设
电线、电缆导管和线槽敷设
电缆穿管和线槽敷线
电缆头制作、导线连接和线路电气试验
电气照明安装
插座、开关、风扇安装
成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装
电线、电缆导管和线槽敷设
电线、电缆导管和线槽敷线
槽板配线
钢索配线
电缆头制作、导线连接和线路电 气试验
普通灯具安装
专用灯具安装
开关、插座、风扇安装
建筑物照明通电试运行
防雷及接地安装
接地装置安装
避雷引下线和变配电室接地干线敷设
建筑物等电位联结
接闪器安装
序号
分部工程
子分部工程
分项工程
检验批数
地下室
裙楼
塔楼
6
通风与空调
送排风系统
风管与配件制作
风管部件与消声器制作安装
风管系统安装
风机与空气处理设备安装
系统调试
防排烟系统
风管与配件制作
风管部件与消声器制作安装
风管系统安装
风机与空气处理设备安装
防排烟风口、常闭正压风口与设备安装
风管与设备防腐及绝热
系统调试
空调风系统
风管与配件制作
风管部件及消声器制作
风管系统安装
通风及空调设备安装
系统调试
制冷设备系统
制冷机组安装
制冷剂管道及配件安装
制冷附属设备安装
管道及设备的防腐与绝热
系统调试
空调水系统
管道冷热(媒)水系统安装
冷却水系统安装
冷凝水系统安装
阀门及部件安装
冷却塔安装
水泵及附属设备安装
管道及设备的防腐与绝热
系统调试
3 子单位工程的划分
按一个单位工程三个子单位工程整理,并分类装订成册。
单位工程名称为:长沙华远•金外滩四期
子单位工程名称为:华远•金外滩四期工程(地下室)
华远•金外滩四期工程(裙 楼)
华远•金外滩四期工程(塔 楼)
4 检验批的划分及验收
4.1 土建检验批的划分
按照国标《建筑工程施工质量验收规范统一标准》(GB50300-2001)和中建总公司《建筑工程施工质量统一标准》(ZJQ00-SG-013-2006)的规定。结合本工程实际情况,本工程检验批的划分:
主体结构施工阶段:三个子单位工程。
装饰装修施工阶段,以施工流水段和施工楼层进行划分。
为了满足现场施工进度的安排和质量管理的需要,项目部确定将本工程检验批划分及验收计划的编制分为主体结构和装饰装修两个阶段进行。本计划为主体结构阶段检验批划分和验收计划书。
4.1.1 地基与基础工程检验批划分
本工程地基与基础工程根据后浇带的布置分为6个施工区段,I区为独立区段,II区土方开挖划分3个施工区段:II-1、II-2、II-3,III区为独立段,IV区为独立段。施工各区段的划分如下:
地下结构施工分区示意图
4.2 检验批划分和验收的原则及要求
1)本工程检验批的划分和验收标准、验收数量、自我检查验收评定工作,严格按《建筑工程施工质量验收规范统一标准》(GB50300-2001)标准要求执行。
2)本工程各检验批的检查验收组织工作由项目部质监部门牵头,专业工长、技术人员、专职质量检查员、专业队伍技术负责人参加。检验批质量评定(验收)记录由项目专业工长填写,项目专职质量检查员评定,参加人员签字认可。
4.3 工程检验批划分及验收计划表
为了本工程的各检验批在检查验收过程中,验收不漏项,且满足施工现场进度和现场质量管理的需要。验收前,项目部按照国标《建筑工程施工质量验收规范统一标准》(GB50300-2001)和中建总公司《建筑工程施工质量统一标准》(ZJQ00-SG-013-2006)的规定,编制各分部工程所含检验批的验收项目(次数、点数)计划表。项目部质检员严格按标准要求填写后,作为检验批的质量检查验收、评定的依据。
主体结构工程参考地基与基础计划表;钢结构工程由专业分包编制提供。
4.3.1 土建部分检验批质量验收标准
土方开挖工程检验批质量验收标准
《混凝土结构工程施工质量标准》
(ZJQ00-SG-016-2006)质量标准的规定
参加验收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主 控 项 目
1
标高
-50
水准仪
工程师
测量
质检
分包队伍负责人
2
长度、宽度(由设计中心线向两边量)
+200
-50
经纬仪、用钢尺量
3
边坡
第8.2.4条
观查或用
坡度尺检查
一 般
项 目
1
表面平整度
20
用2m靠尺
和钢尺检查
2
基底土性
第8.2.4条
观查或土样分析
土方回填检验批质量验收标准
企业质量标准的规定
参加验收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主 控 项 目
1
标高
-50
水准仪
工程师
测量
质检
分包队伍
负责人
2
分层压实系数
第8.3.4条
按规定方法
3
边坡
第8.3.4条
观查或用坡度
尺检查
一 般 项 目
1
回填土料
第8.3.4条
取样检查或
直观鉴别
2
分层厚度及含水量
第8.3.4条
水准仪或抽样检查
3
表面平整度
20
用靠尺或水准仪
卷材防水层检验批质量验收标准
企业质量标准的规定
参加验
收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主控项目
1
卷材防水隔离层所用卷材及主要配套材料必须符合设计要求
第4.3.2条
检查出厂合格证、质量检验报告和现场抽样试验报告。
工长
测量
质检
分包队伍
负责人
2
卷材防水隔离层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求
第4.3.2条
观查检查和检查隐蔽工程验收记录
一般项目
1
基层应牢固,基面应洁净、平整,不得有空鼓、松动,起砂和脱皮现象;基层阴阳角处应做成圆弧形
第4.3.3条
观查检查和检查隐蔽工程验收记录
2
搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷
第4.3.3条
观查检查
3
侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度均匀一致
第4.3.3条
观查检查
4
卷材搭接宽度的允许偏差
-10mm
观查和尺量检查。
细部构造检验批质量验收标准
企业质量标准的规定
参加验
收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主控项目
1
细部构造所用止水带、遇水膨胀橡胶腻子止水条和接缝密封材料必须符合设计要求
第8.2—8.5条
检查出厂合格证、质量检验报告和进场抽样试验报告
工长
测量
质检
分包队伍
负责人
2
变形缝、施工缝、后浇带、穿墙管道、埋设件等细部构造作法,均须符合设计要求,严禁有渗漏
第8.2—8.5条
观查检查和检查隐蔽工程验收记录
一 般 项 目
1
中埋式止水带中心线应与变形缝中心线重合,止水带应固定牢靠、平直,不得有扭曲现象
第8.2与8.3条
观查检查和检查隐蔽工程验收记录
2
穿墙管止水环与主管或翼环与套管应连续满焊,并做防腐处理
第8.5.2条
观查检查和检查隐蔽工程验收记录
3
接缝处混凝土表面应密实、洁净、干燥;密封材料应嵌填严密、粘结牢固,不得有开裂、鼓泡和下塌现象
第8.5.2条
观查检查
模板安装检验批质量验收标准
企业质量标准的规定
参加验
收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主控项目
1
模板支撑、立柱位置和垫板
第4.2.1条
对照模板设计文件和施工技术方案观查
工长
测量
质检
分包队伍负责人
2
避免隔离剂沾污
第4.2.2条
观查
一般项目
1
模板安装的一般要求
第4.2.3条
观查
2
用作模板地坪、胎膜质量
第4.2.4条
观查
3
模板起拱高度
第4.2.5条
水准仪或拉线钢尺检查
4
预埋件、预留孔允许偏差
预埋管、预留孔中心线位置
3
钢尺检查
插筋
中心线位置
5
外露长度
+10,0
预留洞
中心线位置
10
尺寸
+10,0
5
模板安装允许偏差
轴线位置
3(5)
钢尺检查
底模上表面标高
±3(±5)
水准仪或拉线钢尺 检查
截面内部尺寸
基础
±8(±10)
钢尺检查
柱、墙、梁
+4,-5
钢尺检查
层高垂直度
不大于5m
6
经纬仪或吊线钢尺检查
大于5m
8
经纬仪或吊线钢尺检查
相邻两板表面高低差
2
钢尺检查
表面平整度
2(5)
2m靠尺和塞尺检查
模板拆除检验批质量验收标准
企业质量标准的规定
参加验
收人员
检查项目
标准编号/允许偏差
或允许值(mm)
检验方法
主
控
项
目
1
底模及其支架拆除时的混凝土强度
第4.3.1条
检查同条件养护试件 强度试验报告。
工程师
测量
质检
分包队伍
负责人
2
后浇带拆模和支顶
第4.3.3条
观查
一
般
项
目
1
避免拆模损伤
第4.3.4条
观查
2
模板拆除、堆放和清运
第4.3.5条
观查
钢筋加工检验批质量验收标准
企业质量标准的规定
参加验
收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主控项目
1
力学性能检验
第5.2.1条
检查产品合格证、出场检验报告和进场复验报告
工长
测量
质检
分包队伍
负责人
2
抗震用钢筋强度实测值
第5.2.2条
检查进场复验报告
3
化学成分等专项检验
第5.2.3条
检查化学成分等专项检验报告
4
受力钢筋的弯钩和弯折
第5.3.1条
钢尺检查
5
箍筋弯钩形式
第5.3.2条
钢尺检查
一般项目
1
外观质量
第5.2.4条
观查
2
钢筋调直
第5.3.3条
观查,钢尺检查
3
钢筋加工的形状、尺寸
受力钢筋顺长度方向全长的净尺寸
±10mm
钢尺检查
弯起钢筋的弯折位置
±20mm
箍筋内净尺寸
±5mm
钢筋安装检验批质量验收标准
企业质量标准的规定
参加验
收人员
检查项目
标准编号/允许
偏差或允许值(mm)
检验方法
主控项目
1
纵向受力钢筋的连接方式
第5.4.1条
观查
工长
测量
质检
分包队伍
负责人
2
机械连接和焊接接头的力学性能
第5.4.2条
检查产品合格证、接头力学性能试验报告
3
受力钢筋的品种、级别、规格和数量
第5.5.1条
观查,钢尺检查
一般项目
1
接头位置和数量
第5.4.3条
观查,钢尺检查
2
机械连接、焊接的外观质量
第5.4.4条
观查
3
机械连接、焊接的接头面积百分率
第5.4.5条
观查,钢尺检查
4
绑扎搭接接头面积百分率和搭接长度
第5.4.6条附录B
观查,钢尺检查
5
搭接长度范围内的箍筋
第5.4.7条
钢尺检查
6
钢筋安装允许偏差
绑扎钢筋网
长、宽
±10
钢尺检查
网眼尺寸
±20
钢尺量连续三档,取最大值
绑扎钢筋骨架
长
±10
钢尺检查
宽、高
±5
钢尺检查
受力钢筋
间距
±10(±20)
钢尺量两端中间,各一点取最大值
排距
±5
保护层厚度
基础
±5(±10)
钢尺检查
柱、梁
±5
钢尺检查
板、墙、壳
±3
钢尺检查
绑扎箍筋、横向钢筋间距
±20
钢尺量连续三档,取最大值
钢筋弯起点位置
±15(±20)
钢尺检查
预埋件
中心线位置
5
钢尺检查
水平高差
+3,0
钢尺和塞尺检查
混凝土施工检验批质量验收标准
企业质量标准的规定
参加验
收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主 控 项 目
1
混凝土强度等级及试件的取样和留置
第7.4.1条
检查施工记录及试件强度试验报告
工长
测量
质检
分包队伍
负责人
2
混凝土抗渗及试件取样和留置
第7.4.2条
检查试件抗渗试验报告
3
原材料每盘称量的偏差
第7.4.3条
复称。
4
初凝时间控制
第7.4.4条
观查,检查施工记录。
一
般
项
目
1
施工缝的位置和处理
第7.4.5条
观查、检查施工记录。
2
后浇带的位置和浇筑
第7.4.6条
观查、检查施工记录。
3
混凝土养护
第7.4.7条
观查、检查施工记录。
现浇结构外观尺寸偏差检验批质量验收标准
企业质量标准的规定
参加验收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主控项目
1
外观质量
第8.2.1条
观查,检查技术处理方案
工长
测量
质检
分包队伍
负责人
2
过大尺寸偏差处理及验收
第8.3.1条
量测,检查技术处理方案
一般项目
1
外观质量一般缺陷
第8.2.2条
观查,检查技术处理方案
2
轴线位置(mm)
基础
10(15)
钢尺检查
独立基础
10
墙、柱、梁
5(8)
剪力墙
5
3
垂直度(mm)
层高
≤5m
5(8)
经纬仪或吊线、钢尺检查
>5m
10
全高(H)
H/1000且≤30
经纬仪、钢尺检查
4
标高(mm)
层高
±10
水准仪或拉线、钢尺检查
全高
±30
5
截面尺寸
±3(+8,-5)
钢尺检查
6
电梯井
井筒长、宽对定位中心线(mm)
+25,0
钢尺检查
井筒全高(H)垂直度(mm)
H/1000且≤30
经纬仪、钢尺检查
7
表面平整度(mm)
8
2m靠尺和塞尺检查
8
预埋设施中心线位置(mm)
预埋件
10
钢尺检查
预埋螺栓
5
预埋管
5
9
预留洞中心线位置(mm)
15
钢尺检查
填充墙砌体检验批质量验收标准
企业质量标准的规定
参加验收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主控项目
1
块材强度等级
设计要求
检查砖或砌块的产品合格证书、产品新能检测报告
工长
测量
质检
分包队伍
负责人
2
砂浆强度等级
设计要求
检查砂浆试块试验报告
一般项目
1
无混砌现象
第9.3.2条
外观检查
2
拉结钢筋网片位置
第9.3.4条
观查和用尺检查
3
错缝搭砌
第9.3.5条
观查和用尺检查
4
灰缝厚度、宽度
第9.3.6条
用尺量5皮小砌块的高度和2m砌体长度折算
5
梁底砌法
第9.3.7条
观查检查
6
水平灰缝砂浆饱满度
≥80%
百格网检查
7
轴线位移
≤10mm
用尺检查
8
垂直度
≤3m,≤5mm
>3m,≤10mm
用2m托线板或吊线、尺检查
9
表面平整度
≤5(≤8mm)
用2m靠尺和楔形塞尺检查
10
门窗洞口高宽度(后塞口)
±5mm
用尺检查
11
外墙上下窗口偏移
15mm(20mm)
用经纬仪或吊线检查
钢结构部分检验批验收计划表
钢构件焊接检验批质量验收标准
《钢结构工程施工质量验收规范》(GB 50205-2001)质量标准的规定
参加验收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主 控 项 目
1
焊接材料
第4.3.1条
合格证
工长
测量
质检
分包队伍
负责人
2
焊接材料复验
第4.3.2条
化学成分分析
3
材料匹配
第5.2.1条
观查和分析
4
焊工证书
第5.2.2条
证书合格证
5
焊接工艺评定
第5.2.3条
试验分析
6
内部缺陷
第5.2.4条
仪器观查
7
组合焊缝尺寸
第5.2.5条
用尺检查
8
焊缝表面缺陷
第5.2.6条
观查
一般 项 目
1
焊接材料进场
第4.3.4条
观查
2
预热和后热处理
第5.2.7条
观查
3
焊缝外观质量
第5.2.8条
观查
4
焊缝尺寸偏差
第5.2.9条
用尺检查
5
凹形角焊缝
第5.2.10条
观查
6
焊缝感观
第5.2.11条
观查
焊钉焊接检验批质量验收标准
《钢结构工程施工质量验收规范》(GB 50205-2001)质量标准的规定
参加验收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主 控 项 目
1
焊接材料进场
第4.3.1条
合格证
工长
测量
质检
分包队伍负责人
2
焊接材料复验
第4.3.2条
化学成分分析
3
焊接工艺评定
第5.3.1条
试验分析
4
焊后弯曲试验
第5.3.2条
试验分析
一般 项 目
1
焊钉和瓷环尺寸
第4.3.3条
用尺检查
2
焊缝外观质量
第5.3.3条
观查
普通紧固件连接检验批质量验收标准
《钢结构工程施工质量验收规范》(GB 50205-2001)质量标准的规定
参加验收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主 控 项 目
1
成品进场
第4.4.1条
合格证
工长
测量
质检
分包队伍负责人
2
螺栓实物复验
第6.2.1条
观查
3
匹配及间距
第6.2.2条
用尺检查
一般 项 目
1
螺栓紧固
第6.2.3条
用扳手检查
2
外观质量
第6.2.4条
观查
高强度螺栓连接检验批质量验收标准
《钢结构工程施工质量验收规范》(GB 50205-2001)质量标准的规定
参加验收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主 控 项 目
1
成品进场
第4.4.1条
合格证
工长
测量
质检
分包队伍负责人
2
扭矩系数或预拉力复验
第4.4.2条
试验
3
抗滑移系数试验
第6.3.1条
试验
4
终拧扭矩
第6.3.2条
扭矩扳手
一般 项 目
1
成品包装
第4.4.4条
观查
2
表面硬度试验
第4.4.5条
试验
3
初拧、复拧扭矩
第6.3.4条
扭矩扳手
4
连接外观质量
第6.3.5条
观查
5
摩擦面外观
第6.3.6条
观查
6
扩孔
第6.3.7条
观查
7
网架螺栓紧固
第6.3.8条
扳手
零件及部件加工检验批质量验收标准
《钢结构工程施工质量验收规范》(GB 50205-2001)质量标准的规定
参加验收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主 控 项 目
1
材料进场
第4.2.1条
合格证
工长
测量
质检
分包队伍负责人
2
钢材复验
第4.2.2条
试验
3
切面质量
第7.2.1条
观查
4
矫正和成型
第7.3.1条
观查
5
边缘加工
第7.4.1条
观查
6
螺栓球、焊接球加工
第7.5.1条
观查
7
制孔
第7.6.1条
用尺检查
一般 项 目
1
材料规格尺寸
第4.2.3条
用尺检查
2
钢材表面质量
第4.2.5条
观查
3
切割精度
第7.2.2条
用尺检查
4
矫正质量
第7.3.3条
用尺检查
5
边缘加工精度
第7.4.2条
用尺检查
6
螺栓球、焊接球加工精度
第7.5.3条
用仪器检查
7
管件加工精度
第7.5.5条
用尺检查
8
制孔精度
第7.6.2条
用尺检查
构件组装检验批质量验收标准
《钢结构工程施工质量验收规范》(GB 50205-2001)质量标准的规定
参加验收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主 控 项 目
1
吊车梁
第8.3.1条
观查
工长
测量
质检
分包队伍负责人
2
端部平洗精度
第8.4.1条
用尺检查
3
外形尺寸
第8.5.1条
用尺检查
一般 项 目
1
焊接H型钢接缝
第8.2.1条
观查
2
焊接H型钢精度
第8.2.2条
用尺检查
3
焊接组装精度
第8.3.2条
用尺检查
4
顶紧接触面
第8.3.3条
用尺检查
5
轴线交点错位
第8.3.4条
观查
6
焊缝坡口精度
第8.4.2条
用仪器检查
7
平面保护
第8.4.3条
用尺检查
8
外形尺寸
第8.5.2条
用尺检查
多层级高层结构安装检验批质量验收标准
《钢结构工程施工质量验收规范》(GB 50205-2001)质量标准的规定
参加验收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主 控 项 目
1
基础验收
第11.2.1条
观查
工长
测量
质检
分包队伍负责人
2
构件验收
第11.3.1条
用尺检查
3
钢柱安装精度
第11.3.2条
用尺检查
4
顶紧接触面
第11.3.3条
观查
5
垂直度和侧弯曲
第11.3.4条
仪器测量
6
主体结构尺寸
第11.3.5条
用尺检查
一般 项 目
1
地脚螺栓精度
第11.2.5条
仪器测量
2
标记
第11.3.7条
仪器测量
3
构件安装精度
第11.3.8条
仪器测量
4
主体结构高度
第11.3.9条
仪器测量
5
吊车梁安装精度
第11.3.11条
仪器测量
6
檩条等安装精度
第11.3.12条
用仪器检查
7
平台等安装精度
第11.3.13条
仪器测量
8
现场组对精度
第11.3.14条
仪器测量
9
结构表面
第11.3.6条
观查
网架结构安装检验批质量验收标准
《钢结构工程施工质量验收规范》(GB 50205-2001)质量标准的规定
参加验收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主 控 项 目
1
焊接球
第4.5.1条
合格证
工长
测量
质检
分包队伍负责人
2
螺栓球
第4.6.1条
合格证
3
封板、锥头、套筒
第4.7.1条
合格证
4
橡胶垫
第4.10.1条
合格证
5
基础验收
第12.2.1条
观查
6
支座
第12.2.3条
合格证
7
拼装精度
第12.3.1条
仪器测量
8
节点承载力试验
第12.3.3条
试验
9
结构挠度
第12.3.4条
仪器测量
一般 项 目
1
焊接球精度
第4.5.3条
仪器测量
2
螺栓球精度
第4.6.4条
仪器测量
3
螺栓球螺纹精度
第4.6.3条
仪器测量
4
锚栓精度
第12.2.5条
仪器测量
5
结构表面
第12.3.5条
观查
6
安装精度
第12.3.6条
仪器测量
压型金属板检验批质量验收标准
《钢结构工程施工质量验收规范》(GB 50205-2001)质量标准的规定
参加验收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主 控 项 目
1
压型金属板进场
第4.8.1条
合格证
工长
测量
质检
分包队伍负责人
2
基板裂纹
第13.2.1条
观查
3
涂层缺陷
第13.2.2条
观查
4
现场安装
第13.3.1条
仪器测量
5
搭接
第13.3.2条
仪器测量
6
端部锚固
第13.3.3条
扳手
一般 项 目
1
压型金属板精度
第4.8.3条
仪器测量
2
轧制精度
第13.2.3条
仪器测量
3
表面质量
第13.2.4条
观查
4
安装质量
第13.3.4条
仪器测量
5
安装精度
第13.3.5条
仪器测量
防腐涂料涂装验批质量验收标准
《钢结构工程施工质量验收规范》(GB 50205-2001)质量标准的规定
参加验收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主 控 项 目
1
产品进场
第4.9.1条
合格证
工长
测量
质检
分包队伍负责人
2
表面处理
第14.2.1条
观查
3
涂层厚度
第14.2.2条
仪器测量
一般 项 目
1
产品进场
第4.9.3条
合格证
2
表面质量
第14.2.3条
观查
3
附着力测试
第14.2.4条
试验
4
标志
第14.2.5条
观查
防火涂料涂装检验批质量验收标准
《钢结构工程施工质量验收规范》(GB 50205-2001)质量标准的规定
参加验收人员
检查项目
标准编号/允许偏差或允许值(mm)
检验方法
主 控 项 目
1
产品进场
第4.9.2条
合格证
工长
测量
质检
分包队伍负责人
2
涂装基层验收
第14.3.1条
观查
3
强度试验
第14.3.2条
试验
4
涂层厚度
第14.3.3条
仪器测量
5
表面裂纹
第14.3.4条
观查
一般 项 目
1
产品进场
第4.9.3条
合格证
2
基层表面
第14.3.5条
观查
3
涂层表面质量
第14.3.6条
观查
展开阅读全文
