收藏 分销(赏)

大西铁路客专灞河特大桥工程.doc

上传人:可**** 文档编号:936511 上传时间:2024-04-08 格式:DOC 页数:5 大小:174.50KB
下载 相关 举报
大西铁路客专灞河特大桥工程.doc_第1页
第1页 / 共5页
大西铁路客专灞河特大桥工程.doc_第2页
第2页 / 共5页
大西铁路客专灞河特大桥工程.doc_第3页
第3页 / 共5页
大西铁路客专灞河特大桥工程.doc_第4页
第4页 / 共5页
大西铁路客专灞河特大桥工程.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

1、大西铁路客专灞河特大桥工程连续梁支架预压作业指导书编制: 审核: 审批: 中铁二十一局大西铁路客专第五项目部二O一一年二月大西铁路客专线下十五标灞河特大桥工程 连续梁支架预压施工作业指导书连续梁支架预压施工作业指导书一、目的明确连续梁支架预压施工工艺、操作要点和质量标准,规范和指导支架预压施工作业,使作业人员能够规范施工,确保支架预压施工质量。二、编制依据连续梁施工方案 铁路桥涵施工规范三、适用范围本作业书适用于灞河特大桥现浇连续梁支架预压作业。四、施工过程控制与质量控制要点预压目的:通过支架预压消除支架系统非弹性变形,测定弹性变形值,确定底模预留拱度值,测出地基沉降,为采用同类型的桥梁施工提

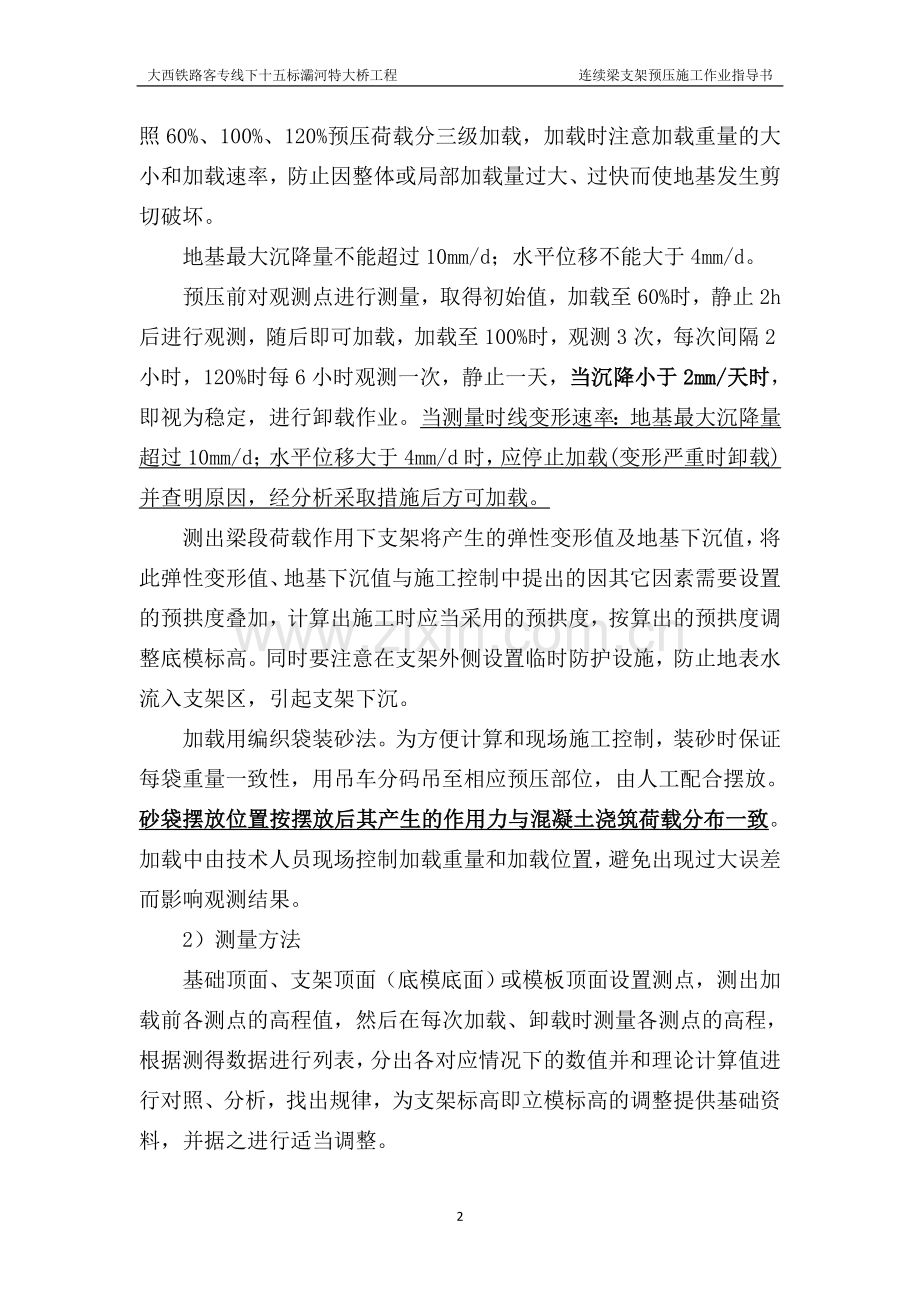

2、供经验数据。在箱梁支架搭设完毕,箱梁底模铺好后,对支架按1.2倍施工荷载进行超载预压。施工荷载包括:梁体混凝土重量、梁体钢筋、预应力体系重量、内外模板重量、施工机具重量、施工人员荷载、混凝土施工动载、风载等。预压采用分段预压方案,采用大砂袋装砂。钢筋混凝土容重按照2.6t/m3计算,模板安装后按分段梁重1.2倍重量进行预压,预压施工时,按照分段重量逐段预压节约工期和材料。墩顶也应按照正常预压方式预压。支架预压方法:1)在安装好底模后,可对支架进行预压。预压采用袋装砂子,加载从连续梁一端向另一端分段依次进行。满载后支架沉降稳定并持荷时间不小于24h后卸载,预压重量为设计荷载的120%。加载时按照

3、60%、100%、120%预压荷载分三级加载,加载时注意加载重量的大小和加载速率,防止因整体或局部加载量过大、过快而使地基发生剪切破坏。地基最大沉降量不能超过10mm/d;水平位移不能大于4mm/d。预压前对观测点进行测量,取得初始值,加载至60%时,静止2h后进行观测,随后即可加载,加载至100%时,观测3次,每次间隔2小时,120%时每6小时观测一次,静止一天,当沉降小于2mm/天时,即视为稳定,进行卸载作业。当测量时线变形速率:地基最大沉降量超过10mm/d;水平位移大于4mm/d时,应停止加载(变形严重时卸载)并查明原因,经分析采取措施后方可加载。测出梁段荷载作用下支架将产生的弹性变形

4、值及地基下沉值,将此弹性变形值、地基下沉值与施工控制中提出的因其它因素需要设置的预拱度叠加,计算出施工时应当采用的预拱度,按算出的预拱度调整底模标高。同时要注意在支架外侧设置临时防护设施,防止地表水流入支架区,引起支架下沉。加载用编织袋装砂法。为方便计算和现场施工控制,装砂时保证每袋重量一致性,用吊车分码吊至相应预压部位,由人工配合摆放。砂袋摆放位置按摆放后其产生的作用力与混凝土浇筑荷载分布一致。加载中由技术人员现场控制加载重量和加载位置,避免出现过大误差而影响观测结果。2)测量方法基础顶面、支架顶面(底模底面)或模板顶面设置测点,测出加载前各测点的高程值,然后在每次加载、卸载时测量各测点的高

5、程,根据测得数据进行列表,分出各对应情况下的数值并和理论计算值进行对照、分析,找出规律,为支架标高即立模标高的调整提供基础资料,并据之进行适当调整。3)预留拱度为保证线路在运营状态下的平顺性,梁体应预设反拱,预拱值考虑设计反拱值(图纸注明本梁可不设反拱)和支架变形两方面,并根据具体情况充分考虑收缩徐变的影响以及二期恒载上桥时间确定。预留拱度=设计拱度+支架弹性变形值,预压沉降量根据支架预压结果确定。4)支架调整架体预压前,支架(底模)按照计算标高调整,确保支架各杆件均匀受力。预压后架体在预压荷载作用下基本消除了地基塑性变形和支架竖向各杆件的间隙即非弹性变形,并通过预压得出支架弹性变形值。根据以

6、上实测的支架变形值,结合设计标高和梁底预拱度值,确定和调整梁底标高。5)观测点的设置分别在基底、支架上布置观测点,分别在各跨的1/4段面、3/4段面及跨中布置,具体位置下图:图1-1 满堂支架预压观测点布置示意图:墩顶左右侧垫石中心部位布设两个观测点,用于对墩顶支架、模板系统的沉降观测,其他跨参照上图实施。加载预压:预压施工采用分级加载,加载至60%, 100,120荷载。在分级荷载施时,观测完成且无异常情况方可进行下一级加载。持荷观测完成加载,持荷观测24小时,每6小时观测一次。卸载观测当连续24小时观测累计沉降小于2mm后可进行卸载工作。卸载采用分级卸载并进行观测。支架卸载前后的顶面高差作为支架(包括地基)的弹性变形,底模板标高将综合考虑预应力张拉反拱度及支架弹性变形(预留沉落量)进行调整,通过调整顶托对底模进行支架标高调整。支架搭设质量经监理工程师检测合格、预压完成、沉降理论数据分析结束后,确定最终底模板立模标高;即开始支座安装、底、侧模板安装、钢筋制安、预应力筋施工、内模板支立及混凝土的浇筑等各工序施工工作。4

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 隧道涵洞

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
