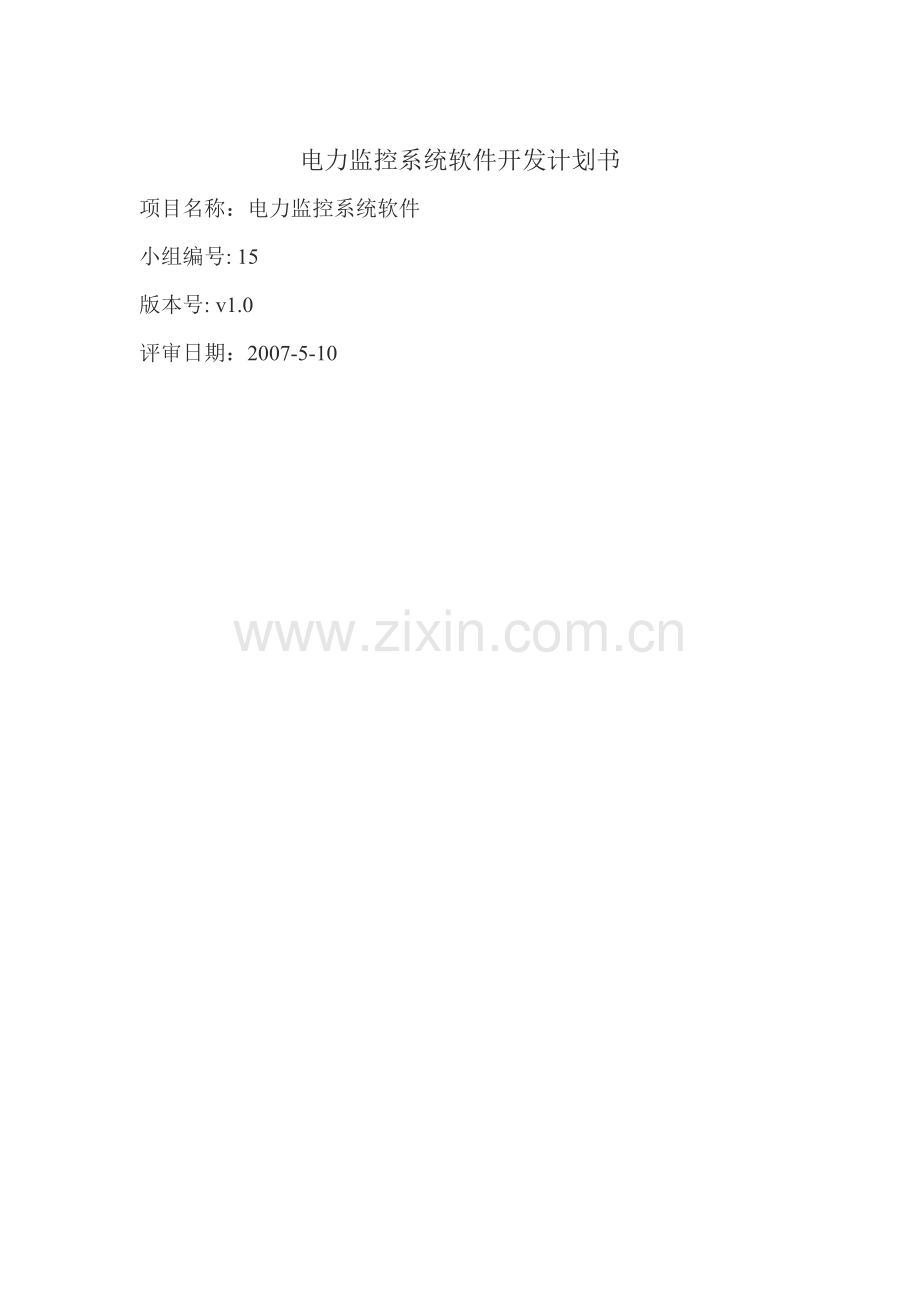

电力监控系统软件开发计划书
项目名称:电力监控系统软件
小组编号: 15
版本号: v1.0
评审日期:2007-5-10

软件开发计划书
1. 概述
电力监控系统是指通过串口与上位机通信,遵从自定的通信协议,实现监测数据的交换与监测数据显示和监测数据的控制.软件系统采用Client/Server(客户机/服务器)结构。
1.1 目的
通过书写开发计划文档,开发小组可以有条不紊地进行开发活动。这样,小组在开发的过程中有章可循,否则会造成混乱而且低的工作效率。
1.2 项目范围
本项目负责项目生命周期模型的需求分析,系统设计、原型编码阶段。
2. 角色与人员分工
2.1 基本信息
个人详细的任务分工在后面进度计划中描述,这里仅仅说明成员在本项目中担任的角色
人员 角色 职责
孙晓凡 项目经理 管理负责整个项目,协同开发
赵勇 系统分析员 进行系统分析与设计
赵勇 程序员 编程实现原型
赵勇 测试,配置 测试,配置管理
2.2 假设和约束
假设:
(1)需求比较稳定;
(2)项目人员按时到位;
(3)项目中遇到的所有新技术能顺利得到解决;
约束:软件需求文档中描述的需求都能实现,保证项目工期
2.3 关键里程碑及其提交产品
里程碑名称 产品名称 提交日期 责任人
对象系统需求规格基线 《用户需求说明书》 2007.5.20 赵勇
对象系统设计规格基线 《软件设计说明书》 2007.5.29赵勇
测试要求 《测试计划》 2007.9.17 赵勇
软件使用说明 《软件使用说明书》 2007.11.27 赵勇
程序包及程序框架文档 程序包以及程序框架文档 2007.11.27 赵勇
3. 项目计划
3.1 项目开发过程选择
小组开发所用的开发过程
1) 面向对象开发方法中的迭代开发。
2) 结构化开发方法中的瀑布模型。
3.2 项目估算
3.1.1 工作量估算
Stage Percentage of Effort Effort (Person-Hours)
需求获取 4 8
需求分析 20 20
设计 40 30
实现(含编程,测试) 20 20
项目管理 8 10
其它 4 8
总计 100 96
3.1.2 进度估算
2007-5-20 ~ 2007-6-20 给出详细设计文档草版,模块的具体解析,各模块的接口定义。
2007-6-20 ~ 2007-8-20 实现基本的框架,基本功能实现,给出详细设计文档修正版。
2007-8-20 ~ 2007-11-27 实现全部功能,项目的基本完成给出详细设计文档最终版,及使用手册。
