资源描述
xx县xx煤矿改扩建单位工程
质量评估报告
(安装工程)
工程名称: 主斜井胶带输送机安装工程
监理单位:xx省xxxx监理有限公司(公章)

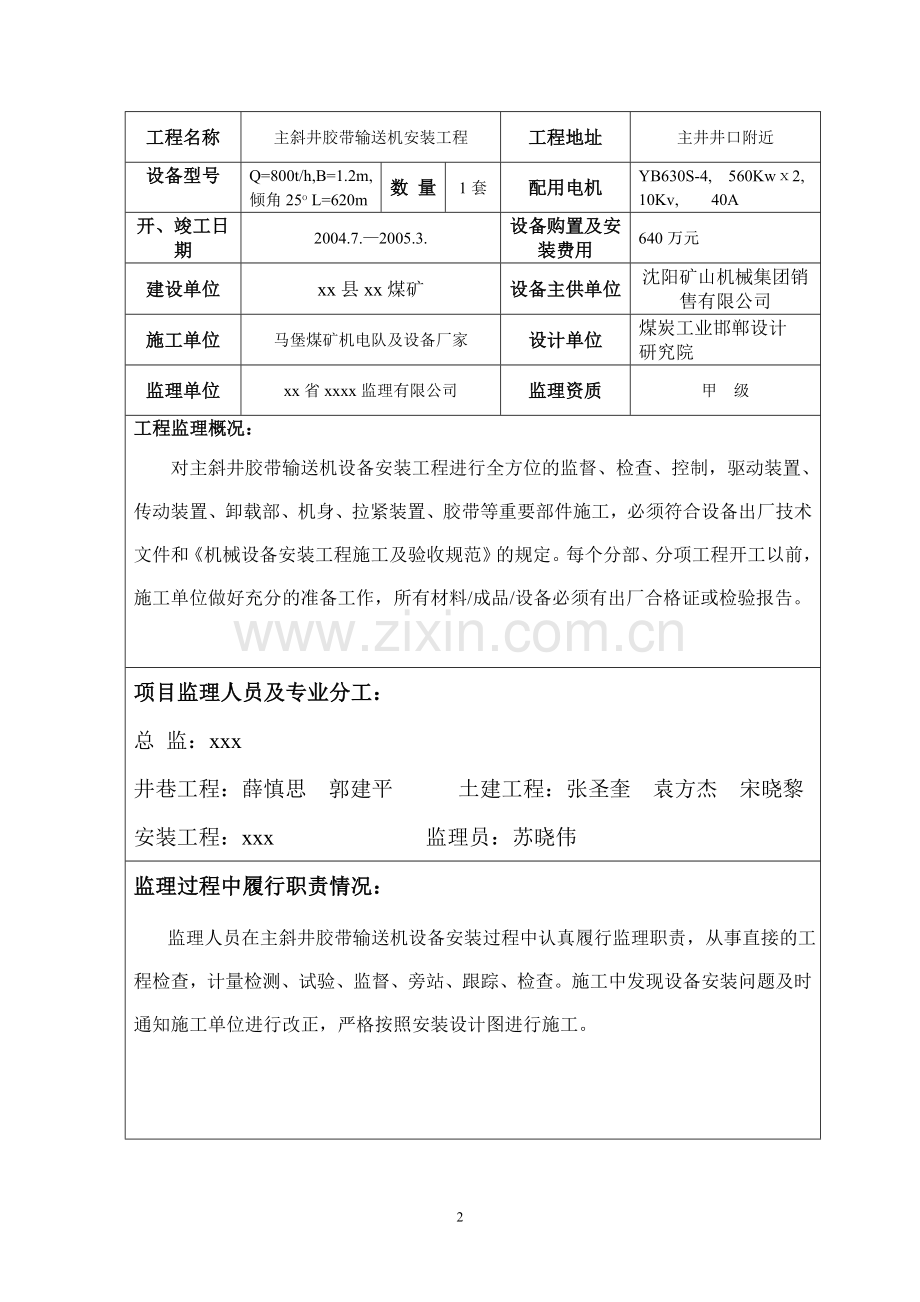

工程名称
主斜井胶带输送机安装工程
工程地址
主井井口附近
设备型号
Q=800t/h,B=1.2m,
倾角25o L=620m
数 量
1套
配用电机
YB630S-4, 560Kwⅹ2,
10Kv, 40A
开、竣工日期
2004.7.—2005.3.
设备购置及安装费用
640万元
建设单位
xx县xx煤矿
设备主供单位
沈阳矿山机械集团销售有限公司
施工单位
马堡煤矿机电队及设备厂家
设计单位
煤炭工业邯郸设计
研究院
监理单位
xx省xxxx监理有限公司
监理资质
甲 级
工程监理概况:
对主斜井胶带输送机设备安装工程进行全方位的监督、检查、控制,驱动装置、传动装置、卸载部、机身、拉紧装置、胶带等重要部件施工,必须符合设备出厂技术文件和《机械设备安装工程施工及验收规范》的规定。每个分部、分项工程开工以前,施工单位做好充分的准备工作,所有材料/成品/设备必须有出厂合格证或检验报告。
项目监理人员及专业分工:
总 监:xxx
井巷工程:薛慎思 郭建平 土建工程:张圣奎 袁方杰 宋晓黎
安装工程:xxx 监理员:苏晓伟
监理过程中履行职责情况:
监理人员在主斜井胶带输送机设备安装过程中认真履行监理职责,从事直接的工程检查,计量检测、试验、监督、旁站、跟踪、检查。施工中发现设备安装问题及时通知施工单位进行改正,严格按照安装设计图进行施工。
进场材料、设备见证试化验情况:
主斜井胶带输送机设备安装材料、半成品、成品、设备的合格证、质保单、随机技术文件、复试验报告等各项质量保证资料基本齐全,对于所进场的设备安装材料,指定了专人负责,进行了严格管理,必要时对进场材料取样,送检验单位检验合格后方准于使用。
检验批分项、分部、单位工程质量验收情况(程序、执行强制性条文、整改复查、验收结果)
主斜井胶带输送机设备安装工程,驱动装置、传动装置、卸载部、机身、装载点、拉紧装置、胶带等装置的安装,在设备基础验收合格的基础上按《煤矿安装工程质量检验评定标准》进行验收。验收结果主斜井胶带输送机空负荷试运转4小时,负荷试运转8小时,电动机,减速器、滚动轴承升温符合验收标准,运转正常,符合设计要求。
各分项、分部、隐蔽工程的施工,能严格把关。有自检、施工记录、安装施工图、试运转记录。由建设单位、监理单位、施工单位组织了竣工验收,单位工程达到了合格标准。
安全和功能性能抽查检测情况:
经检测,逆止装置、保护装置和制动装置灵活、准确、可靠,设备保护接地等抽查结果符合设计要求。
工程观感质量检查情况:
主斜井胶带输送机设备安装工程根据安装施工图,由建设单位、施工单位、监理单位用观察,简单量测、打分评定的方法,按工程程序检查了支架、驱动装置、保护装置和试运转情况,观感质量检查验收评定符合要求。
设计变更、设计核定情况:
实际安装的主井胶带输送机与设计选型相比,无论在规格型号还是在能力方面都有不同,建设单位应尽快办理设计变更手续。
质量事故(问题)处理情况:
无
工程资料(施工、监理)核查情况:
施工资料:
主斜井胶带输送机设备安装工程分部、分项、隐蔽、自检、施工记录、施工安装图等工程质量控制资料,安全和主要使用功能核查、工程材料出厂合格证、试运转记录资料、质量保证资料,抽查结果齐全,符合要求。
监理资料:
监理规划、监理细则、监理月报、监理日志等资料基本齐全。
工程质量评估意见:
经xx省xxxx监理有限公司,对马堡煤矿90万吨/年改扩建项目之主井提升绞带输送机及相关设备安装工程质量进行核验后,认为施工质量保证资料,隐蔽验收资料齐全、空负试运转、载荷试运转正常,所有施工的工程符合国家有关验收评定标准,符合设计文件要求,符合国家强制技术标准及条款的规定。
主斜井胶带输送机设备安装工程符合验收评定标准合格等级。
项目总监理工程师签章: xxx 报告编写人签章:xxx
单位技术负责人签章:xxx
2006年12月 日
xx县xx煤矿改扩建单位工程
质量评估报告
(安装工程)
工程名称: 通 风 设 备 安 装 工 程
监理单位:xx省xxxx监理有限公司(公章)
工程名称
通风设备安装工程
工程地址
回风立井井口
设备型号
FBCDZ254-8-№27型
数 量
2台
配用电机
YBFe型630-8
355Kwⅹ2, 10KV 26.8A
开、竣工日期
2004.6.—2005.7.
工程造价
196万元
建设单位
xx县xx煤矿
设备主供单位
运城安远风机有限公司
施工单位
马堡煤矿机电队及设备厂家
设计单位
煤炭工业邯郸设计
研究院
监理单位
xx省xxxx监理有限公司
监理资质
甲 级
工程监理概况:
对通风设备安装工程实行检查、检验、监督,对每个分部、分项工程实行全方位监理,重要工序实行旁站。整机安装施工,必须符合设备出厂技术文件和《机械设备安装工程施工及验收规范》的规定。设备安装前,施工单位做好充分的准备工作,所有材料/成品/设备必须有出厂合格证或检验报告。
项目监理人员及专业分工:
总 监:xxx
井巷工程:薛慎思 郭建平 土建工程:张圣奎 袁方杰 宋晓黎
安装工程:xxx 监理员:苏晓伟
监理过程中履行职责情况:
通风设备在安装过程中,监理认真履行监理职责,从事直接的工程计量、检测、试验、监督、旁站、跟踪、检查。施工中发现设备安装问题及时通知施工单位进行改正,严格按照安装设计图进行施工。
进场材料、设备见证试化验情况:
通风设备安装材料、半成品、成品、设备的合格证、质保单、随机技术文件、复试验报告等各项质量保证资料基本齐全,对于进场的设备及安装材料,指定了专人负责,进行了严格管理,必要时并对进场材料进行取样,送检验单位检验合格后方准于使用。
检验批分项、分部、单位工程质量验收情况(程序、执行强制性条文、整改复查、验收结果)
通风设备安装工程,在设备基础验收合格的基础上按《煤矿安装工程质量检验评定标准》进行验收。分别对轴流式通风机内叶角度、通风机接口处、反内装置之风门提升绞车、反风装置起动灵活性、风门支撑梁、风门和滑道等装置进行检验评定,评定合格。检查设备试运转记录:风机空负荷试运转4小时,负荷试运转8小时,轴承温度、油路水路等符合验收标准。
各分项、分部、隐蔽工程的施工,能严格把关。有自检、施工记录、试运转记录。由建设单位、监理单位、施工单位组织了竣工验收,单位工程达到合格标准。
安全和功能性能抽查检测情况:
经对设备防雷、接地保护等项目进行抽查,抽查结果符合设计要求。
工程观感质量检查情况:
观感质量检查验收评定符合要求。
设计变更、设计核定情况:
设计选型为BDK-6-№22A型,建设单位应尽快办理设计变更手续。
质量事故(问题)处理情况:
无
工程资料(施工、监理)核查情况:
施工资料:
通风设备安装工程分部、分项、隐蔽、自检、施工记录、设备、构配件出厂合格证、试运转记录资料、质量保证资料,抽查结果齐全,符合要求。
监理资料:
监理规划、监理细则、监理月报、监理日志等资料基本齐全。
工程质量评估意见:
经xx省xxxx监理有限公司对马堡煤矿90万吨/年改扩建项目之通风设备安装工程质量进行核验后,认为施工安装质量保证资料,隐蔽验收资料齐全、空负试运转、载荷试运转正常,符合设计文件要求和《煤矿安装工程质量检验评定标准》。
通风设备安装工程达到合格标准。
项目总监理工程师签章:xxx 报告编写人签章:xxx
单位技术负责人签章:xxx
2006年12月 日
xx县xx煤矿改扩建单位工程
质量评估报告
(安装工程)
工程名称: 排 水 设 备 安 装 工 程
监理单位:xx省xxxx监理有限公司(公章)
工程名称
排水设备安装工程
工程地址
付立井井口附近
设备型号
SLP155-67
数量
3台
配用电机
YB560-2W型,电压10kV,功率450KW
开、竣工日期
2006.10.—2006.12
工程造价
114.8万元
建设单位
xx县xx煤矿
设备主供单位
上海连成(集团)有限公司
施工单位
马堡煤矿机电队及设备厂家指导
设计单位
煤炭工业邯郸设计
研究院
监理单位
xx省xxxx监理有限公司
监理资质
甲 级
工程监理概况:
对排水设备安装工程实行检查、检验、监督,对每个分部、分项工程实行全方位监理,重要工序实行旁站。整机安装施工,必须符合设备出厂技术文件和《机械设备安装工程施工及验收规范》的规定。设备安装前,施工单位做好充分的准备工作,所有材料/成品/设备必须有出厂合格证和检验报告。
项目监理人员及专业分工:
总 监:xxx
井巷工程:薛慎思 郭建平 土建工程:张圣奎 袁方杰 宋晓黎
安装工程:xxx 监理员:苏晓伟
监理过程中履行职责情况:
排水设备在安装过程中,监理认真履行监理职责,从事直接的工程计量、检测、试验、监督、旁站、跟踪、检查。施工中发现设备安装问题及时通知施工单位进行改正,严格按照安装设计图进行施工。
进场材料、设备见证试化验情况:
排水设备安装材料、半成品、成品、设备的合格证、质保单、随机技术文件、复试验报告等质量保证资料基本齐全,对于进场的设备及安装材料,指定了专人负责,进行了严格管理,必要时并对进场材料进行取样,送检验单位检验合格后方准于使用。
检验批分项、分部、单位工程质量验收情况(程序、执行强制性条文、整改复查、验收结果)
排水设备安装工程,在设备基础验收合格的基础上按《煤矿安装工程质量检验评定标准》进行验收。分别对泵体和主电动机下安装和垫铁规格、基础螺栓的材质、规格数量、泵体和主电动机的二次灌浆等项目进行检验,检查隐蔽工程记录、均达到合格标准。检查设备试运转记录:排水设备试运转8小时,轴承温度正常、紧固连接部位无松动、运转中无异常声音、各静密封部位不泄漏等符合验收标准。
各分项、分部、隐蔽工程的施工,能严格把关。有自检、施工记录、试运转记录。由建设单位、监理单位、施工单位组织了竣工验收,单位工程达到合格标准。
安全和功能性能抽查检测情况:
经对水泵的安全保护装置的灵敏度、设备接地保护等项目进行抽查,抽查结果符合设计要求。
工程观感质量检查情况:
观感质量检查验收评定符合要求。
设计变更、设计核定情况:
设计选型主排水泵型号为KD450-60ⅹ7型,建议建设单位办理变更手续。
质量事故(问题)处理情况:
无
工程资料(施工、监理)核查情况:
施工资料:
排水设备安装工程分部、分项、隐蔽、施工记录等工程质量控制资料,工程材料出厂合格证、试运转记录资料、质量保证资料,抽查结果基本齐全。
监理资料:
监理规划、监理细则、监理月报、监理日志等资料基本齐全。
工程质量评估意见:
经xx省xxxx监理有限公司对马堡煤矿90万吨/年改扩建项目之排水设备安装工程质量进行核验后,认为施工的工程符合国家有关验收评定标准,符合设计文件要求。
评定排水设备安装工程为合格工程。
项目总监理工程师签章:xxx 报告编写人签章:xxx
单位技术负责人签章:xxx
2006年12月 日
xx县xx煤矿改扩建单位工程
质量评估报告
(安装工程)
工程名称: 地 面 生 产 系 统 工 程
监理单位:xx省xxxx监理有限公司(公章)
工程名称
地面生产系统设备安装工程
工程地址
生产区广场
设备型号
振动筛
ZXF-2461D/5
数量
2台
电机功率
Y225S-4 N= 37KW
101胶带输送皮带机
B=1000mm,Q=500t/h
L=90M
1台
Y255M-4 N=90KW
201胶带机
B=1000mm Q=500t/h L=118M
1台
Y255M-4 N=75kW
开、竣工日期
2004.10—2005.02
工程造价
170万元
建设单位
xx县xx煤矿
设备主供单位
鞍山市重型矿机厂
施工单位
马堡煤矿机电队及设备厂家
设计单位
煤炭工业邯郸设计
研究院
监理单位
xx省xxxx监理有限公司
监理资质
甲 级
工程监理概况:
对设备安装工程实行检查、检验、监督,对每个分部、分项工程实行全方位监理,重要工序实行旁站。整机安装施工,必须符合设备出厂技术文件和《机械设备安装工程施工及验收规范》的规定。设备安装前,施工单位做好充分的准备工作,所有材料/成品/设备必须有出厂合格证和检验报告。
项目监理人员及专业分工:
总 监:xxx
井巷工程:薛慎思 郭建平 土建工程:张圣奎 袁方杰 宋晓黎
安装工程:xxx 监理员:苏晓伟
监理过程中履行职责情况:
在地面生产系统各项设备安装过程中,监理认真履行监理职责,从事直接的工程计量、检测、试验、监督、旁站、跟踪、检查,科学地设置质量控制点,认真抓好工序控制。施工中发现设备安装问题及时通知施工单位进行改正,严格按照安装设计图进行施工。
进场材料、设备见证试化验情况:
地面生产系统所有设备、安装材料、半成品、成品的合格证、质保单、随机技术文件、复试验报告等资料基本齐全,对于所进场的设备安装材料,指定了专人负责,进行了严格管理,必要时对进场材料及时取样,送检验单位检验合格后方准于使用。
检验批分项、分部、单位工程质量验收情况(程序、执行强制性条文、整改复查、验收结果)
在设备基础验收合格的基础上按《煤矿安装工程质量检验评定标准》进行验收。采用目测、拉线、吊线、尺量、观察等方法,检查振动筛的垫铁规格、基础螺栓、筛箱筛板、支撑弹簧安装、激振器安装、各紧固件、各润滑密封处等;检查三部皮带机的杨头、机尾、驱动装置、减速器、连轴器、保护装置和制动装置等;检查隐蔽工程记录、均达到合格标准。检查设备试运转记录:振动筛空负荷运转4h,负荷运转4h,胶带输运机空负荷运转4h,负荷运转8h,其各轴承最高温度及升温均正常,符合验收评定标准。
各分项、分部、隐蔽工程的施工,能严格把关。有自检、施工记录、试运转记录。由建设单位、监理单位、设计单位、施工单位组织了竣工验收,单位工程达到合格标准。
安全和功能性能抽查检测情况:
经对地面生产系统设备安全保护装置的灵敏度、设备接地保护等项目进行抽查,抽查结果符合设计要求。
工程观感质量检查情况:
观感质量检查验收评定符合要求。
设计变更、设计核定情况:
无
质量事故(问题)处理情况:
无
工程资料(施工、监理)核查情况:
施工资料:
分部、分项、隐蔽、自检、施工记录等工程质量控制资料,安全和主要使用功能核查、工程材料出厂合格证、试运转记录资料、质量保证资料,抽查结果基本齐全,符合要求。
监理资料:
监理规划、监理细则、监理月报、监理日志等资料基本齐全。
工程质量评估意见:
经xx省xxxx监理有限公司,对马堡煤矿90万吨/年改扩建项目之地面生产系统设备安装工程质量进行核验后,认为安装质量保证资料基本齐全、空负试运转、载荷试运转正常,安装质量符合国家有关验收评定标准,符合设计文件要求。
评定该工程为合格等级。
项目总监理工程师签章: xxx 报告编写人签章:xxx
单位技术负责人签章:xxx
2006年12月 日
xx县xx煤矿改扩建单位工程
质量评估报告
(安装工程)
工程名称: 地面变电站安装工程
监理单位:xx省xxxx监理有限公司(公章)
工程名称
地面35KV变电站安装工程
工程地址
地面工业广场
设备型号
地面变压器
SZ9-6300/35
数量
2台
设备容量
(电压等级)
6300KVA 35KV/10
高压开关柜
GGN-35型
11台
35KV
高压开关柜
GG-1AF型
24台
10KV
中央控制屏
6台
开、竣工日期
2004.10.—2005.2.
工程造价
约830万元
建设单位
xx县xx煤矿
设备主供单位
长沙变压器厂
施工单位
长治市电力公司
设计单位
山西长治供电勘测设计院
监理单位
xx省xxxx监理有限公司
监理资质
甲 级
工程监理概况:
对地面变电站设备安装工程实行检查、检验、监督,对每个分部、分项工程实行全方位监理,重要工序实行旁站。整机安装施工,必须符合设备出厂技术文件和《机械设备安装工程施工及验收规范》的规定。设备安装前,施工单位做好充分的准备工作,所有材料/成品/设备必须有出厂合格证和检验报告。
项目监理人员及专业分工:
总 监:xxx
井巷工程:薛慎思 郭建平 土建工程:张圣奎 袁方杰 宋晓黎
安装工程:xxx 监理员:苏晓伟
监理过程中履行职责情况:
在地面变电站各项设备安装过程中,监理认真履行监理职责,从事直接的工程计量、检测、试验、监督、旁站、跟踪、检查,科学地设置质量控制点,认真抓好工序控制。施工中发现设备安装问题及时通知施工单位进行改正,严格按照安装设计图进行施工。
进场材料、设备见证试化验情况:
地面变电站所有设备、安装材料、半成品、成品的合格证、质保单、随机技术文件、复试验报告等资料基本齐全,对于所进场的设备安装材料,指定了专人负责,进行了严格管理,必要时对进场材料及时取样,送检验单位检验合格后方准于使用。
检验批分项、分部、单位工程质量验收情况(程序、执行强制性条文、整改复查、验收结果)
在设备基础验收合格的基础上按《煤矿安装工程质量检验评定标准》进行验收。采用观察、试送电、操作试验或检查调试记录等方法,检查变压器高、低压瓷件、螺栓紧固、引出线绝缘度、接线是否正确,检查变压器各种保护装置的可靠性等;检查高压开关柜的瓷件表面、柜内母线及引线,检查柜体安装位置、固定牢固程度、零部件是否完整、操作部分灵活性、分合闸批示灯,闭锁装置是否齐全可靠等;检查低压配电柜刀闸开关操作机构是否灵活可靠、熔断器接触、保护整定值是否动作可靠并符合设计要求,检查柜内母线安装和设备外壳接地情况等。经检查,均符合设备安装质量检验评定标准。
各分项、分部、隐蔽工程的施工,能严格把关。有自检、施工记录、试运转记录。由建设单位、监理单位、施工单位组织了竣工验收,单位工程达到合格标准。
安全和功能性能抽查检测情况:
经对地面变电站各设备安全保护装置的灵敏度、设备绝缘强度、设备接地保护及防雷等项目进行抽查,抽查结果符合设计要求。
工程观感质量检查情况:
经观察检查,所内设备布置符合设计要求,室内无灰尘、杂物,管线布置美观、整齐,设备运行正常,符合标准及技术文件要求。
设计变更、设计核定情况:
开关柜型号与初步设计不同,应办理设计变更手续。
质量事故(问题)处理情况:
无
工程资料(施工、监理)核查情况:
施工资料:
分部、分项、隐蔽、自检、施工记录等工程质量控制资料,安全和主要使用功能核查、工程材料出厂合格证、试运转记录资料、质量保证资料,抽查结果基本齐全,符合要求。
监理资料:
监理规划、监理细则、监理月报、监理日志等资料基本齐全。
工程质量评估意见:
经xx省xxxx监理有限公司对武乡马堡煤矿90万吨/年扩建项目之地面10KV变电站设备安装工程质量进行核验后,认为安装质量保证资料齐全,运转正常,安装质量符合国家有关验收评定标准,符合设计文件要求。
评定该工程为合格等级。
项目总监理工程师签章:xxx 报告编写人签章:xxx
单位技术负责人签章:xxx
2006年12月 日
xx县xx煤矿改扩建单位工程
质量评估报告
(安装工程)
工程名称: 井下主变电所安装工程
监理单位:xx省xxxx监理有限公司(公章)
工程名称
井下主变电所设备安装工程
工程地址
井底车场附近
设备型号
局扇专用变压器
KBSG2Y-200/10/0.66KV
数量
2台
设备容量
(电压等级)
0.66KVA
高压真空开关
BGP8-400
14台
10KV
低压馈电开关
BQD-315型 QBZ-315型
13台
10/0.66
高压下井电缆
MYJV-10.7/10
2趟
3×185mm2
开、竣工日期
2004.10.—2005.2
工程造价
约280万元
建设单位
xx县xx煤矿
设备主供单位
长沙顺特变压器厂
施工单位
马堡煤矿机电队及设备厂家
设计单位
煤炭工业邯郸设计研究院
监理单位
xx省xxxx监理有限公司
监理资质
甲 级
工程监理概况:
对井下主变电所设备安装工程实行检查、检验、监督,对每个分部、分项工程实行全方位监理,重要工序实行旁站。整机安装施工,必须符合设备出厂技术文件和《机械设备安装工程施工及验收规范》的规定。设备安装前,施工单位做好充分的准备工作,所有材料/成品/设备必须有出厂合格证和检验报告。
项目监理人员及专业分工:
总 监:xxx
井巷工程:薛慎思 郭建平 土建工程:张圣奎 袁方杰 宋晓黎
安装工程:xxx 监理员:苏晓伟
监理过程中履行职责情况:
在井下主变电所各项设备安装过程中,监理认真履行监理职责,从事直接的工程计量、检测、试验、监督、旁站、跟踪、检查,科学地设置质量控制点,认真抓好工序控制。施工中发现设备安装问题及时通知施工单位进行改正,严格按照安装设计图进行施工。
进场材料、设备见证试化验情况:
井下主变电所所有设备、安装材料、半成品、成品的合格证、质保单、随机技术文件、复试验报告等资料基本齐全,对于所进场的设备安装材料,指定了专人负责,进行了严格管理,必要时对进场材料及时取样,送检验单位检验合格后方准于使用。
检验批分项、分部、单位工程质量验收情况(程序、执行强制性条文、整改复查、验收结果)
在设备基础验收合格的基础上按《煤矿安装工程质量检验评定标准》进行验收。采用观察、试送电、操作试验或检查调试记录等方法,检查变压器隔爆器件、螺栓紧固、引出线绝缘度、接线是否正确,检查变压器各种保护装置的可靠性等;检查高压开关柜的柜体安装位置、固定牢固程度、零部件是否完整、操作部分灵活性、分合闸批示灯,闭锁装置是否齐全可靠等;检查低压自动馈电开关操作机构是否灵活可靠、熔断器接触、保护整定值是否动作可靠并符合设计要求,检查设备外壳接地情况等。经检查,均符合设备安装质量检验评定标准。
各分项、分部、隐蔽工程的施工,能严格把关。有自检、施工记录、试运转记录。由建设单位、监理单位、施工单位组织了竣工验收,单位工程达到合格标准。
安全和功能性能抽查检测情况:
经对井下主变电所各设备安全保护装置的灵敏度、设备绝缘强度、设备接地保护等项目进行抽查,抽查结果符合设计要求。
工程观感质量检查情况:
经观察检查,所内设备布置符合设计要求,室内无积水、灰尘、杂物,管线布置美观、整齐,设备运行正常,符合标准及技术文件要求。
设计变更、设计核定情况:
设备选型与设计有一定出入,需及时办理变更手续.
质量事故(问题)处理情况:
无
工程资料(施工、监理)核查情况:
施工资料:
分部、分项、隐蔽、自检、施工记录等工程质量控制资料,安全和主要使用功能核查、工程材料出厂合格证、质量保证资料,抽查结果基本齐全,符合要求。
监理资料:
监理规划、监理细则、监理月报、监理日志等资料基本齐全。
工程质量评估意见:
经xx省xxxx监理有限公司,对武乡马堡煤矿90万吨/年改扩建项目之井下主变电所设备安装工程质量进行核验后,认为安装质量保证资料齐全,运转正常,安装质量符合国家有关验收评定标准,符合设计文件要求。
评定该工程为合格等级。
项目总监理工程师签章:xxx 报告编写人签章:xxx
单位技术负责人签章:xxx
2006年9月 日
xx县xx煤矿改扩建单位工程
质量评估报告
(安装工程)
工程名称: 轨道下山辅助提升设备安装工程
监理单位:xx省xxxx监理有限公司(公章)
工程名称
轨道下山辅助提升设备安装工程
工程地址
15#煤层运输大巷
设备型号
JKY2.3/2.3B,
B=2.3 D=2.3
数 量
1部
配用电机
Y35512-6,220kW ,660V
开、竣工日期
2004.10—2005.2
工程造价
104万元
建设单位
xx县xx煤矿
主供厂货商
湖北株州力达液压机有限公司
施工单位
马堡煤矿机电队及设备厂家
设计单位
煤炭工业邯郸设计
研究院
监理单位
xx省xxxx监理有限公司
监理资质
甲 级
工程监理概况:
在集中轨道下山辅助提升设备安装工程中,基础螺栓、二次灌浆、减速器及联轴器安装,轴颈与轴瓦接触顶侧间隙,组装驱动和拉紧链轮等重要部位施工,必须符合设备出厂技术文件和《煤矿安装工程质量检验评定标准》的规定,并进行全方位的监督、检查、控制,每个分部、分项工程开工以前,施工单位做好充分的准备工作,所有材料/成品/设备必须有出厂合格证或检验报告并填写《工程材料/构配件/设备报审表》。
项目监理人员及专业分工:
总 监:xxx
井巷工程:薛慎思 郭建平 土建工程:张圣奎 袁方杰 宋晓黎
安装工程:xxx 监理员:苏晓伟
监理过程中履行职责情况:
在集中轨道下山辅助提升设备安装中,监理人员认真履行监理职责,从事直接的工程检查,计量检测、试验、监督、旁站、跟踪、检查。施工中发现设备安装出现问题及时通知施工单位进行改正,严格按照安装设计图进行施工。
进场材料、设备见证式化验情况:
集中轨道下山辅助提升设备安装材料、半成品、成品、设备的合格证、质保单、随机技术文件、试验报告等各项质量保证资料基本齐全,对于所进场的设备安装材料,指定了专人负责,进行了严格管理,并对进场材料及时取样,送检验单位检验合格后方准于使用,委托检验中心出具了砼的试配通知单,试块均在监理工程师见证下随机抽样制作,样本数符合规定,砼养护符合规范规定要求。
检验批分项、分部、单位工程质量验收情况(程序、执行强制性条文、整改复查、验收结果)
设备安装在设备基础验收合格的基础上按《煤矿安装工程质量检验评定标准》(MT5010-95)进行验收。经检查:主轴滚筒、制动装置、液压站安装、轴颈与轴瓦接触顶侧间隙等均符合标准要求。设备空负荷、负荷试运转各4小时,设备升温符合验收标准,运转正常,符合设计要求。
各分项、分部、隐蔽工程的施工,能严格把关。有自检、施工记录、空负荷、负荷试运转记录。由建设单位、监理单位、施工单位组织了竣工验收,单位工程达到合格标准。
安全和功能性能抽查检测情况:
经对设备安全保护装置的灵敏度、设备绝缘强度、设备接地保护等项目进行抽查,抽查结果符合设计要求。
工程观感质量检查情况:
集中轨道下山辅助提升设备安装工程根据安装施工图,由建设单位、施工单位、监理单位用观察,简单量测、打分评定的方法,按工程程序检查了驱动装置、保护装置和试运转情况,观感质量检查验收评定符合要求。
设计变更、设计核定情况:
无
质量事故(问题)处理情况:
无
工程资料(施工、监理)核查情况:
施工资料:
安装工程分部、分项、隐蔽、自检、施工记录等控制资料、安全和主要使用功能核查、工程材料出厂合格证、检验报告等资料,抽查结果基本齐全,符合要求。
监理资料:
监理规划、监理细则、监理月报、监理日志等资料基本齐全。
工程质量评估意见:
经xx省xxxx监理有限公司对马堡煤矿90万吨/年改扩建项目之井下运输巷集中轨道下山辅助提升设备安装工程质量进行核验后,认为施工安装质量保证资料,隐蔽验收资料齐全、空负试运转、负荷试运转正常,安装工程符合国家有关验收评定标准,符合设计文件要求。
评定该工程为合格等级。
项目总监理工程师签章:xxx 报告编写人签章:xxx
单位技术负责人签章:xxx
2006年9月 日
xx县xx煤矿改扩建单位工程
质量评估报告
(安装工程)
工程名称: 综采工作面设备安装工程
监理单位:xx省xxxx监理有限公司(公章)
工程名称
综采工作面设备安装工程
工程地址
15#煤回采工作面
设备型号
采煤机
MWG200/475-W
数量
1台
配用电机
475KW1140KV
液压过渡支架
液压中间架
ZFG4800H/18/30
ZFSB4000/17/28
4架
98架
前后刮板输送机
SGZ—764/400
2台
400KW 1140KV
可伸缩胶带机
SSJ1200/2ⅹ200
1台
400KW 1140KV
转载机
SZZ-764/200
1部
200KW1140KV
破碎机
PLM-1000
1部
160KW1140KV
乳化液泵站
MRB315/31.5,200KW,
2台
200KW660/1140
开、竣工日期
2004.10.—2005.2
工程造价
约3256.6万元
建设单位
xx县xx煤矿
设备主供单位
郑州市煤矿机械集团有限公司
施工单位
马堡煤矿机电队及设备厂家
设计单位
煤炭工业邯郸设计研究院
监理单位
xx省xxxx监理有限公司
监理资质
甲 级
工程监理概况:
对设备安装工程实行检查、检验、监督,对每个分部、分项工程实行全方位监理,重要工序实行旁站。整机安装施工,必须符合设备出厂技术文件和《机械设备安装工程施工及验收规范》的规定。设备安装前,施工单位做好充分的准备工作,所有材料/成品/设备必须有出厂合格证和检验报告。
项目监理人员及专业分工:
总 监:xxx
井巷工程:薛慎思 郭建平 土建工程:张圣奎 袁方杰 宋晓黎
安装工程:xxx 监理员:苏晓伟
监理过程中履行职责情况:
在工作面各项设备安装过程中,监理认真履行监理职责,从事直接的工程计量、检测、试验、监督、旁站、跟踪、检查,科学地设置质量控制点,认真抓好工序控制。施工中发现设备安装问题及时通知施工单位进行改正,严格按照安装设计图进行施工。
进场材料、设备见证试化验情况:
工作面所有设备、安装材料、半成品、成品的合格证、质保单、随机技术文件、复试验报告等资料基本齐全,对于所进场的设备安装材料,指定了专人负责,进行了严格管理,必要时对进场材料及时取样,送检验单位检验合格后方准于使用。
检验批分项、分部、单位工程质量验收情况(程序、执行强制性条文、整改复查、验收结果)
在设备基础验收合格的基础上按《煤矿安装工程质量检验评定标准》进行验收。经检查:采煤机技术性能、液压支架、刮板输送机、转载机、破碎机、乳化液泵站等设备各项技术指标均达到设计及规范要求;设备空负荷运转、负荷试运转正常,设备升温在正常范围之内。检查设备外壳接地等情况,均符合设备安装质量检验评定标准。
各分项、分部、隐蔽工程的施工,能严格把关。有自检、施工记录、试运转记录。由建设单位、监理单位、施工单位组织了竣工验收,单位工程达到合格标准。
安全和功能性能抽查检测情况:
经对工作面各设备安全保护装置的灵敏度、设备绝缘强度、设备接地保护等项目进行抽查,抽查结果符合设计要求。
工程观感质量检查情况:
经观察检查,符合标准及技术文件要求。
设计变更、设计核定情况:
无
质量事故(问题)处理情况:
无
工程资料(施工、监理)核查情况:
施工资料:
分部、分项、隐蔽、自检、施工记录等工程质量控制资料,安全和主要使用功能核查、工程材料出厂合格证、试运转记录资料、质量保证资料,抽查结果基本齐全,符合要求。
监理资料:
监理规划、监理细则、监理月报、监理日志等资料基本齐全。
工程质量评估意见:
经xx省xxxx监理有限公司,对马堡煤矿90万吨/年改扩建项目之综采工作面设备安装工程质量进行核验后,认为安装质量保证资料齐全,运转正常,安装质量符合国家有关验收评定标准,符合设计文件要求。
评定该工程为合格等级。
项目总监理工程师签章:xxx 报告编写人签章:xxx
单位技术负责人签章:xxx
展开阅读全文
