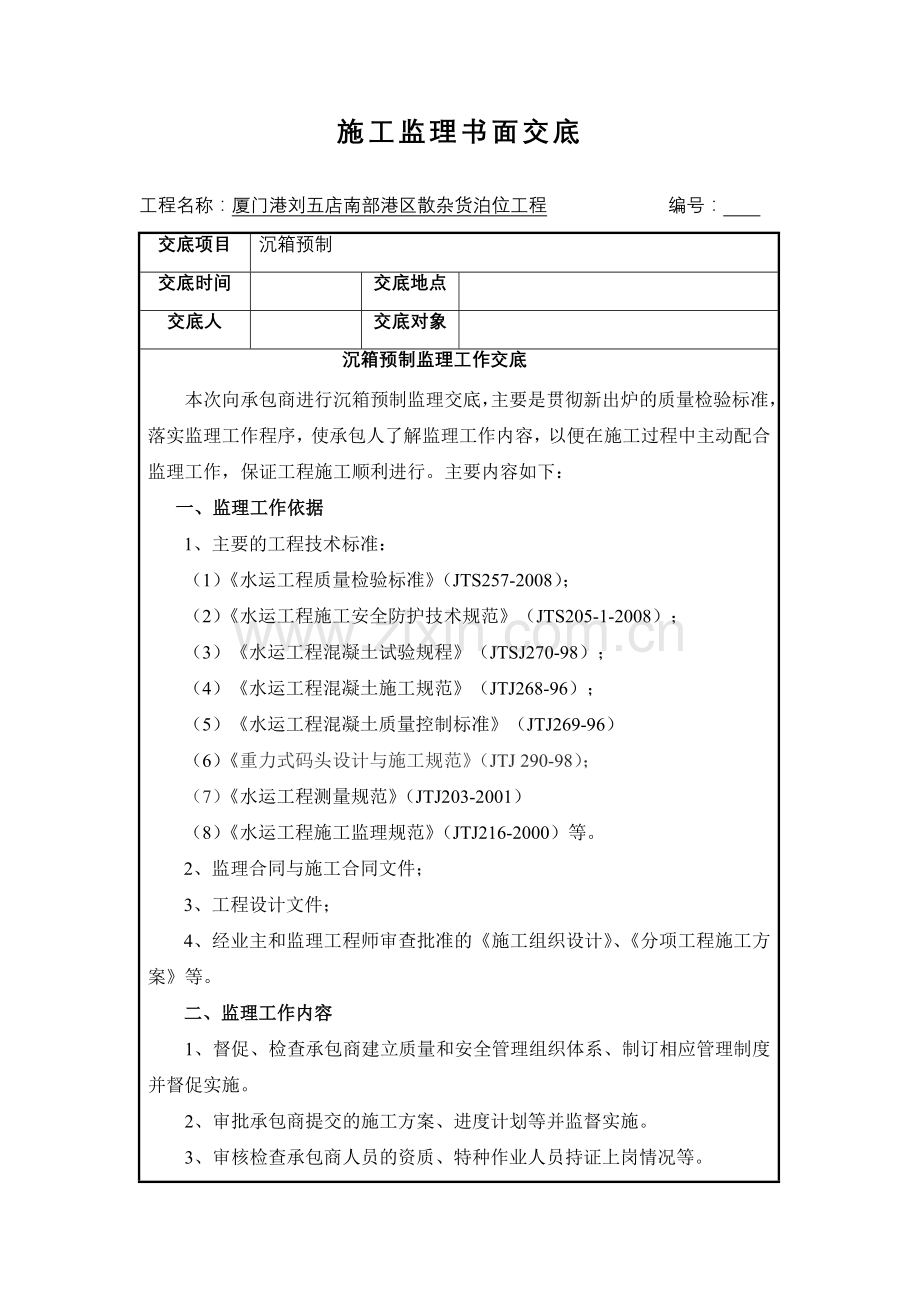

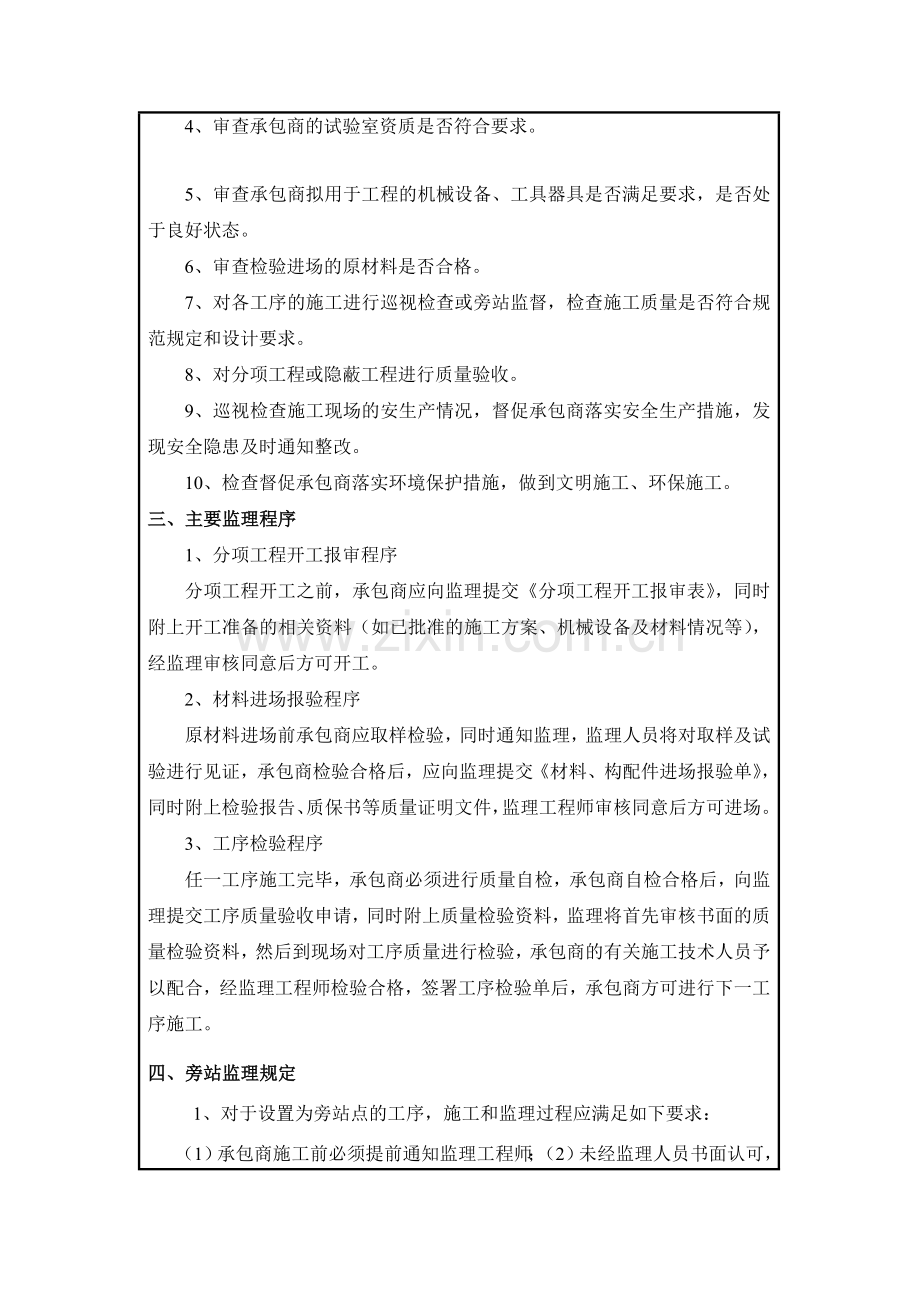

施工监理书面交底 工程名称:厦门港刘五店南部港区散杂货泊位工程 编号: 交底项目 沉箱预制 交底时间 交底地点 交底人 交底对象 沉箱预制监理工作交底 本次向承包商进行沉箱预制监理交底,主要是贯彻新出炉的质量检验标准,落实监理工作程序,使承包人了解监理工作内容,以便在施工过程中主动配合监理工作,保证工程施工顺利进行。主要内容如下: 一、监理工作依据 1、主要的工程技术标准: (1)《水运工程质量检验标准》(JTS257-2008); (2)《水运工程施工安全防护技术规范》(JTS205-1-2008); (3)《水运工程混凝土试验规程》(JTSJ270-98); (4)《水运工程混凝土施工规范》(JTJ268-96); (5)《水运工程混凝土质量控制标准》(JTJ269-96) (6)《重力式码头设计与施工规范》(JTJ 290-98); (7)《水运工程测量规范》(JTJ203-2001) (8)《水运工程施工监理规范》(JTJ216-2000)等。 2、监理合同与施工合同文件; 3、工程设计文件; 4、经业主和监理工程师审查批准的《施工组织设计》、《分项工程施工方案》等。 二、监理工作内容 1、督促、检查承包商建立质量和安全管理组织体系、制订相应管理制度并督促实施。 2、审批承包商提交的施工方案、进度计划等并监督实施。 3、审核检查承包商人员的资质、特种作业人员持证上岗情况等。 4、审查承包商的试验室资质是否符合要求。 5、审查承包商拟用于工程的机械设备、工具器具是否满足要求,是否处于良好状态。 6、审查检验进场的原材料是否合格。 7、对各工序的施工进行巡视检查或旁站监督,检查施工质量是否符合规范规定和设计要求。 8、对分项工程或隐蔽工程进行质量验收。 9、巡视检查施工现场的安生产情况,督促承包商落实安全生产措施,发现安全隐患及时通知整改。 10、检查督促承包商落实环境保护措施,做到文明施工、环保施工。 三、主要监理程序 1、分项工程开工报审程序 分项工程开工之前,承包商应向监理提交《分项工程开工报审表》,同时附上开工准备的相关资料(如已批准的施工方案、机械设备及材料情况等),经监理审核同意后方可开工。 2、材料进场报验程序 原材料进场前承包商应取样检验,同时通知监理,监理人员将对取样及试验进行见证,承包商检验合格后,应向监理提交《材料、构配件进场报验单》,同时附上检验报告、质保书等质量证明文件,监理工程师审核同意后方可进场。 3、工序检验程序 任一工序施工完毕,承包商必须进行质量自检,承包商自检合格后,向监理提交工序质量验收申请,同时附上质量检验资料,监理将首先审核书面的质量检验资料,然后到现场对工序质量进行检验,承包商的有关施工技术人员予以配合,经监理工程师检验合格,签署工序检验单后,承包商方可进行下一工序施工。 四、旁站监理规定 1、对于设置为旁站点的工序,施工和监理过程应满足如下要求: (1)承包商施工前必须提前通知监理工程师;(2)未经监理人员书面认可,承包人不得开始施工;(3)承包商在施工过程中应服从监理指令,如果承包商对现场旁站监理人员的指令有异议,可及时向上一级监理人员或总监反映。 2、如果承包商未做到上述第二点规定,监理人员有权拒绝对该工序的质量进行确认或验收,有权要求对该工序进行返工,有权拒绝对该工序进行计量和支付。 3、因承包商的原因,发生的补救检查费用由承包商承担。 4、本工程的以下项目设为旁站点,其内容和检查方法见下表: 序号 旁 站 工 序(点) 旁站方法 1 原材料、半成品、砼试块的取样和送检 监理人员参与承包商的取样、送检、 试验检测的全过程,现场监督砼浇筑 全过程。 2 混凝土浇筑 3 砼抗压强度试验 四、对承包商工作的要求或注意事项 1、原材料的质量控制 1.1 原材料进场必须经检验合格,必须具有质保书、合格证等质量证明文件。 1.2 进场的原材料应按规定保存和堆放,应有标识。 1.3 对于有使用期限的材料(如水泥),应注意其保存期限,如果已过了保存期,应按规定进行复检或采取其它处理措施。 1.4 露天堆放的钢筋应支垫,应覆盖。 1.5 夏季高温天气下施工,粗细骨料应采取降温措施(如洒水或遮盖防晒等)。 2、模板制作及安装的质量控制 2.1 沉箱模板应进行设计,模板的强度、刚度必须足够,模板及其支撑系统必须牢固、可靠。 2.2 模板的制作尺寸、表面平整度、连接孔眼的位置等应小于规范规定的允许偏差值。 2.3 底胎模的质量应满足规范要求。 2.4 安装模板之前,模板表面应清理干净、应均匀涂刷脱模剂。 2.5 安装模板时,应控制好内、外模的垂直度,应对外墙和隔墙的厚度、预埋件及预留孔的位置、拼缝处的止浆等进行检验,应确保符合要求。 2.6 砼强度达到规定值后方可拆除模板,拆模的顺序必须与施工方案相符,拆模时应采取措施防止损坏沉箱。 3、钢筋制作与安装的质量控制 3.1 钢筋经检验合格方可使用。 3.2 应对钢筋的外观质量进行检验,钢筋应平直、无损伤,表面不得有裂纹、油污或锈皮。 3.3 钢筋的加工尺寸必须与设计图纸相符。 3.4 钢筋成品、半成品应分类堆放整齐,应有标识。 3.5 钢筋焊接施工人员应持证上岗。 3.6 钢筋的品种、规格、数量应与设计相符。 3.7 钢筋成型后的外形尺寸、钢筋的层距与排距等必须与设计图纸相符。 3.8 应按规范规定的频率对钢筋接头的质量进行检验,必须保证其质量符合要求。 3.9 应检验钢筋接头的外观质量,确保符合要求,绑扎钢筋时接头应错开,错开距离应符合规范规定。 3.10 钢筋骨架整体应牢固、稳定、不变形。 3.11 钢筋保护层厚度应符合设计要求和规范规定。 4、砼浇筑的质量控制 4.1 模板及钢筋验收合格,经监理同意后方可开始砼浇筑。 4.2 砼配料单应正确,应与配合比相符,应根据砂石的含水率调整用水量。 4.2 砼拌和时,水泥、砂石等材料的计量应正确、应准确。 4.3 砼搅拌的时间应足够。 4.4 砼的坍落度应符合要求,砼的和易性应良好。 4.5 应按规范规定的数量制作砼试块。 4.6 砼下料应控制分层厚度,应均匀下料。 4.7 砼的振捣应规范,应控制好振点间距和振捣时间。 4.8 砼振捣时,不得碰撞钢筋骨和模板。 4.9 砼浇筑过程,应注意观察钢筋、模板有无变形或变位待异常情况。 4.10 砼浇筑过程应保证预埋件、预留孔等无变形或变位。 4.11 模板拆除后应及时进行砼养护,养护方法应与施工方案相符。 5、沉箱出运的质量控制 5.1 沉箱砼强度达到100%设计强度后方可出坑,监理将旁站监督沉箱砼同条件养护试块的抗压强度试验。 5.2 搬运沉箱前应充分做好各项准备工作,对卷扬机、空压机、高压气襄、钢丝绳等机械设备及材料进行认真检查,确保处于良好状态。 5.3 应检查限压阀、气压表等是否正常、准确。 5.4 应检查出运通道是否畅通、是否平整、是否清理干净、有无尖刺物。 5.5 高压气襄的数量、规格应与施工方案相符,气襄应排放整齐、相互平行。 5.6 各气襄的压力应一致,压力达到规定值后才可开始搬运沉箱。 5.7 高压气襄的工作高度不得超过规定值。 5.8 各卷扬机应协调一致工作,沉箱移动速度不得超过规定值。 6、对施工安全及环境保护的要求 6.1 一般要求 (1) 应建立安全管理组织机构、建立安全生产责任制并落实执行。 (2) 应制定安全生产管理目标和考核办法,并落实执行。 (3) 应制定各工种的安全技术操作规程,并落实执行。 (4) 应进行定期安全检查,并做好记录。 (5) 应按规定对工人进行安全教育。 (6) 施工方案中应有安全技术措施,施工中应落实安全措施。 (7) 特种作业人员应经培训合格、持证上岗。 (8) 分项工程开工之前,应进行安全技术交底。 (9)现场施工人员应按规定穿戴安全防护用品。 (10)施工现场应整洁,应设立相应的工程图牌、安全警示标志。 6.2 吊装作业的施工安全要求 (1)起重机(或塔吊)应有力矩、超高、变位、行走等限位器,限位器应灵敏。 (2)吊钩应有保险装置。 (3)司机与指挥之间的联络应畅通。 (4)缆风绳、地锚的设置应符合要求。 (5)索具、夹具、吊具等必须完好无损伤,钢丝绳断丝数不能超标。 (6)吊点、吊装顺序等应与施工方案相符。 (7)严禁吊机带病作业,严禁超载吊装。 6.3 高空作业的施工安全要求 (1)临边应设护栏,护栏应牢固,高度不低于1.1m。 (2)应按规定挂设安全网,安全网质量应符合要求。 (3)高处作业严禁乱抛物品。 (4)应设人员上下专用梯道,梯道应设防护栏。 (5)监边作业应系安全带,安全带应悬挂牢固。 6.4 施工用电安全要求 (1)应有专项用电施工组织设计。 (2)工作接地及重复接地应符合要求,应采用TN-S系统,保护零线与工作零线不能混接。 (3)配电箱应符合“三级配电两级保护”的要求,开关箱应有漏电保护器,漏电保护器应灵敏,漏电保护装置参数应匹配。 (4)电箱应有门、有锁、有防雨措施,应遵守“一机、一闸、一漏、一箱”的规定。 (5)夜间施工照明应足够,灯具金属外壳应有接零保护。 (6)电线、电缆应无老化或破皮现象,电缆应使用五芯线。 6.5 消防安全及其它 (1)就制订消防制度和措施,并落实执行。 (2)施工现场应配置足够的灭火器材,灭火器材的配置位置应合理、质量应合格。 (3)消防水源应满足消防要求。 (4)易燃易爆品应分类存放。 (5)氧气、乙炔等气瓶应有标准色标,应远离明火10m以上,气瓶应立放牢固,气瓶间距离应大于5m,气瓶应有防震圈和防震帽。 (6)I类手持电动工具应有接零保护,使用I类手持电动工具必须穿戴绝缘用品。 (7)施工中应做好环境保护工作,应控制粉尘污染和噪音污染,固体及液体废弃物不得排入海中。 参加人员 单位 职务
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 教育专区 > 小学其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
