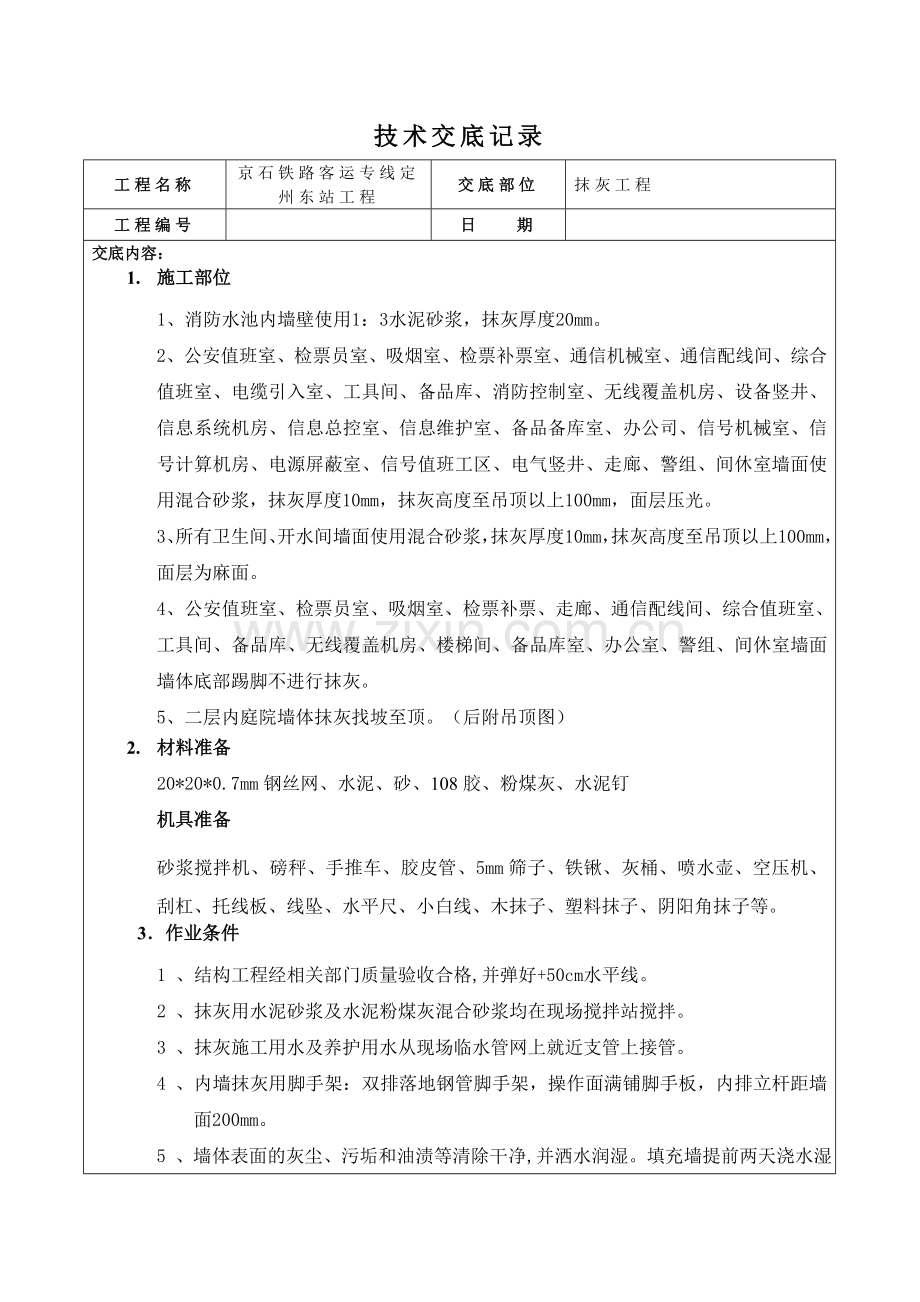

1. 施工部位
1、消防水池内墙壁使用1:3水泥砂浆,抹灰厚度20mm。
2、公安值班室、检票员室、吸烟室、检票补票室、通信机械室、通信配线间、综合值班室、电缆引入室、工具间、备品库、消防控制室、无线覆盖机房、设备竖井、信息系统机房、信息总控室、信息维护室、备品备库室、办公司、信号机械室、信号计算机房、电源屏蔽室、信号值班工区、电气竖井、走廊、警组、间休室墙面使用混合砂浆,抹灰厚度10mm,抹灰高度至吊顶以上100mm,面层压光。
3、所有卫生间、开水间墙面使用混合砂浆,抹灰厚度10mm,抹灰高度至吊顶以上100mm,面层为麻面。
4、公安值班室、检票员室、吸烟室、检票补票、走廊、通信配线间、综合值班室、工具间、备品库、无线覆盖机房、楼梯间、备品库室、办公室、警组、间休室墙面墙体底部踢脚不进行抹灰。
5、二层内庭院墙体抹灰找坡至顶。(后附吊顶图)
2. 材料准备
20*20*0.7mm钢丝网、水泥、砂、108胶、粉煤灰、水泥钉
机具准备
砂浆搅拌机、磅秤、手推车、胶皮管、5mm筛子、铁锹、灰桶、喷水壶、空压机、刮杠、托线板、线坠、水平尺、小白线、木抹子、塑料抹子、阴阳角抹子等。
3.作业条件
1 、结构工程经相关部门质量验收合格,并弹好+50cm水平线。
2 、抹灰用水泥砂浆及水泥粉煤灰混合砂浆均在现场搅拌站搅拌。
3 、抹灰施工用水及养护用水从现场临水管网上就近支管上接管。
4 、内墙抹灰用脚手架:双排落地钢管脚手架,操作面满铺脚手板,内排立杆距墙面200mm。
5 、墙体表面的灰尘、污垢和油渍等清除干净,并洒水润湿。填充墙提前两天浇水湿润,每天两遍以上。
6 、墙体基体表面的抹灰前,墙面满挂0.7mm厚钢丝网一层,网眼尺寸为20*20mm。
7 、抹灰前检查基体表面的平整度,并在大角的两面弹出抹灰层的控制线,作为打底的依据。
8 、水电专业(尤其是四电专业)墙面管线预留预埋施工完毕,并办理交接手续
墙面管线开槽及开洞用细石混凝土修补完毕。

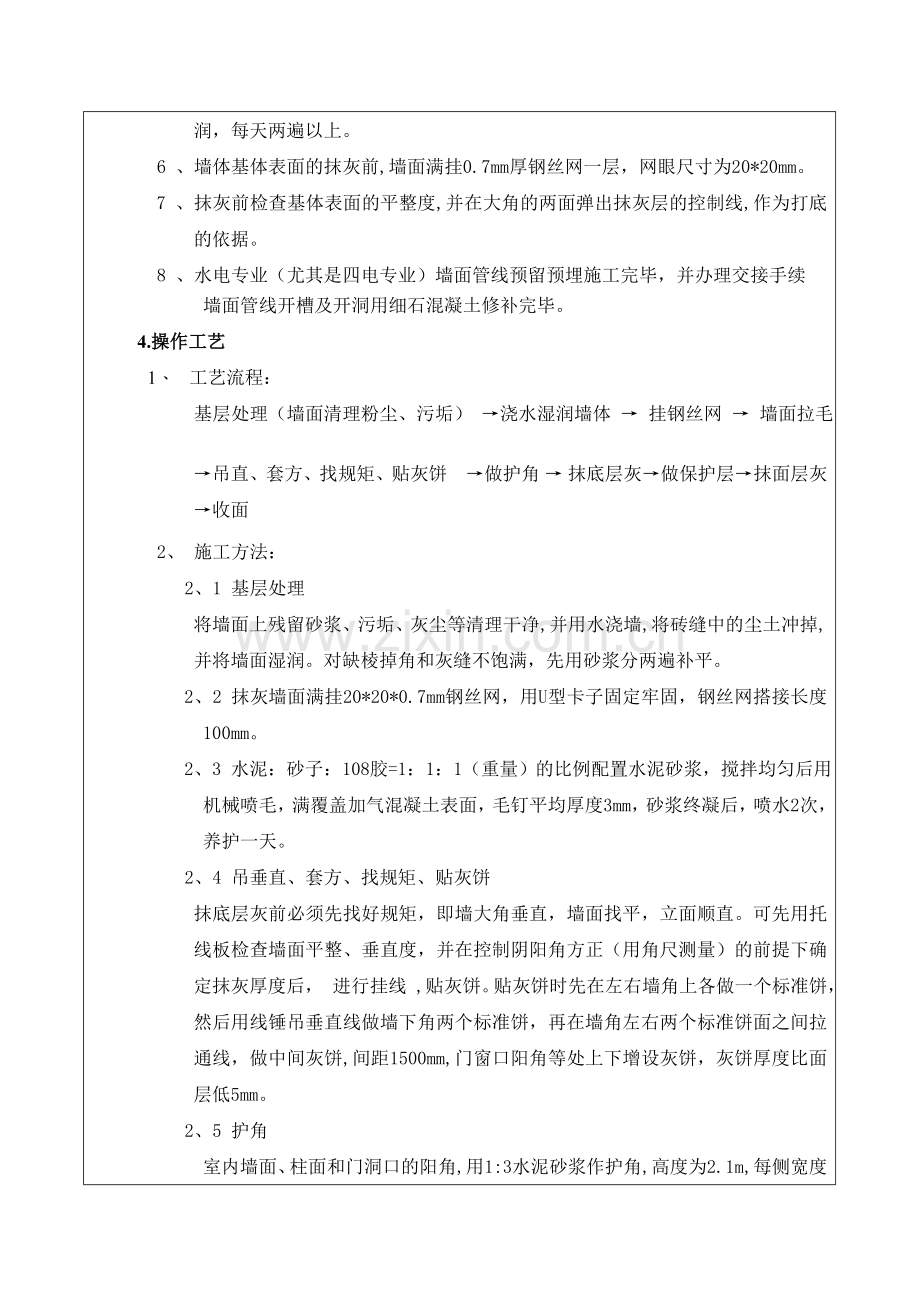

4.操作工艺
1、 工艺流程:
基层处理(墙面清理粉尘、污垢) →浇水湿润墙体 → 挂钢丝网 → 墙面拉毛
→吊直、套方、找规矩、贴灰饼 →做护角 → 抹底层灰→做保护层→抹面层灰→收面
2、 施工方法:
2、1 基层处理
将墙面上残留砂浆、污垢、灰尘等清理干净,并用水浇墙,将砖缝中的尘土冲掉,并将墙面湿润。对缺棱掉角和灰缝不饱满,先用砂浆分两遍补平。
2、2 抹灰墙面满挂20*20*0.7mm钢丝网,用U型卡子固定牢固,钢丝网搭接长度100mm。
2、3 水泥:砂子:108胶=1:1:1(重量)的比例配置水泥砂浆,搅拌均匀后用机械喷毛,满覆盖加气混凝土表面,毛钉平均厚度3mm,砂浆终凝后,喷水2次,养护一天。
2、4 吊垂直、套方、找规矩、贴灰饼
抹底层灰前必须先找好规矩,即墙大角垂直,墙面找平,立面顺直。可先用托线板检查墙面平整、垂直度,并在控制阴阳角方正(用角尺测量)的前提下确定抹灰厚度后, 进行挂线 ,贴灰饼。贴灰饼时先在左右墙角上各做一个标准饼,然后用线锤吊垂直线做墙下角两个标准饼,再在墙角左右两个标准饼面之间拉通线,做中间灰饼,间距1500mm,门窗口阳角等处上下增设灰饼,灰饼厚度比面层低5mm。
2、5 护角
室内墙面、柱面和门洞口的阳角,用1:3水泥砂浆作护角,高度为2.1m,每侧宽度50mm。
根据灰饼厚度抹灰,然后粘好八字靠尺,并找方吊直,用1:3水泥砂浆分层抹平,待砂浆稍干后,再用捋角器和水泥浆捋出小圆角。
2、6 抹底层及中层砂浆
在墙体湿润的情况下抹底层灰,先刷水泥浆一遍,随刷随抹底层灰。底层灰采用1:6.24:1.28:0.11 水泥粉煤灰混合砂浆,厚度为5mm,待底层灰稍干后,再以同样砂浆抹中层灰,厚度为5mm。然后以灰饼为准, 用压尺刮平找直,用木抹板搓毛。中层灰抹完搓毛后,全面检查其垂直度、平整度、阴阳角是否方正、顺直,发现问题及时修补(或返工)处理,对于后做踢脚线的上口及管道背后位置等及时清理干净。室内铺贴地砖的房间,踢脚线不进行抹灰。
2、7 养护:在潮湿的环境下养护,采用养护喷雾器。
5. 质量要求
5.1 抹灰所用材料品种、质量必须符合设计要求和现行材料标准的规定。
5.2 各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝等缺陷。
5.3 水泥砂浆和水泥混合砂浆的抹灰层,待前一层抹灰层凝结后,方可涂抹后一层。
5.4 孔洞、槽、盒和管道后面的抹灰表面达到优良:尺寸正确、边缘整齐、光滑;管道后接槎平整。
5.5 一般抹灰的允许偏差和检验方法符合下表规定:
项次
项目
检验方法
中级抹灰
高级抹灰
1
表面平整
4
2
用2m直尺和楔形塞尺检查
2
阴阳角垂直
4
2
用2m托线板和尺检查
3
立面垂直
5
3
4
阴阳角方正
4
2
用200mm方尺检查
5
分格条(缝)平直
3
-
拉5m线和尺检查
6. 成品保护
6.1 推小车或搬运物料时,不得碰撞墙角、门框等。压尺和铁铲等工具不要靠在刚完成抹灰的墙面上。
6.2 拆除脚手架时要注意轻拆轻放,不得撞坏门窗和墙面。
6.3 保护好墙上已安装的配件、电线槽盒等室内设施,对被砂浆粘上、污染的要及清刷干净,特别是粘在门窗框上的砂浆要及时清理干净。
6.4 抹灰层凝结硬化前防止水冲、撞击、振动和挤压。
6.5 保护好地漏、下水管等处不被堵塞。
6.6 门窗框上沾着的砂浆要及时清理干净。
6.7 搭铺平桥板不得直接压在门窗框上,应在适当位置垫放木枋(板)将平桥板架离门窗框。
6.8 搬运料具时要注意不要碰撞已完成的设备、管线、埋件及门窗框和已完成粉刷饰面的墙柱面。
7. 应注意的质量问题
7.1 门窗洞口、墙面、踢脚板、墙裙等处抹灰空鼓、裂缝,其主要原因如下:
(1) 门窗框两边塞灰不严,墙体预埋木砖间距过大或木砖松动,经门窗开关振动,在门窗框周边处产生空鼓、裂缝。处理办法:设专人负责门窗框缝堵塞。
(2) 基层清理不干净或处理不当,墙面浇水不透,抹灰后,砂浆中的水分很快被基层(或底灰)吸收。处理办法:认真清理和提前浇水。
(3) 基底偏差较大,一次抹灰过厚,干缩率较大。处理办法:分层找平,每遍厚度宜为7~9mm。
(4) 配制砂浆和原材料质量不好或使用不当,必须针对不同基层配制不同的砂浆,同时加强对原材料的使用管理工作。
7.2 抹灰面层起泡,有抹纹、开花(爆灰仔)。主要原因有如下几点:
(1)抹完面层灰后,灰浆还未收水就压光,因而出现起泡现象。处理办法:适时掌握压光时间。
(2)底灰过分干燥,又没有浇透水,抹面层灰后,水分很快被底层吸去,因而来不及压光,故残留抹纹。
(3)淋制石灰膏时,对过大灰颗粒及杂质没有过滤好,石灰膏熟化时间短。抹灰后,继续吸收水分熟化,体积膨胀,造成抹灰面出现开花(爆灰仔)现象。
7.3 抹灰表面不平,阴阳角不垂直,不方正。主要是抹灰前吊垂直,套方以及作灰饼不认真。
7.4 门窗洞口、墙面、踢脚板、墙裙等面灰接槎明显或颜色不一致。主要是由于操作时施工缝留设位置不当。处理办法:施工缝尽量留在分格条、阴角处或门窗框边。
7.5 踢脚板、水泥墙裙和窗台板上口出墙厚度不一致,上口毛刺和口角不方等。主要是操作不细,墙面抹灰时下部接近踢脚板等处不平整,凹凸偏差大及踢脚板等施工时的没有拉线找直,抹完后又不反尺把上口赶平、压光。
7.6 管道抹灰不平。主要是工作不认真细致,没有分层找平,压光。
8. 安全、环保文明施工措施
8.1 脚手架使用前,先检查护身栏、挡脚板等是否安全可靠,发现问题及时修整后,才能在上面作业,脚手架上放置料具要注意分散放平放稳。堆放物体时不得超过规定荷载,严禁随意从高空向下抛掷杂物。
8.2 在黑暗处作业及夜班施工时,使用36V低压灯进行照明。
8.3 使塔吊运输材料时,待联系好上落信号,吊笼平层稳定后,才能进行装卸作业。
8.4 室内抹灰时使用的木凳、金属脚手架等搭设必须平稳牢固,脚手板跨度不得大于2m,架上堆放材料不得过于集中,在同一跨度的脚手板内不超过两人同时作业。
8.5 不准在门窗、洗脸池等器件上搭设脚手板。
8.6 使用砂浆搅拌机搅拌砂浆,往拌筒内投料时,拌叶转动时不得用脚踩或用铁铲、木棒等工具拨刮筒口的砂浆或材料。
8.7 砂浆水平运输及垂直运输装在固定容器中,运输前将容器边沿擦洗干净,不得溢洒。
8.8 严禁在地面上拌制砂浆及直接在地面上堆放砂浆。
技术负责人: 交底人:
