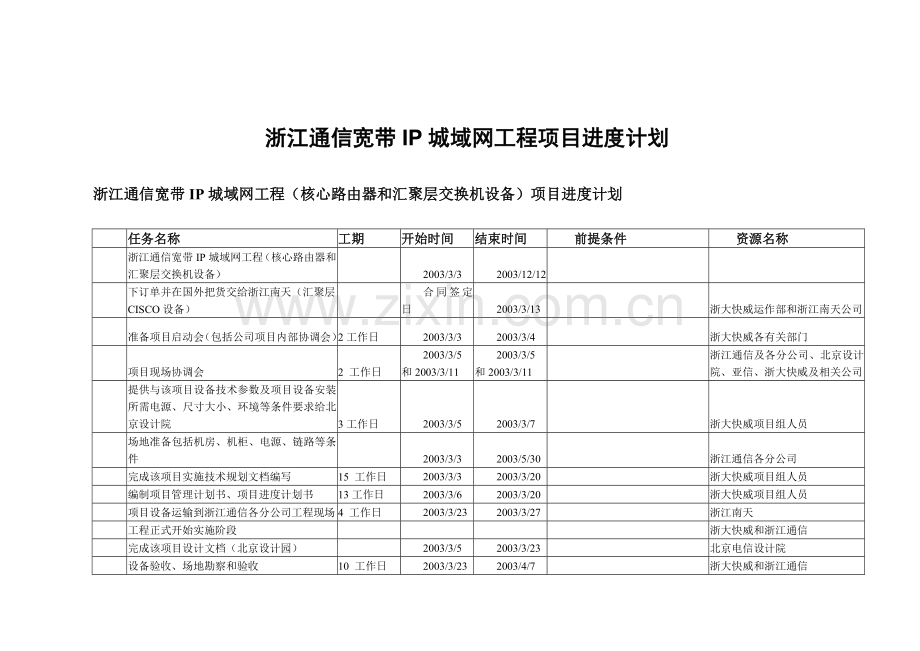

浙江通信宽带IP城域网工程项目进度计划
浙江通信宽带IP城域网工程(核心路由器和汇聚层交换机设备)项目进度计划
任务名称
工期
开始时间
结束时间
前提条件
资源名称
浙江通信宽带IP城域网工程(核心路由器和汇聚层交换机设备)
2003/3/3
2003/12/12
下订单并在国外把货交给浙江南天(汇聚层CISCO设备)
合同签定日
2003/3/13
浙大快威运作部和浙江南天公司
准备项目启动会(包括公司项目内部协调会)
2工作日
2003/3/3
2003/3/4
浙大快威各有关部门
项目现场协调会
2 工作日
2003/3/5和2003/3/11
2003/3/5和2003/3/11
浙江通信及各分公司、北京设计院、亚信、浙大快威及相关公司
提供与该项目设备技术参数及项目设备安装所需电源、尺寸大小、环境等条件要求给北京设计院
3工作日
2003/3/5
2003/3/7
浙大快威项目组人员
场地准备包括机房、机柜、电源、链路等条件
2003/3/3
2003/5/30
浙江通信各分公司
完成该项目实施技术规划文档编写
15 工作日
2003/3/3
2003/3/20
浙大快威项目组人员
编制项目管理计划书、项目进度计划书
13工作日
2003/3/6
2003/3/20
浙大快威项目组人员
项目设备运输到浙江通信各分公司工程现场
4 工作日
2003/3/23
2003/3/27
浙江南天
工程正式开始实施阶段
浙大快威和浙江通信
完成该项目设计文档(北京设计园)
2003/3/5
2003/3/23
北京电信设计院
设备验收、场地勘察和验收
10 工作日
2003/3/23
2003/4/7
浙大快威和浙江通信

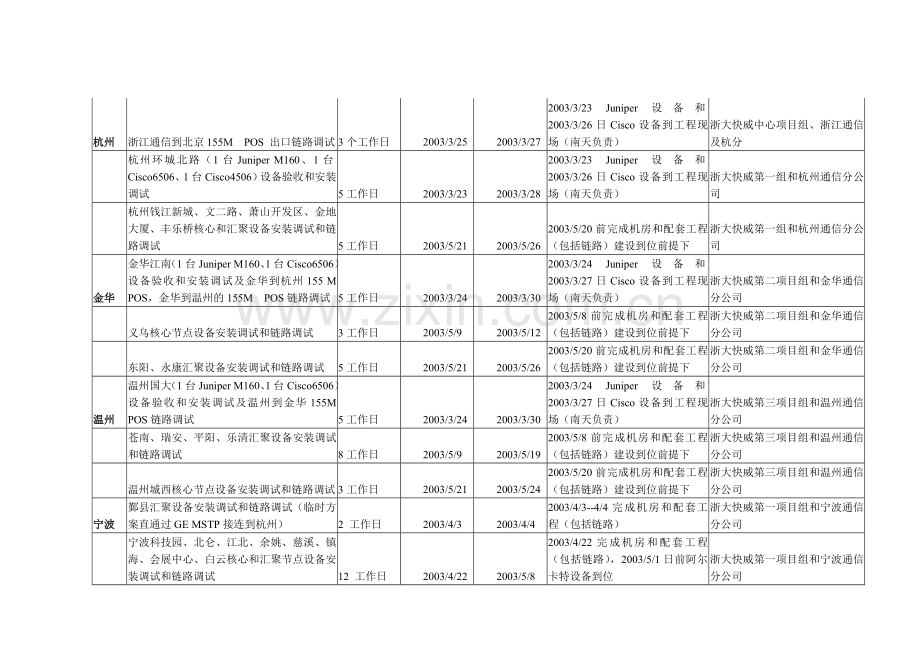

杭州
浙江通信到北京155M POS 出口链路调试
3个工作日
2003/3/25
2003/3/27
2003/3/23 Juniper设备和2003/3/26日Cisco设备到工程现场(南天负责)
浙大快威中心项目组、浙江通信及杭分
杭州环城北路(1台Juniper M160、1台Cisco6506、1台Cisco4506)设备验收和安装调试
5工作日
2003/3/23
2003/3/28
2003/3/23 Juniper设备和2003/3/26日Cisco设备到工程现场(南天负责)
浙大快威第一组和杭州通信分公司
杭州钱江新城、文二路、萧山开发区、金地大厦、丰乐桥核心和汇聚设备安装调试和链路调试
5工作日
2003/5/21
2003/5/26
2003/5/20前完成机房和配套工程(包括链路)建设到位前提下
浙大快威第一组和杭州通信分公司
金华
金华江南(1台Juniper M160、1台Cisco6506)设备验收和安装调试及金华到杭州155 M POS,金华到温州的155M POS链路调试
5工作日
2003/3/24
2003/3/30
2003/3/24 Juniper设备和2003/3/27日Cisco设备到工程现场(南天负责)
浙大快威第二项目组和金华通信分公司
义乌核心节点设备安装调试和链路调试
3工作日
2003/5/9
2003/5/12
2003/5/8前完成机房和配套工程(包括链路)建设到位前提下
浙大快威第二项目组和金华通信分公司
东阳、永康汇聚设备安装调试和链路调试
5工作日
2003/5/21
2003/5/26
2003/5/20前完成机房和配套工程(包括链路)建设到位前提下
浙大快威第二项目组和金华通信分公司
温州
温州国大(1台Juniper M160、1台Cisco6506)设备验收和安装调试及温州到金华155M POS链路调试
5工作日
2003/3/24
2003/3/30
2003/3/24 Juniper设备和2003/3/27日Cisco设备到工程现场(南天负责)
浙大快威第三项目组和温州通信分公司
苍南、瑞安、平阳、乐清汇聚设备安装调试和链路调试
8工作日
2003/5/9
2003/5/19
2003/5/8前完成机房和配套工程(包括链路)建设到位前提下
浙大快威第三项目组和温州通信分公司
温州城西核心节点设备安装调试和链路调试
3工作日
2003/5/21
2003/5/24
2003/5/20前完成机房和配套工程(包括链路)建设到位前提下
浙大快威第三项目组和温州通信分公司
宁波
鄞县汇聚设备安装调试和链路调试(临时方案直通过GE MSTP接连到杭州)
2 工作日
2003/4/3
2003/4/4
2003/4/3--4/4完成机房和配套工程(包括链路)
浙大快威第一项目组和宁波通信分公司
宁波科技园、北仑、江北、余姚、慈溪、镇海、会展中心、白云核心和汇聚节点设备安装调试和链路调试
12 工作日
2003/4/22
2003/5/8
2003/4/22完成机房和配套工程(包括链路),2003/5/1日前阿尔卡特设备到位
浙大快威第一项目组和宁波通信分公司
大榭、奉化、宁海、象山汇聚节点设备安装调试和链路调试
5工作日
2003/5/26
2003/5/31
2003/5/25前完成机房和配套工程(包括链路)建设到位前提下
浙大快威第一项目组和宁波通信分公司
衢州
衢州Cisco6506设备安装调试和通过GE MSTP到金华的链路调试
2 工作日
2003/4/1
2003/4/4
2003/4/2完成机房和配套工程(包括链路)
浙大快威第二项目组和衢州通信分公司
衢州另外一台4506(未确定)
2 工作日
2003/5/25
2003/5/26
2003/5/25前完成机房和配套工程(包括链路)建设到位前提下
浙大快威第三项目组和衢州通信分公司
丽水
丽水4506设备安装调试和通过GE MSTP到金华的链路调试
2 工作日
2003/4/7
2003/4/9
2003/4/5完成机房和配套工程(包括链路)
浙大快威第三项目组和丽水通信分公司
台州
台州邮政楼(1台Juniper M40e、1台Cisco6506)设备验收和安装调试及台州到温州155M POS链路调试
3 工作日
2003/4/7
2003/4/9
2003/4/6完成机房和配套工程(包括链路)
浙大快威第二项目组和台州通信分公司
台州开发区、黄岩、临海核心和汇聚节点设备安装调试和链路调试
6工作日
2003/5/25
2003/5/31
2003/5/25前完成机房和配套工程(包括链路)建设到位前提下
浙大快威第二项目组和台州通信分公司
绍兴
绍兴城中(1台Juniper M40e、1台Cisco6506)设备验收和安装调试及绍兴到杭州155M POS链路调试
2 工作日
2003/4/9
2003/4/11
浙大快威第二项目组和绍兴通信分公司
绍兴轻纺城汇聚节点设备安装调试和链路调试
2 工作日
2003/5/25
2003/5/26
2003/5/25前完成机房和配套工程(包括链路)建设到位前提下
浙大快威第一项目组和绍兴通信分公司
嘉兴
嘉兴邮政楼(1台Juniper M40e、1台Cisco6506)设备验收和安装调试及嘉兴到杭州155M POS链路调试
2 工作日
2003/4/9
2003/4/11
浙大快威第三项目组和嘉兴通信分公司
嘉兴开发区汇聚节点设备安装调试和链路调试
2 工作日
2003/5/27
2003/5/28
2003/5/25前完成机房和配套工程(包括链路)建设到位前提下
浙大快威第三项目组和嘉兴通信分公司
湖州
湖州节点设备安装调试和湖州到杭州GE MSTP链路调试
2 工作日
2003/4/14
2003/4/15
浙大快威第三项目组和湖州通信分公司
舟山
舟山节点设备安装调试和舟山到杭州FE MSTP链路调试
2工作日
2003/4/16
2003/4/18
2003/4/17日完成杭州到舟山FE MSTP链路(但到2003/4/19链路还是有问题)
浙大快威第二项目组和舟山通信分公司
全网联整及优化
10工作日
2003/6/1
2003/6/10
亚信公司、浙大快威、浙江通信及各分公司
编制、提交并确认初验测试方案
2003/5/1
2003/5/30
亚信公司、浙大快威、浙江通信及各分公司
初验;整理所有签字的技术文档移交用户,提供返修服务及技术支持,签署遗留问题纪要,签署验收文件及相关文件,签署《初验报告》
3 工作日
2003/6/10
2003/6/13
亚信公司、浙大快威、浙江通信及各分公司
6个月试运行及遗留问题解决
2003/6/13
2003/12/12
亚信公司、浙大快威、浙江通信及各分公司
项目终验
2 工作日
2003/12/12
2003/12/12
亚信公司、浙大快威、浙江通信及各分公司
