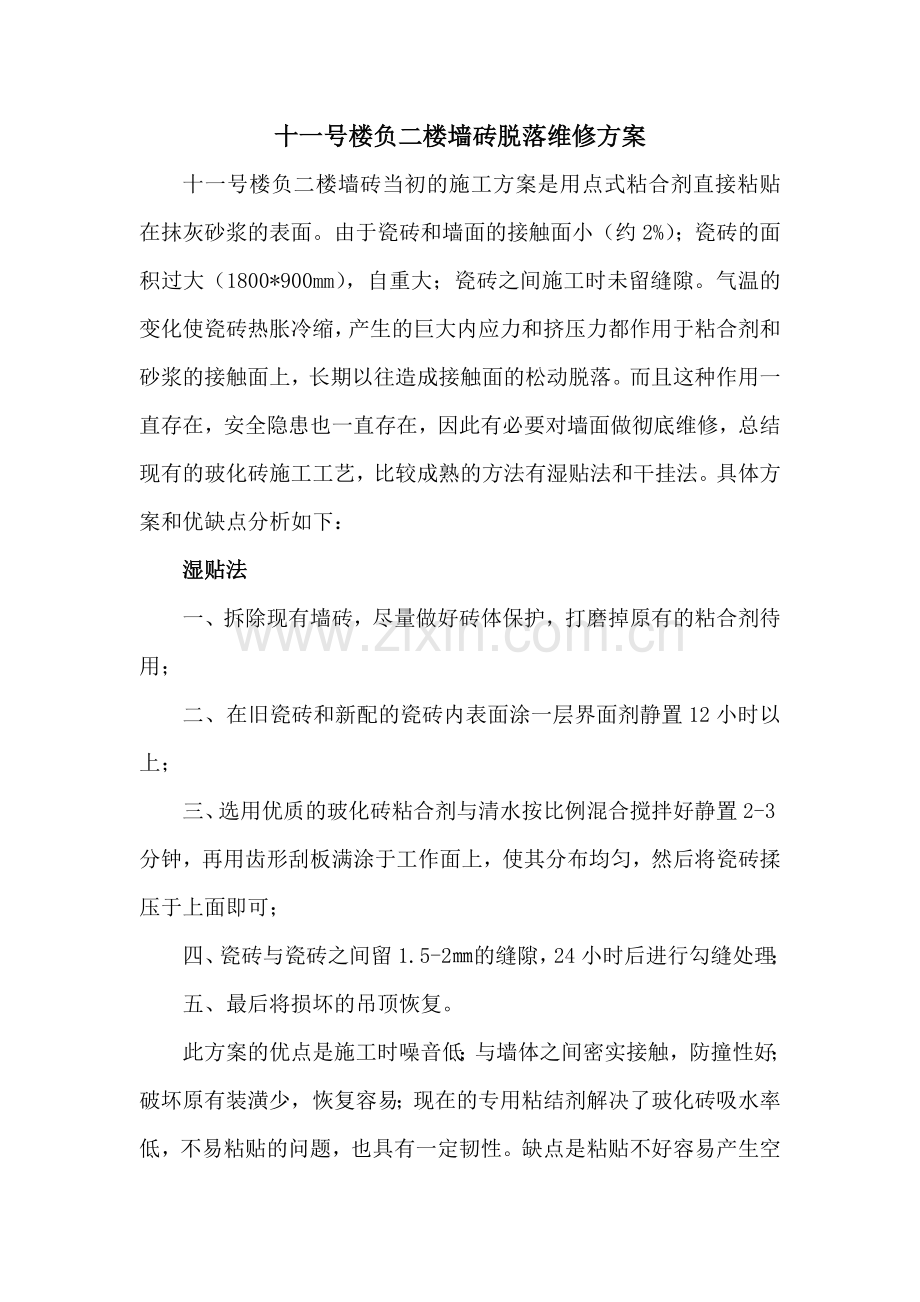

十一号楼负二楼墙砖脱落维修方案
十一号楼负二楼墙砖当初的施工方案是用点式粘合剂直接粘贴在抹灰砂浆的表面。由于瓷砖和墙面的接触面小(约2%);瓷砖的面积过大(1800*900mm),自重大;瓷砖之间施工时未留缝隙。气温的变化使瓷砖热胀冷缩,产生的巨大内应力和挤压力都作用于粘合剂和砂浆的接触面上,长期以往造成接触面的松动脱落。而且这种作用一直存在,安全隐患也一直存在,因此有必要对墙面做彻底维修,总结现有的玻化砖施工工艺,比较成熟的方法有湿贴法和干挂法。具体方案和优缺点分析如下:
湿贴法
一、拆除现有墙砖,尽量做好砖体保护,打磨掉原有的粘合剂待用;
二、在旧瓷砖和新配的瓷砖内表面涂一层界面剂静置12小时以上;
三、选用优质的玻化砖粘合剂与清水按比例混合搅拌好静置2-3分钟,再用齿形刮板满涂于工作面上,使其分布均匀,然后将瓷砖揉压于上面即可;
四、瓷砖与瓷砖之间留1.5-2㎜的缝隙,24小时后进行勾缝处理;
五、最后将损坏的吊顶恢复。
此方案的优点是施工时噪音低;与墙体之间密实接触,防撞性好;破坏原有装潢少,恢复容易;现在的专用粘结剂解决了玻化砖吸水率低,不易粘贴的问题,也具有一定韧性。缺点是粘贴不好容易产生空鼓;瓷砖与墙体的膨胀率不一致,容易造成开裂;如果原有基层砂浆不合格,容易造成跑砂脱落。
干挂法
通过螺栓将角码固定在墙面上,然后通过焊接固定竖向龙骨及横向龙骨,再用螺栓将不锈钢挂榫固定在横向龙骨上,在玻化砖的背面粘贴已开槽的花岗石挂卯,按照设计排列要求,将其固定在不锈钢挂榫上。角码、槽钢和角钢的横向、纵向剖面示意见图1、2。

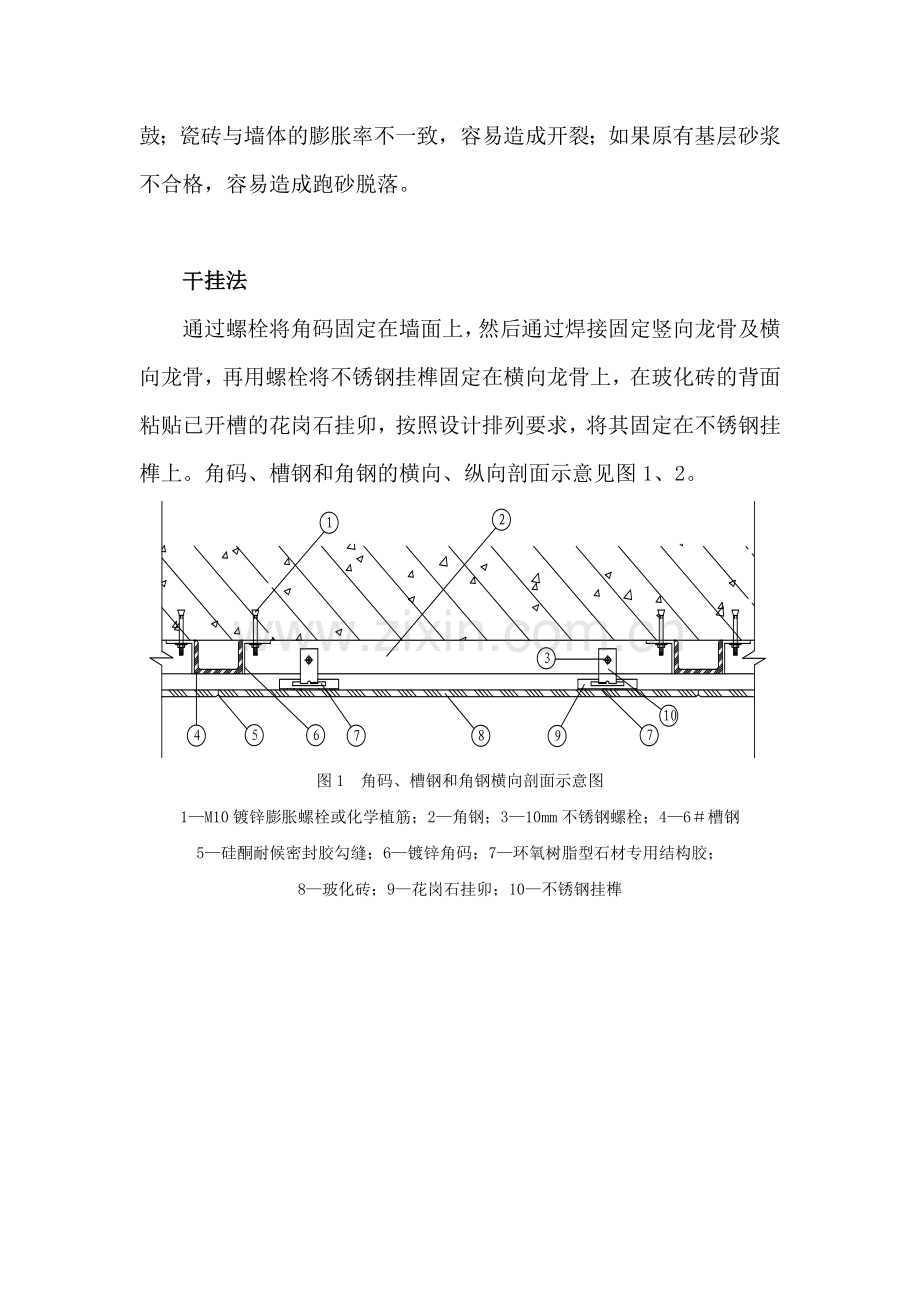

图1 角码、槽钢和角钢横向剖面示意图
1—M10镀锌膨胀螺栓或化学植筋;2—角钢;3—10mm不锈钢螺栓;4—6#槽钢
5—硅酮耐候密封胶勾缝;6—镀锌角码;7—环氧树脂型石材专用结构胶;
8—玻化砖;9—花岗石挂卯;10—不锈钢挂榫
图2 角码、槽钢和角钢纵向剖面示意图
1—玻化砖;2—花岗石挂卯;3—环氧树脂型石材专用结构胶;4—不锈钢螺栓
5—不锈钢挂榫;6—硅酮耐候密封胶勾缝;7—角钢;8—槽钢
主要施工工艺流程: 施工准备 → 测量放线 → 钢构架安装 → 不锈钢挂榫安装 → 花岗石挂卯开槽、与玻化砖粘贴 → 玻化砖安装 →嵌缝、打蜡
一、施工准备
1、编制施工方案,根据施工图进行排砖设计,画出排砖图。
2、对现场操作人员进行岗前培训和安全技术交底。
3、检查基层表面平整度是否满足设计及施工的要求。
二、测量放线
1、复查水准点和基准线。
2、根据设计排砖图和砖的尺寸先在墙上预排,弹出分格线。
三、钢构架安装
1、根据设计图纸及分格线确定槽钢及角码的位置,在墙上标记出螺栓的孔位并进行钻孔,钻好孔位后,埋置膨胀螺栓或化学植筋。螺栓应埋置在实心砖砌体或混凝土墙、梁内,若基体为空心砖或加气混凝土砌块时,应在墙体中加设钢筋混凝土连系梁。若采用化学植筋,应在化学植筋置入锚孔后,按照厂家提供的养护条件进行养护固化,固化期间禁止扰动。后置螺栓应进行现场拉拔试验。试验结果满足设计要求后,将角码固定在螺栓上。
2、通过焊接将竖向槽钢固定在角码上,焊接时要求三面围焊,有效焊接长度≥10cm,焊缝高度≥5mm。根据分格线确定横向角钢的位置并将其两端焊接固定在竖向槽钢上。角码、角钢与槽钢的焊缝位置示意见图3。
图3 角码、角钢与槽钢的焊缝位置示意图
1—竖向槽钢;2—角码;3—横向角钢
4—角码与槽钢焊缝位置;5—槽钢与角钢焊缝位置
3、钢构架安装前先刷两遍防锈漆,安装完毕后应在焊缝处补涂防锈漆。安装槽钢及角钢时,应先临时固定,再测量标高偏差及轴线偏差,符合要求后,再连续施焊,固定槽钢及角钢。
四、不锈钢挂榫安装
1、根据网格线和挂榫的规格,在角钢上标出玻化砖安装挂榫的螺栓孔位,用电钻钻孔,孔径需比挂榫螺栓直径大一号,必要时可多钻备孔。
2、用螺栓固定不锈钢挂榫,通过在水平角钢和不锈钢挂榫之间添加垫片调整挂榫标高。不锈钢挂榫安装时,不宜将螺栓拧紧以便安装玻化砖时调整位置。
五、花岗石挂卯开槽、与玻化砖粘贴
1、根据不锈钢挂榫的规格,在花岗石挂卯顶部或底部中间开槽,开槽长度宜为60mm,在有效长度内槽深度不宜小于15mm,开槽宽度宜为6mm或7mm。挂卯槽口应打磨成45°倒角,槽内应光滑、洁净,开槽后不得有损坏或崩裂现象。
2、将花岗石挂卯表面及玻化砖背面粘贴区域清理干净,而后将调配好的耐侯胶均匀地刮在石块表面上,胶团面积不应小于花岗石挂卯单面面积的85%,胶团厚度应不小于2mm,再将挂卯揉压于玻化砖背面相应的位置上。每块玻化砖背面的四个角应各粘贴一块花岗石挂卯,花岗石挂卯粘贴后40分钟内禁止移位或者挪动,达到设计要求的强度后方可进行玻化砖安装。
六、玻化砖安装
1、安装一般由主要的观赏面开始,由下而上依次按一个方向顺序安装,尽量避免交叉作业以减少偏差,并注意板材色泽的一致性。
2、正式挂砖前,应适当调整砖的缝宽及不锈钢挂榫位置。砖面上口不平时,可通过在砖底的较低一端不锈钢挂榫下垫相应的双股铜丝垫进行调整;调节垂直度时,可调整砖面上口的不锈钢挂榫距墙的空隙大小,直至砖面垂直,拧紧螺栓固定不锈钢挂榫。
3、挂砖时应先将环氧树脂型石材专用结构胶注入花岗石挂卯槽内,再将其套入不锈钢挂榫,挂榫入孔深度不宜小于15mm,将结构胶清洁干净。
4、每排玻化砖安装完成后,应作一次外形误差的调校,并用扭力扳手对挂榫螺栓旋紧力进行抽检复验。
七、嵌缝、打蜡
1、清扫拼接缝,沿面板边缘贴防污条,用注胶器进行嵌缝。防污条应选用4cm左右的纸带型不干胶带,边沿要贴齐、贴严,嵌缝应按设计要求的材料和深度进行,如胶面不平顺,可用不锈钢小勺刮平,小勺要随用随擦。根据玻化砖颜色可在胶中加适量矿物质颜料调整嵌缝颜色。
2、玻化砖安装完成后应打蜡,以避免其毛细孔暴露在外渗入油污而造成渗色。打腊前,用水加洗涤剂冲洗干净,用布抹干,待板的表面完全干燥后进行打腊处理。
此方案的优点是稳定性强,防空鼓、脱落。缺点是施工噪音大,会影响病人的休息;玻化砖和基层之间空隙大,对原装潢的破坏较大;由于玻化砖厚度较薄、有脆性,不易抵制推车等刚性的碰撞。
以上两种方案各有利弊,但不管采用哪种方案,都需要先拆除并整理出好的瓷砖,看看有多少损耗再做预算。
江苏宏大建设集团有限公司
2016年2月19日
