二○○七年江苏省建设工程造价员资格考试
土建造价案例分析试卷
题号
一
二
三
四
五
六
七
总分
计分人
核分人
得分
本卷为案例分析题,初级做一~四题,共四题,总分100分;中级做三~六题,共四题,总分120分;高级做四~七题,共四题,总分120分;多做和漏做的题均不得分。人工工资单价和施工机械台班单价全部以04年计价表中价格为准;文字与图形不同时,以文字说明为准;要求分析合理,结论正确,并简要写出计算过程。
得 分
评卷人
一.(本题25分)

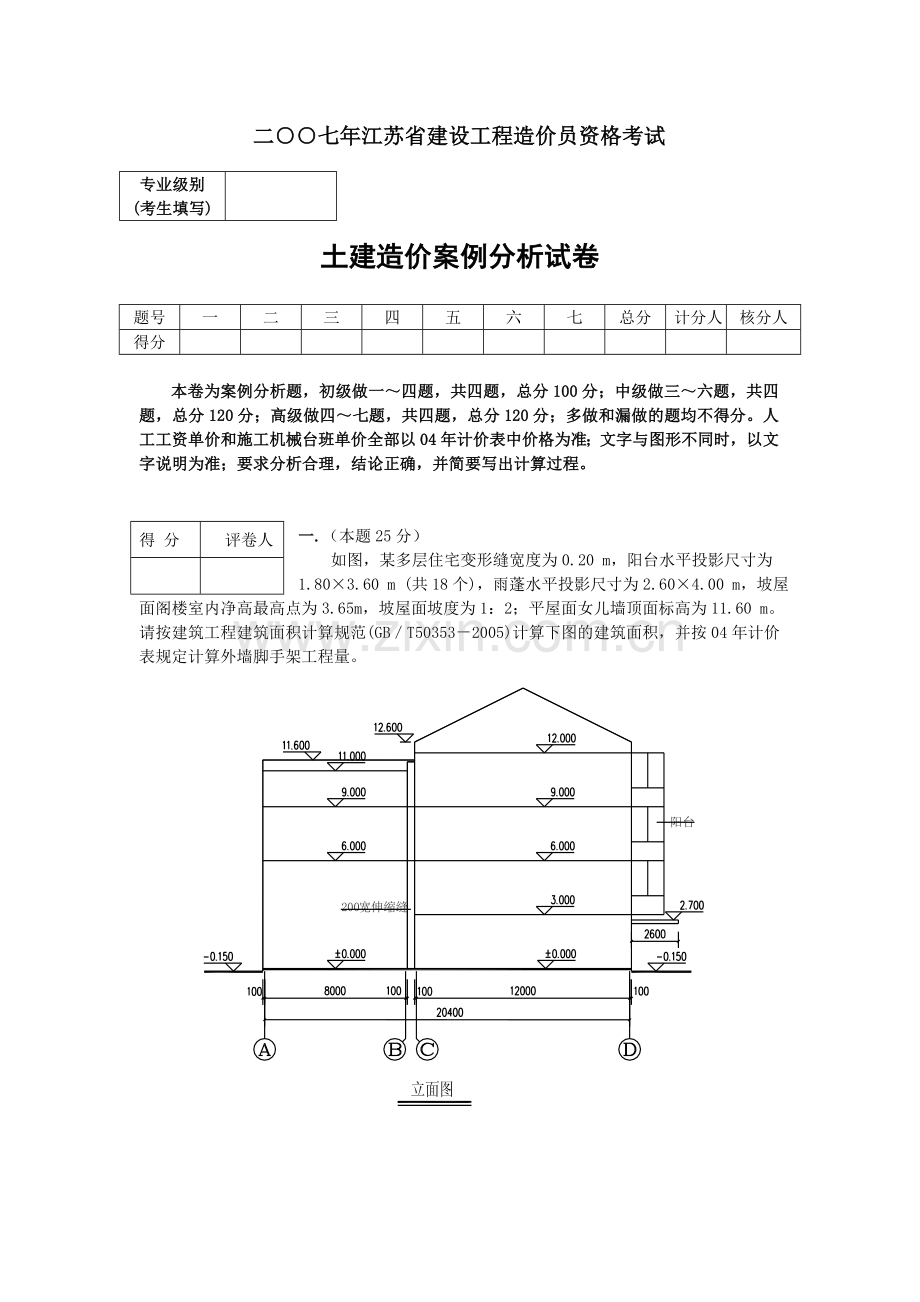

如图,某多层住宅变形缝宽度为0.20 m,阳台水平投影尺寸为1.80×3.60 m (共18个),雨蓬水平投影尺寸为2.60×4.00 m,坡屋面阁楼室内净高最高点为3.65m,坡屋面坡度为1:2;平屋面女儿墙顶面标高为11.60 m。请按建筑工程建筑面积计算规范(GB/T50353-2005)计算下图的建筑面积,并按04年计价表规定计算外墙脚手架工程量。
阳台
200
宽伸缩缝
建筑面积和工程量计算表
序号
项目名称
计算公式
得 分
评卷人
二.(本题25分)

如图,某单位办公楼屋面现浇钢筋砼有梁板,板厚为100mm,A、B、1、4轴截面尺寸为240×500 mm,2、3轴截面尺寸为240×350 mm,柱截面尺寸为400×400 mm。请根据04年计价表的有关规定,计算现浇钢筋砼有梁板的砼工程量、模板工程量(按接触面积计算)。
工程量计算表
序号
项目名称
单位
计算公式
数量
得 分
评卷人
三.(本题25分)根据下表提供的子目名称及做法,请按04计价表填写所列子目的计价表编号和综合单价,其他未说明的,按计价表执行。(人工、材料、机械单价和管理费费率、利润费率按计价表子目不做调整,项目未注明者均位于标高20m以下)
计价表编号
子目名称及做法
单位
有换算的列简要
换算过程
综合单价(元)
自卸汽车运土,运距2Km(正铲挖掘机装车)
胶泥接桩断面350*350
M10混合砂浆KP1粘土多孔砖240×115×90 1砖墙
C25现浇自拌钢筋砼平板,板坡度15º(砼工程)
C20细石砼刚性防水屋面无分隔缝50mm厚
水泥砂浆贴大理石踢脚线120mm高
外墙面水泥砂浆贴釉面砖150*90(勾缝,面砖0.5元/块)
基础梁复合木模板(梁底有垫层)
得 分
评卷人
四.(本题25分)
如图,某单位传达室基础平面图和剖面图。根据地质勘探报告,土壤类别为三类,无地下水。该工程设计室外地坪标高为-0.30米,室内地坪标高为±0.00米,防潮层标高-0.06米,防潮层做法为C20抗渗砼P10以内,防潮层以下用M7.5水泥砂浆砌标准砖基础,防潮层以上为多孔砖墙身,C20钢筋砼条形基础,砼构造柱截面尺寸240×240mm,从钢筋砼条形基础中伸出。请按04年计价表规定计算土方人工开挖、砼基础、砖基础、防潮层、模板工程量,并套用计价表相应子目。(模板按含模量计算)
工程量计算表
序号
项目名称
计算公式
计量
单位
数量
工程预算表
序号
定额
编号
项目名称
计量
单位
数量
综合
单价(元)
得 分
评卷人
五.(本题35分)
如图,某单独招标打桩工程编制标底。设计钻孔灌注砼桩25根,桩径Φ900mm,设计桩长28m,入岩(Ⅴ类)1.5m,自然地面标高-0.6m,桩顶标高-2.60m,C30砼现场自拌,根据地质情况土孔砼充盈系数为1.25,岩石孔砼充盈系数为1.1,每根桩钢筋用量为0.750t。以自身的粘土及灌入的自来水进行护壁,砌泥浆池,泥浆外运按8KM,桩头不需凿除。请按上述条件和04计价表的规定计算该打桩工程的分部分项工程费,并计算总造价(机械进退场费10000元,检验试验费费率0.18%,临时设施费费率1.5%,安全文明施工措施费按不创建省市文明工地标准计取,劳动保险费率1.6%,税金费率:3.44%,其他未列项目不计取)。
工程预算表
序
号
定额
编号
项目名称
计量
单位
数量
综合
单价
合价(元)
工程量计算表
序号
项目名称
计算公式
计量单位
数量
工程造价计算程序表
序号
费用名称
计算公式
金额(元)
一
分部分项工程费
二
措施项
目费
三
其他项目费
招标人部分
投标人部分
四
规费
五
税金
六
工程造价
得分
评卷人
六.(本题35分)
框架梁KL,如图所示,砼强度等级为C20,二级抗震设计,钢筋定尺为8m,当梁通筋d>22mm时,选择焊接接头,柱的断面均为500mm×500mm,保护层25 mm,次梁断面200 mm×300 mm。审核该梁所列的钢筋重量,未列出的不考虑。错误的部分划线删去,在下一行对应空格处给出正确解答即可,原来正确的部分不需要重复抄写。(钢筋理论重量ф25=3.85 kg/m,ф18=1.998 kg/m,φ10=0.617 kg/m),受拉钢筋抗震锚固长度laE=44d,伸至边柱外0.4laE)
钢筋计算表
编号
直径
简图
单根长度计算式m
根数
数量
(m)
重量
(㎏)
1
25
(4.5+6.8×3-0.5+2×10d+44d×2+15d×2)=27.85
2
55.7
214.45
2
25
(4.5-0.5+0.4×44d+15d+0.5+6.3/3)=7.42
4
29.66
114.19
3
25
(4.5-0.5+0.4×44d+15d++6.3/4)=6.39
4
25.56
98.41
4
25
6.3 /4×2+0.5=3.65
4
14.6
56.21
5
25
6.3 /3×2+0.5=4.7
8
37.6
144.76
6
25
6.3 /3+0.4×44d+15d=3.41
2
6.83
26.30
7
25
6.3 /4+0.4×44d+15d=2.39
4
9.56
36.81
8
25
4.5+0.4×44d+15d+44d=6.42
5
32.1
123.59
9
25
6.3+44d×2=8.5
7
59.5
229.08
10
25
6.3+44d×2=8.5
8
68
261.8
11
25
6.3+0.4×44d+15d+44d=8.22
7
57.51
221.41
12
18
0.3+20d×2+0.5×1.414×2=2.434
2
4.87
9.73
13
10
(0.3-0.05+0.01×2)×2+(0.5-0.05+0.01×2)×2=1.68
160
268.8
165.85
14
合计
1702.59
得分
评卷人
七.(本题25分)
我省某国有投资工程项目,采用清单法计价方式招标,招标文件规定以固定总价形式确定工程造价,工程结算造价=中标价+设计变更费用。在工程施工招投标、签订合同以及施工工程中,发生了以下一些情况:
1、在签订施工合同的当日,在乙方的提议下,经双方友好协商,在乙方中标价的基础上,另外增加赶工措施费30万元,并签订了一个补充协议,但按规定送交政府主管部门备案的施工合同中并无该补充协议。
2、乙方在投标报价中根据计价表规定计算了基坑排水费用计5000m2×35元/m2=175000元,但实际施工中无地下水可抽,并未发生该项费用。
3、基础砼浇筑前,由于场地狭小,基坑周边堆放了不少建筑材料,恰逢一场大雨,造成土体塌方,乙方要求延长工期4天,增加清理点工180个工日,工资单价按计价表规定40元计取,计7200元。
4、在工程量清单中,土方场外运输距离及费用规定由投标人自行确定,中标人按照10公里运距22元/m3×20000m3=440000元报价,但实际施工中,乙方通过多方联系将土方送给了1公里以外另外一个施工队的工地,发生的费用仅为5元/m3×20000m3=100000元。
5、由于设计图纸不明确,厚达1.2m的地下室底板固定上部钢筋所需的施工撑筋,在招标答疑时招标人明确由投标人自主确定施工撑筋的规格、数量及费用,乙方按照5t×3600元/t=18000元,但实际施工中施工单位仅发生了4.5t×3600元/t=16200元。
8、根据设计变更,该工程增加了300m3的KM1砖内墙、钢筋砼矩形柱断面由400×500改为400×600增加砼50m3,施工单位在设计变更工程造价增减表中,提出了应相应增加砌墙脚手架费、砼模板费、临时设施费、材料检验试验费。
现请你以工程造价咨询企业审核人员身份,在进行工程结算审核时,就以上情况分别:
1、确定各项目费用的类别(分部分项工程费、措施项目费、其他项目费);
2、确定各项目费用是否应该支付给施工单位,有数额的应明确费用数额。
费用名称
工程费用类别
是否应支付、支付多少?
赶工措施费
基坑排水费
点工
土方场外运输费
施工撑筋费
砌墙脚手费
砼模板费
临时设施费
材料检验试验费
一、建筑面积及脚手架计算
建筑面积和工程量计算表
序
号
名 称
计算公式
1
Α-Β轴
30.20×(8.40×2+8.40×1/2)=634.20 m2
2
Β-С轴
60.20×12.20×4=2937.76 m2
3
坡屋面
60.20×(6.20+1.80×2×1/2)=481.60 m2
4
雨 蓬
2.60×4.00×1/2=5.20 m2
5
阳 台
18×1.80×3.60×1/2=58.32 m2
合 计
4117.08 m2
6
外墙脚手架
A-B轴11.75×(8.4×2+30.20)=552.25 m2
C-B轴12.75×(12.2×2+60.2+3×1.8+30)=1530.00m2
高低跨间 30.20×1.6=48.32m2
合计 2130.57m2
二、模板及砼工程量计算
工程量计算表
序号
项目名称
单位
计算公式
数量
一
模板工程量
㎡
90.46+3.58+6.96+28.67
129.67
1
底模
㎡
12.24×7.44-(0.4×0.24×4+
0.24×0.24×4)
90.46
2
板侧模
㎡
(10.96+6.96)×2×0.1
3.58
3
板下口梁侧模
㎡
6.96×0.25×4
6.96
(10.96+6.96)×2×0.4×2
28.67
二
砼工程量
m3
9.107+3.44+0.835
13.382
1
板
m3
12.24×7.44×0.1
9.107
2
梁
m3
(6.96+10.96)×0.24×0.4×2
3.44
6.96×0.24×0.25×2
0.835
展开阅读全文
