资源描述
枫香庭住宅区F、G座工程
砌
体
施
工
方
案
编制:
技术负责:
审核:
重庆渝发建设公司直属公司
第一项目部
2002年11月

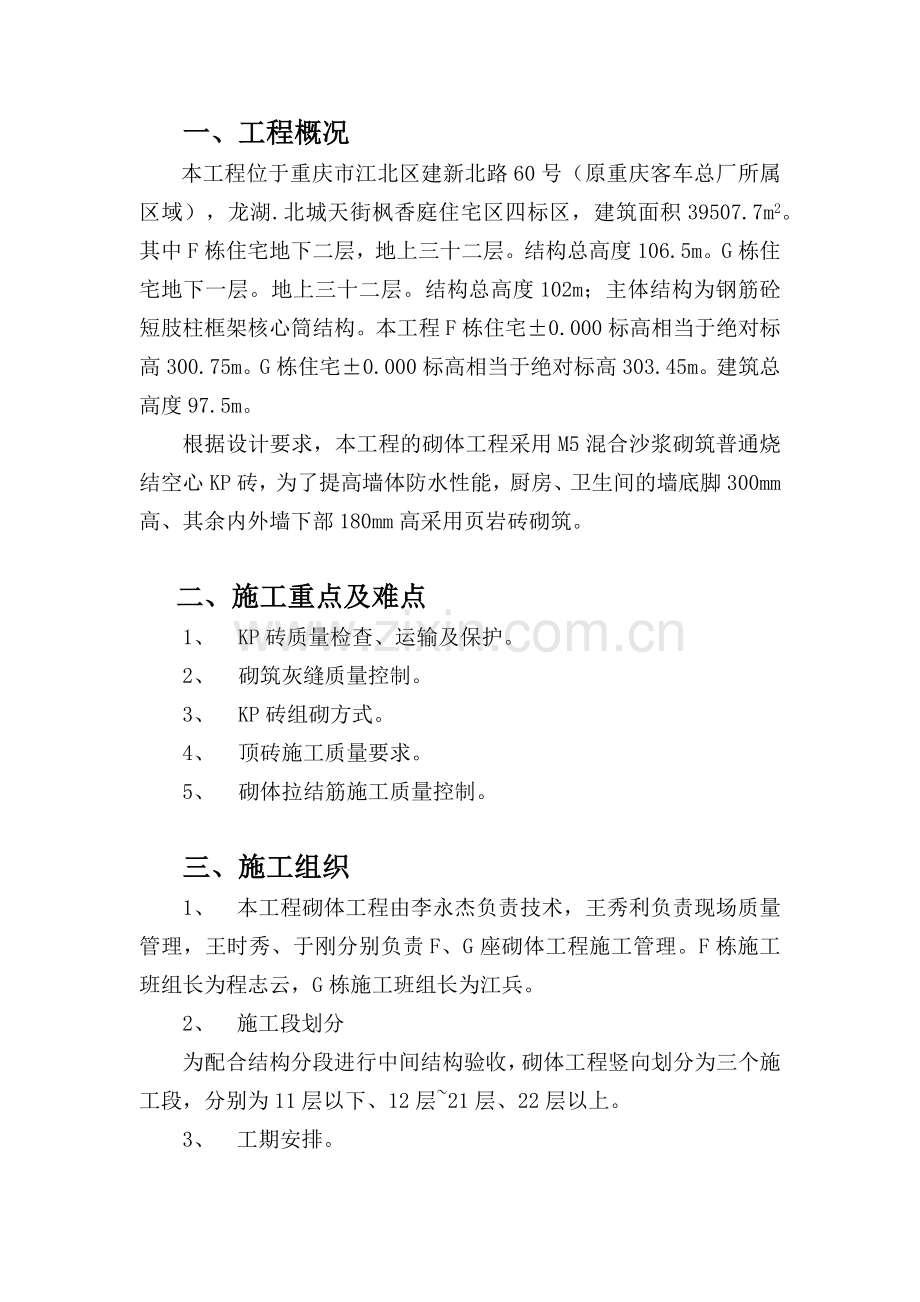

一、工程概况
本工程位于重庆市江北区建新北路60号(原重庆客车总厂所属区域),龙湖.北城天街枫香庭住宅区四标区,建筑面积39507.7m2。其中F栋住宅地下二层,地上三十二层。结构总高度106.5m。G栋住宅地下一层。地上三十二层。结构总高度102m;主体结构为钢筋砼短肢柱框架核心筒结构。本工程F栋住宅±0.000标高相当于绝对标高300.75m。G栋住宅±0.000标高相当于绝对标高303.45m。建筑总高度97.5m。
根据设计要求,本工程的砌体工程采用M5混合沙浆砌筑普通烧结空心KP砖,为了提高墙体防水性能,厨房、卫生间的墙底脚300mm高、其余内外墙下部180mm高采用页岩砖砌筑。
二、施工重点及难点
1、 KP砖质量检查、运输及保护。
2、 砌筑灰缝质量控制。
3、 KP砖组砌方式。
4、 顶砖施工质量要求。
5、 砌体拉结筋施工质量控制。
三、施工组织
1、 本工程砌体工程由李永杰负责技术,王秀利负责现场质量管理,王时秀、于刚分别负责F、G座砌体工程施工管理。F栋施工班组长为程志云,G栋施工班组长为江兵。
2、 施工段划分
为配合结构分段进行中间结构验收,砌体工程竖向划分为三个施工段,分别为11层以下、12层~21层、22层以上。
3、 工期安排。
见进度计划表。
4、 施工机具设备
施工机具设备见下表
序号
设备名称
型号规格
单位
数量
额定功率(KW)
用途
1
自升式塔吊
QTZ63
台
2
2×40
材料吊运
2
施工电梯
SCD200/200E
台
1
22
人员、材料上下
3
灰浆搅拌机
VJ325
台
2
2×3
砂浆搅拌
四、采用的标准及规范
工程建设标准强制性条文(房屋建筑部分) 建标(2000)85号
建设工程监理规范 GB50319-2000
建筑工程施工质量验收统一标准 GB50300-2001
砌体工程施工质量验收规范 GB50203-2002
烧结空心砖和空心砌块 GB13545-92
五、原材料质量控制
1、水泥、砂的质量必须符合《砌体工程施工质量验收规范》(GB50203-2002)有关要求。
2、砌块(砖、砼块)应有出厂合格证等质保资料,外观尺寸、光泽、完好程度、裂缝、杂质等应满足要求,并按规定对砌块进行取样检验,合格后才能用于工程上。对进场的砌块材料应分类堆放整齐,挂牌标识,并做好防雨措施。
3、砌筑砂浆应根据设计要求的强度等级和品种进行配合比设计和试配,其强度和稠度达到要求方可施工。砌体施工时,按要求对砂浆进行取样。
4、拉结筋植筋用胶应有出厂合格证等质保资料,砌筑前应对拉结筋进行抗拔试验。
5、材料的运输
砖在运输过程中应轻拿轻放,不得任意倾倒,破坏砖的棱角,造成碎砖过多;
砂浆在运输过程中不得盛得过满,以免外溢,污染工地整洁;
溢出的砂浆和散落的碎砖应随时清扫,以保证工地环境的整洁
砖在砌筑脚手架上的堆码层数不得超过三层
六、准备工作
1、砖应提前一天浇水淋湿,淋湿的程度应满足设计及规范的要求;
2、各砖墙的预埋拉结筋应植筋完毕,并符合设计和规范要求;
3、放线定位,确定砖墙及洞口的具体位置;
4、各种操作工具和人员配备应满足到位。
5、各种安全防护和脚手架满足到位。
七、施工工艺
1、页岩砖的施工工艺
抄平→放线定位→摆砖→立皮数杆→砌砖→窗台钢筋绑扎、支模→窗台砼浇筑→砼上砖砌筑→清理
在施工的主要部位和门窗洞口处立皮树杆,以准确地控制各灰缝的厚度和砖层的位置,门、窗、过梁的位置。
在砌筑前应用干净水冲洗砖墙下的灰尘和垃圾,看准砖墙所放的墨线的具体位置。
开始砌筑时,其施工按设计规定的措施进行处理。铺砌底灰,如基层的高差超过2cm,用细石砼找平,然后抹平底灰,待有一定强度后方可砌筑上部的砖墙。
砌筑上部砖墙时,应拉线砌筑,在砌筑的过程中注意砖的挑选,使砖墙的内、外面的平整度满足抹灰和装饰的要求。
砌筑方法应采用“三一”砌筑法,即:“一铲灰,一块砖、一揉压”的方法。按设计的要求设置构造柱和圈梁,砖墙内的构造柱下脚应先放后收,形成马牙槎。
一天内砖墙的砌筑高度应满足规范要求,不能超过1.3m,砌墙宜连续砌筑,如需间断,要按设计和规范规定的位置和设置要求留斜槎,设置拉接筋。
砖墙中的洞口、管道、沟槽等应于砌筑时正确留出,宽度超过300mm,应设置钢筋砼过梁,同时,应配合安装部门搞好砌体中的预留预埋工作。
2、普通烧结空心KP砖砌块施工工艺及质量控制
1) 砌筑时,灰缝应横平竖直,砂浆饱满,水平灰缝饱满度不得低于80%;竖向灰缝做时应做贴刀灰,不得出现明缝,瞎缝。砌块之间应粘结良好,铺打灰浆长度应控制在750mm以内。灰缝宽度应控制在8~12mm,与120厚墙体套砌时平缝宽度控制在18mm以内。外墙灰缝宽度不得小于10mm,以保证沙浆饱满,防止外墙渗水。
2)每段外墙中部一块KP空心砖换为实心配砖,打断KP砖的水平孔洞,在外墙发生渗漏时也易于寻找渗漏源。
3)砌筑时要求拉水平线、挂垂直线进行砌筑,边砌边检查砌体的水平灰缝水平度、砂浆饱满度,墙面平整度、垂直度,并随时进行校正。砌筑时应组砌合理,砖孔置于水平位置,上下错缝搭砌,搭接长度不宜小于砌块长度的1/3。为调节KP砖模数与墙长之间的关系,砌体砌前要进行试摆。若无法组砌,可用配砖(190×90×53)进行填缝、垫高。
4)凡在砌块墙上设置埋设件和暗配管线,只能垂直埋设,电线配管的直径不宜大于25mm,且必须采用专用工具钻孔打眼、镂槽。不得水平镂槽,严禁用斧、凿随意砍凿。安装洞口宽度超过300mm的洞口应采取预留(参照门窗洞口做法),并设钢筋砖过梁;一般的盒、管线留置方法,采用弹线定位后切割开槽,不得采用斩砖预留槽。开槽应尽量避免对空心砖的过度损伤,剔出被割离的肋块时应轻敲轻击。线管盒敷设后,应将过度损伤的部位用细石砼填补密实,其余用砂浆将缝隙填满。
5) 墙体转角处及门窗洞口处,应采用实心页岩砖堵孔。
6)为防止厨房、卫生间下部墙体漏水,厨卫墙体下部砌300高页岩砖,其余内外墙下部砌180mm高页岩砖。
7)每次施工的墙体高度不超过1.3m。
8)内外墙应同时砌筑,当不能同时砌筑时,应按规定留槎并做好接槎处理。非不得以不得留直搓,留直槎应按规范加拉结筋处理,拉结筋间距,可根据砖的模数,调为500mm一道。
9)过梁搁置,应抄标高、抄平,再座浆安装。
10)掺入砂浆中的有机塑化剂,必须经检验和试配符合要求后,方可使用。
11)严格按实验室提供的配合比进行计量(如掺用有机塑化剂,配合比中必须有其掺量),控制砂浆搅拌时间。如出现砂浆泌水现象,要求砌前再次拌合。烧结多孔砖、空心砖砌筑砂浆的稠度应控制在60mm~80mm。
12)砂浆强度试块抽样:每层或每250M3砌体至少抽样一组,同组试块应同盘抽,同盘砂浆只应制作一组试样。
八、细部构造
1. 构造柱留置,要求先退后进,该部位墙留槎端头采用配砖带堵孔,退60mm宽,180mm宽,柱主筋应固定于上下梁上(女儿墙构造柱主筋需锚入顶部压顶内,平段长度不小于20D)。
2. 构造柱沿高度方向每500mm设φ6拉结筋一道,伸入墙体700mm且>1/5墙长。
3. 门窗洞口,采用页岩砖堵孔,所留洞口尺寸应比设计洞口尺寸大20mm,以利于塑钢门窗安装。
4. T形、L形墙相交,若KP砖不能组砌,可配砖搭接砌筑,
5. 同其它轻质量填充材料一样,砌体上部需斜砌挤紧。斜砌部分需待其下部砌体收缩稳定(至少7天)后才能砌筑。200mm厚墙体斜砌部分的组砌方法一斗加一立砖,120mm墙直接用立砖斜砌。
6. 安装支架、栏杆处上下左右四块KP空心砖采用实心配砖砌筑。
九、检查制度
严格执行“三检制”。
成立以施工员、质检员为主的检查小组,在施工中进行跟踪检查,发现不合格的砌体,立即进行整改,甚至推倒重砌,严禁“修理”砌体。
实行质量挂牌制,每一壁墙体砌完后,在墙上写上操作者姓名、砌筑时间、各项允许偏差值等指标,贯彻谁主管,谁负责,谁操作,谁负责的原则,增强责任感,树立质量意识。
制订质量奖罚制度,并认真贯彻执行,做到奖罚分明,提高积极性,确保砌筑质量。
10、质量标准
砌筑砂浆的品种、强度符合设计和规范要求。
砌块的外观质量、强度符合设计和规范要求。
筑砌方法正确,不应有通缝,转角处和交接处的斜槎应通顺、密实。
拉结筋的规格、数量、位置应满足设计和规范要求。预埋件、构造柱、圈梁(连梁)、门窗洞口及过梁留置的位置、开间进深尺寸应符合设计和规范要求。
墙面应保持清洁,勾缝密实,深浅一致,横竖缝交接处应平顺。
砖砌体的尺寸和位置的允许偏差如下表:
项次
项 目
允许偏差
检验方法
01
轴线位移
10
用经纬仪和尺检查或用其他测量仪器检查
02
基础顶面和楼面标高
±15
用水平仪和尺检查
03
墙 面
垂直度
每层
5
用2m托线板检查
全高
≤10m
10
用经纬仪、吊线和尺检查,或用其他测量仪器检查
>10m
20
04
表面平整度
清水墙、柱
5
用2m靠尺和塞尺检查
混水墙、柱
8
05
水平灰缝平直度
清水墙
7
拉10m线和尺检查
混水墙
10
06
水平灰缝厚度(10皮砖累计数)
±8
用尺检查
07
外墙上下窗口偏移
20
用经纬仪或吊线检查
08
门窗洞口宽度
±5
用尺检查
展开阅读全文
