蛮耗至金平至金水河口岸二级公路(K44+000~K93+766.47)
雨季施工专项方案
编制人:陈春汛
重庆城建控股(集团)有限责任公司
蛮金二级公路项目经理部
2010年6月11日

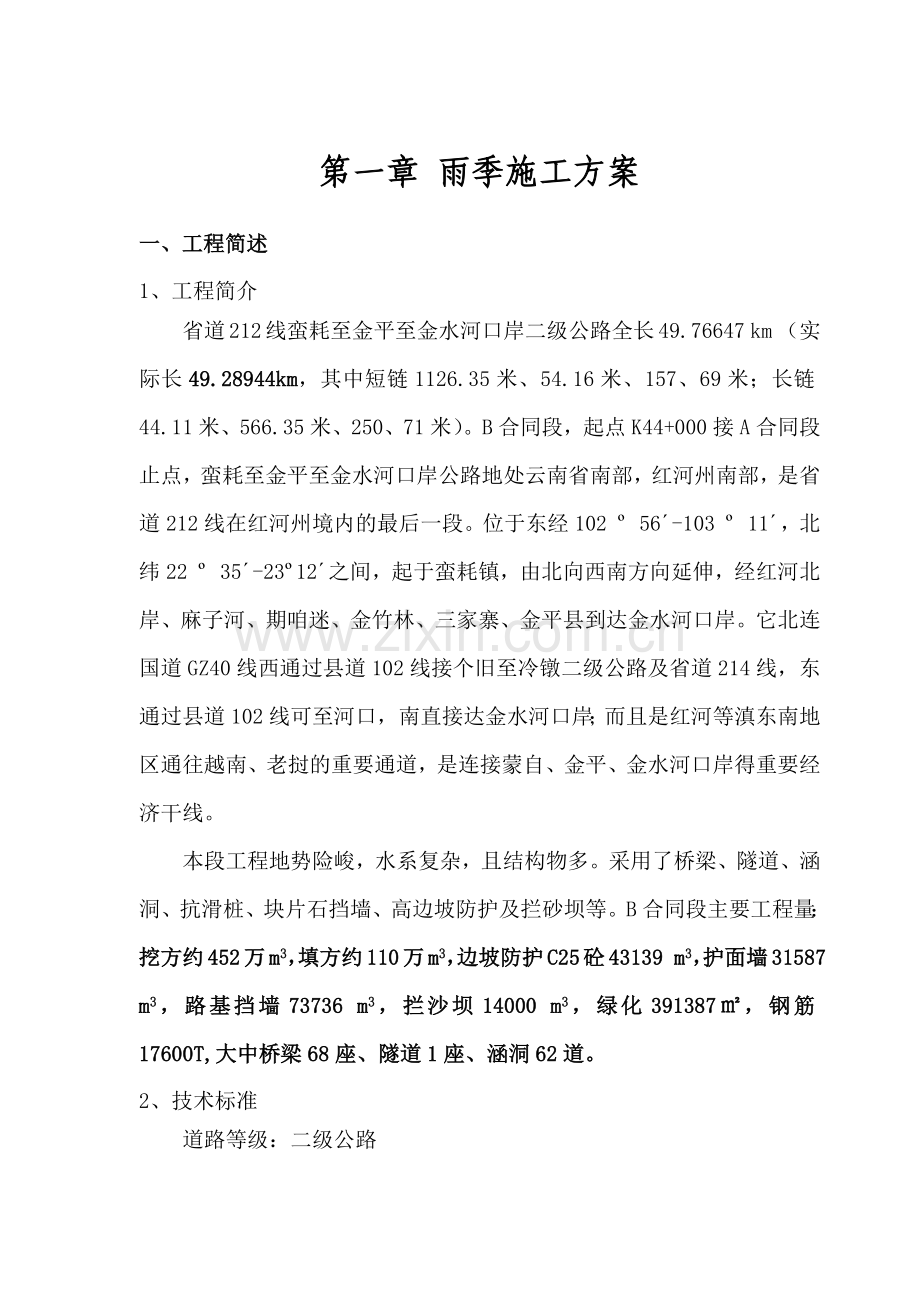

第一章 雨季施工方案
一、工程简述
1、工程简介
省道212线蛮耗至金平至金水河口岸二级公路全长49.76647 km (实际长49.28944km,其中短链1126.35米、54.16米、157、69米;长链44.11米、566.35米、250、71米)。B合同段,起点K44+000接A合同段止点,蛮耗至金平至金水河口岸公路地处云南省南部,红河州南部,是省道212线在红河州境内的最后一段。位于东经102 º 56´-103 º 11´,北纬22 º 35´-23º12´之间,起于蛮耗镇,由北向西南方向延伸,经红河北岸、麻子河、期咱迷、金竹林、三家寨、金平县到达金水河口岸。它北连国道GZ40线西通过县道102线接个旧至冷镦二级公路及省道214线,东通过县道102线可至河口,南直接达金水河口岸;而且是红河等滇东南地区通往越南、老挝的重要通道,是连接蒙自、金平、金水河口岸得重要经济干线。
本段工程地势险峻,水系复杂,且结构物多。采用了桥梁、隧道、涵洞、抗滑桩、块片石挡墙、高边坡防护及拦砂坝等。B合同段主要工程量:挖方约452万m3,填方约110万m3,边坡防护C25砼43139 m3,护面墙31587 m3,路基挡墙73736 m3,拦沙坝14000 m3,绿化391387㎡,钢筋17600T,大中桥梁68座、隧道1座、涵洞62道。
2、技术标准
道路等级:二级公路
设计速度:60km/h(局部困难地段采用40km/h)
设计荷载等级:公路-Ⅱ级
路基宽度:10m(8.5m)
桥梁标准宽度:10m(9m)
行车道宽度:2×3.5m
会车视距:150m(80m)
圆曲线最小半径:一般值200 m(100m),极限值125m(60m)
最大纵坡/坡长限制(%/m):6/600
地震动峰值加速度:0.1g~0.15g
设计洪水频率:大、中桥1/100;小桥及其他构造物1/50
3、气象
路线地处云贵高原南缘山区,北回归线以南,属亚热带气候。区内地形复杂,河谷切割强烈,高差悬殊,气候受地形影响,垂直变化非常明显。区内雨量充沛,金平一带降水量为最多地区,多年平均为2478.68mm,该地区蒸发量低于降水量823.4mm,每年6、7、8、9月为雨季。
4、水文
区内路线通过区段区域上属红河水系流域,地下水埋藏深度、地下水径流强度、岩溶水等十分明显地随地形变化而产生规律性的演变。根据地下水的赋存条件、水理性质及水动力特征,本合同段的地下水可分为第四系松散岩(土)类空隙水、基岩裂隙水和碳酸岩岩溶水三大类。
5、地形地貌
路线处于哀牢山脉之中,区内山峦叠嶂,河流纵横,山地面积占90%以上,地势呈中部高而南北低,其中路线中段金竹林山为路线途经最高点,海拔约2110米;路线止点的金水河口岸海拔约为290米。
路线所处区域构造侵蚀堆积河谷区、主要为红河干流段,红河构造河谷褶皱山区、构造侵蚀褶皱断块山区及岩溶地貌区。
该段坡度一般为30~60。,谷地中河流发育呈树枝状、放射状,切割较深,多呈“V”形,溯源侵蚀作用强烈,分水岭较狭窄,多具猪背脊,尖棱角状。
6、地层岩性
B合同段远离河谷,经高兴寨、期咱迷、棚上,翻越金竹林山,过大瑶山、棉竹棚、枯岔河、三家寨,处于构造侵蚀山坡地貌区。主要为残坡积粘性土及沙土,其下基岩为闪长岩、花岗岩,全风化层厚度一般为10~40m,地下水埋藏较深,根据对三家寨至大瑶山新建乡村道路边坡开挖调查,该路段边坡自稳能力差,边坡开挖易塌滑,随雨季的来临,新建乡村道路因多出塌滑而无法通行,工程施工条件差。
二、雨季施工原则
根据该地区气象统计资料以及民间访谈得知,该段路线区内雨量充沛,年均降水量大,每年6~9月份为该地区雨季。且部分区段山坡陡峭,土体土质结构酥松,极不稳定。受雨水冲击时极易发生洪灾和山体滑坡现象。根据本工程的施工进度情况,落实项目部“保安全、抓质量、抢进度”的指示精神,在施工的计划、 组织、布置和劳动力调配上,同时根据天气变化,及时合理的安排施工,加强劳动力调配,采取合理工序穿插作业。利用各种有利条件保障雨季施工措施,力争加快施工进度,见缝插针,争取雨季“不停产”。加强技术和安全管理工作,认真编制和贯彻执行雨季施工措施和安全措施,并定期组织雨季施工交底和检查,积极督促有关工作。雨季施工项目主要包括:部分便道的施工、砌体工程、隧道工程、桥梁工程和少量的土方工程。
针对雨季施工特点,合理安排施工计划,分轻重缓急。对不适于雨季施工的工序提前或延后;对计划在雨季施工的工序,编制可靠的技术保证措施,集中力量突击完成。同时在保工期保质量的前提下,尽量减少雨季施工费用,力争降低工程成本。
三、雨季施工组织领导机构
1.本项目部成立雨季应急指挥部:
组 长: 吕波
副组长:邱远林、张眷鲁、罗余能
组长
成 员: 李小虎、向友桃、沈启翔、谭培成、马培、霍坤波、赵中良、封孝文、邱远林、胡泽兵、李云、刘勇、宋磊、叶锦、黄春明、钟晓波、王敏、吴平、李华新、向中华、吴小平、李小平、李峰、杨宏、姚兵。
三
作业队
二
作业队
一
作业队
三
作业队
二
作业队
一
作业队
三
作业队
二
作业队
一
作业队
副组长(三项目部)
副组长(一项目部)
副组长(二项目部)
2.任务分工:
组长、副组长:负责启动应急预案,全面指挥抢险工作。
成员:负责应急抢险的具体工作。
材设部:负责应急抢险物资的供应工作。
综合部:负责应急抢险的后勤、生活保障工作。
财务科:负责应急抢险的资金供应工作。
质量、安全部:负责抢险安全、灾害损失统计工作。
技术部:负责应急技术处理。
如发生灾害,组织机构运转,各职能部门迅速履行职责,立即投入到抢险工作中。
四、雨季施工组织、安排
1.在组长的统一领导之下,提前做好防洪、防雨、抢险知识的培训,根据气象预报情况,进行轮流值班,做到遇突发情况及险情时能迅速应对和处理。
2.制定雨季可行性施工计划。雨季施工前,项目部认真组织有关人员分析雨季期间的施工任务,雨季施工期间在工期安排时应对雨天的影响进行充分考虑,根据雨季施工项目编制雨季施工措施,并实行动态管理,遇工期提前和延后,及时进行调整。
3.夜间值班人员做好值班记录,同时要设置天气预报员,负责收听和发布天气预报情况,用小黑板及时进行公布或通知,必要时电话通知每个施工班组。
4.组织相关人员对施工现场的准备工作进行一次全面的检查,包括临时设施、临时用电、临时用水、排水、机械设备、施工道路、施工便道,检查施工现场及生产生活基地的排水设施,疏通各种排水管道,清理雨水排水口及沉淀池,保证雨天排水通畅无阻。
5.材料准备
物资部门在雨季到来之前充足准备施工所需的一切建筑材料、施工物资等,未及时到位的要想办法组织多方面购进和储备,确保雨季施工的顺利进行。
6.技术后盾
项目部根据本合同段工程的数量、分布、特点,结合雨季和现场实际情况及施工管理、质量控制的需要,依照合同条款及相关规范的规定,按《工程经济学》及《工程管理学》的原理建立组织机构和配备具有丰富理论基础和实践经验的相关管理人员、技术人员,经理部下设综合部、工程部、财务部、安全部、质检部、试验室,配备管理及后勤人员。
雨季到来之前,组织有关人员按照设计要求和施工方案要求进行技术交底,提出雨季可行性施工计划,为雨季现场施工提供有力、有效的技术补充。同时,在雨季施工期间,工程部技术负责人带领技术人员随时到现场进行技术指导和检查,与现场施工人员保持联系、沟通,掌握现场实际施工动态,并进行可行性分析、总结。若发现有技术、质量上的问题,及时给予解决或处理,保证雨季施工期间的施工进度、施工质量和施工安全。
在工程雨季施工期间,随时向监理、业主汇报现场实际施工情况,同时加强与设计、监理、业主的进一步交流,虚心听取他们好的建议和技术指导,努力把工作做得更好。
7.现场施工准备
雨季施工前,整理施工现场、修复(筑)施工便道,由于现场施工、雨水冲刷、运输等原因破坏的施工现场、便道及排水坡度等,重新修整,清理施工现场和便道的排水沟,保证排水畅通。检查施工现场的排水设施。确保排水设施功能完好,以保证雨水能有效的、及时的在较短时间内排出,满足施工排水的需要。
施工现场便道按设计要求或现场实际情况进行实用性处理,做到路面坚实平整、不沉陷、不积水、行车不打滑、不颠簸。路边设置400㎜×500㎜的排水沟,局部相应位置修建沉沙井,内侧抹灰,沟底向当地的排水设施方向设不小于1%的流水坡度。雨水有组织排入当地排水网,防止地表水向土层渗漏影响边坡稳定。
检查钢筋、模板堆放场地,保证场地高于现场地面,并进行硬化处理。钢筋堆放场地进行夯实,并高于现场地面300mm,用垫木将钢筋架起,避免雨水浸泡而锈蚀。检查施工现场水泥库、料具库,加工棚等的防水情况,保证现场内棚库的防雨性能。
检查现场各种机具、设备的防雨设施,保证机具入棚的防雨功能,机电设备机座垫高,不得直接放置在地面上,避免下雨时受淹。漏电接地保护装置应灵敏有效,雨季施工前检查线路的绝缘情况,做好记录,雨季施工期间定期检查。
五、雨季施工方案
1.施工便道
施工现场的所有便道是保障各项生产任务的生命线。必须采取有效措施严格施工,确保雨季施工阶段便道畅通无阻,各项所需的建筑材料和应急求援物品能及时到达现场。条件允许的情况下,便道尽量在雨季之前修筑完毕。
本路段施工便道较多。桥涵较多,是施工便道多的原因,其服务范围受限和增加工程造价的一个重要因素,且大部分都通过种植土或者农田、林地。土质较松软,坡度普遍较大,施工地理条件复杂。
在K50+860~K53+180段的2号便道、K58+591和K59+039处桥梁施工便道、K69+695处的隧道入口以及其他部位的便道路基按4.5m宽进行开挖或填筑,部分较软路段路面采用铺设30cm厚人工手摆片石层及10cm厚碎石层,部分地段采用50㎝厚片石层及10cm厚碎石层,路基和片石层、碎石层分别用20T压路机压实3~5遍,第一层静压,第二层弱振压,第三层强振压实,路面留设2℅的泄水坡度。保证路面坚实平整,不沉陷、不积水、行车不打滑、不颠簸。保证便道不受雨水冲刷和浸泡是保障便道畅通的一个重要措施,尽量减少便道边沟的长度和坡度,及时将地表水排出路基以外。对有明显冲沟的地方采用300㎝~1000㎝管径涵管埋设进行排水,并砌筑检查井(沉砂井)。土质较好的路段,便道边坡采用不陡于1:0.75的坡度放坡并拍打密实。土质较差路段边坡可采用喷射不少于15cm的C25混凝土防护措施。深挖、高填路段采用M7.5水泥砂浆片石砌筑片石挡土墙挡土。
但在K60+460大桥和K59+039大桥由于雨季期间场内施工便道无法形成,暂考虑人工配合钢缆绳转运材料。
2.桥梁工程(桩基)
(1)雨季前,整理施工现场,清理施工现场的排水沟及积水地带,保证排水流畅。检查场内外的排水设施。确保排水功能完好,以保证雨后能在较短的时间排出积水。能够施工的桥梁各分部分项工程,力争施工。
(2)规划桥梁桩基周边的截水沟、集水坑及两侧排水沟,操作面严禁堆放建筑材料、设备杂物等,以免影响排水通畅和压塌桩孔。配备水泵进行集水坑排水(其中配两台作为备用),并将水排到地面上的排水沟中排出。桥梁孔桩护壁严格按设计要求施工作业,遇地质不好的地方,护壁混凝土标号提高一个等级。周边截水沟采用500㎜×500㎜的沟排水,沟底方向设不小于2℅的流水坡度,防止地表水影响孔桩土石方施工,而避免孔桩内塌方现象发生。
(3)对人工挖孔桩的锁扣,保证C30混凝土浇筑30cm高,30cm厚。根据施工的作业面地质、地理实际情况,做C25混凝土厚10㎝的操作平台。挖孔桩内的土石方,不能堆积在孔口四周,必须距孔口3米外,且堆积到安全的红线范围内。在斜坡上的挖孔桩,为了防止上边坡土体下滑,或孤石滑落,采取5cm厚的木板(或钢模、竹编板)、Φ48钢管、10cm×10cm的方木进行支撑挡护。每个孔桩平台搭设高出地面2.5m的灯笼架,并满足安全生产需要。用彩条布进行遮挡,防雨、防晒,保证下小雨时能进行人工孔内挖土施工。
(4)钢筋加工场地的布设要满足现场实际施工需要,雨季中力争防治钢筋的锈蚀。经现场踏勘和措施的决策,选择安全的场地进行平整、碾压,采用5㎝厚碎石层,面层采用C20砼厚15㎝铺设而成。堆放钢筋的地方,集中、分类堆放,用垫木或30㎝高混凝土垫梁将钢筋架起,避免因雨水浸泡而锈蚀,钢筋用彩条布进行遮挡、覆盖。周围用彩钢板围挡,场地四周设置500㎜×500㎜的排水沟,沟底方向设不小于1℅的流水坡度,保证场地排水畅通,无集水现象。
(5)对堆放模板的场地进行检查,定型模板按各个规格型号进行有序堆放,并用彩条布进行遮挡、覆盖,保证堆放场地高于现场地面20㎝,并进行泥结石处理。场地四周设置500㎜×500㎜的排水沟,沟底方向设不小于5‰的流水坡度,保证模板堆放场地排水畅通,无集水现象。
(6)雨季期间,机具设备的安置和防雨水要进行全面的检查,现场各种机具、设备的防雨设施,保证下雨时机具设备入棚和防雨性能,机电设备机座均应垫高10~20㎝,不得直接放置在地面上,避免下雨时受淹或被雨水侵泡。并设置漏电保护器和接地装置,确保装置灵敏有效,雨季施工前检查线路的绝缘情况,做好记录,雨季施工期间定期检查,发现有问题及时进行处理。
(7) 原材料、成品、半成品的管理
A、水泥按不同品种、标号、出厂日期和厂别分别堆放。雨季更加遵守“先收先发,后收后发”的原则,避免久存的水泥受潮影响质量和性能。堆放在指定的地方,做到绝对不使水泥因雨水受潮,雨季前检查库房,防止渗漏。四周做50㎝×50㎝的排水,堆放水泥的地方高出地面30~50㎝,底铺油毡,用苫布覆盖封好。处于低洼地区时,把垛台适当加高或架空,提高防雨防潮性。散水泥也要保证不漏罐,经常进行检查。
B、砂、石材料的堆放尽量集中分类堆置,且堆置于地势较高地区。场地铲平后,用20T压路机进行碾压密实,做2℅的泄水坡度,确保场地无集水现象。场地四周采用50㎝×50㎝的排水沟,2℅的流水坡度,保证沟内排水顺畅。
必要时,储备苫布、塑料布、油毡等防雨材料,排水需用的水泵及有关设备。
(8)、桥梁桩基施工
①桩基开挖前,必须做好如下准备工作:平整场地→放中桩(包括护桩)→布置排水沟→桩位顶上搭雨棚→安装提升设备→修整出渣道路。
②孔口开挖。在地面向下挖深1m,安装模板,浇筑C30混凝土形成井圈,井圈上口即井台座比周围地面高出30cm以避免井口进水,开挖采用人工十字镐,用人力绞车提升出渣,每开挖1米浇注1米,浇注厚度严格按设计要求,当开挖中遇到岩石则采用风钻或凿岩机钻炮眼小药量电引爆的浅眼爆炸法施工,要在炮眼附近加强支护,防止震坍孔壁,爆破后再采用人工清凿继续开挖,以这种方式循环进行施工,直至桩底设计标高。挖孔工作暂停时,孔口必须加以覆盖。开挖过程中为防止塌孔、渗水等事故,每开挖1m及时进行护壁浇筑,开挖一段跟进一段,且每节护壁错开留置泄水孔。护壁示意图如下。
③孔内通风。在地面上用鼓风机或风扇(由试验后决定),通过Φ50的塑料管不断的将新鲜空气输送到孔底,中间停工再复工前将井底的空气彻底抽换。每次爆破后随即进行通风排烟清孔,由负责人检查孔内无毒后,施工人员再下桩孔操作。孔深超过10m时,经常检查孔内二氧化碳、一氧化碳和其他有害气体浓度,如超过安全技术指标,增加通风措施。当开挖到一定深度后,需进行照明设施安装,照明设施及通风设施见下图。
取土器
孔口平台
上下梯
孔内送风管
36*60W灯
绞盘
④桩孔内排水。孔内如渗水量不大,采用人工排水,当挖到桩底时,在桩位的一角挖一个50㎝×50㎝×30㎝的集水坑,用潜水泵抽水;渗水较大则边施工边抽水。
⑤吊装钢筋笼及灌筑桩身砼。钢筋笼在加工时严格按设计要求和规范要求作业,经监理检查验收合格后才下钢筋笼,吊装时根据现场实际情况确定吊装方式,保证在吊装钢筋笼时的施工安全。并有专人指挥吊装。
⑥桩砼浇筑前,清理孔底石渣、泥浆、集水等,经监理检查验收合格后方能进行下步工序施工。桩混凝土浇注时,采用插入式振捣器(棒)对砼加以振捣密实,每次振动深度控制在50~80㎝,且上下浇筑层接振深度满足15~20㎜,点式插入成三角型插入式振动,振动间距不大于50㎝,快插慢抽,至混凝土表面不出现直径1㎝的气泡为准。待浇筑完毕后,及时清除表面浮浆。砼的坍落度控制在120-160㎜左右,严格按照试验室的配合比坍落度施工,若现场需要调整坍落度,由试验室根据配合比适当调整,至满足施工需要。若遇下雨施工,每施工完后,即采用彩条布遮盖桩顶,防止雨水流入孔桩内影响混凝土质量。
开工报告
技术交底
施工放样
人工开挖
支撑护壁
安装提升设备
排水
孔内爆破
终孔检查及清孔
清渣
制作钢筋笼
下放钢筋笼
砼集中拌和
浇注砼
检查验收
试块制作
⑦施工工艺流程如下图:
3.挡土墙、拦砂坝施工
基坑周围采用土围堰挡水,土围堰的工作特点:临时性挡水建筑物,土围堰的结构上要求:稳定、防渗、抗冲、施工结构简单,便于施工、维修、撤除方便。土围堰高: 0.3m,宽:0.5m,原基坑四周布设,采用人工拍打严实、整修平整,确保围堰的使用功能。
根据现场布置实际情况,及时做好施工现场排水工作。挡土墙和拦砂坝的雨季施工重点是保证施工场地的地下水和地表水的排水畅通。在开挖基坑之前先在离基坑边顶3m~5m范围内做好截水沟,保证地表水不影响,基坑的施工,开挖的地基在砌筑主体之前满足最佳含水量和符合设计要求的地基承载力,保证开挖边坡放坡系数满足土质边坡稳定要求。
(1)施工现场的临时设施,在雨期前应整修加固完毕,保证不漏、不塌、不倒,周围不积水。施工现场的机电设备(配电盘、闸箱、水泵等),均应有可靠的防雨措施(如搭设防雨蓬或设简易机电房等)。同时,对于电气设备的电源线要悬挂固定,不得拖拉在地,现场电气设备的防雨漏电接地保护装置应灵敏有效,并有专人负责随时检查。雨季到来之前应检查照明和动力线有无混线、漏电、电杆有无腐蚀、埋设是否牢靠等,保证雨季能正常供电。
(2)防雨、防潮、忌腐蚀的原材料、构件和设备等,应放入室内,或设立坚实的基础堆放在较高处,或采用蓬布封盖严密等措施,并进行分别处理和分类陈放。
(3)雨天施工砌筑工程时,应防止基槽灌水和雨水冲刷砂浆,砂浆的稠度应适当调整,砌筑不宜留施工缝。收工时用防雨彩条布覆盖砌体表面。砌筑用砂浆应随拌随用,如施工期间最高气温超过30℃,必须分别在拌成后2h~3h内使用完毕,并防治砂浆被雨水冲洗等。
(4)雨季施工的砂浆有可能造成施工原材料(砂、水泥等)因降雨而含水率增加,因此,对于砂浆配比应根据雨量情况进行可行性调整;雨天过后进行的砂浆搅拌,应在测定原材料含水率后重新调整砂浆配合比。砂浆运输及砌筑施工过程中,如雨量过大,运输设备及浇筑地点搭设防水雨篷,以避免砂浆在运输及浇筑中因降雨而改变砂浆流动性及和易性或降低标号等因素。
(5)雨季施工存在的不连续性,对于开挖的基础要及时采用混凝土垫层(首先按设计要求)进行封底,不得长时间外露,需要监理及业主方给予充分的支持,施工单位根据实际情况进行报验(由于天气变化的原因,导致无法将整个基坑开挖完毕后报验,存在挖一段封底一段的可能),经监理验收合格后即进行封底。
4.路基工程雨季防洪施工方案:
⑴雨期施工的路基工作面不宜过大,根据实际情况进行逐段、逐片地分期完成。重要的或特殊的部位,应尽量在雨期前完成。由于本段挖填方严重不平衡,在路基土石方施工过程中,必须把较好的填方料进行储备,避免买土回填。
⑵雨季施工期间,保证现场运输道路畅通。道路路面应根据需要加铺砂砾、透水性好的材料和其他防滑材料,必要时加高、加宽、加固路基。道路两侧修好排水沟,在低洼积水处应设置涵管或盲沟,以利泄水,确保便道的使用性、功能性。
⑶填方施工中,取土、运土、铺填(筑)、压实等各道工序应连续进行。应及时压完已填土层或将表面压光,并作成一定坡度,以利排除雨水。
⑷ 雨季在斜坡地带修筑路堤时,需从取土坑内取土作为填料时,在其上方先开挖一条截水沟,将雨水从截水沟里排放,开挖水沟的土方可用以填筑路基,但不能用于填筑的土质不能填筑于路基上,采用方式运走到指定的弃土场。
⑸雨季填筑路基,特别注意填料的选择,如土质过湿,应晾晒达到要求后再利用。雨天开挖土方时,在挖土面和工作地点都应随时保持一定的坡度,以便雨后立即复工;如挖掘的土方有地下渗水,雨后场地一时不能干燥,应挖纵、横排水沟或修筑盲沟,将水引出,降低地下水位。
⑹开挖石质边坡,必须采用自上而下按设计边坡层分层刷坡的办法,并应及时复核坡度,使边坡在雨水冲刷后,能保持稳定。
⑺在雨季施工期间,应特别注意气象预报,各项工序要紧密衔接,缩短施工工期。提前做好地表水截、引、排设施,临时排水设施与永久排水设施相结合,降雨过程中加强检查,及时处理堵水、积水现象,雨后及时疏通排水沟、渠、涵等设施。
⑻将防雨设备材料准备充足,下雨时,用塑料薄膜将施工的路基、回填土全部覆盖,做到不因下雨而影响工期。
5.高切坡施工
该段高切坡较多,尤为突出的是路基主线K85+250~K85+300段高边坡挖方路基,边坡高度最大达到80米。该段路基紧邻省道212线,山体全部为玄武岩石出露坡体,表层植被丰富,其中不乏国家保护珍稀植物,环保问题显得尤为重要。该段高边坡山体坡度较大,达70°左右,人员及机械上去很困难。山体被高边坡切割,施工作业时只在邻近省道212线一侧,作业面狭窄,高边坡下有公路、通讯设施及附近民房靠近施工作业区,如果不采取有效的防护及安全措施,就极易产生安全事故。
雨季给高切坡施工带来很大的不便和安全隐患,在进行高切坡施工前,在距离施工坡面顶5m以外开挖好截水沟、排水沟,将雨水顺沟排往高切坡范围以外的排水沟中,防止坡面受洪水冲刷形成泥石流灾害。认真检查排除施工中的存在的危险源,如悬石、滚石、裂缝、爆破、坍塌、滑坡等。在雨水平凡期间,停止高切坡施工。待天晴晒干后,检查确保无安全隐患后再继续施工,并对该段滑坡、沉降做好检查、测量记录,掌握山体地质变化情况,总结、分析收集的有效数据,结合观察结果,发现有变化和险情及时组织、实施可行性方案,防范于未然,把危险降低到零。
A、施工方法及工序
(1)施工工序流程
(2)施工便道
由于高边坡段坡面坡度大,地势陡峭,机械及人员上到开挖坡顶十分困难,经过现场踏勘,上山的便道需从K85+000处起沿山体等高线顺势缓慢爬升,在K85+100~K85+200段为香蕉种植地,表层覆盖较厚的种植土,坡度较陡,施工便道经过此处时,需外借土方填筑,以抬升施工便道坡度,达到与陡峭山体自然衔接。
由于该便道需沿山势迂回旋转,弯度应适当的加以控制,半径以不小于60米控制,以确保施工车辆及机械行驶的转弯安全。施工便道修筑至高切坡坡脚时,由于施工车辆不能直接上山运土,只能在高切坡坡脚接料,故需在靠近高切坡坡脚位置处应扩宽成一平台,平台面积约300平方,作为土石方堆放及缓冲平台。平台需设置向内倾斜的横坡,坡度不小于5%,纵坡小于8%。靠山体一侧设置通长的排水沟,路面铺筑30cm厚的人工手摆块片石,再以土石混合料10㎝厚铺面作为嵌缝材料,并用20T压路机碾压密实。
考虑到山体开挖面随爆破作业的进行而下降,施工便道应随着作业面的降低而调整其线形及高程,以适应新的作业面,同时保证运输车辆的行驶安全。因此施工便道应随着作业面的降低而调整几次,直至施工完毕。
(3)土石方爆破
路堑边坡率均为每10m台阶高度设置2m宽的碎落台。根据工程特点,结合进度要求和资源配置等因素,采取按台阶高度分层分段多作业面同时开挖的施工方案,施工中采用深孔微差爆破技术,先打通路堑主槽,外侧边坡预留1m~2m宽的岩体不爆,作为主爆体的隔墙,以减少大爆破对边坡的损伤,同时预留的岩体光面爆破时,可以根据主爆体的爆破情况和岩石性质更准确地选择爆破参数,提高边坡的光爆效果。外侧边坡岩体隔墙每5m高采用定向爆破清除。
为了保证爆破区山下通讯设施及民房安全,根据爆破安全规程规定对爆破地震安全距离进行验算。一般砖石建筑物地面的安全振动速度为:3cm/s,根据公式R=(KV la.Qm计算,结果为69m(K=100,V=3cm/s,a=1.5,Q为最大一段的药量28.5kg,m取1/3),现场测定爆破中心距民房最小的水平距离为80m,验算结果表明,爆破对民房并无影响。个别飞石的安全距离按200m进行警戒,为减少飞石,施工中采用草袋装土覆盖炮孔。
B.安全文明施工
(1)配置专职的安全人员对爆破器材的管理、加工、运输、使用、检验和销毁等工作进行监督和控制。
(2)必须严格遵守国家现行的《爆破安全规程》,主动接受当地公安部门的监督管理,光面爆破应严格控制钻眼间距和炸药用量。
(3)施工机械作业时,除按规范操作外并应按事先设计的行走路线进行,其工作位置(面)应平坦稳固,并应有专人指挥,指挥人员不得进入机械作业范围内。并控制非施工人员入内。
(4)挖方高边坡实行“随开挖、随加固、随保护”,施工时严格按照编制的方案进行施工。
(5)高边坡施工人员必须戴好安全帽,系好安全带,安全带的绳索牢固地拴在可靠的安全桩上,绳索应垂直,不得在同一个安全桩拴2 根或以上安全绳,一根安全绳仅限一人使用。
(6)高边坡施工时应设置安全通道;开挖工作面与装运作业面相互错开,严禁上、下交叉作业,边坡上方有人工作时,边坡下方不准有人停留或通行,并安排安全人员值守。
(7)清理边坡上突出的块石和整修边坡时,应从上而下顺序进行,坡面上的松动土、石块必须及时清除。严禁在危石下方作业、休息和存放机具。
(8)施工中如发现山体有滑动、崩塌迹象而危及施工安全时,应立即停止施工,撤出人员和机具,并报告监理办和指挥部处理,并进行范围警戒。
(9)该地段由于坡陡靠近公路,在山体坡脚应设置安全防护栏,防止滚石伤人,及损伤民房,并安排安全人员值守。
第二章 雨季施工质量保证措施
一、质量目标
在质量管理上,“以一流的技术管理,创一流的工程质量”,力求技术创新,管理到位,始终保持工程质量处于可控状态,“工程一次验收合格率达到100%,内控优良率85%,顾客满意率95%以上”。确保优质工程。
二、实施规划
建立强有力的项目管理班子,项目经理为第一质量负责人,项目部设专职质检员,监督整个工程过程中的质量,各专业施工队均设专职质量员来控制施工质量。由项目经理负责整个质量保证体系。跟踪监督、检查,并严格执行各项质量管理制度,接受建设单位代表、监理的指导和监督,并成立QC小组,经常进行研讨活动,总结经验,对出现的各种有影响质量因素的进行攻关、解决,采取可行的应对措施进行防治和杜绝,以确保工程质量。
三、质量保证体系(如图示)
工程回访
总结表彰先进
改进工作质量
技术岗位负责
质量责任
提高工作能力
经济兑现
质量评定
奖优罚劣
提高经济效益
接受工程师检察
定期不定期质量检查
进行自检互检交接检
加强
实验
控制
利用现代
化仪
器手
段
技术保证
思想保证
质量保证
经济保证
施工保证
项目经理部
TQC领导小组
质量保证体系
TQC小组
加强技术陪训,实行计算机网络计划技术,推行全面质量管理,强化ISO9000系列标准
TQC教育
创优质工程
提高质量意识
经济法
经济责任制
质量第一
为用户服务
制教育计划
成果发表
班Q
C小组
掌握规划
技术交底
图纸交底
测量复核
推广新技术
检查创优效果
制定创优措施
明确创优工点
优质优价
制定奖罚条例
完善计量支付手续
签定质保责任状
创优质工程,让用户满意
反馈
四、质量保证措施
1、质量管理制度保证措施
为了确保工程质量,建立系统完善质量管理制度,并在雨季施工过程中严格执行,从管理上力争确保计划管理目标的实现。
(1)分级技术交底制度
先由项目总工程师组织一、二、三项目部技术主管及所有技术人员进行技术交底,再由各分项目部主管或技术人员向现场施工人员进行技术交底,明确雨季施工计划、技术标准、质量目标、施工工艺和注意事项等,使全体施工人员彻底明了施工对象的情况下投入施工。
(2)对工序实行严格的“三检”制度
“三检”即:自检、互检、交接检,上道工序不合格,不准进入下道工序,确保各道工序的工程质量,每道工序施工完后,经监理检查验收合格后,方能进行下步工序施工。
(3)建立严格的隐蔽工程检查签证制度
凡属隐蔽工程项目,逐级进行自检,自检合格后,会同监理工程师一起复检,检查结果填入验收表格,签字认可,做到资料与工程同步。
(4)质量管理工作保证措施
坚持质量第一、信誉第一的质量管理方针。以工程质量为施工经营管理的核心,增强质量意识,牢固树立“质量第一”的观念,体现企业以质量、信誉取胜的道德风尚。针对各个施工环节,制定相应的质量保证措施,狠抓关键工序,确保整体施工质量,针对不同的分部分项工程,建立相应质量保证细则。
加强施工技术管理,严格执行以总工程师为首的技术责任制,使施工管理标准化、规范化、程序化、科学化。施工人员在雨季施工期间严格执行施工标准、质量检查验收标准和工艺要求,逐级进行详细技术交底,发现问题即时解决。
项目经理部设专职质检工程师,作业队设兼职质检员,保证施工作业始终在质检人员的严格监控下进行。质检工程师有质量否决权,发现违背施工程序,不按设计图、规则、规范及技术交底施工,使用材料、半成品及设备不符合质量要求者,有权制止,必要时下停工令限期整改并有权进行处罚。
制定实施性施工计划的同时,编制详细质量保证措施,没有质量保证措施不许开工。质量保证体系和措施不完善或没有落实的应停工整顿,达到要求后再继续施工。
加强工程试验管理,建立台帐和施工记录,优选施工配合比,经监理工程师批准后执行。对工程使用的钢材、水泥、砂、石等建筑材料进行认真的检验,把好材料进货质量关。禁止使用不合格材料,发现有不合格的材料及时清理出场。
(5)工程质量保证措施
A、施工前,认真核对设计文件,编制详细实施性施工方案。
B、利用全站仪按设计要求进行复测。施工测量建立严密的复核制度,确保设计轴线,水平控制在误差允许范围内。
C、施工过程中使用的模板表层应经常清理修复,达到光滑平顺,不漏浆,接缝严密整齐,内实外光等。
2、技术保证措施
(1)测量保证
所有测量仪器在使用前都应进行校检,确保其精度满足测量要求,专人操作,妥善存放。实行测量复核制度,未经复核的测量桩点一律认为是无效桩点。建立足够精度的地面导线网和高程控制网,按工程技术规范要
求施测。布设足够的合格控制点,精心做好标志,要求点位稳定、单一、清晰易找,并做好记录。所有测量桩点应设在地层稳固地段,便于查找和保护的地方。及时进行平差、分析测量中产生的误差,不断改进测量水平,提高测量成果的准确性。
(2)土方施工技术质量控制措施
基坑土方回填前,必须严格做好隐蔽工程的验收及基础工程的质量评定。回填土必须严格按规范要求选用干洁的原状土,分层夯实回填,严禁用机具直接推土回填,做好试验记录,检测回填施工质量。
(3)模板及支撑技术质量控制措施
模板必须严格按木工翻样图要求进行加工,运至现场后验收,进行预拼装工序以确保模板就位前的平整度和刚度。所有的定型模板必须按区域分别编号,有利于模板的安拆快速便捷地进行。
(4)钢筋工程技术质量控制措施
钢筋绑扎时,必须严格按设计图纸规定进行,尤其是主筋连接方法,严格按有关钢筋连接规范执行并全面交底。所有钢筋在钢筋房加工成型,进行后应核对品种、规格、尺寸是否符合加工要求,加工数量是否正确,焊接及搭接接头是否合符规范要求。并作好外观检查,不合格的钢筋不准使用。检查验收合格后,钢筋应上架堆放,规范标识。
(5)混凝土施工质量保证措施
作好基桩、坑(槽)排水工作,严防地下水及地面水流入基坑造成积水而影响混凝土的正常凝固,导致混凝土的强度降低。由于地段地质的原因,确保基础稳固,防止施工中或施工后产生沉降。
模板需均匀涂刷脱模剂,拆模时必须在混凝土达到强度后进行,严禁重撬模板。模板支撑点必须稳固,防止沉陷、跑模、胀裂等。
混凝土必须浇捣密实,插入式振动棒插入间距不应超过有效半径的1.5倍,避免欠振、漏振和过振。
当混凝土初凝后,即应开始浇水养护,养护时间不少于14d。
(6)技术管理措施
建立质量保证体系及相关人员的质量责任制。成立以项目经理为组长的质量管理小组,明确项目经理、总工程师、质检工程师等相关人员的质量责任,尤其是项目经理和总工,按照上级质量部门的要求,按各自的职责对工程质量负终身责任制。管理小组负责质量工作计划的制定与实施,工程质量例行检查,并及时发现问题,提出改进、整改措施,积极推动项目经理部全面质量管理工作的深入开展。
(7)严格材料和设备采购制度
项目经理和采购人员要对采购的材料和设备质量负责。要严格按照ISO9001:2000系列标准的《采购》程序公开、公平、择优选择供应商,严禁在无《生产许可证》、《特许证》、《质量合格证》的供应处采购,
质检人员要把好各材料的进场验收关。
(8)严格试验计量工作
试验、计量人员持证上岗,设备、仪器定期自检,无自动计量装置不准混凝土施工。坚持“三服从、四不施工、一个坚持”的施工指导原则。工程进度、工作效益、经济核算要服从工程质量标准。施工方案和质量措施没有确定、施工准备没有完成、没有进行技术交底不能施工;在施工过程中,凡检查到工程质量不合格的坚决要求返工。
施工过程质量控制流程图
砂、石、水、外加剂、水泥等取样
标准检验
加倍取样
重新检验
重选原材
合格
配合比设计试验
不合格
不合格
合格
优选配合比
发出配合比设计报告
搅拌控制
计量误差控制
坍落度控制
水灰比控制
含砂率控制
水质的控制
外掺剂控制
成品取样制作养护
现场控制
现场坍落度控制
混凝土离析控制
模板控制
振捣质量控制
试样性能检验
检验结果评定
不合格
混凝土拆模外观检验
合格
不合格
按处理方案整改检查合格
结束
混凝土质量检验程序流程图
第三章 施工进度计划
一、进度计划编制原则
a、根据雨季施工条件确定雨季施工工期。
b、充分考虑雨季施工中的一切可能性,包括材料、构件、设备的到货情况,及各工序间的施工合理衔接。
c、合理划分施工区段,保证工程流水作业,连续均衡施工,并保证劳动力、施工设备、材料的使用均衡和候补。
d、雨季施工中很可能遇到一些技术间歇,在实施计划时应充分考虑和调整工序间的一些必要的技术间歇。
e、根据工程特点划分,合理安排先后施工顺序,充分考虑合理的雨季穿插施工作业要求。
二、进度计划的执行
施工进度计划经审定后,必须认真执行,作好如下工作:
a、加强计划管理,应用先进的计算机项目管理软件。
b、根据制定的施工进度计划编制日、周或旬的施工进度计划,定期检查月、旬计划的落实措施。
c、加强施工调度,做好施工进度记录,积累计划管理信息。
d、根据计划要求落实各项施工准备工作,保证施工正常进行。
e、全面掌握施
