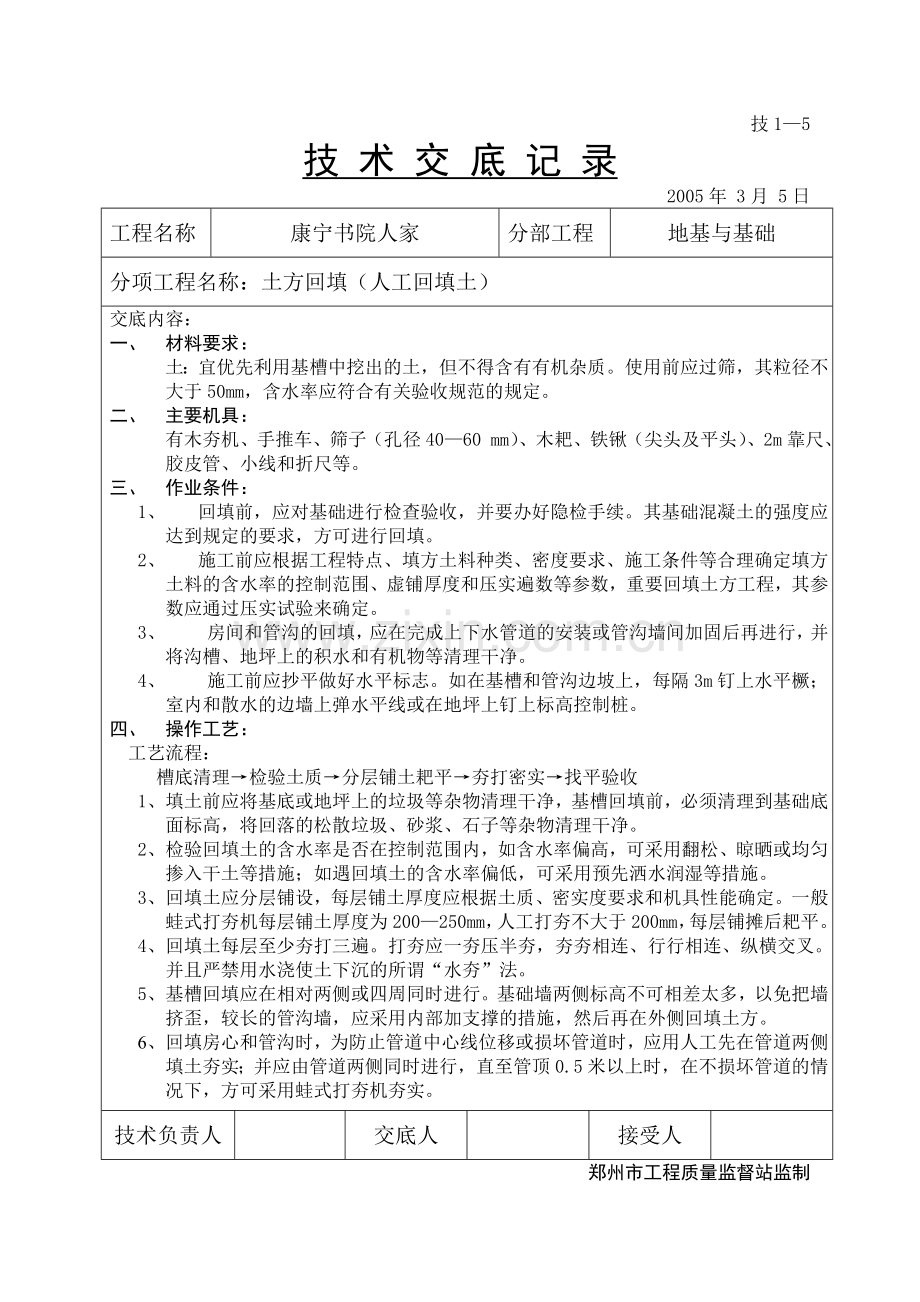

技 术 交 底 记 录
2005年 3月 5日
工程名称
康宁书院人家
分部工程
地基与基础
分项工程名称:土方回填(人工回填土)
交底内容:
一、 材料要求:
土:宜优先利用基槽中挖出的土,但不得含有有机杂质。使用前应过筛,其粒径不大于50mm,含水率应符合有关验收规范的规定。
二、 主要机具:
有木夯机、手推车、筛子(孔径40—60 mm)、木耙、铁锹(尖头及平头)、2m靠尺、胶皮管、小线和折尺等。
三、 作业条件:
1、 回填前,应对基础进行检查验收,并要办好隐检手续。其基础混凝土的强度应达到规定的要求,方可进行回填。
2、 施工前应根据工程特点、填方土料种类、密度要求、施工条件等合理确定填方土料的含水率的控制范围、虚铺厚度和压实遍数等参数,重要回填土方工程,其参数应通过压实试验来确定。
3、 房间和管沟的回填,应在完成上下水管道的安装或管沟墙间加固后再进行,并将沟槽、地坪上的积水和有机物等清理干净。
4、 施工前应抄平做好水平标志。如在基槽和管沟边坡上,每隔3m钉上水平橛;室内和散水的边墙上弹水平线或在地坪上钉上标高控制桩。
四、 操作工艺:
工艺流程:
槽底清理→检验土质→分层铺土耙平→夯打密实→找平验收
1、 填土前应将基底或地坪上的垃圾等杂物清理干净,基槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清理干净。
2、 检验回填土的含水率是否在控制范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水率偏低,可采用预先洒水润湿等措施。
3、 回填土应分层铺设,每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为200—250mm,人工打夯不大于200mm,每层铺摊后耙平。
4、 回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相连、行行相连、纵横交叉。并且严禁用水浇使土下沉的所谓“水夯”法。
5、 基槽回填应在相对两侧或四周同时进行。基础墙两侧标高不可相差太多,以免把墙挤歪,较长的管沟墙,应采用内部加支撑的措施,然后再在外侧回填土方。
6、 回填房心和管沟时,为防止管道中心线位移或损坏管道时,应用人工先在管道两侧填土夯实;并应由管道两侧同时进行,直至管顶0.5米以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。
技术负责人
交底人
接受人
郑州市工程质量监督站监制
技1—5
技 术 交 底 记 录
2005年 3 月 5 日
工程名称
康宁书院人家
分部工程
地基与基础
分项工程名称:土方回填(人工回填土)
交底内容:
7、 回填土分层填实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后再进行上一层的铺土。填土全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,及时依线铲平,凡低于标准高程的地方应补土夯实。
五、 质量标准:
填土工程质量检验标准
项
序
检查项目
允许偏差或允许值
检查方法
桩基基坑基槽
场地平整
管沟
地(路)
面基础层
人工
机械
主
控
项
目
1
标高
-50
±30
±50
-50
-50
水准仪
2
分层压实系数
设计要求
按规定方法
一
般
项
目
1
回填土料
设计要求
取样检查或直观鉴别
2
分层厚度及含水量
设计要求
水准仪及抽样检查
3
表面平整度
20
20
30
20
20
用靠尺或水准仪
六、 成品保护:
1、 施工时,应注意保护定位桩、轴线桩、标高桩,防止碰撞移位。
2、 夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。
3、 基础或管沟的现浇混凝土应达到一定强度,不致因填土而受损坏时方可回填。
七、 应注意的质量问题:
1、 未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度。检验其密实度,符合设计要求才能铺摊上层土。试验报告要注明土料种类,要求干土质量密度、试验日期、试验结论及试验人员签字,未达到设计部位应有处理方法和复验结果。
2、 回填土下沉:因虚铺土超过规定厚度或夯实不够遍数,甚至漏夯,槽底有机物或
技术负责人
交底人
接受人
郑州市工程质量监督站监制
技1—5
技 术 交 底 记 录
2005年 3月 5 日
工程名称
康宁书院人家
分部工程
地基与基础
分项工程名称:土方回填(人工回填土)
交底内容:
落土清理不干净。这些问题应在施工中认真执行规范规定发现后及时纠正。
3、 管道下部夯填不实:管道下部应按设计要求填夯回填土,如果漏夯或夯不实会造成管道下方空虚,造成管道折断而渗漏。
4、 回填土夯实不密实:应在夯压前对干土适当洒水加以润湿,回填土太湿,同样夯压不密实,呈“橡皮土”现象,这时应将“橡皮土”挖出,重新换好土再予以夯实。
技术负责人
交底人
接受人
郑州市工程质量监督站监制
