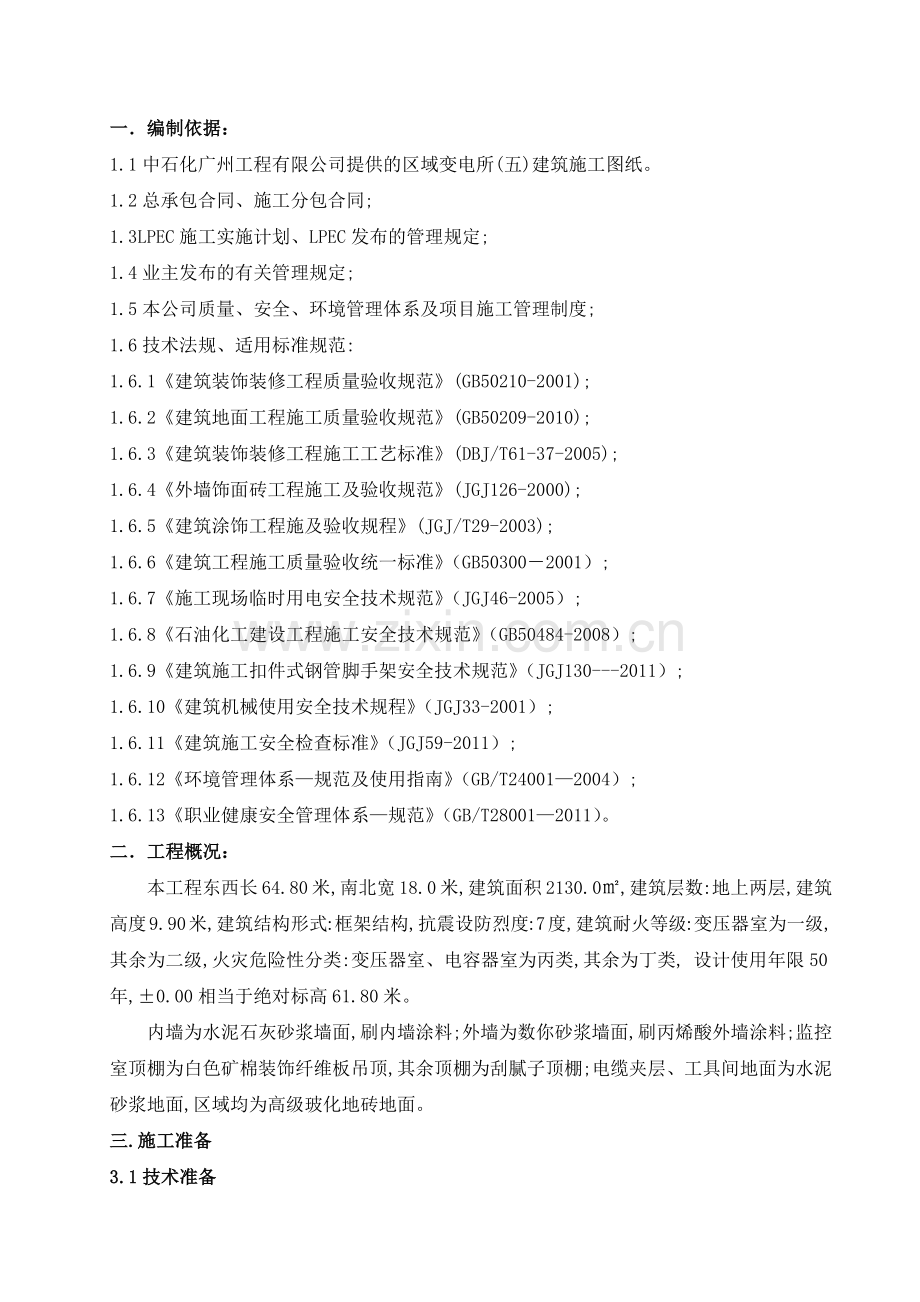

一.编制依据:
1.1中石化广州工程有限公司提供的区域变电所(五)建筑施工图纸。
1.2总承包合同、施工分包合同;
1.3LPEC施工实施计划、LPEC发布的管理规定;
1.4业主发布的有关管理规定;
1.5本公司质量、安全、环境管理体系及项目施工管理制度;
1.6技术法规、适用标准规范:
1.6.1《建筑装饰装修工程质量验收规范》(GB50210-2001);
1.6.2《建筑地面工程施工质量验收规范》(GB50209-2010);
1.6.3《建筑装饰装修工程施工工艺标准》(DBJ/T61-37-2005);
1.6.4《外墙饰面砖工程施工及验收规范》(JGJ126-2000);
1.6.5《建筑涂饰工程施及验收规程》(JGJ/T29-2003);
1.6.6《建筑工程施工质量验收统一标准》(GB50300-2001);
1.6.7《施工现场临时用电安全技术规范》(JGJ46-2005);
1.6.8《石油化工建设工程施工安全技术规范》(GB50484-2008);
1.6.9《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130---2011);
1.6.10《建筑机械使用安全技术规程》(JGJ33-2001);
1.6.11《建筑施工安全检查标准》(JGJ59-2011);
1.6.12《环境管理体系—规范及使用指南》(GB/T24001—2004);
1.6.13《职业健康安全管理体系—规范》(GB/T28001—2011)。
二.工程概况:
本工程东西长64.80米,南北宽18.0米,建筑面积2130.0㎡,建筑层数:地上两层,建筑高度9.90米,建筑结构形式:框架结构,抗震设防烈度:7度,建筑耐火等级:变压器室为一级,其余为二级,火灾危险性分类:变压器室、电容器室为丙类,其余为丁类, 设计使用年限50年,±0.00相当于绝对标高61.80米。
内墙为水泥石灰砂浆墙面,刷内墙涂料;外墙为数你砂浆墙面,刷丙烯酸外墙涂料;监控室顶棚为白色矿棉装饰纤维板吊顶,其余顶棚为刮腻子顶棚;电缆夹层、工具间地面为水泥砂浆地面,区域均为高级玻化地砖地面。
三.施工准备
3.1技术准备

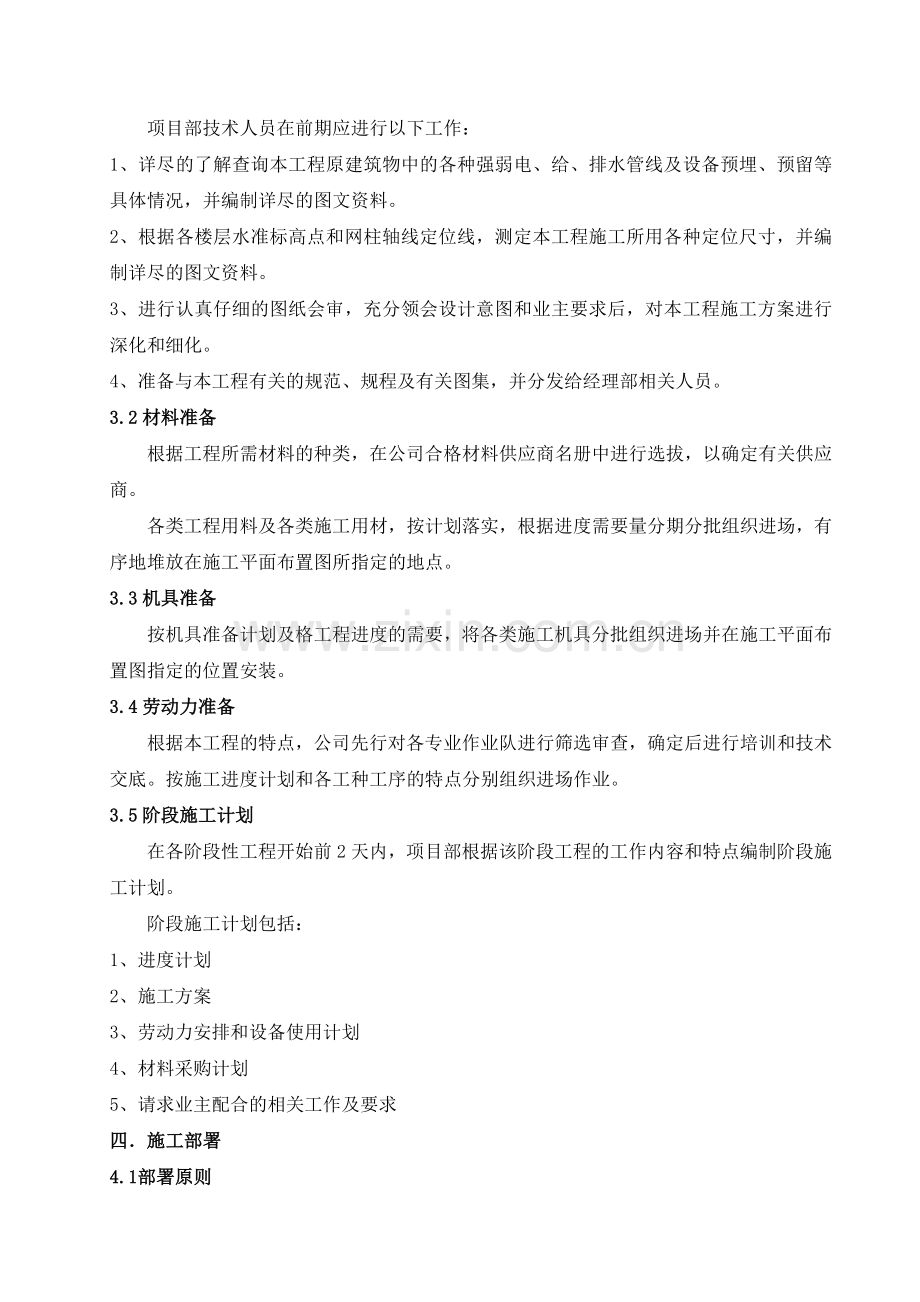

项目部技术人员在前期应进行以下工作:
1、详尽的了解查询本工程原建筑物中的各种强弱电、给、排水管线及设备预埋、预留等具体情况,并编制详尽的图文资料。
2、根据各楼层水准标高点和网柱轴线定位线,测定本工程施工所用各种定位尺寸,并编制详尽的图文资料。
3、进行认真仔细的图纸会审,充分领会设计意图和业主要求后,对本工程施工方案进行深化和细化。
4、准备与本工程有关的规范、规程及有关图集,并分发给经理部相关人员。
3.2材料准备
根据工程所需材料的种类,在公司合格材料供应商名册中进行选拔,以确定有关供应商。
各类工程用料及各类施工用材,按计划落实,根据进度需要量分期分批组织进场,有序地堆放在施工平面布置图所指定的地点。
3.3机具准备
按机具准备计划及格工程进度的需要,将各类施工机具分批组织进场并在施工平面布置图指定的位置安装。
3.4劳动力准备
根据本工程的特点,公司先行对各专业作业队进行筛选审查,确定后进行培训和技术交底。按施工进度计划和各工种工序的特点分别组织进场作业。
3.5阶段施工计划
在各阶段性工程开始前2天内,项目部根据该阶段工程的工作内容和特点编制阶段施工计划。
阶段施工计划包括:
1、进度计划
2、施工方案
3、劳动力安排和设备使用计划
4、材料采购计划
5、请求业主配合的相关工作及要求
四.施工部署
4.1部署原则
1、执行国家建委基本建设项目经理管理法,由项目经理部组织进行统一对内、外协调指挥,集中公司优势力量,组织会战。实行工资奖金定额与工程质量、安全、文明施工三包干。高速、安全、优质高效建成该项目。
2、按施工程序组织施工,确定主要控制点,施工人员根据进度计划安排分期分批到位,讲究实效,提高施工效率。
3、为保证工程施工正常开展,尽可能的在现有预制场内加强预制深度,为工程的顺利完成做好充分的准备。
4、施工中采用网络计划管理和目标管理,加强计划性,强调专业工种协作配合,安排好交叉作业施工,杜绝野蛮施工,特别注意要始终抓好现场的安全和文明施工。
5、严格施工总平面的布置。搞好各阶段的划分,合理利用预制现场和施工现场。
6、加强现场HSE管理,做好对业主的服务工作,树立良好的企业形象。
4.2关键人员部署
我公司以“界面清晰、责任明确、运转灵活、协调有力、科学管理、操作规范、创建全优”的项目建设原则建设项目组织机构,确保有效实施成本、进度、质量、安全、合同五大控制和过程管理。
公司成立以公司副总经理为项目主任的领导班子,项目主任和项目经理受公司总经理委托,对本项目行使管理职能,并对所执行项目的工程质量、安全、工期、成本和文明施工负全部责任,并承诺项目经理进驻现场,自觉接受业主的监督和指导,定期向主管施工的副总经理、公司主管部门报告工作,按期完成各项经济技术指标,保证项目总体目标顺利实现。项目部决策层设置施工经理、控制经理、质量经理、安全经理、采购经理、技术负责人等高级管理岗位,管理职能相互衔接,在同一目标下相互支持,共同协助项目经理管理项目、履行合同。项目部管理层的设置,涵盖项目管理的各个职能,包括:工程管理部、经营管理部、物资供应部、质量管理部、HSE管理部、财务管理部、综合办公室。
4.3装饰工程施工的总原则
4.3.1各工种施工必须严格按照规定程序进行,禁止工序倒置。同时,严格执行样板制。
4.3.2应先进行湿作业,后进行干作业;先进行粗装作业,后进行精装作业。
4.3.3水电安装要与土建施工密切配合,水电安装为土建施工创造条件,土建施工为水电安装创造便利。
4.3.4加强成品保护:装饰工程的每道工序完成后,都应做好成品保护,防止下道工序对上道工序的破坏。每道工序的施工人员都应做到保护上道工序,做好本道工序,服务下道工序。
4.4装饰工程交叉施工的控制措施
4.4.1装饰阶段由于工序较多,材料品种也复杂多样,很多材料极易受到破坏;同时,各工序之间、内外装修之间、上下楼层之间均存在较多的交叉作业现象,彼此之间也会造成或多或少的影响。为减少彼此间的相互影响,造成不必要的窝工和破坏现象,在施工管理中,必须注意交叉作业,施工时各工种的配合协调工作,加强经理部内部的协调和控制,使各工种、各工序间能顺畅衔接。
4.4.2在结构封顶后,应及时安装穿过屋面的各种管道,并及时对各种预留洞口进行封堵,防止向室内漏水。
4.4.3土建施工与水电安装之间的交叉作业。
4.4.3.1在装饰工程施工中,土建与水电设备安装的交叉作业相当多。为了保证工程的工期和施工后的最终质量,必须避免相互制约、相互影响的局面出现,要做到相互穿插、相互渗透,做到土建施工首先为水电安装创造条件。同时,水电安装施工人员也应注意对工程结构的成品、半成品进行保护。
4.4.3.2土建施工中,应加强对水电等预留洞的留设工作,保证位置准确、尺寸满足要求;同时,水电安装应按照建筑做法的要求进行立管及套管等的安装就位,以利于土建对预留洞口等的塞堵、封闭工作的开展。封堵前,双方应认真检查,确保无误后方可进行施工,避免返工。
4.4.3.3水电安装时,应特别对土建成品、半成品进行保护,如:防水层的破坏及墙面、顶棚等的污染。水电安装时不得对墙体、顶板任意开洞剔凿。
4.4.3.4为保证装饰工程施工的顺利进行,水电安装人员与土建管理人员应定期开生产协调会,制订完善的施工计划,指导各专业的施工生产。
五.主要施工方法及技术措施:
5.1室内抹灰
5.1.1作业条件:
1、必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程。
2、将混凝土表面凸出部分混凝土剔平。对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),紧跟用1∶3水泥砂浆分层补平;脚手眼应堵严,外露钢筋头、铅丝头等要剔除,窗台砖应补齐。
3、基层表面的灰尘、污垢和油渍等应清除干净,并浇水湿润。
4、根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,架子应离开墙面及墙角200~250mm,以利操作。
5、室内大面积施工前应制定施工方案,先做样板间,经鉴定合格后再大面积施工。
5.1.2操作工艺
1、工艺流程:
基层处理 墙面浇水 刷界面剂 吊直、套方、找规矩、贴灰饼 墙面冲筋(设置标筋) 做护角 抹底灰 抹中层灰 抹水泥砂浆罩面灰(包括水泥踢脚) 抹墙面罩面灰 养护。
2、基层处理:对其表面进行“毛化”处理,方法一是“凿毛”,即用錾子剔毛,剔去光面,使其粗糙不平。另一种方法是“甩毛”,即在清理干净的混凝土表面上用机械喷涂或用笤帚甩上一层1:1稀粥状水泥砂浆(内掺适量建筑胶),使之凝固在混凝土表面,用手掰不动为止。
抹灰前检查加气混凝土砌块墙体,对松动、灰浆不饱满的拼缝及梁、板下的顶头缝,用掺用水量10%的107胶灰浆填塞密实。将露面墙面的舌头刮净,墙面的凸出部位剔凿平整。墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞,应用胶灰整修密实、平顺。用托线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。
3、洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。由于加气混凝土块吸水速度先快后慢,吸水量慢而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走。浇水量以水分渗入砌块深度8~10mm为宜,且浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水,以利砂浆强度增长,不易出现空鼓、裂缝。
4、本工程按质量要求为普通抹灰,室内抹灰层的总厚度为16㎜。
按基层表面平整垂直情况,吊垂直、套方、找规矩,经检查后确定抹灰厚度。墙面凹度较大时要分层衬平,操作时先抹上灰饼再抹下灰饼;抹灰饼时要根据室内抹灰的要求,以确定下灰饼的正确位置,用靠尺板找好垂直与平整。灰饼宜用1∶3水泥砂浆抹成5cm见方形状。
5、做水泥护角:内墙在门转角处及砌块墙体与混凝土梁柱相交处用107胶水泥浆粘贴200宽玻璃纤维布一道,所有粉刷面的墙角(包括墙角和柱角),均做半径25的小圆角。
6、抹水泥窗台:先将窗台基层清理干净,抹1∶2.5水泥砂浆面层,待面层颜色开始变白时,浇水养护2~3d。窗台板下口抹灰要平直,不得有毛刺。
7、墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数应根据房间的宽度或高度决定,一般筋宽为5cm,可充横筋也可充立筋,根据施工操作习惯而定。
8、抹底灰:一般情况下充完筋2h左右就可以抹底灰,抹灰时先薄薄地刮一层,接着分层装档、找平,再用大杠垂直、水平刮找一遍,用木抹子搓毛。然后全面检查底子灰是否平整,阴阳角是否方正,管道处灰是否抹齐,墙与顶交接是否光滑平整,并用托线板检查墙面的垂直与平整情况。抹灰后应及时将散落的砂浆清理干净。
9、修抹预留孔洞、电气箱、槽、盒:当底灰抹平后,设专人把预留孔洞、电气箱、槽、盒周边5cm的石灰砂浆刮掉,改抹1∶1∶4水泥混合砂浆,把洞、箱、槽、盒周边抹光滑、平整。
10、抹罩面灰:当底灰六、七成干时,即可开始抹罩面灰(如底灰过干应浇水湿润)。罩面灰应二遍成活,厚度约5mm,最好两人同时操作,一人先薄薄刮一遍,另一人随即抹平。按先上后下顺序进行,再赶光压实,然后用铁抹子压一遍,最后用塑料抹子压光,随后用毛刷蘸水将罩面灰污染处清刷于净。
5.1.3质量标准
1、保证项目:材料的品种、质量必须符合设计要求和材料标准的规定;各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝等缺陷。
2、基本项目:
1)表面:
普通抹灰:表面光滑、洁净,接槎平整。
2)孔洞、槽、盒、管道后面的抹灰表面:尺寸正确,边缘整齐、光滑;管道后面平整。
3)门窗框与墙体间缝隙填塞密实,表面平整。护角高度符合施工规范的规定,表面光滑平顺。
3、允许偏差项目:
立面垂直度:4㎜、表面垂直度:4㎜、阴阳角方正:4㎜、墙裙、勒角上口直线度:4㎜。
5.1.4应注意的质量问题
1、粘结不牢、空鼓、裂缝:加气混凝土砌块墙面抹灰,最常见通病之一就是次层与基体之间粘结不牢、空鼓、裂缝。主要原因是基层清扫不干净,用水冲刷,湿润不够,不刮素水泥浆。由于砂浆在强度增长、硬化过程,自身产生不均匀的收缩应力,形成干缩裂缝。改进措施,可采用喷洒防裂剂或涂刷掺107胶的素水泥浆,增加粘结作用,减少砂浆的收缩应力,提高砂浆早期抗拉强度,改进抹灰基层处理及砂浆配合比是解决加气混凝土墙面抹面空鼓、裂缝的关键。同时砂浆表面抗拉强度的提高,足以抗拒砂浆表面的收缩应力,待砂浆强度增长以后,就足以承受收缩应力的影响,从而阻止空鼓、干缩、裂缝的出现。
2、抹灰层过厚:抹灰层的厚度大大超过规定,尤其是一次成活,将抹灰层坠裂。抹灰层的厚度应通过冲筋进行控制,保持15~20mm为宜。操作时应分层、间歇抹灰,每遍厚度宜为7~8mm,应在第一遍灰终凝后再抹第二遍,切忌一遍成活。
3、门窗框边缝不塞灰或塞灰不实,预埋木砖间距大,木砖松动,反复开关振动,在窗框两侧产生空鼓、裂缝:应把门窗塞缝当作一个工序由专人负责,木砖必须预埋在混凝土砌块内,随着墙体砌筑按规定间距摆放。加气混凝土墙体的门框周边做成钢筋混凝土小柱,小柱内预埋木砖最为妥当。
5.2.室外抹灰工程
5.2.1操作工艺
1、工艺流程:
墙面清理 墙面浇水 刷界面剂 吊垂直、套方 抹灰饼、冲筋 弹灰层控制线 基层处理 抹底层砂浆 弹分格线 粘分格条 抹罩面灰 养护。
2、操作工艺:
1)基层处理:对其表面进行“毛化”处理,方法一是“凿毛”,即用錾子剔毛,剔去光面,使其粗糙不平。另一种方法是“甩毛”,即在清理干净的混凝土表面上用机械喷涂或用笤帚甩上一层1:1稀粥状水泥砂浆(内掺适量建筑胶),使之凝固在混凝土表面,用手掰不动为止。
2)洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。且浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水,以利砂浆强度增长,不易出现空鼓、裂缝。
3)吊垂直、套方找规矩:分别在门窗口角、垛、墙面等处吊垂直,套方抹灰讲,并按灰饼充筋后,在墙面上弹出抹灰灰层控制线。
4)抹底层砂浆:刷掺水重10%的107胶水泥浆一道,(水灰比为0.4~0.5)紧跟抹1∶3水泥砂浆,分层与所充筋抹平,并用大杠刮平、找直,木抹子搓毛。
5)抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,首先将墙面洇湿,按图纸尺寸弹线分格,粘分格条、滴水槽,抹面层砂浆。面层砂浆配合比为1∶2.5水泥砂浆厚度为6mm。先用水湿润,抹时先薄薄地刮一层素水泥膏,使其与底灰粘牢,紧跟着抹罩面灰与分格条抹平,并用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。待其表面无明水时,用软毛刷蘸水垂直于地面的同一方向,轻刷一遍,以保证面层灰的颜色一致;避免和减少收缩裂缝。
抹灰的施工程序:从上往下打底,底层砂浆抹完后,再从上往下抹面层砂浆。应注意在抹面层灰以前,应先检查底层砂浆有无空、裂现象,如有空裂,应剔凿返修后再抹面层灰;另外应注意底层砂浆上的尘土、污垢等应先清净,浇水湿润后,方可进行面层抹灰。
6)滴水线(槽):在檐口、窗台、窗桅、雨篷、压顶和突出墙面等部位,上面应做出流水坡度,下面应做滴水线(槽)。流水坡度及滴水线(槽)距外表面不应小于40mm,滴水线(又称鹰嘴)应保证其坡向正确。
7)截水处理:为防止滴水“尿墙”,滴水线(槽)不可通到墙边,应在离墙5cm的地方截断,使滴水既不流进窗口(阳台上),又不能流到墙面上。
8)养护:水泥砂浆抹灰层应喷水养护。
5.2.2质量标准
1、保证项目:所用材料的品种、质量必须符合设计要求,各抹灰层之间,及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷。
2、基本项目:
1)中级抹灰:表面光滑、洁净,接槎平整,线角顺直、清晰(毛面纹路均匀一致)。
高级抹灰:表面光滑、洁净,颜色均匀,无抹纹,线角和灰线平直、方正、清晰美观。
2)护角符合装饰工程施工规范2.1.9和2.1.10条的规定,表面光滑、平顺,门窗框与墙体缝隙填塞密实,表面平整。
3)孔洞、槽、盒尺寸正确、方正、整齐、光滑,管道后面抹灰平整。
4)分格条(缝)宽度、深度均匀一致,条(缝)平整光滑,棱角整齐,横平竖直、通顺。
5)滴水线和滴水槽流水坡向正确,滴水线顺直,滴水槽宽度、密度均不小于10mm,整齐一致。
3、允许偏差项目:
立面垂直度:4㎜、表面垂直度:4㎜、阴阳角方正:4㎜、墙裙、勒角上口直线度:4㎜、分格条(缝)垂直度:4㎜。
5.2.3注意的质量问题
1、空鼓、开裂和烂根:由于抹灰前基层底部清理不干净或不彻底,抹灰前不浇水,每层灰抹得太厚,跟得太紧;对于混凝土光滑表面不剔毛、也不甩毛,甚至混凝土表面的酥皮也不剔除就抹灰;加气混凝土砌块表面没清扫,不浇水就抹灰。抹灰后不养护。为解决好空鼓、开裂的质量问题,应从三方面下手解决:第一施工前的基体清理和浇水;第二施工操作时分层分遍压实应认真,不马虎;第三施工后及时浇水养护,并注意操作地点的洁净,抹灰层一次抹到底,克服烂根。
2、滴水线(槽)不符合要求:不按规范规定留置滴水槽,窗台、碹脸下边应留滴水槽,在施工时应设分格条,起条后保持滴水槽有10mm×10mm的槽,严禁抹灰后用溜子划缝压条,或用钉子划沟。
3、分格条、滴水槽处不整齐不美观:起条后应用素水泥浆勾缝,并将损坏的棱角及时修补好。
4、窗台吃口:同一层的窗台标高不一致,为保证外饰面抹灰线条的横平竖直需拉通线找规矩,故造成窗台吃口,影响使用。首先要求结构施工时标高要正确,考虑好抹灰层厚度,并注意窗台上表面抹灰应伸入框内10mm,并应勾成小圆角,上口应找好流水坡度。
5、面层接槎不平、颜色不一致:槎子甩得不规矩,留槎不平,故接槎时难找平。注意接槎应避免在块中,应留置在分格条处,或不显眼的地方;外抹水泥一定要采用同品种、同批号进场的水泥,以保证抹灰层的颜色一致。施工前基层浇水要透,便于操作,避免压活困难将表面压黑,造成颜色不均。
5.3地砖地面工程
5.3.1工艺流程
基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装。
5.3.2操作工艺
1、基层处理、定标高
1)将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净。
2)根据+0.5m水平控制线和设计图纸找出板面标高。
2、弹控制线
1)先根据排砖图确定铺砌的缝隙宽度。
2)根据排砖图及缝宽在地面上弹纵、横控制线。注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行。以避免在门口位置的分色砖出现大小头。
注:排砖原则:
1)开间方向要对称(垂直门口方向分中);
2)破活尽量排在远离门口及隐蔽处;
3)为了排整砖,可以用分色砖调整;
4)与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔;
5)根据排砖原则画出排砖图,有地漏的房间应注意坡度、坡向。
3、铺砖
为了找好位置和标离,应从门口开始,纵向先铺2~3行砖,以此为标筋拉纵横水平标高线,铺时应从里面向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:
1)铺砌前将砖板块放入半截水桶中浸水润湿,晾干后表面无明水时,方可使用。
2)找平层上洒水润湿,均匀涂刷素水泥浆(水灰比为0.4~0.5)涂刷面积不要过大,铺多少刷多少;
3)结合层的厚度:一般采用水泥砂浆结合层,厚度为10~25mm;铺设厚度以放上面砖时高出面层标高线3~4mm为宜,铺好后用大杠尺刮平,再用抹子拍实找平(铺设面积不得过大)。
4)结合层拌和:干硬性砂浆,配合比为1:2(体积比),应随拌随用,初凝前用完,防止影响粘结质量。干硬性程度以手捏成团,落地即散为宜。
5)铺贴时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆:找平层上,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺贴,做到面砖砂浆饱满、相接紧密、结实,与地漏相接处,用云石机将砖加工与地漏相吻合。铺地砖时最好一次铺一间,大面积施工时,应采取分段、分部位铺贴。
6)拨缝、修整:铺完2~3行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。此项工作应在结合层凝结之前完成。
4、擦缝
面层铺贴应在24h后进行擦缝的工作,并应采用同一品种、同强度等级、同颜色的水泥,或用专门的嵌缝材料。
擦缝:如设计要求缝隙很小时,则要求接缝平直,在铺实修好的面层上用浆壶往缝内浇水泥浆,然后用干水泥撒在缝上,再用棉纱团擦揉,将缝隙擦满。最后将面层上的水泥浆擦干净。
5、养护
铺完砖24h后,洒水养护,时间不应少于7d。
6、镶贴踢脚板
踢脚板用砖,一般采用与地面块材同品种、同规格、不同颜色的材料,踢脚板的缝与地面缝形成骑马缝,铺设时应在房间的两端头阴角处各镶贴一块砖,出墙厚度和高度应符合设计要求,以此砖上楞为标准挂线,开始铺贴,砖背面朝上抹粘结砂浆(配合比1:1水泥砂浆),使砂浆粘满整块砖为宜,及时粘贴在墙上,砖上楞要跟线井立即拍实,随之将挤出的砂浆刮撑,将面层清洗干净(在粘贴前,砖块要浸水晒干,墙面刷水润湿)。
5.3.3成品保护
1、在铺贴板块操作过程中,对以安装好的门框、管道都要加以保护,如门框钉装保护铁皮,运灰车采用窄车等。
2、切割地砖时,不得在刚铺贴好的砖面层上操作。
3、刚铺贴的砂浆抗压强度达1.2MPa时,方可上人进行操作,但必须注意油漆、砂浆不得存放在板块上,铁管等硬器不得碰坏砖面层。喷浆时要对面层进行覆盖保护。
5.3.4应注意的质量问题
1、板块空鼓:基层清理不净、洒水湿润不均、砖未浸水、水泥浆结合层刷的面积过大、风干后起隔离作用、上人过早影响粘结层强度等因素都是导致空鼓的原因。
2、踢脚板空鼓原因,除与地面相同外,还因为踢脚板背面粘结砂浆挤不到边角,造成边角空鼓。
3、踢脚板出墙厚度不一致:由于墙体抹灰垂直度、平整度超出允许偏差,踢脚板镶贴时按水平线控制,所以出墙厚度不一致。因此在镶贴前,先检查墙面平整度,进行处理后再进行镶贴。
4、板块表面不洁净:主要是做完面层之后,成品保护不够,油漆桶放在地砖上、在地砖上拌合砂浆、刷浆时不覆盖等,都造成层面被污染。
5、有地漏的房间倒坡:做找平层砂浆时,没有按设计要求的泛水坡度进行弹线找坡。因此必须在找标高、弹线时找好坡度,抹灰饼和标筋时,抹出泛水。
6、地面铺贴不平,出现高低差:对地砖未进行预先选挑,砖的厚度不一致造成高低差,或铺贴时未严格按水平标高线进行控制。
7、地面标高错误:多出现在厕浴间。原因是防水层过厚或结合层过厚。
8、厕浴间泛水过小或局部倒坡:地漏安装过高或+0.5m水平控制线不准。
5.4饰面砖粘贴工程
5.4.1工艺流程:
基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→弹线分格→排砖→浸砖→镶贴面砖→面砖勾缝。
5.4.2操作方法
1、用水湿润加气混凝土砌块表面,修补缺棱掉角处。修补前,先刷一道聚合物水泥浆,然后用1∶3∶9=水泥:白灰膏:砂子混合砂浆分层补平,随天刷聚合物水泥浆并抹1∶1∶6混合砂浆打底,木抹子搓平,隔天浇水养护。
混凝土墙面的混凝土剔平,混凝土表面应凿毛,并用钢线刷满刷一遍,再浇水湿润。如果基层混凝土表面很光滑时,亦可采取如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用10%火碱水将板面的油污刷掉,随之用净水将碱液冲净、晾干,然后用1∶1、水泥细砂浆内掺水重20%的107胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度(用手掰不动)为止。
2、吊垂直、套方、找规矩、贴灰饼:根据面砖的规格尺寸分层设点、做灰饼。横线则以楼层为水平基准线交圈控制,每层打底时则以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直。
3、抹底层砂浆:先刷一道掺水重10%的107胶水泥素浆,紧跟着分层分遍抹底层砂浆(配合比为1:1:3水泥混合砂浆),第一遍厚度宜为5mm,抹后用木抹子搓平,隔天浇水养护;待第一遍六至七成干时,即可抹第二遍,随即用木杠刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直至把底层砂浆抹平为止。
4、弹线分格:待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制面层出墙尺寸及垂直、平整。
5、排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合设计图纸要求,注意大墙面和垛子要排整砖,以及在同一墙面上的横竖排列,均不得有一行以上的非整砖。非整砖行应排在次要部位,如阴角处等。但亦要注意一致和对称。如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。
6、浸砖:外墙面砖镶贴前,首先要将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦干净后方可使用。
7、镶贴面砖:镶贴用1:1水泥砂浆(体积比),使用水泥不低于42.5级普通硅酸盐水泥,加2O%的108胶, 砂子为中细砂(过筛),施工环境温度最低在5℃以上,在瓷砖背面满抹灰浆,四边刮成斜面,厚度5mm左右,注意边角满浆,瓷砖就位后用次木柄轻轻敲击砖面,使之与邻面平。粘贴8~10块,用靠尺板检查表面平整,并用卡子将缝拨直。阳角拼缝可用云石机或磨砂机将面砖边沿切磨成45°斜角,保证接缝平直、密实。扫去表面灰浆用卡子划缝,并用棉丝拭净,镶完一面墙后要将横竖缝内灰浆清理干净。阴角应大面砖压小面砖,并注意考虑主视线面向。确保在阴阳角处的缝通顺。厕浴间的缝隙一般采用塑料十字卡控制。
镶贴面砖工程,室内一般由下向上镶贴,面砖镶贴前,墙面要先清理干净并洒水润湿,每面墙从下向上镶贴,从最下两排砖的位置稳好靠尺,竖缝用水平尺吊垂直,上口拉水平通线。镶贴高度一般为每天1.2~1.5m。必须检查瓷砖上口灰缝是否饱满,不饱满一定要先喂灰饱满,采用塑料卡子,以确保灰缝通顺,随贴随将缝口的灰浆划出。
8、面砖勾缝: 面砖铺贴拉缝时,用1﹕1水泥砂浆勾缝,先勾水平缝再勾竖缝,勾好后要求凹进面砖外表面2~3mm
保证平滑凹缝l~2mm,但必须一致。缝馏完后要浇水养护。
5.4.3质量标准
1、保证项目:
1)饰面砖的品种、规格、颜色、图案必须符合设计要求和符合现行标准的规定。
2)饰面砖镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。
2、基本项目:
1)面层平整、洁净,颜色一致,无变色、起碱、污痕,无显著的光泽受损处,无空鼓。
2)接缝填嵌密实、平直,宽窄一致,颜色一致,阴阳胆处压向正确,非整砖的使用部位适宜。
3)套割:用整砖套割吻合,边缘整齐;墙裙、贴脸等突出墙面的厚度一致。
3、允许偏差项目:
室外贴面砖允许偏差
项次
项 目
允许偏差 (mm)
检 查 方 法
外墙面砖
内墙面砖
1
立面垂直
3
2
用2m托线板和尺量检查
2
表面平整
2
3
用2m托线板和塞尺检查
3
阳角方整
2
3
用20cm方尺和塞尺检查
4
接缝角线度
3
2
拉5m小线和尺量检查
5
接缝高低差
1
0.5
拉5m小线和尺量检查
6
接缝宽度
1
1
用钢板短尺和塞尺检查
5.4.4应注意的质量问题
1、镶贴瓷砖应事先挑选,凡外形歪斜、缺角、脱边、翘曲和裂缝的不得使用。颜色和规格不一的应分别存放。
2、注意事先预排,使得砖缝分配均匀,遇到突出的管线、支架等部位应用整砖套割吻合,不能用破砖凑合。
3、为了防止空鼓和脱落,墙面基层必须清理干净,泼水润湿。瓷砖使用前,必须清洗干净,用水浸泡时间不少于2h,然后取出,待表面晾干后方可镶贴。必要时在水泥砂浆中掺入水泥重量3%~5%的108胶或众霸胶,使粘结的砂浆和易性和保水性较好,并有一点缓凝作用,不但增加粘结力,而且可以减少粘结层的厚度,易于保证镶贴质量。
5.5门窗安装工程
5.5.1工艺流程
弹线找规矩 门窗洞口处理 门窗洞口内埋设连接铁件 门窗拆包检查
按图编号运至安装地点 检查保护膜 门窗安装 门窗口四周嵌缝、填保温材料 清理 安装五金配件 安装门窗密封条 质量检查 纱窗安装。
5.5.2弹线找规矩:在最高层找出门窗口边线,用大线坠将门窗口边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理。
门窗口的水平位置应以楼层+50cm水平线为准,往上反,量出窗下皮标高,弹线找直,每层窗下皮则在同一水平线上。
5.5.3 墙厚方向的安装位置:根据外墙大样图及窗台板的宽度,确定门窗在墙厚方向的安装位置;如外墙厚度有偏差时,原则上应以同一房间窗台板外露尺寸一致为准。
5.5.4 安装铝合金窗披水:按设计要求将披水条固定在铝合金窗上,应保证安装位置正确、牢固。
5.5.5就位和临时固定:根据已放好的安装位置线安装,并将其吊正找直,无问题后方可用木楔临时固定。
5.5.6处理门窗框与墙体缝隙:门窗固定好后,及时处理门窗框与墙体缝隙。采用发泡剂填塞缝隙,外表面留5~8mm深槽口填嵌嵌缝膏,严禁用水泥砂浆填塞。在门窗框两侧进行防腐处理后,可填嵌设计指定的保温材料和密封材料。待铝合金窗和窗台板安装后,将窗框四周的缝隙同时填嵌,填嵌时用力不应过大,防止窗框受力后变形。
5.5.7门框安装:
1、将预留门洞按门框尺寸提前修理好。
2、在门框的侧边固定好连接铁件。
3、门框按位置立好,找好垂直度及几何尺寸后,用射钉或自攻螺丝将其门框与墙体预埋件固定。
4、用保温材料填嵌门框墙(或混凝土墙)的缝隙。
5、用密封膏填嵌墙体与门窗框边的缝隙。
5.5.8门扇安装:门框扇的连接是用铝角码的固定方法,具体作法与门框安装相同。
5.5.9安装五金配件:待浆活修理完,交活油刷完后方可安装门窗的五金配件,安装工艺要求详见产品说明,要求安装牢固,使用灵活。
5.5.10质量标准
1、保证项目:
1)门窗及其附件质量,必须符合设计要求和有关标准的规定。
2)门窗的安装位置、开启方向必须符合设计要求。
3)门窗安装必须牢固,预埋件的数量、位置、埋设连接方法,必须符合设计要求。
4)门窗框与非不锈钢紧固件接触面之间,必须做防腐处理;严禁用水泥砂浆作门窗框与墙体之间的填塞材料。
2、基本项目:
1)门窗扇安装应符合以下规定:
平开门窗扇关闭严密,间隙均匀,开关灵活。
推拉门窗扇关闭严密,间隙均匀,扇与框搭接量应符合设计要求。
门窗附件齐全,安装位置正确、牢固、灵活适用,达到各自的功能,端正美观。
门窗框与墙体间缝隙填嵌饱满密实,表面平整、光滑,无裂缝,填塞材料、方法符合设计要求。
门窗表面洁净,无划痕、碰伤,无锈蚀;涂胶表面平滑、平整,厚度均匀,无气孔。
5.5.11成品保护
1、门窗应入库存放,下边应垫起、垫平,码放整齐。
2、门窗保护膜应检查完整无损后再进行安装,安装后应及时将门框两侧用木板条捆绑好,并禁止从窗口运送任何材料,防止碰撞损坏。
3、抹灰前应将门窗用塑料薄膜保护好,在室内湿作业未完成前,任何工种不得损坏其保护膜,防止砂浆对其面层的侵蚀。
4、门窗的保护膜应在交工前撕去,要轻撕,且不可用开刀铲,防止将表面划伤,影响美观。
5、门窗表面如有胶状物时,应使用棉丝沾专用溶剂擦试干净,如发现局部划痕,可用小毛刷沾染色液进行涂染。
6、架子搭拆、室内外抹灰、钢龙骨安装,管道安装及建材运输等过程,严禁擦、砸、碰和损坏铝合金门窗樘料。
7、建立严格的成品保护制度。
5.5.12应注意的质量问题
1、玻璃切割尺寸掌握不好:没按实物去测量尺寸,裁割后不符合安装要求,过大或过小。
2、槽口内的砂浆、杂物清理不干净:应认真把住清理关,没经检查不准装玻璃。
3、毛条、橡胶条丢失或长度不到位:密封材料应按设计要求选用,丢失后及时补装。
4、橡胶压条选型不妥,造成密封效果不好:密封橡胶条易在转角处脱开,应在密封条下边刷胶,使之与玻璃及框扇结合牢固。
5、玻璃清理不净或有裂纹:玻璃安装后,及时用软布或棉丝清擦干净,达到透明、光亮,发现裂纹玻璃及时更换。
5.6内外墙涂饰工程
5.6.1工艺流程:
基层处理 修补腻子 刮腻子 施涂第一遍乳液涂料 施涂第二遍乳液涂料
5.6.2基层处理:首先将墙面等基层上起皮、松动及鼓包等清除凿平,将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净。
5.6.3修补腻子:用水石膏将墙面等基层上磕碰的坑凹、缝隙等处分遍找平,干燥后用1号砂纸将凸出处磨平,并将浮尘等扫净。
5.6.4刮腻子:刮腻子的遍数可由基层或墙面的平整度来决定,腻子的配合比为重量比,有两种,一是适用于室内的腻子,其配合比为:聚醋酸乙烯乳液(即白乳胶)∶滑石粉或大白粉∶2%羧甲基纤维素溶液=1∶5∶3.5;二是适用于外墙的腻子,其配合比为:聚醋酸乙烯乳液∶水泥∶水=1∶5∶1。请勿用错。具体操作方法为:第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头时,要注意收的要干净利落。干燥后用1号砂纸磨,将浮腻子及斑迹磨平磨光,再将墙面清扫干净。第二遍用胶皮刮板找补腻子,用钢片刮板满刮腻子,将墙面等基层刮平刮光,干燥后用细砂纸磨平磨光,注意不要漏磨或将腻子磨穿。
5.6.5施涂第一遍乳液薄涂料:施涂顺序是先刷顶板后刷墙面,刷墙面时应先上后下。先将墙面清扫干净,再用布将墙面粉尘擦净。乳液薄涂料一般用排笔涂刷,使用新排笔时,注意将活动的排笔毛理掉。乳液薄涂料使用前应搅拌均匀,适当加水稀释,防止头遍涂料施涂不开。干燥后复补腻子,待复补腻子干燥后用砂纸磨光,并清扫干净。
5.6.6施涂第二遍乳液薄涂料:操作要求同第一遍乳液薄涂料。由于乳胶漆膜干燥较快,应连续迅速操作,涂刷时从一头开始,逐渐涂刷向另一头,要注意上下顺刷互相衔接,后一排笔紧接前一排笔,避免出现干燥后再处理接头。
5.6.7质量标准
5.6.7.1保证项目:
1、油漆涂料工程等级和材料品种、颜色应符合设计要求和有关标准的规定。
2、油漆涂料工程严禁脱皮、漏刷和透底。
5.6.7.2基本项目,见表。
抹灰表面施涂乳液涂料基本项目
项次
项 目
中级涂料
1
透底、流坠、皱皮
大面无、小面明显处无
2
光亮和光滑
光亮和光滑均匀一致
3
装饰线、分色线平直
偏差不大于1mm (拉5m小线检查,不足5m拉通线检查)
4
颜色、刷纹
颜色一致,无明显刷纹
5.6.8成品保护
5.6.8.1施涂前应首先清理好周围环境,防止尘土飞扬,影响涂料质量。
5.6.8.2施涂墙面涂料时,不得污染地面、踢脚线、阳台、窗台、门窗及玻璃等已完成的分部分项工程。
5.6.8.3最后一遍涂料施涂完后,室内空气要流通,预防漆膜干燥后表面无光或光泽不足。
5.6.8.4涂料未干前,不应打扫室地面,严防灰尘等沾污墙面涂料。
5.6.8.5涂料墙面完工后要妥善保护,不得磕碰污染墙面。
5.7吊顶工程
5.7.1工艺流程:
弹顶棚标高线 划龙骨分档线 安装主龙骨吊杆 安装主龙骨 安装次龙骨
安装罩面板 安装压条。
5.7.2弹顶棚标高水平线:根据楼层标高水平线,用尺竖向量至顶棚设计
