(一)施工组织设计
第一章、概述
编制说明
本工程为白龙镇 2017 年道路畅通工程六期,工程地点位于肥东县。
农村道路畅通路面硬化 12426 米,路面加宽 17642 米,具体为合白路-陈 小应、卢户-陈户、西合路等 26 条道路,具体详见施工图纸及工程量清
单。
本工程施工条件良好,现场三通一平已完成,具备开工条件。
如有你有帮助,请购买下载,谢谢!

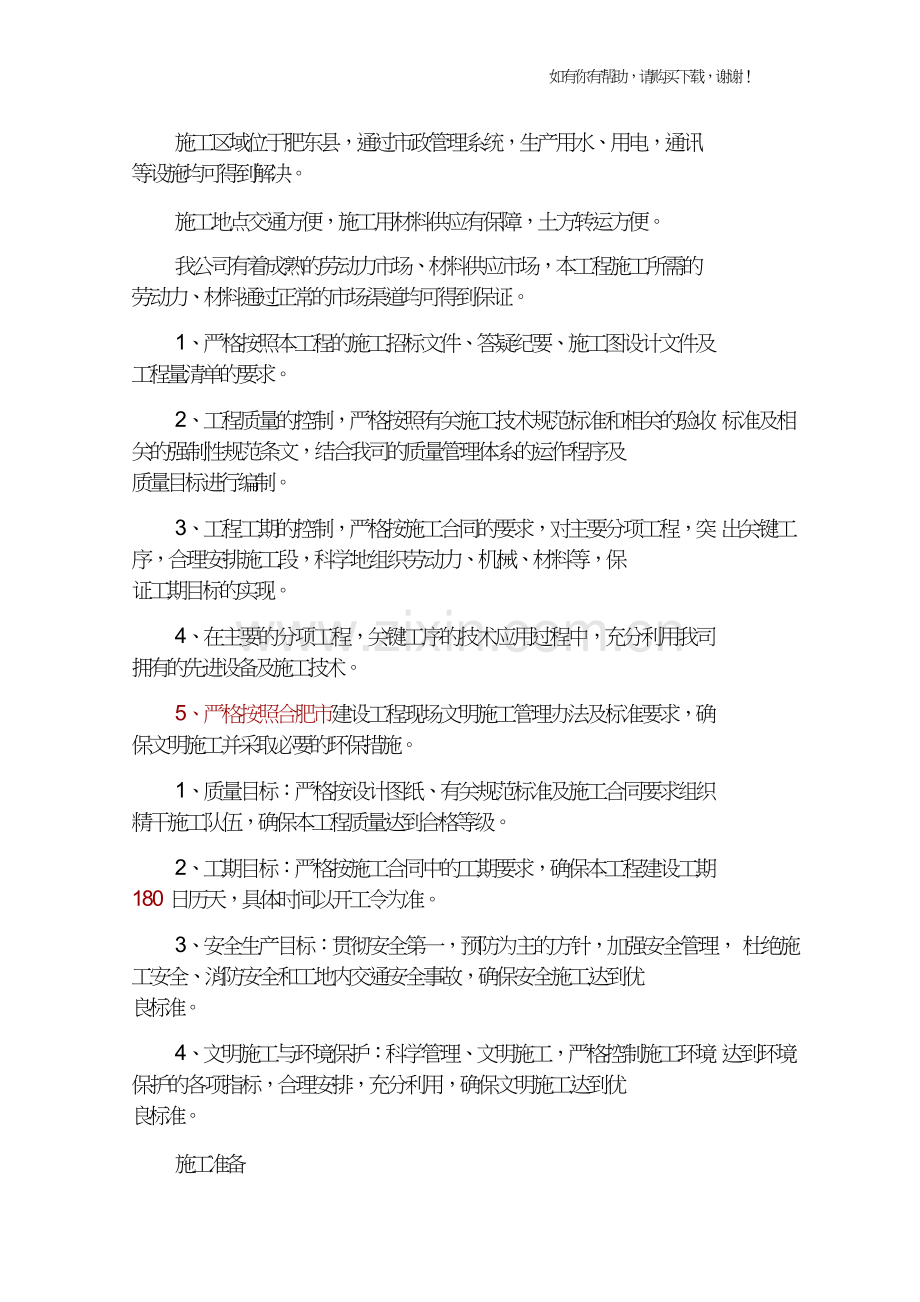

施工区域位于肥东县,通过市政管理系统,生产用水、用电,通讯
等设施均可得到解决。
施工地点交通方便,施工用材料供应有保障,土方转运方便。
我公司有着成熟的劳动力市场、材料供应市场,本工程施工所需的
劳动力、材料通过正常的市场渠道均可得到保证。
1、严格按照本工程的施工招标文件、答疑纪要、施工图设计文件及
工程量清单的要求。
2、工程质量的控制,严格按照有关施工技术规范标准和相关的验收 标准及相关的强制性规范条文,结合我司的质量管理体系的运作程序及
质量目标进行编制。
3、工程工期的控制,严格按施工合同的要求,对主要分项工程,突 出关键工序,合理安排施工段,科学地组织劳动力、机械、材料等,保
证工期目标的实现。
4、在主要的分项工程,关键工序的技术应用过程中,充分利用我司
拥有的先进设备及施工技术。
5、严格按照合肥市建设工程现场文明施工管理办法及标准要求,确
保文明施工并采取必要的环保措施。
1、质量目标:严格按设计图纸、有关规范标准及施工合同要求组织
精干施工队伍,确保本工程质量达到合格等级。
2、工期目标:严格按施工合同中的工期要求,确保本工程建设工期
180 日历天,具体时间以开工令为准。
3、安全生产目标:贯彻安全第一,预防为主的方针,加强安全管理, 杜绝施工安全、消防安全和工地内交通安全事故,确保安全施工达到优
良标准。
4、文明施工与环境保护:科学管理、文明施工,严格控制施工环境 达到环境保护的各项指标,合理安排,充分利用,确保文明施工达到优
良标准。
施工准备
如有你有帮助,请购买下载,谢谢!
具体施工顺序:先土建、预留预埋,后安装。
工程具备开工条件后,初期按需配备各机械设备尽快进场,以保证
工程按时保量开工、工作面的展开和顺利进行下去。在工程施工中加强 施工组织管理,使各工序之间有机结合,合理安排平行作业和流水作业
的交叉进行,确保工程的施工进度如期进行。
根据该工程的工程数量、工期要求和现场察看的情况,我公司将投 入挖掘机、推土机等设备。按照先下后上、先挖后填、先主体后附属的
施工顺序合理安排作业。
根据施工进度需要,人员、机械设备、物资采用分期分批进驻现场, 并依据情况变化随时调整加强。部分人员、前期使用的机械设备,在施
工合同指定的开工日期内进驻现场。 首批机械设备主要有发电机、 泵、 水
自卸汽车、挖掘机、装载机、测量和检测设备等,进场后主要工作是施 工临时设置搭设、打开工作面、土方调运等。其余施工人员及机械设备
于开工后 3 天内全部陆续到达现场,全面铺开施工。
施工区域道路交通较为方便,机械设备可通过现有道路调往本项目 施工工地。材料大都从当地采购,可通过场内现有公路运至施工现场。 施工工人安排本公司长期施工作业人员,从公司基地或其他工地调配,
不足部分由劳动力市场招聘,人员进场采用客运车辆载入。
主要施工机械,我公司储备充足,保证满足施工生产要求。
根据施工合同的要求,为满足本工程的施工需要,根据本工程的实
际情况,为进一步保证本工程的施工需要,满足工程进度、质量要求, 同时视现场的实际条件,本工程选用较先进和新型的建筑机械设备,在 确保工程施工质量的同时,尽可能减少繁重而耗时的人工操作。工程材
料物资由供货单位运至现场仓库或我施工人员指定位置。
配合建设单位进行施工临时设施的选址和建设、施工用水用电的接
通。 按照施工总平面布置图平整临时用地, 建临时用房在施工围栏内, 搭
要求场地高出自然地坪,并且设置施工排水沟,以防雨天积水,配备齐
全各种安全和消防设施。
(1)项目组织机构的运行与作用
