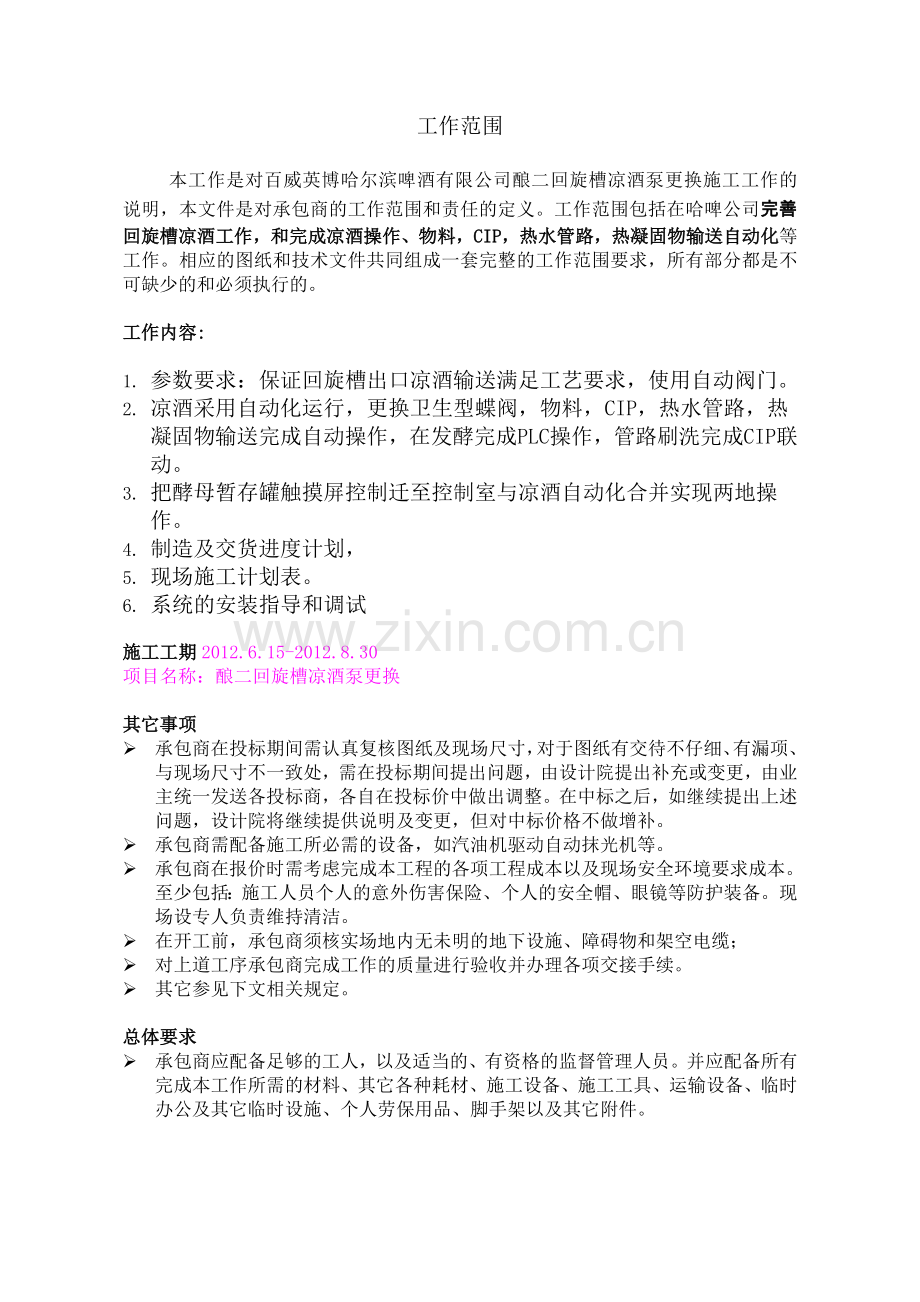

工作范围
本工作是对百威英博哈尔滨啤酒有限公司酿二回旋槽凉酒泵更换施工工作的说明,本文件是对承包商的工作范围和责任的定义。工作范围包括在哈啤公司完善回旋槽凉酒工作,和完成凉酒操作、物料,CIP,热水管路,热凝固物输送自动化等工作。相应的图纸和技术文件共同组成一套完整的工作范围要求,所有部分都是不可缺少的和必须执行的。
工作内容:
1. 参数要求:保证回旋槽出口凉酒输送满足工艺要求,使用自动阀门。
2. 凉酒采用自动化运行,更换卫生型蝶阀,物料,CIP,热水管路,热凝固物输送完成自动操作,在发酵完成PLC操作,管路刷洗完成CIP联动。
3. 把酵母暂存罐触摸屏控制迁至控制室与凉酒自动化合并实现两地操作。
4. 制造及交货进度计划,
5. 现场施工计划表。
6. 系统的安装指导和调试
施工工期2012.6.15-2012.8.30
项目名称:酿二回旋槽凉酒泵更换
其它事项
Ø 承包商在投标期间需认真复核图纸及现场尺寸,对于图纸有交待不仔细、有漏项、与现场尺寸不一致处,需在投标期间提出问题,由设计院提出补充或变更,由业主统一发送各投标商,各自在投标价中做出调整。在中标之后,如继续提出上述问题,设计院将继续提供说明及变更,但对中标价格不做增补。
Ø 承包商需配备施工所必需的设备,如汽油机驱动自动抹光机等。
Ø 承包商在报价时需考虑完成本工程的各项工程成本以及现场安全环境要求成本。至少包括:施工人员个人的意外伤害保险、个人的安全帽、眼镜等防护装备。现场设专人负责维持清洁。
Ø 在开工前,承包商须核实场地内无未明的地下设施、障碍物和架空电缆;
Ø 对上道工序承包商完成工作的质量进行验收并办理各项交接手续。
Ø 其它参见下文相关规定。
总体要求
Ø 承包商应配备足够的工人,以及适当的、有资格的监督管理人员。并应配备所有完成本工作所需的材料、其它各种耗材、施工设备、施工工具、运输设备、临时办公及其它临时设施、个人劳保用品、脚手架以及其它附件。
Ø 承包商应委派专职的现场代表,负责项目的协调、作项目计划、编制和跟踪工程进度、编写工作报告等工作。在施工期间,承包商应授予现场代表足够的职权管理现场的工作,该现场代表应常驻现场。
Ø 承包商应按本文所列的日期和版本号检查所有相关的文件,如发现有不符者,应书面通知业主以及时获取正确的文件。
Ø 承包商应根据图纸核对材料表,并对此负责;所提供的材料表仅供承包商参考。
Ø 优先顺序(合同各文件是基本相符的,只有在出现差异的时候,优先顺序才适用)。
第一工作范围文件(本文),第二合同图纸
Ø 现场工作制度
7. 正常工作时间:每天8:00 到 17:00。
8. 承包商进入屋面区域操作时应使用得到业主的认可的通道,之前应向业主提交有关保护措施的计划,以免对屋面产生破坏。
9. 施工用地:
(1) 承包商应使用专门的施工入口进入现场,并按照指定的停放区域停放。
(2) 施工制作区域由业主指定和提供。
(3) 施工材料、设备和工具的堆放场地由业主指定和提供。
(4) 清除区域(凿除混凝土、破坏区域等)由业主指定和提供。
(5) 起重机的安置区域由业主指定和提供。
4.项目会议
(1)承包商应参加每周的工程例会
(2)临时设施和施工管理:厂内不能设置生活区或固定的办公室,施工人员管理工作承包商在厂外解决场地。
(3)施工许可证:承包商应按要求取得本工程有关的施工许可证,并支付其费用。
(4)承包商应按需要对所有有可能引起损伤的现有的运行中、备用的或新的设备提供临时保护,如加临时覆盖、围栏等措施,但不得堵塞通道和影响设备的使用。承包商应按业主代表的指引,在工作场地安装临时的围闭措施进行保护和隔离。
(5)承包商应对所有存放的施工材料进行覆盖,对室外放置的设备应设垫座。
(6)钢筋混凝土构件施工时,应严格按《混凝土结构工程施工质量验收规范》 (GB50204-2002) 和《钢结构工程施工质量验收规范》 (GB50205-2001) 的要求执行,本工作范围文件另有 说明的除外。
(7)设计及制造规范要求:(包括但不限于以下标准)
a) 《压力容器安全技术监察规程》(99版)
b) GB150-1998《钢制压力容器》
c) JB/T4735-97《钢制焊接常压容器》
d) HG20584-1998《钢制化工容器技术要求》
e) GB50235-97《工业金属管道工程施工及验收规范》
f) GB50236-98现场设备、工业管道焊接工种施工及验收规范》
g) GB50184-93《工业金属管道工程质量检验评定标准》
h) 承包商应提供压力容器生产许可证书。(证书必须符合国家质量技术监督局签发的压力容器制造安全规定文件的相关要求。

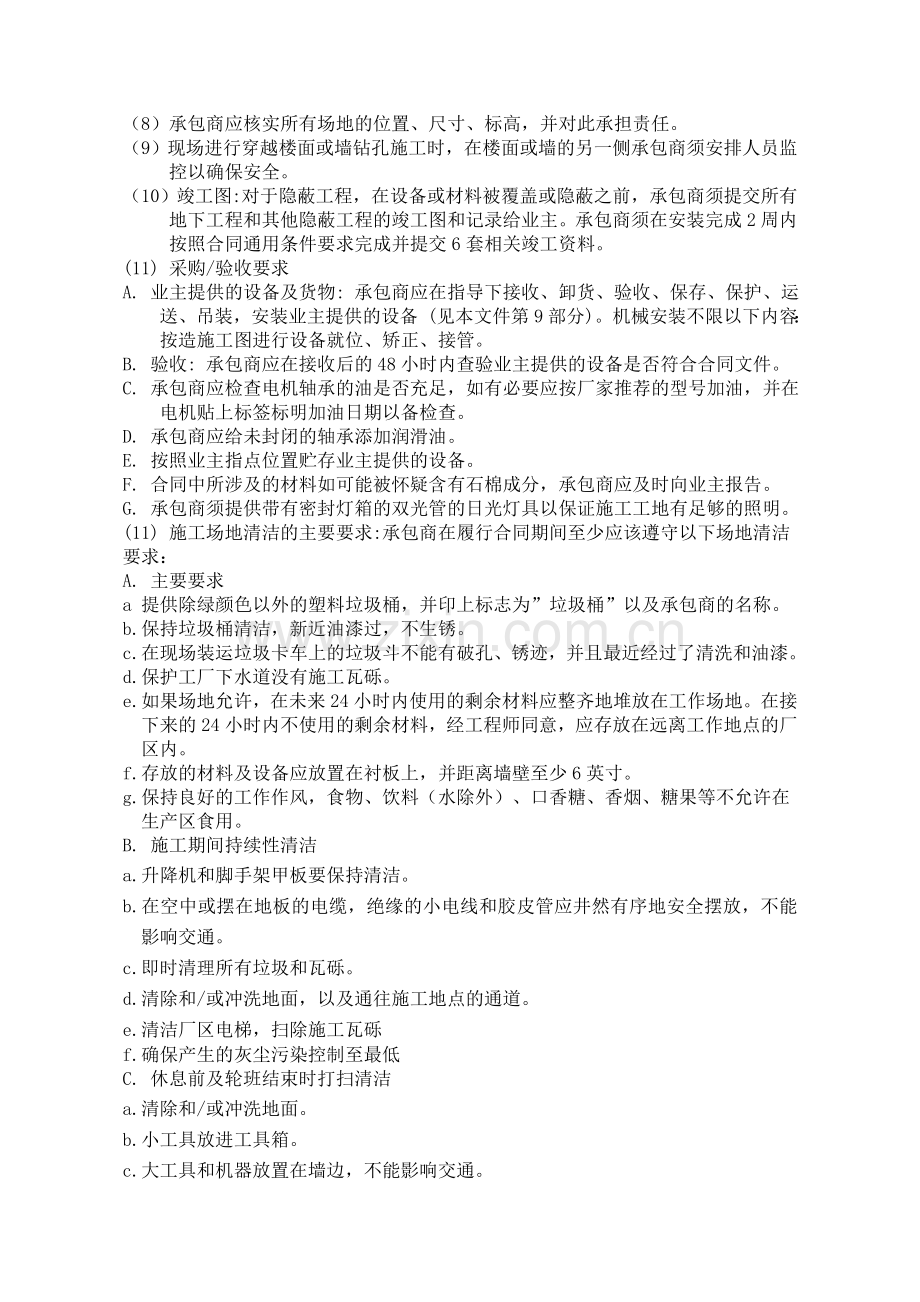

(8)承包商应核实所有场地的位置、尺寸、标高,并对此承担责任。
(9)现场进行穿越楼面或墙钻孔施工时,在楼面或墙的另一侧承包商须安排人员监控以确保安全。
(10)竣工图:对于隐蔽工程,在设备或材料被覆盖或隐蔽之前,承包商须提交所有地下工程和其他隐蔽工程的竣工图和记录给业主。承包商须在安装完成2周内按照合同通用条件要求完成并提交6套相关竣工资料。
(11) 采购/验收要求
A. 业主提供的设备及货物: 承包商应在指导下接收、卸货、验收、保存、保护、运送、吊装,安装业主提供的设备 (见本文件第9部分)。机械安装不限以下内容:按造施工图进行设备就位、矫正、接管。
B. 验收: 承包商应在接收后的48小时内查验业主提供的设备是否符合合同文件。
C. 承包商应检查电机轴承的油是否充足,如有必要应按厂家推荐的型号加油,并在电机贴上标签标明加油日期以备检查。
D. 承包商应给未封闭的轴承添加润滑油。
E. 按照业主指点位置贮存业主提供的设备。
F. 合同中所涉及的材料如可能被怀疑含有石棉成分,承包商应及时向业主报告。
G. 承包商须提供带有密封灯箱的双光管的日光灯具以保证施工工地有足够的照明。
(11) 施工场地清洁的主要要求:承包商在履行合同期间至少应该遵守以下场地清洁要求:
A. 主要要求
a 提供除绿颜色以外的塑料垃圾桶,并印上标志为”垃圾桶”以及承包商的名称。b.保持垃圾桶清洁,新近油漆过,不生锈。
c.在现场装运垃圾卡车上的垃圾斗不能有破孔、锈迹,并且最近经过了清洗和油漆。
d.保护工厂下水道没有施工瓦砾。
e.如果场地允许,在未来24小时内使用的剩余材料应整齐地堆放在工作场地。在接下来的24小时内不使用的剩余材料,经工程师同意,应存放在远离工作地点的厂区内。
f.存放的材料及设备应放置在衬板上,并距离墙壁至少6英寸。
g.保持良好的工作作风,食物、饮料(水除外)、口香糖、香烟、糖果等不允许在生产区食用。
B. 施工期间持续性清洁
a.升降机和脚手架甲板要保持清洁。
b.在空中或摆在地板的电缆,绝缘的小电线和胶皮管应井然有序地安全摆放,不能影响交通。
c.即时清理所有垃圾和瓦砾。
d.清除和/或冲洗地面,以及通往施工地点的通道。
e.清洁厂区电梯,扫除施工瓦砾
f.确保产生的灰尘污染控制至最低
C. 休息前及轮班结束时打扫清洁
a.清除和/或冲洗地面。
b.小工具放进工具箱。
c.大工具和机器放置在墙边,不能影响交通。
d.清理所有垃圾和瓦砾。
e.盘绕电缆,绝缘的小电线和胶皮管整齐放置于地板上或挂在墙钩上。
f.检查并维持临时的保护制度。
若承包商违反以上清洁规定,业主可按此规定自行清洁场地,并向承包商收取清洁费用。违约将被记录在案,在将来招标评估承包商时会被列为考虑因素。
业主图纸清单
承包商提交要求
Ø 承包商应提供相关必需的文件供业主审查,这些文件用于支持相关技术规范的有关要求;详见具体技术规范条文。
Ø 除非预先获得业主代表批准,承包商应按照相关技术规范、技术规范补充说明和数据表的要求执行。承包商如使用替代材料或设备等,应提出充分的理由和证明替代产品能够满足相关要求,并需经业主同意后方可进行。
Ø 承包商应提履约保证,以及详细施工计划。
Ø 承包商应在工程完工后提供6套相关竣工资料。
