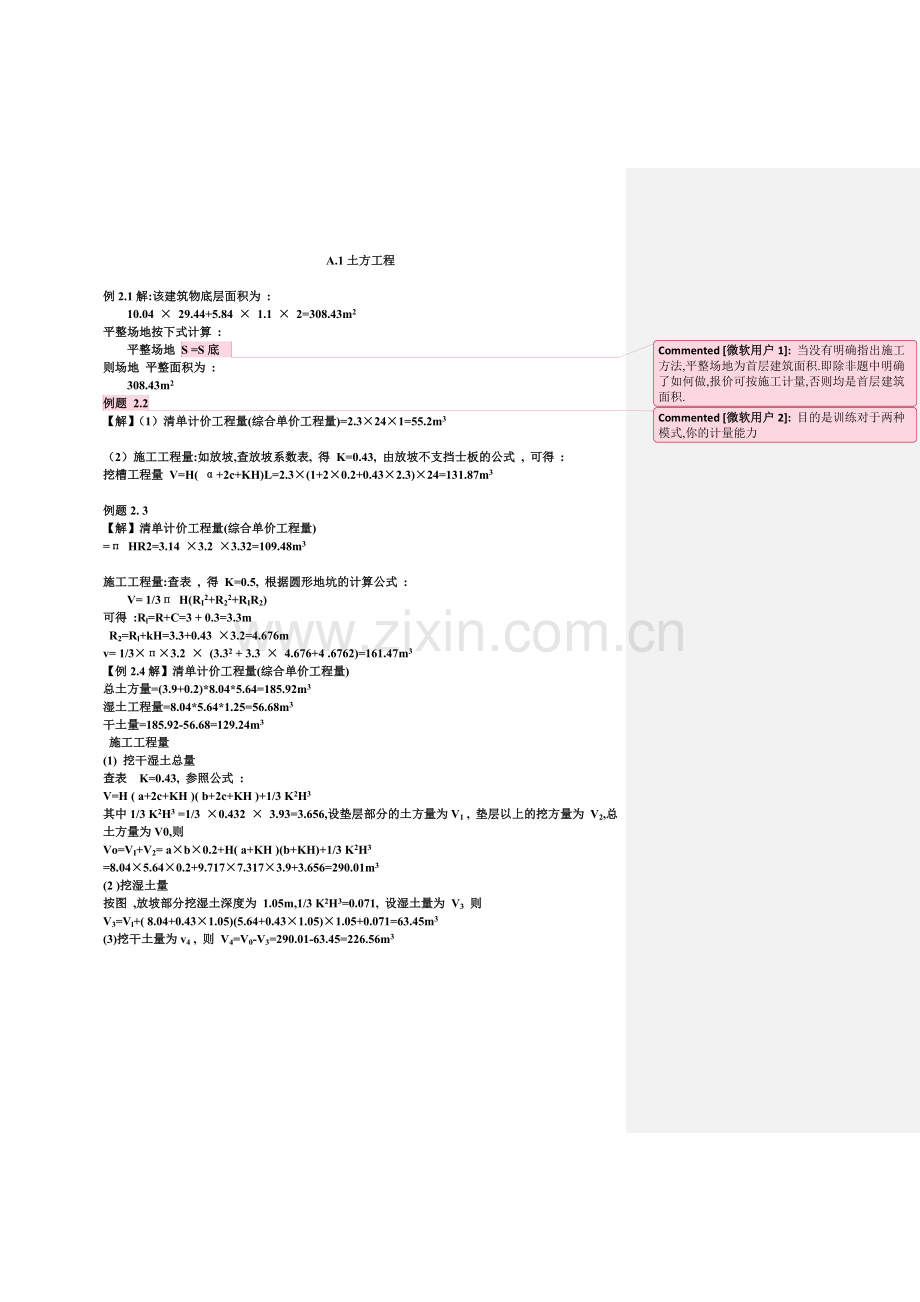

A.1土方工程
例2.1解:该建筑物底层面积为 :
10.04 × 29.44+5.84 × 1.1 × 2=308.43m2
平整场地按下式计算 :
平整场地 S =S底 当没有明确指出施工方法,平整场地为首层建筑面积.即除非题中明确了如何做,报价可按施工计量,否则均是首层建筑面积.
则场地 平整面积为 :
308.43m2
例题 2.2目的是训练对于两种模式,你的计量能力
【解】(1)清单计价工程量(综合单价工程量)=2.3×24×1=55.2m3
(2)施工工程量:如放坡,查放坡系数表, 得 K=0.43, 由放坡不支挡士板的公式 , 可得 :
挖槽工程量 V=H( α+2c+KH)L=2.3×(1+2×0.2+0.43×2.3)×24=131.87m3
例题2. 3
【解】清单计价工程量(综合单价工程量)
=п HR2=3.14 ×3.2 ×3.32=109.48m3
施工工程量:查表 , 得 K=0.5, 根据圆形地坑的计算公式 :
V= 1/3п H(RI2+R22+RIR2)
可得 :Rl=R+C=3 + 0.3=3.3m
R2=Rl+kH=3.3+0.43 ×3.2=4.676m
v= 1/3×п×3.2 × (3.32 + 3.3 × 4.676+4 .6762)=161.47m3
【例2.4解】清单计价工程量(综合单价工程量)
总土方量=(3.9+0.2)*8.04*5.64=185.92m3
湿土工程量=8.04*5.64*1.25=56.68m3
干土量=185.92-56.68=129.24m3
施工工程量
(1) 挖干湿土总量
查表 K=0.43, 参照公式 :
V=H ( a+2c+KH )( b+2c+KH )+1/3 K2H3
其中1/3 K2H3 =1/3 ×0.432 × 3.93=3.656,设垫层部分的土方量为V1 , 垫层以上的挖方量为 V2,总土方量为V0,则
Vo=VI+V2= a×b×0.2+H( a+KH )(b+KH)+1/3 K2H3
=8.04×5.64×0.2+9.717×7.317×3.9+3.656=290.01m3
(2 )挖湿土量
按图 ,放坡部分挖湿土深度为 1.05m,1/3 K2H3=0.071, 设湿土量为 V3 则
V3=Vl+( 8.04+0.43×1.05)(5.64+0.43×1.05)×1.05+0.071=63.45m3
(3)挖干土量为v4 , 则 V4=V0-V3=290.01-63.45=226.56m3
例2.8

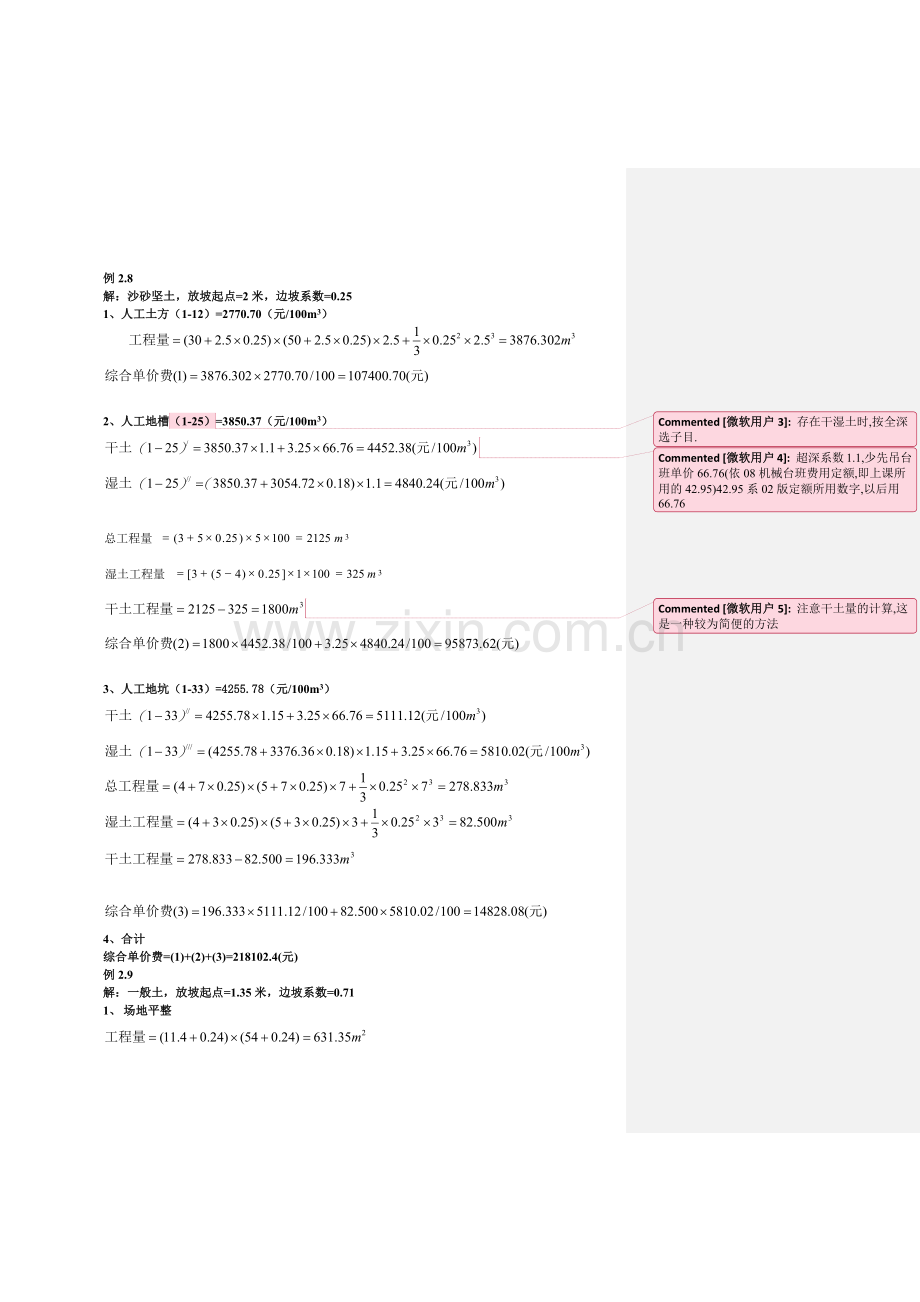

解:沙砂坚土,放坡起点=2米,边坡系数=0.25
1、人工土方(1-12)=2770.70(元/100m3)
2、人工地槽(1-25)存在干湿土时,按全深选子目.
=3850.37(元/100m3)
超深系数1.1,少先吊台班单价66.76(依08机械台班费用定额,即上课所用的42.95)42.95系02版定额所用数字,以后用66.76
3
2125
100
5
)
25
.
0
5
3
(
m
=
´
´
´
+
=
总工程量
3
325
100
1
]
25
.
0
)
4
5
(
3
[
m
=
´
´
´
-
+
=
湿土工程量
注意干土量的计算,这是一种较为简便的方法
3、人工地坑(1-33)=4255.78(元/100m3)
4、合计
综合单价费=(1)+(2)+(3)=218102.4(元)
例2.9
解:一般土,放坡起点=1.35米,边坡系数=0.71
1、 场地平整
2、 反铲挖掘机挖土方:由垫层长方体和垫层以上的棱台组成。
(0.3为工作面尺寸),(若考虑地下室外墙防水处理,则工作面尺寸为0.8m),下同
其中: 机械挖方总量的90%用于机械子目,另10%是人工子目.
3、 原土打夯
4、 回填土(559.04)
挖方-垫层-筏板-墙体所围体积
5、 余土外运
6、合计
综合单价费=(1)+(2)+(3)+(4)+(5)=40694.9(元)
A.2.
例2.1
(1)打桩
工程量=,属于正常工程
单价(2-3)=
综合单价费(1)=458181.36元
2. 接桩
工程量=
单价(2-22)=
综合单价费(2)=121572元
3. 送桩
工程量=
单价=
综合单价费(3)=24357.68元
4.合计
综合单价费合计=604111.04元
例2-2
1 打桩(2-24)
工程量=<
属于小型工程
调整砼单价,和小型工程调价.
配合比材料单价代换
以(2-24)子目中砼为例
定额单价540.65元/是以桩身材料为“C20(20)现浇碎石砼”(32.5Mpa水泥)为依据的。实际工程中桩身强度是由结构计算结果确定的,可能与定额规定的砼的规格不同。这种情况下,要根据定额下册中的配合比材料单价,对单价进行换算。
单价换算公式:
换后单价=原单价+(换入材料单价—换出材料单价)×材料用量
对砼材料进行配合比换算时,按下述步骤确定换入材料单价:
1、 确定砼种类:现浇、预制、水下、泵送
2、 确定骨料种类:砾石、碎石
3、 确定粒径:15mm, 20mm等
4、 确定砼强度
同一强度等级可能有两种单价,这是由于采用了不同强度的水泥作为原材料造成的。在未作专门说明的前提下,通常以低强度水泥所对应的单价作为换算依据。
在题目(施工组织设计)未作说明的前提下,砼的种类、骨料、粒径均假定与定额规定的相同。
综合单价费(1)=32779.19元
2 钢筋笼制作(4-182)
工程量=0.110×22=2.420t
单价(4-182)=5380.98元/t
综合单价费(2)=13021.97元
3 合计
综合单价费合计=45801.16元
例题2-3
1 沉管灌注桩(2-24)
工程量=>
单价(2-24)=540.65元/
综合单价费(1)=34819.48元
2 空桩费
工程量=
单价(2-26)=223.05元/
综合单价费(2)=2802.85元
3 钢筋笼制作
综合单价费(3)=25145.25元
4 合计
综合单价费合计=62767.58元
例题 2. 4
1 喷粉桩(2-56)
工程量=>100
单价
综合单价费(1)=609709.16元
2 空桩费
工程量=
单价
综合单价费(2)=12342.95元
3 截桩头(1-61)
工程量=2000根
单价(1-61)=360.90元/10根
综合单价费(3)=72180.00元
4 合计
综合单价费合计=694232.11元
A.3
例题3.1
例3.2
总工程量=(0.49×0.365×5.1+0.1937)×20=22.12 (P150)
柱工程量=0.49×0.365×4.1×20=14.67
基础工程量=22.12-14.67=7.45
1、 砖柱(3-27)
工程量=14.67 m3
单价=3062.31+(144.09-153.39)×2.28=3041.11(元/10 m3)
综合单价费=3041.11/10×14.67=4461.31元
2、 砖基础(3-1)
工程量=7.45m3
单价=2516.79(元/10 m3)
综合单价费=2516.79/10×7.45=1875.01元
3、 综合单价费合计:6336.32元
4、 人工分析
11.690/10×7.45+19.220/10×14.67=36.90(工日)
5、 材料分析
砖
5.20/10×7.45+5.6/10×14.67=12.09(千块)
砂浆
2.44/10×7.45+2.280/10×14.67=5.16()
其中:
32.5MPa水泥:0.22×5.16=1.135t(见《综合单价》P1356项)
中、粗砂:1.020×5.16=5.263
例题3.3
例3.4
解
1、 人工挖地槽(1-18)=1549.53元/100
干坚土,人工,不放坡,深度:小于放坡起点1.35.
工程量
外墙=
内墙=
合计=
综合单价费=
2、 基底打夯(1-128)=62.12元/100
工程量=
单价费=
3、 灰土垫层(1-136)=1098.17元/10
粘土(B.793项):15.00元/
3:7灰土:44.76元/,1.150/
用于基础垫层时,人工1.2,因用现场存土,(1-136)扣粘土费用,增加筛土用工5工日/10
(1-136)/=1098.17-10.101.1515.00+5431.2+319.060.2=1245.76
工程量=344.500.45=155.03
单价费=1245.76/10155.03=19313.02元
其中:土的体积=155.03/1010.101.150=180.07
4、 砖基础(3-1)=2516.79元/10
工程量
外墙=(1.65-0.45+0.984)0.24130=68.14
内墙=(1.65-0.45+0.656)0.24150=66.82
合计=134.96
单价费=134.96/102516.79=33966.60元
5、 防潮层(3-4)=1066.38元/100
工程量=0.24130+0.24150=67.20
单价费=67.201066.38/100=716.61元
6、 回填土(1-27)=3000.41元/100
挖方体积:413.40
垫层体积:155.03
砖基础体积:134.96
自然地坪以上基础体积=67.200.45=30.24
回填土工程量=413.40-155.03-134.96+30.24=153.65
单价费=153.65/1003000.41=4610.13元
7、 余土外运
工程量=413.40-153.65-180.07=79.68
单价(1-36)/=1407.04+(250-50)/50164.24=2064.00元/100
单价费=79.68/1002064.00=1644.60元
8、 综合单价费总计=66870.72元
例 3.5
解:
1、 砖墙(3-6)
工程量=60+46=106 m3
单价(3-6)/=2596.69+(153.39-147.87)×2.37=2609.77(元/10 m3)
综合单价费=2607.77/10×106=27663.56元
2、 圆弧墙
工程量=8
单价(3-6)″=2609.77+583.94×0.1=2668.16(元/10 m3)
综合单价费=2668.16/10×8=2134.53元
3、 综合单价费合计:29798.09元
例3.6
1、 空心砖内墙(3-57)
工程量=46 m3
单价=1653.33元/10 m3
综合单价费=1653.33/10×46=7605.32元
2、 多孔砖外墙(3-55)
工程量=60
单价=2552.52(元/10 m3)
综合单价费=2552.52/10×60=15315.12元
3、 圆弧形多孔砖外墙
工程量=8
单价(3-55)/=2552.52+535.78×0.1=2606.10(元/10 m3)
综合单价费=2606.1/10×8=20848.8元
4、综合单价费合计:43769.24元
例4-1:
解:矩形柱(4-16)/=3132.42+(195.03-170.97)砼的换算
*10.15=3295.63元/10m3
综合基价费(1)=32956.3元
[例4-2]
解:圆柱(4-19)/=3099.11+(195.03-170.97)*10.15=3262.32元/10m3
工程量=∏/4×0.62×8.1×8=18.31 m3
综合基价费(1)=5973.31元
例4-3
解:
1 现浇C20单梁 边梁的两个耳朵可看作梁垫.A4的子目是砼的,模板工程也要计算,因国模板工程量用的和砼量一样,故可一起计算.
工程量=(3.06×0.32+0.12×0.12×2)×0.12×30=3.63m3
砼基价(4-22)=2586.84 元/10m3
砼综合基价费(1)=939.02元
模板基价(12-82)模板计算注意:
1. 不分材料,即材料不同不换算.
2.模板的现浇混凝土梁(不包括圈梁)、板、柱、墙的模板是按层高3.6m编制的。层高超过3.6m 时可计算超高增加费,超高层数按下式计算(四舍五入,保留整数):
—超高层数
—层高(m)
3.本题没有层高,不考虑超高层.
=3015.33元/10m3
模板综合基价费(1)=1094.56元
2 现浇异形梁 (4-25)
工程量=(0.3+0.2)/2×1.20×0.24×60=4.32m3
砼基价(4-25)=2542.17元/10m3
砼综合基价费(2)=1098.45元
模板基价(12-83)=5013.52元/10m3
模板综合基价费(2)=2165.84元
3 现浇C20圈梁圈梁不计超高层.
工程量=2.4×0.3×0.24×60=10.37m3
砼基价(4-26)=3027.79元/10m3
砼综合基价费(3)=3139.82元
模板基价(12-84)=2091.95元/10m3
模板综合基价费(2)=2169.35元
4 小计(5177.29+5429.75 )10607为砼工程和模板工程定额直接费
.04元
例4-4
解:
1.构造柱砼(4-20)=3388.08元/10m3
砼
模板(12-80)=2022.75元/10m3
模板综合基价费(1)=673.58元
2.过梁本题圈梁代过梁,但模板计算中,过梁要单独计算, 即模板计算时:
圈梁与过梁合二为一者,需要将过梁工程量剔出:
过梁工程量=(跨越洞宽度+0.5m)×断面面积,
所余工程量作为计算圈梁的模板量.
但在计算砼时,直接计算圈梁,不在再区分圈梁和过梁.即两者是一个子目,用总量算即可.
模板(12-85)=4263.08元/10m3
模板
2、圈梁
砼(4-26)=3027.79元/10m3
地圈梁
一、二层圈梁
圈梁砼工程量=12.14 m3
砼
圈梁模板(12-84)=2091.95元/10m3
圈梁模板工程量=12.14-1.46=10.68 m3请和上面圈梁砼工程量比较.
模板综合基价费(3)=10.68*2091.95/10=2234.20元
4、合计:(4803.97+3530.19)8334.16(元)
例4-5
例4-6
解:
1、钢筋的净用量这是预算抽筋计算,是近似计算.和技术下料不同.同时注意本题旨在说明抽筋的原理,具体数值应根据现行钢筋规范101计算
① 号筋:3根Ф14
长度=(9.9-2×0.025+0.09×2)×3=30.09m
② 号筋:2根Ф22
长度=(9.9-2×0.025+0.31×2+0.2×2)×2=21.74m
③ 号筋:2根Ф14
长度=(9.9-2×0.025)×2=19.70m
④ 号筋:3根Ф28
长度=(9.9-2×0.025+0.25×2)×3=31.05m
⑤ 号筋:箍筋Ф10
单长=350×2+800×2+120=2420mm=2.42m
根数=1200/100×2+6780/200+1=59根
总长=2.42×59=142.78m
⑥ 号筋:Ф8,S形箍筋
单长=(350-25×2)+8.25×8×2+8=440mm=0.44m
根数=(9900-360×2)/400+1=24根
总长=0.44×24=10.56m
2.钢筋工程单价
钢筋的图示净重量:
Ⅰ级φ10以上(4-169)
30.09×1.208=36.35kg=0.0365t
Ⅰ级φ10以下(4-168)
142.78×0.617+10.56×0.395=92.27kg=0.09227t
Ⅱ级(4-170)
19.70×1.208+21.74×2.984+31.05×4.83=238.64kg=0.23864t
箍筋封闭焊接(4-172)
工程量=59
综合基价费(1)=0.0365×4028.5+0.09227×4172.87+0.23864×3949.38+59×161.56/100=1569.27元
3.砼单价(4-22)
梁的外形体积=0.35×0.80×9.90=2.772m3
综合基价费(2)=2.772×2586.84/10=717.07元
合计2286.34本题是钢筋和砼的量,未计模板.
元
例4-7
解:
1、3-4层框架柱
砼基价:
砼
模板(12-73)=3192.64元/10m3
模板
2、二层框架柱
砼基价:
砼
;
超高层数模板要考虑超高层,层高超3.6计超高,但 砼不考虑.下同.
:
模板(12-73)/=3192.64+168.28(12-78)
=3360.92元/10m3
模板
3、底层框架柱
注意柱高的取法.
砼
砼
;(从室外地坪开始计算底层层高)
超高层数:
模板基价:模板(12-73)/=3192.64+168.28(12-78)
×2=3529.20元/10m3
模板
4、3-4层框架梁
砼基价:
砼
模板(12-82)=3015.33元/10m3
模板
5、二层框架梁
砼基价:
砼
超高层数:
模板(12-82)/=3015.33+215.0112-87
=3230.34元/10m3
模板
6、底层框架梁
砼基价:
砼
超高层数:
模板基价:模板(12-82)/=3015.33+215.0112-87
×2=3445.35元/10m3
模板
7、综合基价费合计:(74370.97+75410.17)149781未计钢筋.
.14 (元)
8、材料用量分析
(1) 钢筋总用量=44.2(t)
(2) 框架使用的砼体积
工程量和定额含量相乘
32下册P1231.
.5MPa水泥使用量
中粗砂:
碎石:
例4-8
1、 现浇柱
柱高4.2m,室外地坪致柱顶4.1,计一个超高层
工程量=0.4×0.4×4.2×21=14.11m3
砼基价:
砼
模板(12-73)/=3192.64+168.28(12-78)
=3360.92元/10m3
模板
2、 有梁板
工程量:
板外形体积=36.3×12.3×0.12=53.579m3
梁体积=(6.0-0.4)×0.3×(0.6-0.12)×32=25.805m3
板体积中的柱头=0.4×0.4×0.12×5+0.4×0.35×0.12×12+0.35×0.35×0.12×4
=0.356 m3
工程量=53.579+25.805-0.356=79.028 m3
基价(4-34)换=2586.95+(195.03-170.97)×10.15=2831.16(元/10m3)
砼
模板(12-95)/=2601.58+206.6712-108
=2808.25元/10m3
模板
3、 小计
综合基价费=(27157.89+7035.3)34193.19元
例[4-9] 自己做
