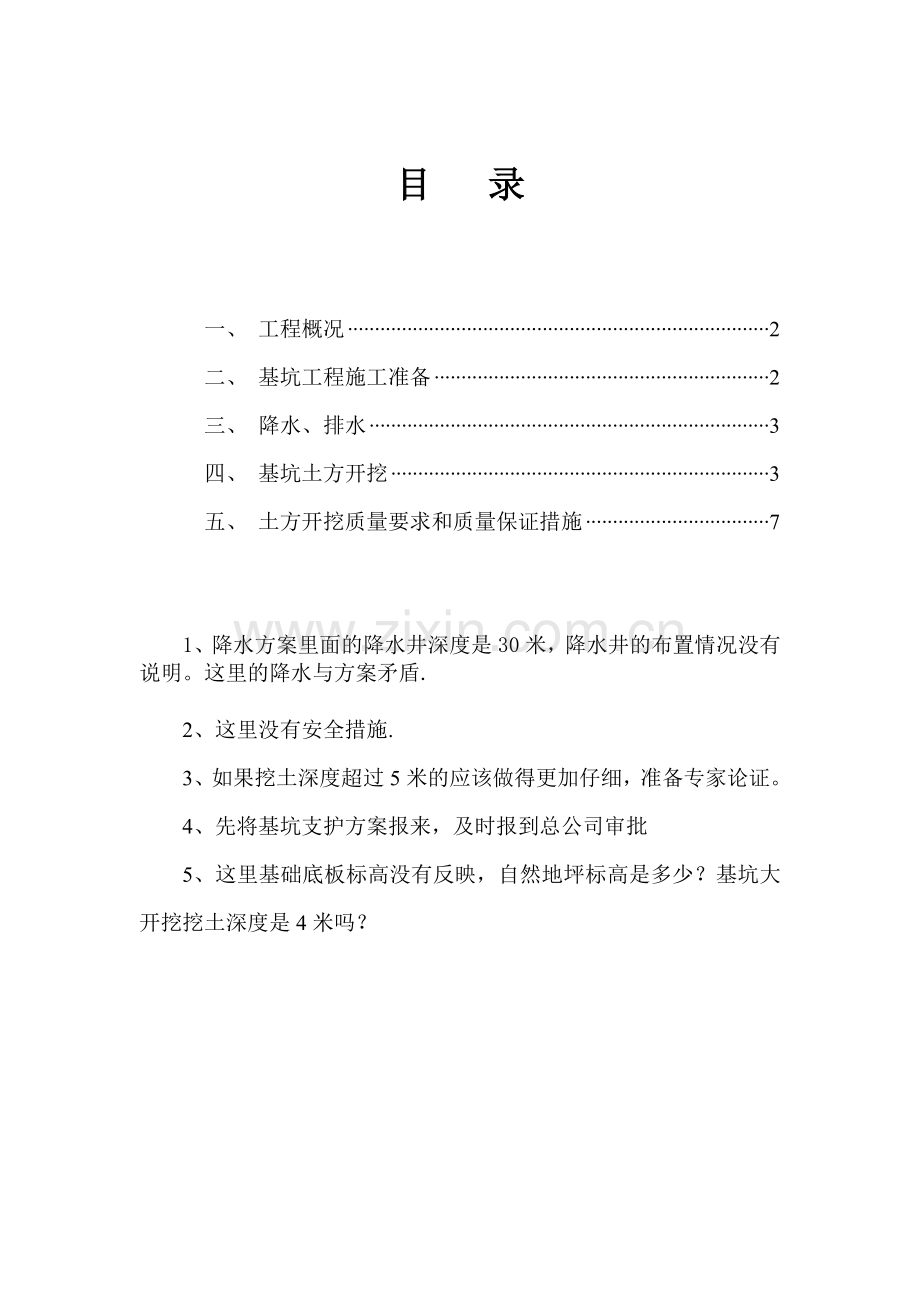

1、降水方案里面的降水井深度是30米,降水井的布置情况没有说明。这里的降水与方案矛盾.
2、这里没有安全措施.
3、如果挖土深度超过5米的应该做得更加仔细,准备专家论证。
4、先将基坑支护方案报来,及时报到总公司审批
5、这里基础底板标高没有反映,自然地坪标高是多少?基坑大开挖挖土深度是4米吗?

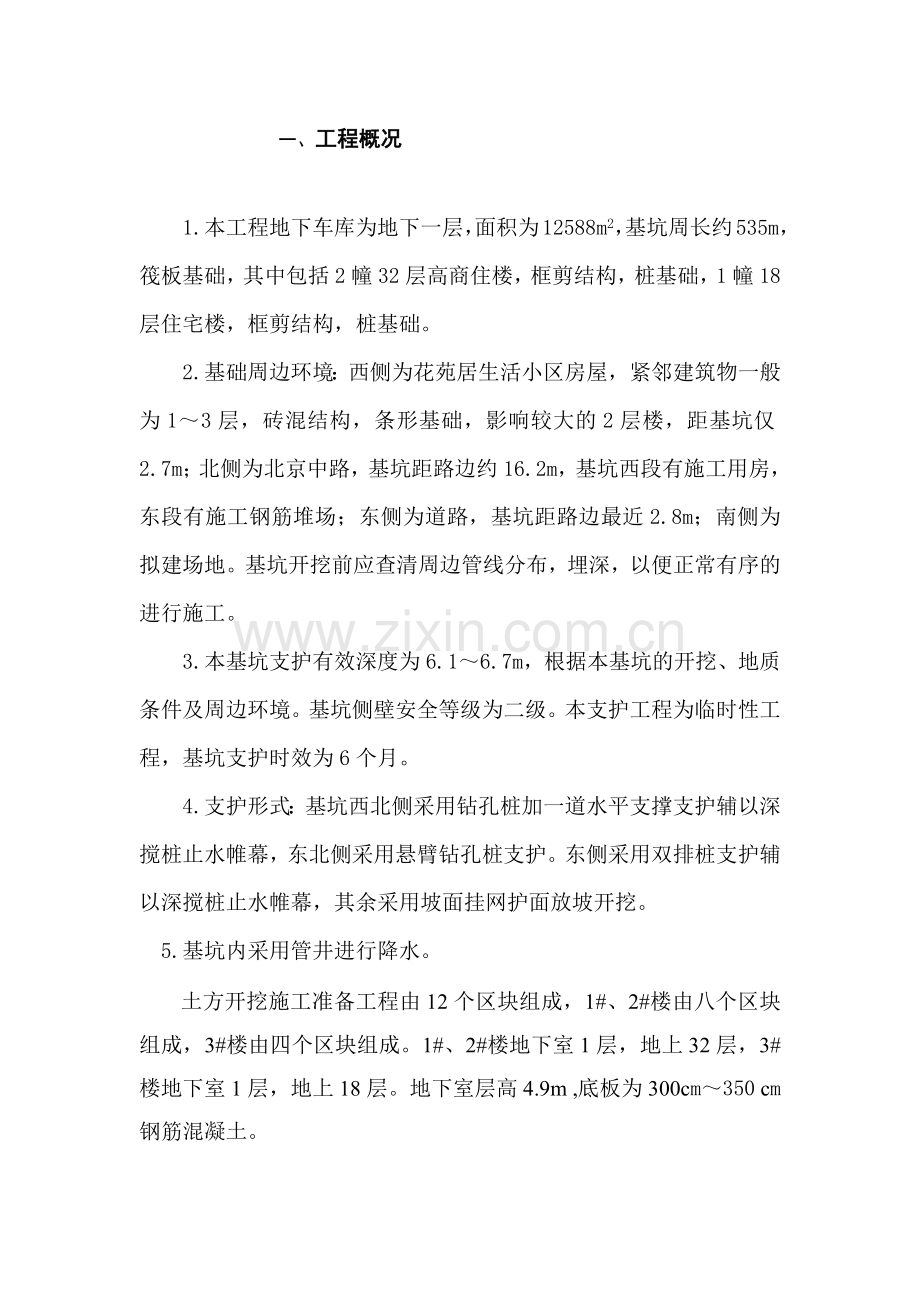

一、 工程概况
1.本工程地下车库为地下一层,面积为12588m2,基坑周长约535m,筏板基础,其中包括2幢32层高商住楼,框剪结构,桩基础,1幢18层住宅楼,框剪结构,桩基础。
2.基础周边环境:西侧为花苑居生活小区房屋,紧邻建筑物一般为1~3层,砖混结构,条形基础,影响较大的2层楼,距基坑仅2.7m;北侧为北京中路,基坑距路边约16.2m,基坑西段有施工用房,东段有施工钢筋堆场;东侧为道路,基坑距路边最近2.8m;南侧为拟建场地。基坑开挖前应查清周边管线分布,埋深,以便正常有序的进行施工。
3.本基坑支护有效深度为6.1~6.7m,根据本基坑的开挖、地质条件及周边环境。基坑侧壁安全等级为二级。本支护工程为临时性工程,基坑支护时效为6个月。
4.支护形式:基坑西北侧采用钻孔桩加一道水平支撑支护辅以深搅桩止水帷幕,东北侧采用悬臂钻孔桩支护。东侧采用双排桩支护辅以深搅桩止水帷幕,其余采用坡面挂网护面放坡开挖。
5.基坑内采用管井进行降水。
土方开挖施工准备工程由12个区块组成,1#、2#楼由八个区块组成,3#楼由四个区块组成。1#、2#楼地下室1层,地上32层,3#楼地下室1层,地上18层。地下室层高4.9m ,底板为300cm~350 cm 钢筋混凝土。
整体基坑上面为0.5—1.0m 建筑垃圾、石块等。以下为粉质黏土,基坑大开挖深度约4m ,承台开挖深度为1.0—1.6m 。
二、 基坑工程施工准备
1. 现场准备
(1) 设备进场前进行施工现场踏勘,了解场地情况及周围环境;
(2) 了解水源、电源位置及最大可供数量,并将水、电接入表箱后接到施工地点;
(3) 请甲方进行地下障碍及管线交底;
(4) 及时开挖样槽,清理地下障碍物;
(5) 进行现场总平面布置,搭设临时设施
2. 技术准备
(1) 组织技术、管理人员全面熟悉图纸,领会设计意图,明确施工质量要求;
(2) 参加图纸交底会议,做好图纸会审工作;
(3) 做好对基坑各方施工人员的技术、安全交底工作。
3. 机械设备准备
(1) 设备进场前作好维修保养工作,保证设备机械完好性;
(2) 本基坑工程拟投入4台挖土机,20台运输机。
4. 材料准备
落实材料供货单位,并根据施工进度制定材料供货计划,确保备料充分。
三、 降水、排水
1. 根据建设方提供的地质勘察报告,场地地下水位低,地质较差,且含水层的透水性与富水性较好,厚度较大。针对以上特点,在土方开挖前半个月,沿建筑物周围不影响桩基施工的位置挖出几个3m深的排水坑不间断排水,使场地的地下水位降低。
2. 土方开挖之后,分别在每个地坑底的四周距边坡300mm左右设置一个1.5m深的集水井,设置好集水井后,在边坡300mm左右设置用红砖砌筑300mm宽、400mm深的排水沟,基坑四周排水沟连通。
3. 土方开挖前半个月到基坑回填期间,组织人员24小时不间断排水,并固定到人以保证排水工作顺利进行。
四、 基坑土方开挖
1. 测量放线及测量桩点的保护
(1) 在基坑开挖之前,场内所有的红线桩及建筑物的定位桩,全部经市规划部门测量核准。明确在桩基施工阶段红线桩及定位桩是否产生移位,若有移位应会合规划部门、设计单位、建设单位研究处理方案。
(2) 对场边道路及场内的临时设施、周边建筑物等做好监测定位标记,以备观测。
(3) 在基坑开挖前,根据施工图纸、建筑轴线位置放出土方开挖放坡边线。
(4) 土方的机械施工易碰压测量桩,因此,在基坑开挖前,基坑开挖范围内的所有轴线桩和水准点都引出施工活动区域以外,并设置涂红白漆的钢管支架予以保护。
(5) 所有的测量桩、红线点一经核实后,项目部就落实专人对其进行定期检查复核,以确保红线点的准确性。
2. 夜间施工照明的准备
(1) 基坑开挖期间,机械施工用电主要是夜间照明和机械的现场小修用电:
(2) 所有用电均可以从现场配备的配电箱内接引通过手提小电箱架空引至土方开挖区域。但施工用电必须由值班电工专门负责,禁止操作工人随意移动。
(3) 整个施工现场的夜间照明通过用钢管架子架高安置的4个5KW大太阳灯照明。
(4) 挖土机操作范围内的夜间照明采用活动灯架,每个灯架安装1000W小碘钨灯,每台挖土机配备活动灯架4个,其中基底挖土工作面2个,槽上装车工作面两个。
(5) 现场大门口,放坡位置均视情况放置一定数量的照明灯及散光灯和警戒灯。
3. 劳动力的组织准备
(1) 主要劳动力的定员及配备见下表:
机械及工种
机械
台数
定员
人数
班制
配备
人数
备注
挖土机司机
4台
4
2
8
双班制
运土汽车司机
20辆
20
2
40
双班制
机修车司机及机修人员
1
2
2
4
双班制
电 工
1
2
2
双班制
修土配合人员
60
2
60
双班制
场地清理人员
6
2
12
双班制
场地抽水人员
6
2
12
管理指挥人员
5
2
10
基坑施工期间,总计土方开挖施工人数为:148人。
(2) 机械配备准备
序号
名 称
型 号
单位
数量
备 注
1
挖土机
WY100
台
4
土方开挖
3
运输车
辆
20
土方运输
4
抽水泵
台
10
排水
4. 基坑开挖方法:
(1) 基坑开挖分两层开挖,第一层开挖-5.00,第二层开挖至基底持力层上
(2) 开挖顺序:先开挖3#楼土方,后开挖1#、2#楼土方。1#、2#楼从1#楼的西北角开始到开挖2#楼的东南角结束;如下图所示
(3) 采用反铲挖土机进行基坑大开口开挖,先挖除车库混凝土板底标高以上70cm (即-5.0m)以上的土方,开挖深度为4.0m-4.5 m,挖出的土方用自卸车运出场外指定地点。
(4) 土方挖到一定位置后,随时跟进承台、地梁及集水井,集水井的土方开挖,井坑先用机械进行开挖后用人工修土,挖出的土方堆放在场地内,用于拌制三合土,做地下车库底板基层处理层;等三合土垫层施工完后,将多余的土运出场外。
(5) 严禁超挖,为保护地梁、承台坑底基土不被扰动,基坑底预留10cm土方用人工开挖修整。
(6) 挖掘机、土方车运输道路的铺设
在土方开挖前完主要道路硬化,1#、2#楼与3#、楼之间的道路4M宽的道石渣临时铺路;工地大门口配备洗车清洗装备,设制排水设施,每次、每辆土方运输车经清洗干净后方可出大门,以避免挖土车轮胎上的泥土污染场外道路。
(7) 挖土施工注意事项
a. 基坑开挖时及时通知市容、交警、环卫、业主等有关部门,以便相互配合避免发生意外事件。
b. 基坑四周不得任意堆放材料。基坑开挖后,基坑边一米内严禁行走汽车。
c. 挖土过程中如土体出现较大位移,应立即停止挖土,分析原因,采取有效措施。
d. 及时排除基坑周围的地表水。
e. 及时施工垫层,防止搁置时间过长土体产生严重回弹现象,同时加快基础施工步伐,缩短施工周期。
f. 开挖土方时配备有足够的照明,电工日夜值班。
五、 土方开挖质量要求和质量保证措施
1. 基坑土方允许偏差
底面标高0~-50mm;
底面长宽不应偏小;
边坡坡度不应偏陡。
2. 土方开挖质量保证措施
(1) 开工前要做好各级技术准备和技术交底工作。施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,同施工管理人员办理验桩、验线手续。
(2) 施工要配备专职测量人员进行质量控制。要及时复撒灰线,将基坑开挖下口线测放到基坑底。及时控制开挖标高,做到5m扇形挖土工作面内,标高白灰点不少于2个。
(3) 认真执行开挖样板制,即凡重新开挖边坡坑底时,有操作技术较好的工人开挖一段后,经测量人员或质检人员检查合格后作为样板,继续开挖。施工人员换班时,要交接挖深、边坡、操作方法,以确保开挖质量。
(4) 开挖边坡时,尽量采用沟端开行,挖土机的开行中心线要对准边坡下口线。要坚持先修坡后挖土的操作方法。
(5) 机械挖土过程中,土建要配备足够的人工。一般每台挖土机要每班配备7-8人,随时配合清槽修坡,将土送至挖土机开挖半径内。这种方法即可一次交成品,确保工程质量,又可节省劳动力,降低工程成本。
(6) 土方开挖后,及时铺填道碴,并及时跟进浇筑混凝土垫层,并要注意成品的保护工作。
(7) 认真执行项目部制定的技术、质量管理制度。施工中要积累技术资料,如施工日记、设计变更洽商、验桩、验线记录等。
(8) 土方工程竣工后要绘制竣工图,由土建代表和质量检查人员共同检查评定工程质量等级。
