资源描述
目录
一 、工程概况………………………………………………2
二 、监理工作的流程………………………………………2
三 、监理工作的控制要点及目标值………………………3
四 、安全生产、文明施工检查表…………………………14

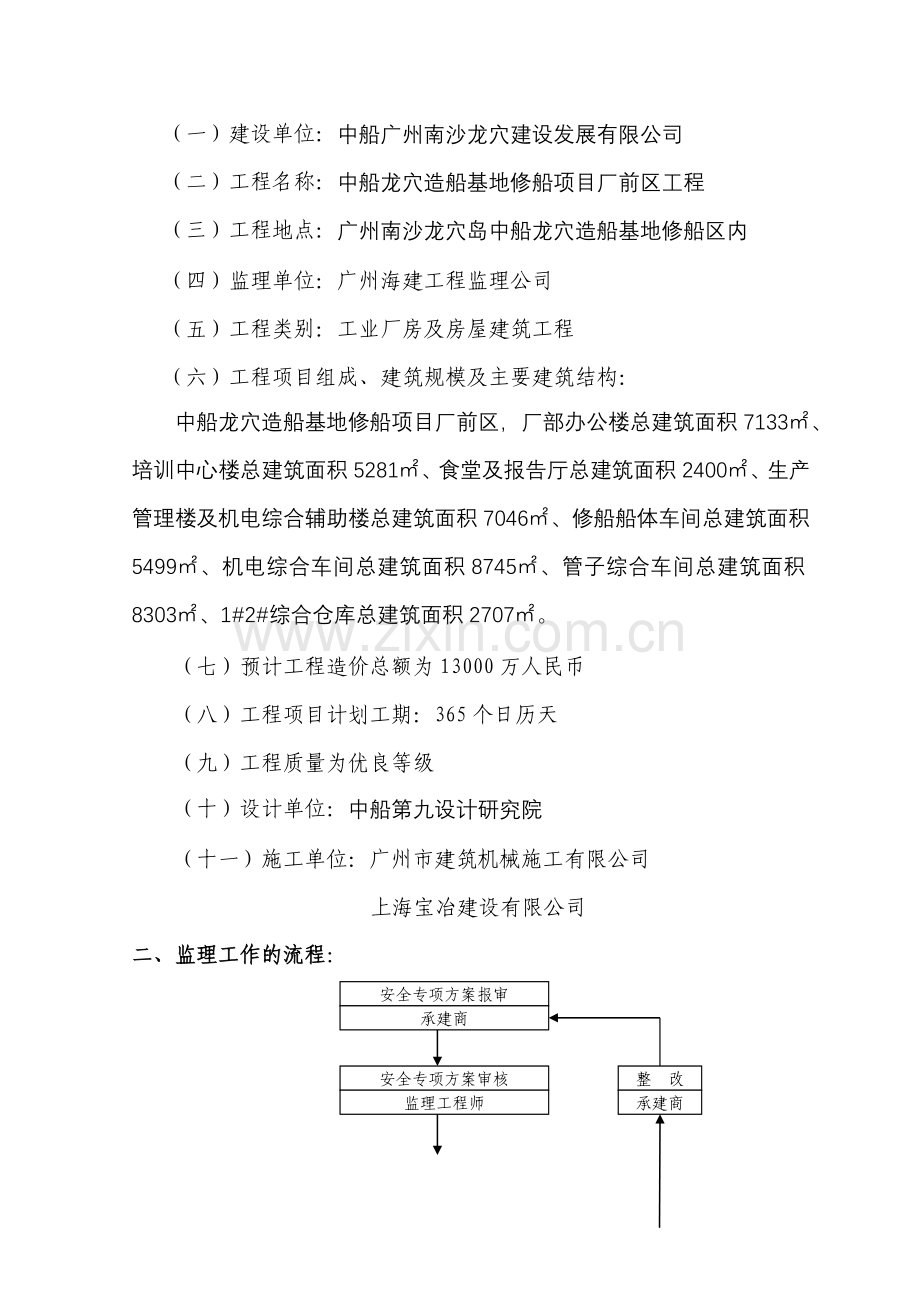

一、工程概况
(一)建设单位:中船广州南沙龙穴建设发展有限公司
(二)工程名称:中船龙穴造船基地修船项目厂前区工程
(三)工程地点:广州南沙龙穴岛中船龙穴造船基地修船区内
(四)监理单位:广州海建工程监理公司
(五)工程类别:工业厂房及房屋建筑工程
(六)工程项目组成、建筑规模及主要建筑结构:
中船龙穴造船基地修船项目厂前区,厂部办公楼总建筑面积7133㎡、培训中心楼总建筑面积5281㎡、食堂及报告厅总建筑面积2400㎡、生产管理楼及机电综合辅助楼总建筑面积7046㎡、修船船体车间总建筑面积5499㎡、机电综合车间总建筑面积8745㎡、管子综合车间总建筑面积8303㎡、1#2#综合仓库总建筑面积2707㎡。
(七)预计工程造价总额为13000万人民币
(八)工程项目计划工期:365个日历天
(九)工程质量为优良等级
(十)设计单位:中船第九设计研究院
(十一)施工单位:广州市建筑机械施工有限公司
上海宝冶建设有限公司
二、监理工作的流程:
承建商
安全专项方案报审
安全专项方案审核
监理工程师
整 改
承建商
结果
不符要求
安全专项方案的实施、自验
有关部门验收、验收结果备案
承建商
整 改
监理工程师
巡视、平行检查、旁站
承建商
结果
发现问题,提出意见
定期、不定期循环检查
发现问题,提出意见
监理工程师
三、监理工作的控制要点及目标值:
①安全生产控制
督促承建商贯彻“安全第一,预防为主”的方针,建立健全安全生产责任制和安全生产组织保证体系,确保安全生产无事故,达到市标化工地目标。
监理工作控制要点:
1、督促承建商建立和完善安全生产责任制度、管理制度、教育制度及有关安全生产的科学管理规章和安全操作规程,实行专业管理和群众管理相结合的监督检查管理制度。
1)检查现场安全生产责任制和有效的奖罚办法,责任是否落实到人,各项分包合同或协议必须签订安全生产协议书。
2)检查新工人上岗前培训。新工人必须接受三级安全教育,使职工提高安全意识,自觉遵守各项规章制度及安全技术操作规程。考试合格,才能上岗,书面记录须经受教育者本人签名确认。工人换岗时,应进行新工种的安全技术培训和安全教育。
3)检查安全交底。各分部分项工程施工作业前必须作全面、具体、有针对性的安全技术书面交底,交底双方履行签字手续。
2、审核承建商的安全专项方案
安全专项方案包括临时施工用电、脚手架、支模架、物料提升机、塔吊、基坑支护、施工机具、消防等专项施工方案,应全面、具体,并针对工程结构、施工特点、场地以及气候条件等编制安全技术措施。项目技术负责人审查后由公司总工程师批准签字盖章后有效,以确保整个工程的安全施工。
3、在安全控制中应重点控制“人的不安全行为”和“物的不安全状态”,而又应以人为安全控制的核心。因此,要督促承建商做到:
1) 成立安全文明生产领导小组,并落实责任人;
2)对施工现场人员要求进行文明施工、安全教育;
3)进入现场的所有人员必须戴安全帽。
4、检查特种作业人员持证上岗情况
从事电工、架子工、电焊(气焊)工、起重机械工、塔吊司机、等特种作业人员必须经市级以上劳动部门的培训,经考试合格,领取特种作业操作证书,方可上岗作业;卷扬机、搅拌机等机械操作人员必须经市建管局认可的单位培训,经考核合格,领取统一发放的机械操作证,方可上岗操作。培训领取的上岗证必须随身携带,以便检查。
5、安全检查
建立健全安全检查制度,检查要有重点、有标准、有要求,并作书面记录,履行签字手续。对查出的事故隐患,要建立登记、复查、销项制度,制定相应整改计划,定人、定时间、定措施,对重大事故隐患应签发限期整改通知书。现场必须及时采取措施进行整改,整改不力的施工现场,有权责令停工整顿。
1)高处作业
在无外脚手架施工作业时,从二层楼面开始,每层设置安全平网或防护挡板,再设一道随着施工高度提升的安全网。遇特殊情况无法设置时,必须采取相应的防范措施。临街临道一侧外脚手架应张挂安全平网。(安全网必须采用市安监站认可的生产厂产品)
2)脚手架
脚手架沿外墙四周连通,并与建筑物有可靠的拉结,以加强其侧向稳定。在外架搭设过程中,垂直运输用的物料提升机,需要同时跟上。外脚手架在沿道路一侧第三步架处搭设防护棚,宽度按要求设置,上面满铺竹脚手片。外脚手架完成后,必须用安全密目网围护。
严格按安全技术操作规程进行搭拆外。由专业班组具有上岗证的工人,进行搭拆施工,严格要求三步架体一验收,整体架子和井架完工后进行验收,验收合格后,分别张挂合格证,方可使用。
在搭设脚手架过程中,必须遵守下列技术要求:
①严格按施工组织设计施工,每层里外立杆均设水平拉杆,转角处立杆必须加密。
②架体立杆距离墙体不超过20厘米。
③脚手架应设拉结点,同墙体内的予埋钢筋拉结,水平不超过7米,垂直不超过4米。
④脚手架必须设置护栏杆,踢脚杆。
⑤ 脚手架两端开始每隔7根立杆设置剪刀撑一组。
3)“三宝”“四口”防护
①现场进出大门应有“进入施工现场必须戴安全帽”标语,安全帽应正确使用、规范佩戴,系好帽带,不准乱抛、乱扔、用于坐和垫,不得使用缺衬、缺带或破损的安全帽。
②现场必须配备符合国家标准的安全带,搭拆物料提升机、脚手架等高空作业时应系安全带,使用时高挂低用,高挂在牢固、可靠的物体上,使用后应专人负责妥善保养,经常检查,发现霉变、硬脆、断裂等现象应及时更换。
③现场必须重视临边“四口”防护,用两色相间的钢管作护栏材料。楼梯踏步及平台临边必须设牢固的临时防护栏或篱笆;电梯井口必须设置高度不低于1.2m 的安全防护门或双道固定的防护栏杆,井内底层以上每隔四层设一道水平安全网,电梯井道一律采取落地满堂架施工。预留洞口、坑井的防护要有严密的防护盖板,1.5m以上的洞口,四周设两道防护栏杆,洞口号上张挂安全网。阳台、楼面、屋面等临边防护必须设两道防护栏杆,如果防护栏杆过高要挂安全网封闭,防护要严密。
4)模板工程
本工程采用木模,支撑系统采用钢管脚手架。支撑系统是模板支设安全的关键,施工时应按专项方案设置排距、立柱,不允许使用不合格材料。立杆底脚在地面设垫块,并设地笼,以防沉降不均。
模板的拆除,必须在试块达到规范允许条件下,并得到我方审批后,方可组织拆模。拆除模板前,班组长应对班组人员进行安全交底,在拆模范围内设立警戒区域,并设指挥员,拆模应按顺序拆除,严禁无规则拆模。模板拆除后,应对场地进行清理,分类堆放。
现场钢管、扣件必须经检测合格后,才能使用。
5)物料提升机
物料提升机必须按标准搭设,安装前必须有书面安全技术交底,搭设完后必须经有关部门验收,履行签字手续,验收合格后张挂《井架验收合格证》方可使用。操作定人、定机、定岗,必须持岗上证。
架体底座地基必须地面平夯实,安装在砼基础上,并采用地脚螺栓或轧桩紧固,架体边大于2m应采用双导轨。各类防护设施必须齐全有效,吊盘必须装防坠落保险装置和上下限位装置,每层依靠时有灵敏可靠制动停靠装置。采用墙式应用刚性支撑与建筑物牢固连接,每增高6m加设一组水平拉结点固定在主体结构上。顶部悬臂内侧有加固措施,严禁与脚手架连接。必须装设避雷装置,接地电阻≤10Ω。
物料提升机四周防护应严密,楼层卸料平台应稳固,两侧设0.9-1.2m两道防护栏或防护篱笆,进料口必须装有防护门或防护栏。底层进出口须安装安全门。进出料口装设安全门,两侧设不低于1m的安全挡板或网片防护,吊盘严禁乘人。底层及进料口搭设防护棚。
6)施工用电
施工用电按照专项方案进行架设。夜间施工危险、潮湿场所具有适度照明。高低压线路下方不得搭设作业棚,生活设施和堆放建筑材料等。脚手架与外电架空层线路必须保持安全操作距离,与10KV以下的架空层路边线,最小水平不得小于2m,否则必须采用防护措施,设置防护屏、围护片等进行全封闭,并悬挂醒目的警示牌。
施工用电室外线路用绝缘电线沿墙或架设在专用电线杆架空敷设“三相五线”制,固定在绝缘字上,严禁架设在脚手架上。配电箱、开关箱的进出线必须使用橡胶绝缘电缆,室外严禁使用花线或塑料护套线,电线必须符合有关质量要求。
手持照明灯具,危险和潮湿场所以及金属容器内的照明均采用安全电压。照明灯具的金属外壳作接零保护,单相回路内的照明开关箱必须装设漏电保护器,室外灯具距地面不得低于3m,室内灯具不得低于2.4m。
配电箱及开关箱采用铁质材料制作,导线从下底面进线和出线,并有防水弯,底面与地面垂直距离应控制在1.3-1.5m之内,门锁齐全,有防雨措施,下班时断电锁门。配电箱及开关箱内装设触漏电保护器,做到三级保护,末端触电保护器工作电流不大于30MA。金属外壳应接地或接零保护,断丝严禁用铜丝或其他金属代替使用。实行一机一闸一保护,各类电器接触装置灵敏可靠,绝缘良好,无积灰、杂物。接地体使用L50×5角钢或Φ50钢管,2.5m长,不得使用螺纹钢,接地电阻值满足规定要求。电杆转角杆、终端杆及总配电箱处必须设重复接地,接地电阻值≤10Ω。
7)搅拌机、电焊机、潜水泵等其他机具
搅拌机搭设防雨操作棚,机体安装坚实稳固,排水畅通,各类离合器、制动器灵敏有效,钢丝绳、防护罩安全有效,料斗的保险挂钩齐全有效,操作杆必须有保险装置,停止作业挂上保险勾,有接地或接零保护,装设触漏电保护器,定人、定机,操作人员持证上岗,经常对机械进行维护、保养,保持机身清洁。
电焊机配线不得乱拉乱搭,焊把、把线绝缘良好,有防雨措施。
乙炔瓶距明火距离不小于10m,与氧气瓶不小于5m,有回火防止器,有保险链、防爆膜,保险装置灵敏,使用合理,气瓶应有明显色标和防震圈,严禁在露天曝晒,皮管头子用轧箍轧牢,严禁使用浮动式等旧式乙炔发生器。
潜水泵电源应完好无损,设置单独触保器,重点加以管理。
平刨、压刨、电锯等机具传动部位必须有可靠的防护罩,良好的接地或接零保护,安装触漏电保护器,实行一机一闸一保护专人使用,设护手安全装置,刀口回弹防护措施,电锯设防护挡板或月牙罩,操作必须使用单相电动开关。
手持电动工具(振动器、打夯机、磨石机、砂轮机、切割机、绞丝机、电钻等),应具有防护罩壳齐全,橡皮线不得有破损,必须要有接地或接零保护,并单独配置灵敏有效的触电保护器。
钢筋机械(切断机、调直机、弯曲机、冷拔丝机、点对焊机等)做好保护接地或接零,并装设触漏电保护器,传动部分要有防护罩。机械运转中严禁用手直接清除刀口,压滚、插头等附近的钢筋断头和杂物。钢筋工棚内的电线不得随意拖拉,应固定悬空挂设。
射钉枪应确定专人使用,严格按先装钉后装药的顺序操作,不得用手掌抵住枪口。
8)防护棚
建筑物出入口、通道口、临边施工区域、对人或物构成威胁的地方和机械设备,必须搭设防护棚,棚宽大于通道口、外挑不少于3m,棚顶应满铺脚手片或木板,必要时铺设双层,两侧必须封严。
6、事故处理
现场发生一般事故按有关文件执行。发生重伤、死亡事故,必须立即通报,并认真保护好事故现场,不得隐瞒、虚报和拖延不报。在24小时内上报主管单位和上级有关部门。事故调查按国务院75号《企业职工伤亡事故报告和处理规定》执行。按照发生事故“三不放过”的原则,进行认真调查研究、分析和处理,并及时结案。
②文明施工控制
施工现场应当达到环境美化,场布合理,施工有序等文明施工标准。
监理工作控制要点:
1、施工现场必须在明显处设置“五牌一图”和其他标牌
1)工程场布图标明:工程建筑方位,生产、生活设施,各类材料堆场和机械设备设置区域,围墙、大门、进出通道、水电走向等。按施工三阶段(基础、主体、装饰)及时调整场布图。
2)工程概况牌示意图标明:工程项目名称,建设、设计、施工、质量监理、质量监督、安全监督单位名称,工程层数、面积、总高度,开竣工日期,施工许可证批准文号和项目部主要管理人员名单。
3)现场张挂“十项安全技术措施”、“安全生产六大纪律”、“十个不准”、“起重机械十个不准吊”、“门卫、机械操作规程牌”、“安全生产责任制”等标牌,以及有关安全生产、文明施工的宣传标语牌。
2、施工围墙、道路、场地的设置
1)施工现场周边设2.5m高围墙,围拦应严密,不缺档,内外刷白,书写标语,禁止非施工人员进入工地,占道必须经有关部门审批,办好手续。
2)进出大门通道必须畅通,有回车余地。大门应坚固、美观,大门内外有30M2以上的砼硬地面。工地出入口100米内无建筑垃圾,50米内无建筑污染。。
3)现场内道路畅通、平整、整洁,无坑洼积水,重要部位地坪砼硬化。
4)场内有通畅的排水设施和沉淀池,排水系统保持良好的使用状态,保证污水不外溢,保持场容场貌的整洁,工地排放废污水必须向有关部门办理排污许可证。
5)作好安全保卫工作,按有关规定配备门卫值班人员,落实防偷防盗措施,办理治安许可证手续。
3、临设工程的设置
1)应按经审批同意的施工总平面布置图设置值班室、办公室等临时设施,采用活动房,内外墙刷白。符合卫生、通风、照明等环境规定,并制定卫生制度,落实专人清扫,保持卫生清洁,防止四害孳生。
2)食堂、宿舍、厕所、浴室等生活设施搭设在生活区。
食堂必须卫生清洁,符合“食堂卫生法”各项要求,炊事人员应持“健康证”着白装上岗,食堂应设置冰柜,做到生熟贮藏分开。
宿舍采用活动宿舍房,宿舍床铺搭设统一、整齐,采用统一的被褥、床铺。内外及床上用品应整洁、卫生,不乱倒污物和便溺。
生活区设浴室,不准露天场地洗澡。
厕所应符合有关卫生防疫要求,厕所内外墙刷白,设冲洗设施,落实专人清扫冲洗,定期喷洒消毒药水。高层施工楼层也设符合卫生防疫要求的便溺设施,保持施工现场的作业环境卫生。
施工现场设茶水供应处,茶水桶应卫生清洁,经常消毒,防止疾病传染,并配备药箱和常用急救药物。
4、环境保护
施工作业现场采用各种有效措施,努力降低施工产生的噪声;在清理场地、外脚手架时应防止粉尘飞扬,污染周围环境;车辆进出,做到不抛洒、不滴漏,严禁污染道路;化灰池布置合理,灰浆严格控制不外溢,灰渣集中堆放不乱倒。
5、现场堆放
1)按施工总平面图合理布局堆放各类大宗材料、成品、半成品和机具设备等,并按不同规格、品种堆放整齐,标牌分类标识。
2)不同型号水泥应分类入库,不得混放。
3)扣件、预埋件等零散材料应设置围栏堆放。
4)塑钢门窗制品应有防雨措施,堆放整齐不乱。
5)基础挖土,土方及时外运,临时堆放不得越高1.5m。
6、班组管理
1)现场人员按规定登记造册,外来劳务人员的三证(身份证、劳务证、计划生育证)和暂住证必须齐全有效,经有关部门培训教育才能上岗作业,人员变动情况应及时掌握,并作好调整手续。进出人员及时注、销。
2)要求每天工完场清,废料清扫成堆,整理作业场所整洁有序。
3)作业场所建筑废料和生活垃圾应集中堆放,设置遮挡设施或容器集装,并及时组织清理外运。
4)遵守劳动纪律,杜绝“黄、赌、毒”情况发生。
7、防火管理
1)承建商应建立消防领导小组和消防组织,制定消防管理制度,落实消防责任制。
2)重要部位(木工、油漆间、仓库、宿舍、明火作业区等)应有消防设施和隔离措施,易燃易爆物品必须有专人管理。
3)使用明火作业,必须办好审批手续,并有专人监护。
4)设置好消防给水系统,按要求配备灭火器。
5)生产、生活设施(宿舍、食堂)应符合消防要求,无火险隐患。宿舍内不得私自垒灶和烧电炉烘煮食物、用灯具取暖烘物,电线不得乱拉乱接。
四、监理工作的方法及措施:
根据《建筑施工安全检查标准》JGJ59-99、《建设工程安全生产管理条例》开展安全监理工作,严格执行《国家卫生城市标准》及广州有关文件搞好文明施工。
1、现场监理将采取安装验收和使用过程中定期检查相结合的方式,加强对施工现场的安全管理。并着重加强对高处作业防护、脚手架、“三宝四口”、物料提升机、基坑支护、模板工程、施工机具等机械、设备的安全监督。发现隐患,应督促有关人员限期解决,对违章指挥、违章作业,应立即制止。
2、在现场巡视、旁站监理中发现施工中的不安全因素,要求采取有效的安全技术措施,改善劳动条件,消除不安全因素,预防工伤事故的发生,做好安全控制监督检查工作,及时参与组织安全事故的调查分析的处理;
3、现场施工用电严格遵照《施工现场临时用电安全技术规范》的有关规定及要求进行检查。
4、随时取得气象预报资料,根据气象预报,提前作好防风、防雨措施,切实按措施严格执行实施,并合理安排现场施工生产。夏季做好防暑降温工作,常备消暑物品;冬季做好保暖工作。
(安全生产、文明施工检查表附后)
安全管理检查评分表
序号
检查项目
扣 分 标 准
应得分数
扣减分数
实得分数
1
保证项目
安全生产责 任 制
未建立安全责任制的扣10分
各级各部门未执行责任制的扣4-6分
经济承包中无安全生产指标的扣10分
未制定各工种安全技术操作规程的扣10分
未按规定配备专(兼)职安全员的扣10分
管理人员责任制考核不合格的扣5分
10
2
目标管理
未制定安全管理目标(伤亡控制指标和安全达标、文明施 工目标)的扣10分
未进行安全责任目标分解的扣10分
无责任目标考核规定的扣8分
考核办法未落实或落实不好的扣5分
10
3
施工组织设 计
施工组织设计中无安全措施,扣10分
施工组织设计未经审批,扣10分
专业性较强的项目,未单独编制专项安全施工组织设计,扣8分
安全措施不全面,扣2-4分
安全措施无针对性,扣6-8分
安全措施未落实,扣8分
10
4
分部(分项)工程安全技术交 底
无书面安全技术交底扣10分
交底针对性不强扣4-6分
交底不全面扣4分
交底未履行签字手续扣2-4分
10
5
安全检查
无定期安全检查制度扣5分
安全检查无记录扣5分
检查出事故隐患整改做不到定人、定时间、定措施扣2-6分
对重大事故隐患整改通知书所列项目未如期完成扣5分
10
6
安全教育
无安全教育制度扣10分
新入厂工人未进行三级安全教育扣10分
无具体安全教育内容扣6-8分
变换工种时未进行安全教育扣10分
每有一人不懂本工种安全技术操作规程扣2分
施工管理人员未按规定进行年度培训的扣5分
专职安全员未按规定进行年度培训考核或考核不合格的扣5分
10
小 计
60
7
一般项目
班前安全活 动
未建立班前安全活动制度,扣10分
班前安全活动无记录,扣2分
10
8
特种作业持证上岗
一人未经培训从事特种作业,扣4分
一人未持操作证上岗,扣2分
10
9
工伤事故处 理
工伤事故未按规定报告,扣3-5分
工伤事故未按事故调查分析规定处理,扣10分
未建立工伤事故档案,扣4分
10
10
安全标志
无现场安全标志布置总平面图,扣5分
现场未按安全标志总平面图设置安全标志的,扣5分
10
小 计
40
检查项目合计
100
文明施工检查评分表
序
号
检查项目
扣 分 标 准
应得
分数
扣减
分数
实得
分数
1
保 证 项 目
现场围挡
在市区主要路段的工地周围未设置高于2.5m的围挡扣10分
一般路段的工地周围未设置高于1.8m的围挡扣10分
围挡材料不坚固、不稳定、不整洁、不美观扣5-7分
围挡没有沿工地四周连续设置的扣3-5分
10
2
封闭管理
施工现场进出口无大门的扣3分
无门卫的无门卫制度的扣3分
进入施工现场不佩戴工作卡的扣3分
门头未设置企业标志的扣3分
10
3
施工场地
工地地面未做硬化处理的扣5分
道路不畅通的扣5分
无排水设施、排水不通畅的扣4分
无防止泥浆、污水、废水外流或堵塞下水道和排水河道措施的扣3分
工地有积水的扣2分
工地未设置吸烟处、随意吸烟的扣2分
温暖季节无绿化布置的扣4分
10
4
材料堆放
建筑材料、构件、料具不按总平面布局堆放的扣4分
料堆未挂名称、品种、规格等标牌的扣2分
堆放不整齐的扣3分
未做到工完场地清的扣3分
建筑垃圾堆放不整齐、未标出名称、品种的扣3分
易燃易爆物品未分类存放的扣4分
10
5
现场住宿
在建工程兼作住宿的扣8分
施工作业区与办公、生活区不能明显划分的扣6分
宿舍无保暖和防煤气中毒措施的扣5分
宿舍无消毒和防蚊虫叮咬措施的扣3分
无床铺、生活用品放置不整齐的扣2分
宿舍周围环境不卫生、不安全的扣3分
10
6
现场防火
无消防措施、制度或无灭火器材的,扣10分
灭火器材配置不合理的,扣5分
无消防水源(高层建筑)或不能满足消防要求的,扣8分
无动火审批手续和动火监护的扣5分
10
小 计
60
7
一 般 项 目
治安综合治 理
生活区未给工人设置学习和娱乐场所的扣4分
未建立治安保卫制度的、责任未分解到人的扣3-5分
治安防范措施不利,常发生失盗事件的扣3-5分
8
8
施工现场标 牌
大门口处挂的五牌一图、内容不全,缺一项扣2分
标牌不规范、不整齐的,扣3分
无安全标语,扣5分
无宣传栏、读报栏、黑板报等,扣5分
8
9
生活设施
厕所不符合卫生要求扣4分
无厕所,随地大小便扣8分
食堂不符合卫生要求扣8分
无卫生责任制扣5分
不能保证供应卫生饮水的扣10分
无淋浴室或淋浴室不符合要求扣5分
生活垃圾未及时清理,未装容器,无专人管理的扣3-5分
8
10
保健急救
无保健医药箱的扣5分
无急救措施和急救器材的扣8分
无经培训的急救人员扣4分
未开展卫生防病宣传教育的扣4分
8
11
社区服务
无防粉尘、防噪音措施扣5分
夜间未经许可施工的扣8分
现场焚烧有毒、有害物质的扣5分
未建立施工不扰民措施的扣5分
8
小 计
40
检查项目合计
100
落地式外脚手架检查评分表
序号
检查项目
扣 分 标 准
应得
分数
扣减
分数
实得
分数
1
保 证 项 目
施工方案
脚手架无施工方案的扣10分
脚手架高度超过规范规定无设计计算书或未经审批的扣10分
施工方案不能指导施工的扣5-8分
10
2
立杆基础
每10延长米立杆基础不平、不实、不符合方案设计要求的扣2分
每10延长米立杆缺少底座、垫木的扣5分
每10延长米无扫地杆的扣5分
每10延长米木脚手架立杆不埋地或无扫地杆的扣5分
每10延长米无排水措施的扣3分
10
3
架体与
建筑结
构拉结
脚手架高度在7m以上,架体与建筑结构拉结,按规定要求每少一处的扣2分
拉结不坚固的每一处扣1分
10
4
杆件间距与剪刀撑
每10延长米立杆、大横杆、小横杆间距超过规定要求的每一处扣2分
不按规定设置剪刀撑的每一处扣5分
剪刀撑未沿脚手架高度连续设置或角度不符合要求的扣5分
10
5
脚手板与防护栏杆
脚手板不满铺扣7-10分
脚手板材质不符合要求扣7-10分
每有一处探头板扣2分
脚手架外侧未设置密目式安全网的或网间不严密的扣7-10分
施工层不设1.2m高防护栏杆和挡脚板扣5分
10
6
交底与
验 收
脚手架搭设前无交底扣5分
脚手架搭设完毕未办理验收手续扣10分
无量化的验收内容扣5分
10
小 计
60
7
一 般 项 目
小横杆
设 置
不按立杆与大横杆交点处设置小横杆的每有一处扣2分
小横杆只固定一端的每有一处扣1分
单排架子小横杆插入墙内小于24cm的每有一处扣2分
10
8
杆件搭接
木立杆、大横杆每一处搭接小于1.5米,扣1分
钢管立杆采用搭接的每一处扣2分
5
9
架体内封闭
施工层以下每隔10m未用平网或其他措施封闭的扣5分
施工层脚手架内立杆与建筑物之间未进行封闭的扣5分
5
10
脚手架
材 质
木杆直径、材质不合要求的扣4-5分
钢管弯曲、锈蚀严重的扣4-5分
5
11
通 道
架体不设上下通道的扣5分
通道设置不符合要求的扣1-3分
5
12
卸料平台
卸料平台未经设计计算扣10分
卸料台搭设不符合设计要求扣10分
卸料平台支撑系统与脚手架连结的扣8分
卸料平台无限定荷载标牌的扣3分
10
小 计
40
检查项目合计
100
悬挑式脚手架检查评分表
序号
检查项目
扣 分 标 准
应得分数
扣减分数
实得分数
1
保 证 项 目
施 工
方 案
脚手架无施工方案、设计计算书或未经上级审批的扣10分
施工方案中搭设方法不具体的扣6分
10
2
悬挑梁及架体稳 定
外挑杆件与建筑结构连接不牢固的每有一处扣5分
悬挑梁安装不符合设计要求的每有一处扣5分
立杆底部固定不牢的每有一处扣3分
架体未按规定与建筑结构拉结的每有一处扣5分
20
3
脚手板
脚手架板铺设不严、不牢,扣7-10分
脚手板材质不符合要求,扣7-10分
每有一处探头板,扣2分
10
4
荷 载
脚手架荷载超过规定扣10分
施工荷载堆放不均匀每有一处扣5分
10
5
交底与验 收
脚手架搭设不符合方案要求,扣7-10分
每段脚手架搭设后无验收资料,扣5分
无交底记录,扣5分
10
小 计
60
6
一 般 项 目
杆 件
间 距
每10延长米立杆间距超过规定,扣5分
大横杆间距超过规定,扣5分
10
7
架 体
防 护
施工层外侧未设置1.2m高防护栏杆和未设18cm高的踏脚板,扣5分
脚手架外侧不挂密目式安全网或网间不严密,扣7-10分
10
8
层 间
防 护
作业层下无平网或其他措施防护的扣10分
防护不严密的扣5分
10
9
杆件直径、型钢规格及材质不符合要求扣7-10分
10
小 计
40
检查项目合计
100
基坑支护安全检查评分表
序号
检查项目
扣 分 标 准
应得分数
扣减分数
实得分数
1
保 证 项 目
施 工
方 案
基础施工无支护方案的扣20分
施工方案针对性差不能指导施工的扣12-15分
基坑深度超过5m无专项支护设计的扣20分
支护设计及方案未经上级审批的扣15分
20
2
临 边
防 护
深度超过2m的基坑施工无临边防护措施的扣10分
临边及其它防护不符合要求的扣5分
10
3
坑 壁
支 护
坑槽开挖设置安全边坡不符合安全要求的扣10分
特殊支护的作法不符合设计方案的扣5-8分
支护设施已产生局部变形又未采取措施调整的扣6分
10
4
排 水
措 施
基坑施工未设置有效排水措施的扣10分
深基础施工采用坑外降水,无防止临近建筑危险沉降措施的扣10分
10
5
坑 边
荷 载
积土、料具堆放距槽边距离小于设计规定的扣10分
机械设备施工与槽边距离不符合要求,又无措施的扣10分
10
小 计
60
6
一 般 项 目
上 下
通 道
人员上下无专用通道的扣10分
设置的通道不符合要求的扣6分
10
7
土 方
开 挖
施工机械进场未经验收的扣5分
挖土机作业时,有人员进入挖土机作业半径内的扣6分
挖土机作业位置不牢、不安全的扣10分
司机无证作业的扣10分
未按规定程序挖土或超挖的扣10分
10
8
基坑支护变形
监 测
未按规定进行基坑支护变形监测的扣10分
未按规定对毗邻建筑物和重要管线和道路进行沉降观测的扣10分
10
9
作 业
环 境
基坑内作业人员无安全立足点的扣10分
垂直作业上下无隔离防护措施的扣10分
光线不足未设置足够照明的扣5分
10
小 计
40
检查项目合计
100
模板工程安全检查评分表
序号
检查项目
扣 分 标 准
应得分数
扣减分数
实得分数
1
保 证 项 目
施 工
方 案
模板工程无施工方案或施工方案未经审批的扣10分
未根据混凝土输送方法制定有针对性安全措施的扣8分
10
2
支 撑
系 统
现浇混凝土模板的支撑系统无设计计算的扣6分
支撑系统不符合设计要求的扣10分
10
3
立 柱
稳 定
支撑模板的立柱材料不符合要求的扣6分
立柱底部无垫板或用砖垫高的扣6分
不按规定设置纵横向支撑的扣4分
立柱间距不符合规定的扣10分
10
4
施 工
荷 载
模板上施工荷载超过规定的扣10分
模板上堆料不均匀的扣5分
10
5
模 板
存 放
大模板存放无防倾倒措施的扣5分
各种模板存放不整齐、过高等不符合安全要求的扣5分
10
6
支 拆
模 板
2m以上高处作业无可靠立足点的扣8分
拆除区域未设置警戒线且无监护人的扣5分
留有未拆除的悬空模板的扣4分
10
小 计
60
7
一 般 项 目
模 板
验 收
模板拆除前未经拆模申请批准的扣5分
模板工程无验收手续的扣6分
验收单无量化验收内容的扣4分
支拆模未进行安全技术交底的扣5分
10
8
混凝土强 度
模板拆除前无混凝土强度报告的扣5分
混凝土强度未达规定提前拆模的扣8分
10
9
运 输
道 路
在模板上运输混凝土无走道垫板的扣7分
走道垫板不稳不牢的扣3分
10
10
作 业
环 境
作业面孔洞及临边无防护措施的扣10分
垂直作业上下无隔离防护措施的扣10分
10
小 计
40
检查项目合计
100
“三宝”、“四口”防护检查评分表
序号
检查项目
扣 分 标 准
应得分数
扣减分数
实得分数
1
安全帽
有一人不戴安全帽的扣5分
安全帽不符合标准的每发现的一顶扣1分
不按规定佩戴安全帽的有一人扣1分
20
2
安全网
在建工程外侧未用密目安全网封闭的扣25分
安全网规格、材质不符合要求的扣25分
安全网未取得建筑安全监督管理部门准用证的扣25分
25
3
安全带
每有一人未系安全带的扣5分
有一人安全带系挂不符合要求的扣3分
安全带不符合标准,每发现一条扣2分
10
4
楼梯口、
电梯井
口防护
每一处无防护措施的扣6分
每一处防护措施不符合要求或不严密的扣3分
防护设施未形成定型化、工具化的,扣6分
电梯井内每隔两层(不大于10m)少一道平网的扣6分
12
5
预留洞口、坑
井防护
每一处无防护措施,扣7分
防护设施未形成定型化、工具化的扣6分
每一处防护措施不符合要求或不严密的扣3分
13
6
通道口
防 护
每一处无防护棚,扣5分
每一处防护不严,扣2-3分
每一处防护棚不牢固、材质不符合要求,扣3分
10
7
阳台、楼板、屋面等 临 边
防 护
每一处临边无防护的扣5分
每一处临边防护不严、不符合要求的扣3分
10
检查项目合计
100
施工用电检查评分表
序号
检查项目
扣 分 标 准
应得分数
扣减分数
实得分数
1
保 证 项 目
外 电
防 护
小于安全距离又无防护措施的扣20分
防护措施不符合要求、封闭不严密的扣5-10分
20
2
接地与接零保护系统
工作接地与重复接地不符合要求的扣7-10分
未采用TN-S系统的扣10分
专用保护零线设置不符合要求的扣5-8分
保护零线与工作零线混接的扣10分
10
3
配电箱开关箱
不符合“三级配电两级保护”要求的扣10分
展开阅读全文
