资源描述
临时锚固设计和计算
一、临时支座设计
临时支座的作用是:施工上部结构时,连接墩身和上部梁体、传递上部梁体的重量使墩身受力(永久支座不受力)。
设计时考虑两个方面:
1、 受力安全可靠;
2、 体系转换时方便操作
在墩身横桥向两侧浇注混凝土临时支座,在墩身与临时支座间预埋精轧螺纹钢筋,埋入深度120cm。待0#块浇注完成后,接长墩顶预埋的精轧螺纹钢筋与0#连接并锚固在底板上。
(一)具体施工方法:
1、在墩顶临时支座宽度方向的两侧用槽钢[10(竖向放置)作为模板(槽钢在体系转换时拆除),中间填满干砂并压实,上表面铺塑料薄膜,作为临时支座的底。砂垫层和塑料薄膜作为墩身、临时支座、箱梁之间的分层体系;
2、根据设计高度安装临时支座的侧模板,在长度方向上用泡沫板隔开,使临时支座分成若干个小块,同时在靠墩身外侧方向的每个支座小块预埋U型钢筋。浇注C30混凝土,临时支座混凝土顶面四周浇注的混凝土条,待凝固后填入干砂并压实,表面铺竹胶板,其顶面标高即是箱梁底标高(标高要考虑砂垫层的压缩量);
3、拆模,完成临时支座的施工。施工时一定要注意填入干砂并压实,浇注混凝土时注意不要破坏泡沫板。
4、在墩身施工时在墩身外侧如图预埋精轧螺纹钢,钢筋露出墩身10cm,在施工0号块件时在相应位置预留孔道,拆除0号块支架(托架)前接长精轧螺纹钢筋至箱梁底板上,箱梁底板锚固位置安装螺旋钢筋。对接长后的精轧螺纹钢筋进行张拉,从中间向两端、隔墙两侧对称张拉,张拉力2吨/根。

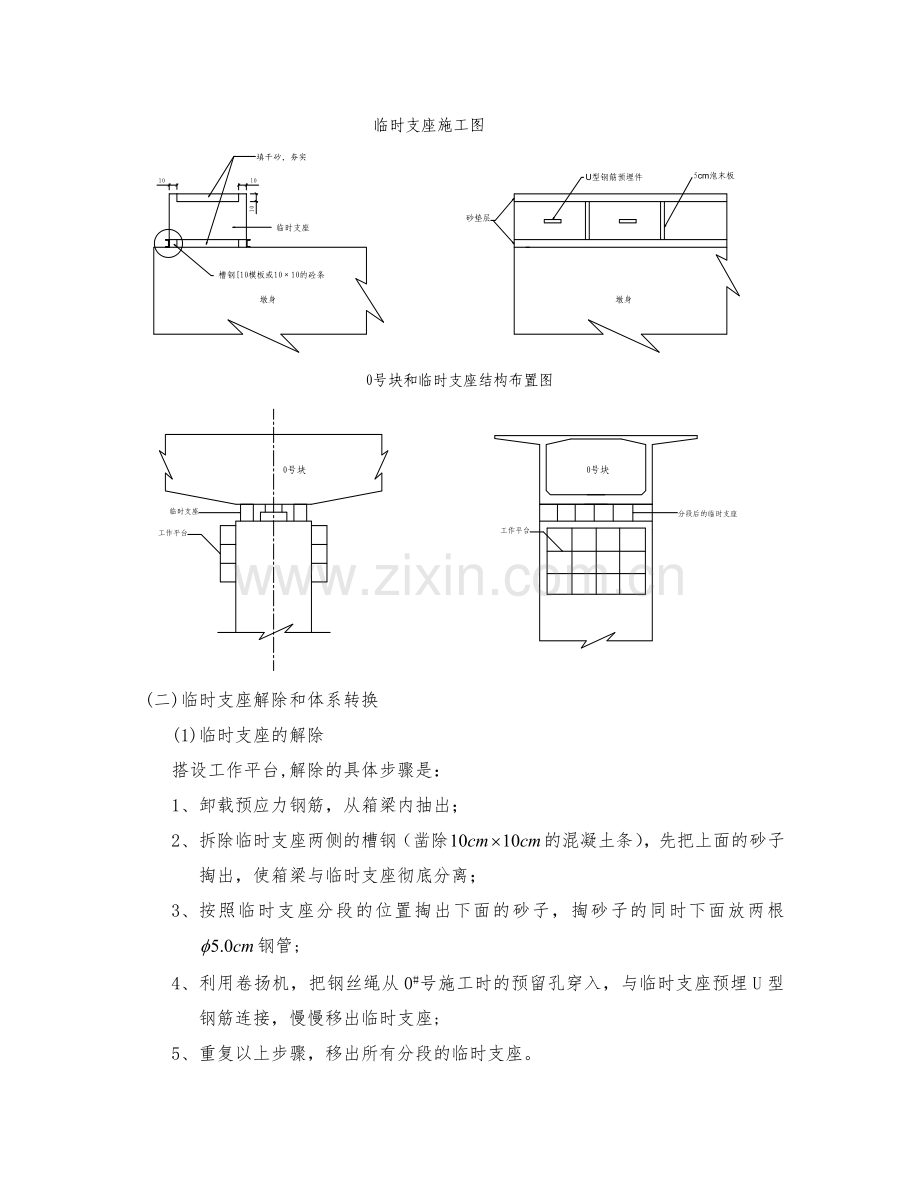

施工形式如下图:
(二)临时支座解除和体系转换
(1)临时支座的解除
搭设工作平台,解除的具体步骤是:
1、 卸载预应力钢筋,从箱梁内抽出;
2、 拆除临时支座两侧的槽钢(凿除的混凝土条),先把上面的砂子掏出,使箱梁与临时支座彻底分离;
3、 按照临时支座分段的位置掏出下面的砂子,掏砂子的同时下面放两根钢管;
4、 利用卷扬机,把钢丝绳从0#号施工时的预留孔穿入,与临时支座预埋U型钢筋连接,慢慢移出临时支座;
5、 重复以上步骤,移出所有分段的临时支座。
(2)体系转换
临时支座解除后露出0#号底部施工时所填的砂子(或是露出木楔和方木),清空砂子(木楔和方木)并取出竹胶板,完成体系转换。清空时注意避免砂子落进永久支座内。
(三)施工过程中的注意事项
1、所有操作都是高空作业,施工时系好安全带、安全帽、穿防滑鞋;
2、临时支座底所填砂子要严格的进行夯实,砂子要进行晾晒,尽可能减小压缩沉降量;
3、卷扬机后锚安装要牢固,钢丝绳经常进行检查,配备对讲机并有专人进行指挥作业;
二、临时支座计算
设计图上已注明:各中墩采取临时锚固措施,临时锚固措施应能承受中支点处最大不平衡弯矩及相应的竖向支反力,其材料及构造由施工单位确定。
采用计算模型,临时支座简化为固定铰,精轧螺纹钢简化为链杆。
因中支点处隔板厚1.9米,如果将精轧螺纹钢通过隔板锚固于箱梁顶板上则力臂太短,故将精轧螺纹钢预埋在墩顶并锚固在箱梁底板上。
受力计算:
精轧螺纹钢受拉力:
按照每根精轧螺纹钢承受最大拉力计算,墩身两侧设置根,间距,两边共计32根。
