收藏 分销(赏)

QIU高压旋喷桩施工专项方案.doc

上传人:s4****5z 文档编号:8792552 上传时间:2025-03-02 格式:DOC 页数:18 大小:282KB 下载积分:10 金币
下载 相关 举报
QIU高压旋喷桩施工专项方案.doc_第1页
第1页 / 共18页
QIU高压旋喷桩施工专项方案.doc_第2页
第2页 / 共18页


点击查看更多>>
资源描述

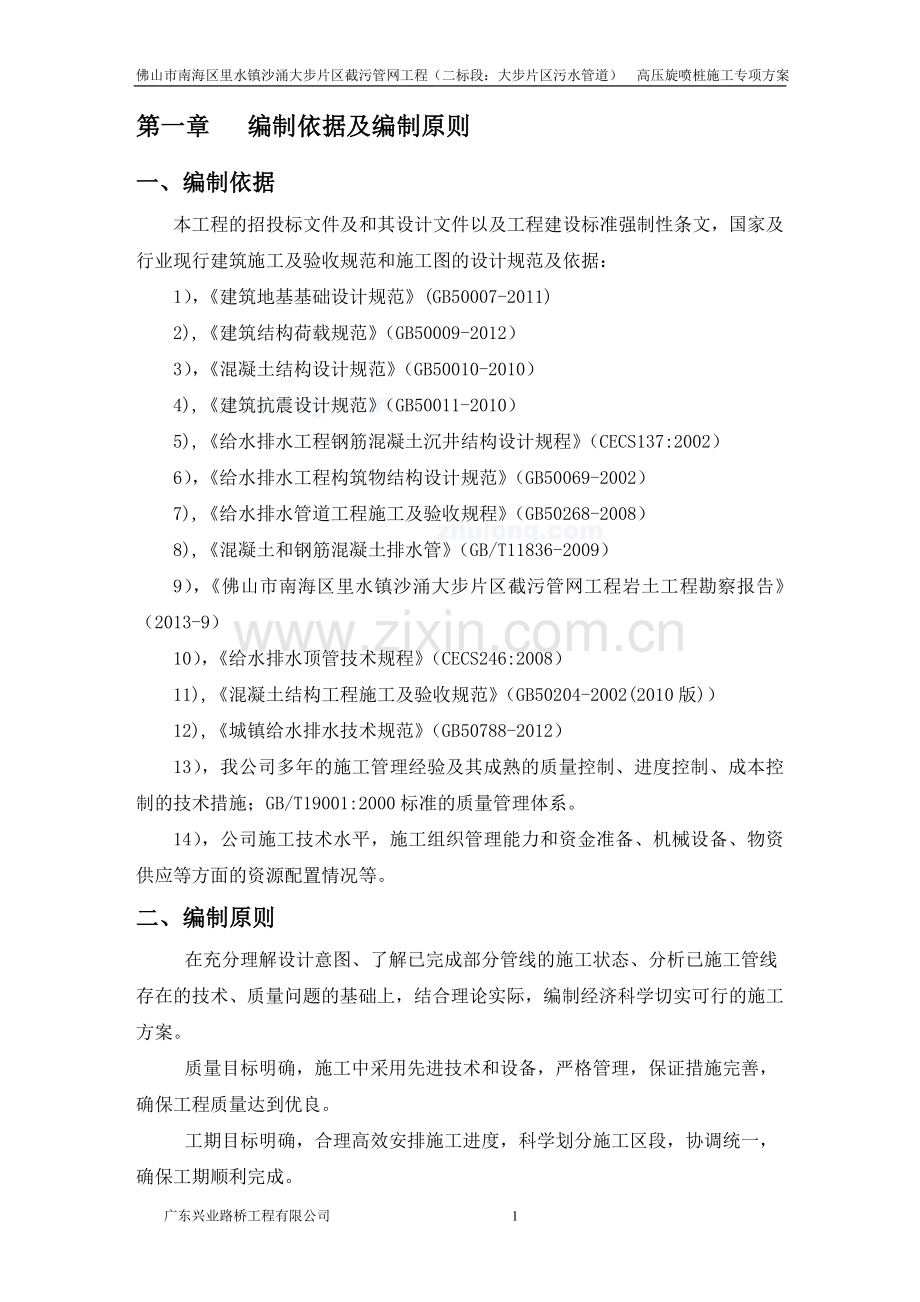

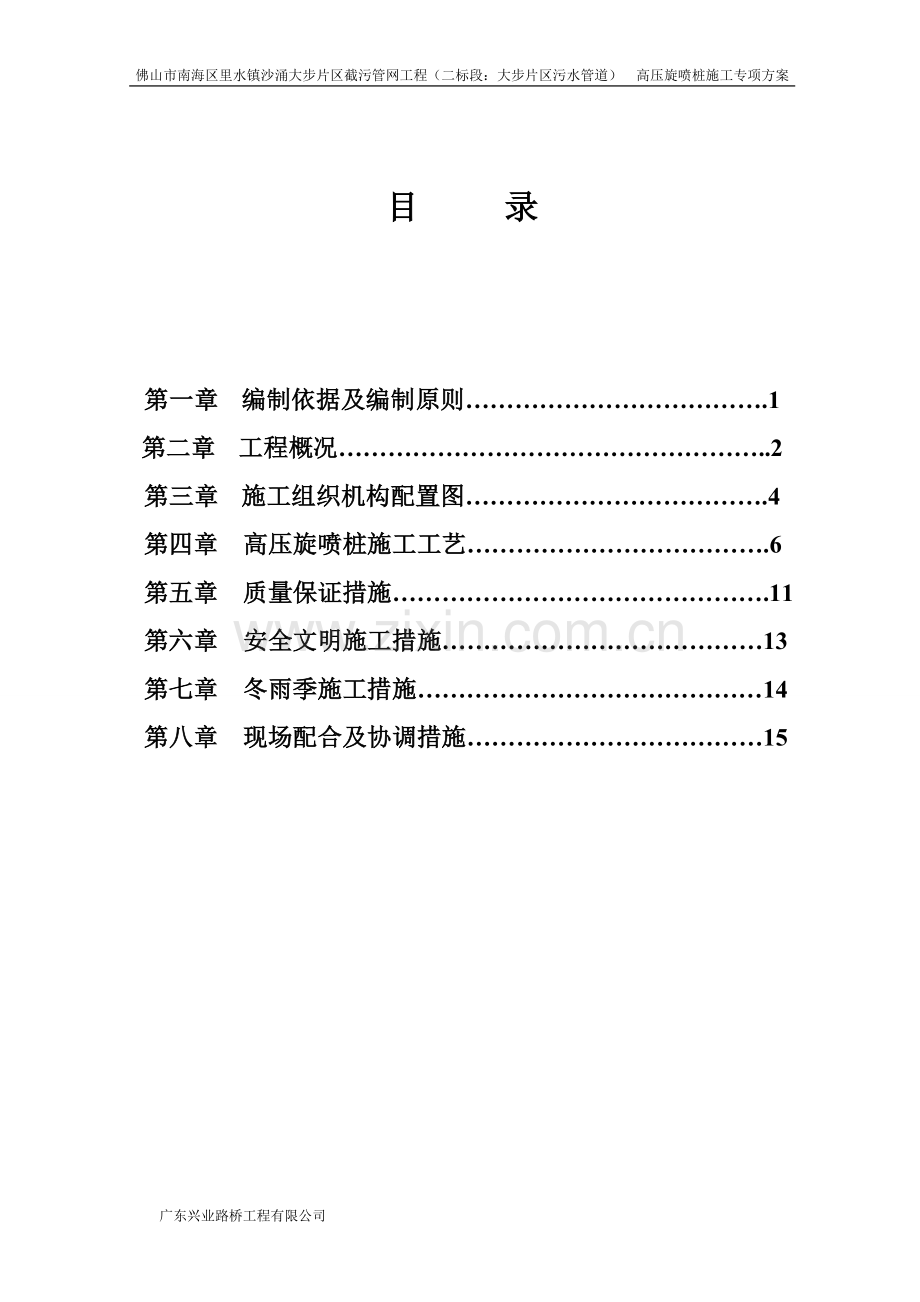

佛山市南海区里水镇沙涌大步片区截污管网工程(二标段:大步片区污水管道) 高压旋喷桩施工专项方案 目 录 第一章 编制依据及编制原则……………………………….1 第二章 工程概况……………………………………………..2 第三章 施工组织机构配置图……………………………….4 第四章 高压旋喷桩施工工艺……………………………….6 第五章 质量保证措施……………………………………….11 第六章 安全文明施工措施…………………………………13 第七章 冬雨季施工措施……………………………………14 第八章 现场配合及协调措施………………………………15 广东兴业路桥工程有限公司 第一章 编制依据及编制原则 一、编制依据 本工程的招投标文件及和其设计文件以及工程建设标准强制性条文,国家及行业现行建筑施工及验收规范和施工图的设计规范及依据: 1),《建筑地基基础设计规范》(GB50007-2011) 2),《建筑结构荷载规范》(GB50009-2012) 3),《混凝土结构设计规范》(GB50010-2010) 4),《建筑抗震设计规范》(GB50011-2010) 5),《给水排水工程钢筋混凝土沉井结构设计规程》(CECS137:2002) 6),《给水排水工程构筑物结构设计规范》(GB50069-2002) 7),《给水排水管道工程施工及验收规程》(GB50268-2008) 8),《混凝土和钢筋混凝土排水管》(GB/T11836-2009) 9),《佛山市南海区里水镇沙涌大步片区截污管网工程岩土工程勘察报告》(2013-9) 10),《给水排水顶管技术规程》(CECS246:2008) 11),《混凝土结构工程施工及验收规范》(GB50204-2002(2010版)) 12),《城镇给水排水技术规范》(GB50788-2012) 13),我公司多年的施工管理经验及其成熟的质量控制、进度控制、成本控制的技术措施;GB/T19001:2000标准的质量管理体系。 14),公司施工技术水平,施工组织管理能力和资金准备、机械设备、物资供应等方面的资源配置情况等。 二、编制原则 在充分理解设计意图、了解已完成部分管线的施工状态、分析已施工管线存在的技术、质量问题的基础上,结合理论实际,编制经济科学切实可行的施工方案。 质量目标明确,施工中采用先进技术和设备,严格管理,保证措施完善,确保工程质量达到优良。 工期目标明确,合理高效安排施工进度,科学划分施工区段,协调统一,确保工期顺利完成。 安全目标明确,安全措施可靠,制度完善确保施工安全。 施工中做到保护环境,文明施工。 坚持技术先进性、科学合理性、经济运用性,安全可靠与实 事求是相结合。 坚持科学管理,对施工现场进行全员、全方位、全过程监控。 第二章 工程概况 一、工程概述 本工程设计采用截流式合流制,结合截污工程及远期规划沿道路敷设污水管道,收集沿路周边地块的污水,污水以重力流方式最终排入污水提升泵站,经提升后进入大石污水处理厂。 二、施工范围 本工程位于佛山市南海区里水镇沙涌村大步村片区,该地区域地理坐标为:X=559998.528~562210.590,Y=414699.110~417099.279。(高程系为85国家高程系,坐标系为南海坐标系。)二标段施工范围为:X=560115.416~560458.329,Y=415972.655~415439.362。本次工程高压旋喷桩主要用于顶管工作井、顶管接收井以及逆作法检查井的止水支护。高压旋喷桩桩径采用ø550mm,间距为400mm,搭接长150mm。 三、施工条件 (1)、施工环境条件 经现场踏勘,施工场地现状为水泥路面。现道路各种地下管线、电杆分布众多且关系复杂,施工过程中应加强对现状市政管线的保护,需要多个管线所属单 位在施工过程中协调配合。 (2)、水文地质条件 1),本工程场地地下水较丰富,地下水位埋深较浅,地下水对开挖工程及顶管工程均有较大的影响,且场地地下水水质及地下水水位以上土质对混凝土结构及混凝土结构中钢筋均具微腐蚀性。 2),场地内钻探揭露地层有人工填土层、第四系冲积层,第四系残积层、古生界石炭系地层下现将各地层的主要岩性特征自上而下分述如下: a、素填土:褐灰色,湿,松散状态为主,主要为粘性土混砂组成,夹碎石20%~40%,平均30%。顶部约0.3m砼路面及级配砂石垫层。 b-1、淤泥质土:深灰色,饱和,流塑,局部软塑,有机质含量不均匀,介于2%~4%之间。 b-2、中粗砂:褐黄、灰白色,饱和,稍密,局部中密,主要由石英颗粒组成,级配好,局部含较多粘粒或夹薄层粉质粘土。 b-3、粉质粘土:褐黄、灰白色,湿,可塑为主,粘性一般,韧性一般,切面光滑,含少量细砂。 b-4、淤泥质土:深灰、褐灰色,饱和,软塑状态为主,局部流塑,有机质含量不均,介于3%~8%之间,稍有臭味,含较多粉土、粉砂或薄夹层。 b-5、中粗砂:褐黄、灰白色,饱和,稍密,局部中密,主要由石英颗粒组成,级配好,局部含较多粘粒或夹薄层粉质粘土。 c、粉质粘土:黄褐色,稍湿,硬塑,由残积作用而风化形成的粉质粘土、粘土组成。 d、强风化泥质粉砂岩:黄褐色,灰黑色,泥质结构,岩石遭受强烈风化而解体,岩芯不完整,呈半岩半土或碎块夹土状,岩块手折易断,手捏易碎,失水干裂。 3),顶管施工的工作井、接收井所处的工程地质条件范围内为较弱层。 4),管道多埋置于Qal 中粗砂、淤泥质土及粉质粘土层中,管道地基软硬不一。 四、质量、工期要求 质量要求:达到合格标准。 工期要求:计划于2016年6月1日 ~ 2017年1月31日,共240日历天。(具体以开工令日期为准。) 五、参建单位 工程名称:佛山市南海区里水镇沙涌大步片区截污管网工程(二标段:大步片区污水管道) 工程地点:佛山市南海区里水镇 建设单位:佛山市南海区里水镇市政建设指挥部 设计单位:珠海市规划设计研究院 监理单位:广州宏元建设工程咨询有限公司 施工单位:广东兴业路桥工程有限公司 勘察单位:深圳市勘察研究院有限公司 第三章 施工组织机构配置图 项目经理:谭景廉 项目副经理:林红利 技术负责人:黄爱云 后勤组:林绍斌 资料员:陈秋鸿 材料员:林记升 测量员:黄楚德 施工员:林智鹤 施工员:周婵国 质量员:周正华 安全员:林喜卿 造价师:罗正辉 ` 顶管施工组 牵引管施工组 钢板桩施工组 井室砌筑施工组 电工组 第四章 高压旋喷桩施工工艺 一、机具人员部署 本标段主要机具配备如下:地质钻机2台(含配套设施),拌浆机4台,空压机2台,高喷台车2台,高压泵2台,灌浆泵2台,,铲车1台,吊车2台,挖掘机1台(平整场地)。配备施工作业人员10人,高压旋喷桩采用间隔跳桩法施工。 二、高压旋喷桩施工工艺 高压旋喷桩系利用高压泵将水泥浆液通过钻杆端头的特制喷头,以高速水平喷入土体,借助液体的冲击力切削土层,同时钻杆一面以一定的速度旋转,一面低速徐徐提升(10cm~25cm/min),使土体与水泥浆充分搅拌混合凝固,形成具有一定强度(0.5~8.0MPa)的圆柱固结体(即旋喷桩),从而使地基得到加固。高压旋喷桩的工作情况如图3-1所示。 图 高压旋喷桩工作示意图 高压旋喷桩的施工工艺流程如图3-1所示: 制浆示意图 图3-2 高压旋喷桩施工流程图 1.桩位测设 (1)测量放线:根据设计的施工图和坐标网点测量放出施工轴线。 (2)确定孔位:在施工轴线上确定孔位,编上桩号、孔号、序号,依据基准点进行测量各孔口地面高程。桩位应严格按照图纸设计测设,偏差不得大于50mm。 2 .确定工艺参数 该标段高压旋喷桩施工采用单管法并在井底注浆,采用 42.5R普通硅酸盐水泥,水泥用量为250kg/m,28天强度不小于1.8MPa。为保证施工质量应严格遵守试桩要求,在展开大批量制桩前进行试桩,以校验施工工艺参数是否合理,现根据试桩用工艺提出高压旋喷桩工艺参数如表4.1-1所示: 表3-1 高压旋喷桩工艺参数 控制参数 桩间旋喷桩 旋喷提升速度 10~25cm/min 水泥浆液流压力 >25MPa 水泥浆液流量 >30L/min 空气压力 ≥0.7MPa 水灰比 0.8 经试桩验证高压旋喷桩工艺参数切实可行,试桩质量高,则按照表3-1中的各项控制参数进行高压旋喷桩的后续施工。 3 .钻机钻孔 (1)钻机就位。钻机主钻杆对准孔位,用水平尺测量机体水平、立轴垂直,钻机要垫平稳牢固。 (2)钻孔口径应大于喷射管外径20~50mm,以保证喷射时正常返浆、冒浆。 (3)施工场地勘察资料不详时,每间隔20m布置一先导孔,查看终孔时地层变化。 (4)造孔每钻进5m用水平尺测量机身水平和立轴垂直1次,以保证钻孔垂直。 (5)钻进过程中随时注意地层变化,对孔深、塌孔、漏浆等情况,要详细记录。 (6)钻孔终孔深度应大于开喷深度0.5~1.0m,以满足少量岩粉沉淀和喷嘴前端距离。终孔后将孔内残留岩芯和岩粉捞取置换干净。 (7)孔深达到设计深度后,进行孔内测斜,孔深小于30m时,孔斜率不大于0.5%。 (8)测量孔深:钻孔终孔时测量钻杆钻具长度,孔深大于20m时,进行孔内测斜。 4. 下喷射管 钻孔经验收合格后,方可进行高压喷射注浆,下喷射管前检查以下事项。 (1) 测量喷射管长度,测量喷嘴中心线是否与喷射管方向箭一致,喷射管应标识尺度。 (2) 将喷头置于高压水泵附近,试压管路应小于20m,试喷调为设计喷射压力。 (3) 施工时下喷射管前进行地面气、浆试喷,即设计喷射压力+管路压力。 (4) 设计喷射压力+管路压力为施工用的标准喷射压力,更换喷嘴时重新调试。 (5) 摆喷施工下喷射管前,应进行地面试喷并调准喷射方向和摆动角度。 (6)在下喷射管过程中,为防止泥砂堵塞喷嘴,可边射水、边插管,水压力一般不超过1MPa,若压力过高,则易将孔壁射塌。 5 .搅拌制浆 搅拌机的转速和拌和能力应分别与所搅拌浆液类型和灌浆泵的排浆量相适应,并应能保证均匀、连续地拌制浆液。保证高压喷射注浆连续供浆需量。本标段高压旋喷桩施工采用二重管法,采用P.O 42.5级普通硅酸盐水泥,水泥及粉煤灰总用量为550,水泥:粉煤灰=1:0.3。水泥浆液的水灰比0.8。高压旋喷桩施工工期具体详见开工日期,要注意高压喷射注浆管路的防寒保暖工作,在浆液使用前,检查输浆管路和压力表,保证浆液顺利通过输浆管路喷入地层。 6 .喷射作业 高压喷射注浆法为自下而上连续作业。喷头可分单嘴、双嘴和多嘴。 (1) 当注浆管下至设计深度,喷嘴达到设计标高,即可喷射注浆。 (2) 开喷送入符合设计要求的气和水泥浆,待浆液返出孔口正常后,开始提升。水泥浆液流量大于30L/min,气压不宜小于0.7MPa,旋喷提升速度10~25cm/min。 (3) 高压喷射注浆喷射过程中出现压力突降或骤增,必须查明原因,及时处理。 (4) 喷射过程中拆卸喷射管时,应进行下落搭接复喷,搭接长度不小于0.2m。 (5)喷射过程中因故中断后,恢复喷射时,应进行复喷,搭接长度不小于0.5m。 (6) 喷射中断超过浆液初凝时间,应进行扫孔,恢复喷射时,复喷搭接长度不小于1m。 (7) 喷射过程中孔内漏浆,停止提升,直至不漏浆为止,继续提升。 (8) 喷射过程中孔内严重漏浆,停止喷射,提出喷射管,采取堵漏措施。 7 .冒浆 在旋喷过程中,往往有一定数量的土颗粒,随着一部分浆液沿着注浆管管壁冒出地面,通过对冒浆的观察,可以及时了解土层状况,判断旋喷的大致效果和断定参数合理性等,根据经验,冒浆(内有土粒、水及浆液)量小于注浆量20%为正常现象,超过20%或完全不冒浆时,应查明原因及时采取相应措施。 ① 流量不变而压力突然下降时,应检查部位的泄漏情况,必要时拔出注浆管,检查其封密性能。 ② 出现不冒浆或断续冒浆时,若系土质松软则视为正常现象,可适当进行复喷;如系附近有空洞、暗道,则应不提升注浆管,继续注浆直至冒浆为止,或拔出注浆管待浆液凝固后,重新注浆直至冒浆为止,必要时采用速凝浆液,便于浆液在注浆管附近凝固。 ③ 减少冒浆的措施:冒浆量过大的主要原因,一般是有效喷射范围与注浆不相适应,注浆量大大超过旋喷固结所需的浆量所致。 a.提高旋喷压力(喷浆量不变); b.适当缩小喷嘴直径(旋喷压力不变); c.加快提升和旋转速度; 8 .充填回灌 每一孔的高压喷射注浆完成后,孔内的水泥浆很快会产生析水沉淀,应及时向孔内充填灌浆,直到饱满,孔口浆面不再下沉为止。终喷后,充填灌浆是一项非常重要的工作,回灌的好与差将直接影响工程的质量,必须做好充填回灌工作。 (1) 将输浆管插入孔内浆面以下2m,输入注浆时用的浆液进行充填灌浆。 (2) 充填灌浆需多次反复进行,回灌标准是:直到饱满,孔口浆面不再下沉为止。 (3)应记录回灌时间、次数、灌浆量、水泥用量和回灌质量。 9 .清洗结束 每一孔的高压喷射注浆完成后,应及时清洗灌浆泵和输浆管路,防止清洗不及时不彻底浆液在输浆管路中沉淀结块,堵塞输浆管路和喷嘴,影响下一孔的施工。 三、 技术要求 (1)注浆工艺 影响高压旋喷桩注浆固结体的质量因素较多,其中注浆工艺是影响固结体的重要因素之一。 高压旋喷注浆,均是自下而上,连续进行,若施工中出现了停机故障,待修理好后,需向下搭接不小于500mm的长度,以保证固结体的整体性。 (2)水泥用量的控制 在喷浆提升过程中,控制水泥用量是关键。水泥的用量与喷浆压力、喷嘴直径、提升速度及水灰比等有直接关系,具体控制方法: A 确定水泥用量后,若水泥量剩余,则措施如下: ① 适当增加喷浆压力; ② 加大喷嘴直径; ③ 减慢提升速度; B 确定水泥用量后,若水泥量不够,则措施如下: ① 保证桩径的情况下适当减少压力; ② 喷嘴直径适当减少; ③ 保证桩体强度的情况下适当加快提升速度; ④ 加大水灰比值; (3)固结体控形 固结体的形状,可以通过调节旋喷压力和注浆量,改变喷嘴移动方向和提升速度,予以控制。由于本工程设计固结体的形状为圆柱形,在施工中采用边提升边旋转注浆,考虑到深层部位的成形,在底部喷射时,加大喷射压力,做重复旋喷或降低喷嘴的旋转提升速度,而且针对不同土层(硬土)可适当加大压力和降低喷嘴的旋转提升速度,使固结体达到匀称,保证桩径差别不大。 (4)桩头部分处理: 当旋喷管提升接近桩顶时,从桩顶以下1.0米开始,放慢提升速度,旋喷数秒后再向上慢速提升至桩顶面,当浆顶面高度达到要求后停止水泥浆(水、风)的输送,将旋喷浆管旋转提升出地面,关闭钻机。 (5)防止串孔的措施 ① 在施工过程中,各机组采取跳打的施工方法; ② 在高压缩土层适当减小喷浆压力; ③ 加快提升速度和旋转速度。 第五章 质量保证措施 1.保证质量的控制措施 (1)工程工艺控制 1)单位工程开工前,认真编制施工组织设计,经监理工程师审批后,严格按照施工组织设计施工。 2)主要分部、分项工程编制施工方案,科学地组织施工。 3)在施工过程中,经常检查施工组织设计及施工方案落实情况,以确保施工生产正常进行。 (2)工程材料控制 对采购的原材料、构(配)件、半成品等材料,要建立健全进场前检查验收和取样送检制度,杜绝不合格的材料进入现场。 1)水泥等其它外购材料必须三证(出厂证、合格证、检验证)齐全,进场后按规定抽检,合格后方可使用。 2)地方材料先调查料源,取样试验,试验合格经监理认可后方可进料。 3)现场设专人收料,不合格拒收。施工过程中若发现不合格材料及时清理出现场。 (3)施工操作控制 施工操作者是工程质量的直接责任者。工程质量的好坏,单就工序质量来说,施工操作者是关键,是决定因素。 1)施工操作者必须具有相应的操作技能,特别是重点部位工程以及专业性很强的工种工程,操作者必须具有相应工种岗位的实践技能,必须做到考核合格持证上岗。 2)施工操作中,坚持“三检”制度,即自检、互检、交接检;所有工序坚持样板制;牢固树立“上道工序为下道工序服务”和“下道工序就是用户”的思想,坚持做到不合格的工序不交工。 3)按已明确的质量责任制检查落实操作者的落实情况,各工序实行操作者挂牌制,促进操作者提高自我控制施工质量的意识。 4)整个施工过程中,做到施工操作程序化、标准化、规范化,贯穿工前有交底、工中有检查、工后有验收的“一条龙”操作管理方法,确保施工质量。 2.关键工序质量保证措施 1.测量放线:根据设计的施工图测量放出的施工轴线,允许偏差为10mm,当长度大于100m时,允许偏差为15mm。 2.钻机造孔:钻机就位,主钻杆中心轴线对准孔位允许偏差不超过5cm。 1) 钻孔口径:开孔口径不大于喷射管外径10cm,终孔口径应大于喷射管外径2cm。 2) 钻孔深度:终孔深度大于设计开喷深度0.5~1.0m。 3) 孔内测斜:孔斜率不大于0.5%。 3.测量孔深:钻孔终孔时测量钻杆钻具长度,允许偏差不超过5cm。 4.下喷射管:喷射管下至设计开喷深度允许偏差不超过10cm。 1) 喷射管:测量喷射管总长度,允许误差不超过2%。 2) 调试喷嘴:确定设计喷射压力时,试压管路不大于20m,更换喷嘴时重新调试。 3) 喷射压力:施工用的标准喷射压力等于设计喷射压力加上管路压力。 4) 喷射方向:确定喷射方向允许偏差不超过±1°。 5.供气情况:气压力控制在0.7MPa。 1) 高压浆:施工用高压浆压力偏差不超过±1MPa,流量偏差不超过±1L/min。2) 压缩气:施工用压缩气压力偏差不超过±0.1MPa,流量偏差不超过±1L/min。 6. 喷射注浆:高压喷射注浆开喷后,待水泥浆液返出孔口后,开始提升。喷射过程中出现压力突降或骤增,必须查明原因,及时处理。喷射过程中孔内漏浆,停止提升。 1) 检查喷头:不合格的喷头、喷嘴、气嘴禁止使用。 2) 复喷搭接:喷射中断0.5h、1h、4h的,分别搭接0.2m、0.5m、1.0m。 3) 为增加喷射长度和强度,喷射管喷头必须下落到开喷原位。 7. 旋喷:旋摆次数(旋喷速度r/min)允许偏差不超过设计值的±0.5r/min。 8. 充填回灌:终喷提出喷射管后,应及时向孔内充填灌浆,直到饱满。 1) 将输浆管插入孔内浆面以下2m,输入注浆时用的浆液进行充填灌浆。 2) 充填灌浆需多次反复进行,回灌标准是:直到饱满,孔口浆面不再下沉为止。 第六章 安全文明施工措施 一 、安全保证措施 1. 施工时,对高压机具要全面检查和清洗干净,防止泵体的残渣和铁屑存在;各密封圈应完整无泄漏,安全阀中的安全销要进行试压检验。确保能在额定量高压力时断销卸压;压力表应定期检查,保证正常使用,一旦发生故障,要停泵停机排除故障。 2. 高压胶管不能超过压力范围使用,使用时屈弯应不小于规定的弯曲半径,防止高压管爆裂伤人。 3. 高压喷射旋喷注浆是在高压下进行,高压射流的破坏较强,浆液应过滤,使颗粒不大于喷嘴直径;高压泵必须有安全装置,当超过允许泵压后,应能自动停止工作;因故需较长时间中断旋喷时,应及时地用清水冲洗输送浆液系统,以防硬化剂沉淀管路内;冬季施工,高压不得在负温下工作,施工完了应及时浆泵和管路内的积水排出,以防结冰,造成爆管。 4. 操纵钻机人员要有熟练的操作技能,了解注浆全过程及钻机旋喷注浆性能,严禁违章操作。 5. 新进场工人(包括劳务工)未经三级安全教育,不得上岗,所有技术工种人员必须持证上岗。 6. 吊装作业时,吊臂下严禁站人,严禁违章作业。 7. 加强施工用电管理,搞好安全用电。切实执行照明、高压电力线路的架设标准,保证绝缘良好。各种电动机械和电器设备、均设置漏电保护器, 变配电装置的三级配电箱、外电防护、二级保护必须配备防触电系统,确保用电安全。 二、 文明施工及环境保护保证措施 根据合同及相关文件的要求,落实文明施工的各项措施,包括设立安全警示标志牌、施工现场的围挡1.8m、五牌一图(工程概况、管理人员名单及监督电话、安全生产、文明施工、消防保卫五板,施工现场总平面图)、企业标志、场容场貌、材料堆放、现场防火、各类垃圾清运等。 第七章 冬雨季施工措施 1 .雨季施工措施 (1)施工现场合理布置,制定雨季施工预案,以防万一,确保人员安全。 (2)雨季到来之前,检查防雨材料、防护用品、抽排水设备等材料备足,配备发电机确保供电。 (3)与当地气象部门保持联系,掌握气象动态,及时了解天气情况,以便做好整体工作安排和防雨防汛工作。 (4)切实做好避雷装置和防漏电措施。 (5)混凝土施工要充分做好运输、劳力准备,缩短浇筑、振捣等各道工序。若中间遇雨,应盖上篷布继续施工,必须完成一个节段的混凝土施工后再停止浇筑,避免发生纵向冷缝。 (6)重点检查雨季方案是否可行,职工住房环境、设备停放地点、材料储存场所等是否安全可靠,排水、防水设施是否齐备等。并认真执行雨季、雨后两检查制度。 (7)雨季机电设备及材料防护 ① 防汛器材、工程防雨材料、防护用品及抽排水设备准备齐全。 ② 机电设备的电闸箱采取防雨、防潮等措施,并安装好接地保护装置。 ③ 对大型机械设备进行全面检查,使其符合规程要求。 ④ 对不宜遭受雨淋的原材料、半成品采取保护措施。 ⑤ 专人负责已施工段及现场设施的防护,发现问题及时解决,减少对施工的影响。 2. 冬季施工保证措施 (1)在温度达5℃以下时不宜浇捣混凝土。 (2)低温浇筑混凝土时,准备好足够的覆盖物,浇捣完成后及时覆盖,尤其在迎风面和模板外侧应覆盖严密。 (3)根据气温的情况,在混凝土施工时,加入外加剂,调整混凝土的配合比,提高混凝土的抗冻能力。 (4)现场配备必要的防冻器具及材料,采取必要的挡风或覆盖保温措施。 (5)根据施工需要,对混凝土的原材料进行加温,提高混凝土的入模温度,也可以起到抗冻保温的作用。 (6)在下雪天,混凝土表面应及时清扫积雪,防止混凝土表面冻裂。 (7)在下雪天,混凝土表面应及时和气象台联系,如有特大寒流来临,应改期浇捣混凝土,若在浇捣好后遇特大寒流侵袭,则应采取保温等特殊措施。 第八章 现场配合及协调措施 1.与监理、设计单位的配合措施 (1)开工前请业主组织监理、设计工程师与我单位现场人员见面,相互熟悉人员情况,并确定现场协调制度。 (2)以该工程的监理大纲为原则,按照国家、省、市有关监理程序的规定,坚决服从监理工程师,积极配合工作。 (3)按本工程的实际情况,编制施工方案,向监理工程师报审,待监理工程师认可后方组织实施。 (4)认真按标准规范和设计图纸要求以及工程师依据合同发出的指令施工,随时接受工程师的检查,并为检查检验提供便利条件。 (5)各项施工准备工作完成后,立即向业主和工程师报审开工报告,并认可开工工期。 (6)工程定位放线时邀请监理工程师现场监督核验,施工过程中的测量、放线,在放线完毕后随即报验,待其认可后进行下道工序施工。 (7)分部工程完成后,填写工程报验单报监理工程师。 (8)施工中如发生质量问题,立即向工程师报告并填写质量问题报告单,待问题处理完毕并经工程师认可后,方可继续施工。 (9)施工中若发现图纸会审中尚未解决的问题,及时与工程师联系,并与工程师和设计院、业主协同解决设计变更问题。 2.与机场建设指挥部的配合措施 (1)施工过程中,认真贯彻执行指挥部的各项指令,满足指挥部对整体施工部署的要求。 (2)根据指挥部的要求,积极配合其他各专业的工作,并为其施工作业提供便利条件。 3.配合政府部门工作的措施 (1)认真执行国家及省、市政府的各种法律、法规,接受市建设局、建管处、招标处、质量监督站、安监站、劳动局等部门的领导和监督。 (2)开工前及时与环保部门联系,办理有关环保方面的手续并接受其监督。 (3)及时与公安交警部门联系,就施工运输方面的有关问题进行磋商,取得他们的支持和帮助。 (4)与环卫部门取得联系,执行其对工程施工的环卫要求,保持施工出入口的清洁卫生。 广东兴业路桥工程有限公司 17
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
