收藏 分销(赏)

江西省某渠水利工程施工组织设计方案文档下载.docx

上传人:可**** 文档编号:879157 上传时间:2024-04-02 格式:DOCX 页数:103 大小:253.85KB
下载 相关 举报

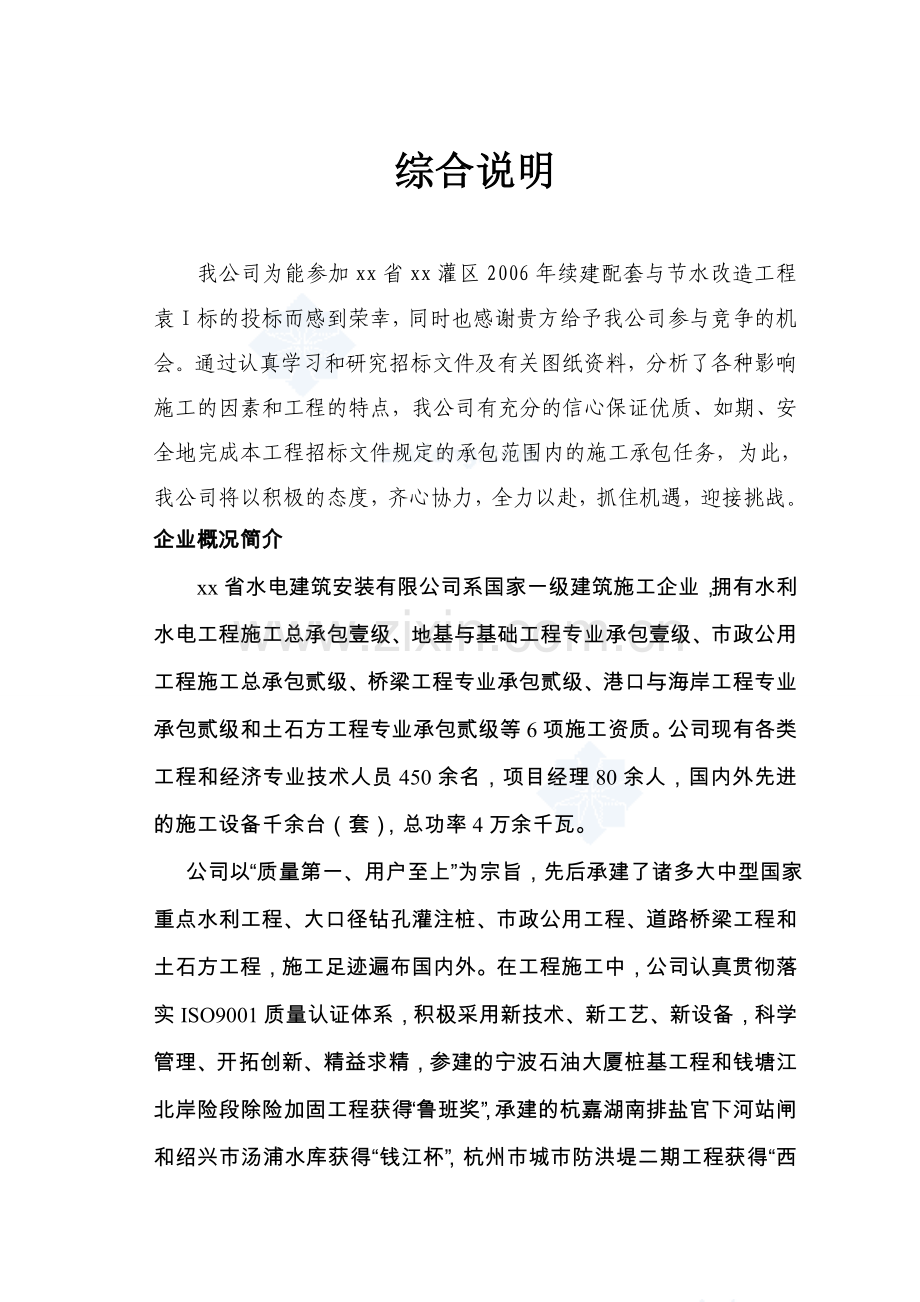

江西省某渠水利工程施工组织设计方案文档下载.docx_第1页
第1页 / 共103页
江西省某渠水利工程施工组织设计方案文档下载.docx_第2页
第2页 / 共103页
江西省某渠水利工程施工组织设计方案文档下载.docx_第3页
第3页 / 共103页
江西省某渠水利工程施工组织设计方案文档下载.docx_第4页
第4页 / 共103页
江西省某渠水利工程施工组织设计方案文档下载.docx_第5页
第5页 / 共103页
点击查看更多>>
资源描述

1、综合说明我公司为能参加xx省xx灌区2006年续建配套与节水改造工程袁I标的投标而感到荣幸,同时也感谢贵方给予我公司参与竞争的机会。通过认真学习和研究招标文件及有关图纸资料,分析了各种影响施工的因素和工程的特点,我公司有充分的信心保证优质、如期、安全地完成本工程招标文件规定的承包范围内的施工承包任务,为此,我公司将以积极的态度,齐心协力,全力以赴,抓住机遇,迎接挑战。企业概况简介xx省水电建筑安装有限公司系国家一级建筑施工企业,拥有水利水电工程施工总承包壹级、地基与基础工程专业承包壹级、市政公用工程施工总承包贰级、桥梁工程专业承包贰级、港口与海岸工程专业承包贰级和土石方工程专业承包贰级等6项施

2、工资质。公司现有各类工程和经济专业技术人员450余名,项目经理80余人,国内外先进的施工设备千余台(套),总功率4万余千瓦。 公司以“质量第一、用户至上”为宗旨,先后承建了诸多大中型国家重点水利工程、大口径钻孔灌注桩、市政公用工程、道路桥梁工程和土石方工程,施工足迹遍布国内外。在工程施工中,公司认真贯彻落实ISO9001质量认证体系,积极采用新技术、新工艺、新设备,科学管理、开拓创新、精益求精,参建的宁波石油大厦桩基工程和钱塘江北岸险段除险加固工程获得“鲁班奖”,承建的杭嘉湖南排盐官下河站闸和绍兴市汤浦水库获得“钱江杯”,杭州市城市防洪堤二期工程获得“西湖杯”,绍兴市大环河水环境整治南河工程获

3、得“兰花杯”,杭州市青山水库(除险加固)工程被水利部评为“水利系统文明建设工地”,有多个QC小组被评为省部级优秀QC小组。公司现在是“全国水利系统文明单位”、“xx省文明单位”和“杭州市示范文明单位”。承担本工程施工的总体设想针对本工程特点,我们将认真组织施工,并充分发挥一级施工企业的管理力量和技术装备优势,中标签订合同后,迅速进场做准备工作,在建设单位完成前期准备工作的基础上,争取提前开工。1、组织形式和施工队伍该工程中标后,我公司将安排具有丰富水利施工经验的项目部承担本工程施工任务。项目经理曹淦泉具体负责,该项目经理具有丰富的施工经验,能够保质保量的完成工程,多次获省市有关部门的高度赞扬。

4、项目经理部拟投入一支120人左右的施工队伍,拟投入管理人员12人,技术工人约32人。并且在全公司范围内抽调其他骨干力量参加本工程的施工,加强工程现场施工管理,层层落实经济承包责任制,从各个方面保证工程建设顺利、高效、优质完成。2、质量目标:确保优良坚持质量第一、信誉至上的方针。实行ISO9002质量管理体系,严格按施工图纸、技术文件和国家颁发的有关规范、规程精心施工,认真落实质量岗位责任制,诚恳接受有关方面的质量检查和监督,积极配合现场施工监理人员的工作,确保工程质量优良。3、工期目标:施工总工期为146天接到中标通知书后,计划于2007年10月20日开工(实际施工以开工令为准)2008年3月

5、15日竣工,施工中按施工进度计划随时控制和调整进度,施工总工期为146天。 4、安全目标:本工程安全目标为确保无重大伤亡事故,无等级火警事故。加强安全教育和安全管理,严格执行关于安全生产的有关规定和制度,按照安全生产保证措施,层层设置专职和兼职安全员;认真落实安全生产岗位责任制,有效开展安全月(日)活动,确保安全文明施工,避免一般事故,杜绝重大人身和设备事故。加强治安保卫工作,建立治安保卫工作机构,配足保卫值班人员,加强安全保卫教育,贯彻现场保卫责任制,接受指挥部和地方政府及有关部门对安全生产、保卫工作的指导帮助,督促检查,确保工程施工安全。5、文明施工目标:严格按文明施工有关条款施工,争创文

6、明施工样板工程。承担本工程施工的施工能力、施工力量根据投标的总设想,我公司安排的施工人员和设备见施工组织设计第十三章。对招标文件、合同主要条款的承诺我公司全面认真地阅读和研究了xx省xx灌区2006年续建配套与节水改造工程袁I标 的招标文件及设计图纸,参加了现场踏勘、澄清疑问等活动。现向贵方表示:愿以文件所列的施工范围、工程内容、进度、质量要求承担该工程施工任务。并在工程施工期间由水利工程质量监督站压证管理项目经理、技术负责人、质检负责人的资格及职称证书原件。求实、信誉是企业发展之本,也是我公司一贯遵循的守则,一旦我公司中标,我们将全面履行招标文件的各项规定及我公司投标书中的各项承诺,在实际施

7、工过程中严格按照水利施工规范要求,文明施工,同贵方密切配合,确保该工程保质保量按期完工。 此致敬礼投标单位:xx省水电建筑安装有限公司第一章 工程概况1.1说明1.1.1工程概况 xx水利工程是xx省大型引水灌溉工程之一,是一座以灌溉为主,结合防洪、排涝等功能的综合利用工程。本次施工招标为xx灌区节水配套改造工程I标段,合同编号:YHQ-标段。施工招标项目为灌区北干渠36+90038+100段续建配套与节水改造等。工程定于2007年10月20日开工,2008年3月15日完工。1.1.2 水文气象工程所在流域,属亚热带季风气候区,一年四季分明,气候温湿,阳光充足,降水量充沛。区域内多年平均气温1

8、80C;多年平均蒸发量1477mm;多年平均降雨量1587 mm。降水量年际年内分配极不均匀。汛期46月降水量占全年的46.2,7月至9月降水量占全年的19.2%。1.1.3 对外交通条件浙赣铁路纵贯全区,公路四通八达,且渠顶可通农用车,交通十分便利。工程施工主要以公路运输为主。1.1.4 天然建材1.1.4.1 土料本工程土料部分利用开挖料,不足部分致到料场开采,料场平均运距3.0KM,质量和储量均满足要求。1.1.4.2 砂卵石料本工程所需砂卵石料需外购进场。1.2 合同项目和工作范围1.2.1 承包人应完成的主体工程为北干渠36+90038+100段续建配套与节水改造工程,主要工程项目包

9、括: (1) 土方开挖(2)土方回填(3)混凝土工程(4)垫层工程1.2.2承包人应完成的施工临时设施项目包括:(1)现场施工临时设施: 施工仓库及临时用房、场内供电供水系统、混凝土生产及原料堆放场地、施工机械和汽车停放场等。(2)施工临时道路。(3)承包人认为需要的其它临时设施。第二章 施工现场总体布置2.1施工总布置原则根据本工程的地形、地质条件及现场实际条件,进行本工程施工场地的总平面布置。在具体布置中,利用现有的施工场地条件,合理布局,统筹安排,确保各施工时段内的施工均能正常有序进行。同时尽量少占耕地,对施工区及周围环境进行有效的保护。临建设施布置原则上力求合理、紧凑、厉行节约、经济实

10、用,方便管理,确保施工期间各项工程能合理有序,安全高效地施工,详见施工总平面布置图。2.2水电及通讯系统布置1 施工供水、生活用水生产用水采用潜心泵从库中抽水,用自来水管引接至各施工点。生活用水取用水库管理站或附近居民生活饮用水。2 施工供电现场施工用电由高压电网回供输送互至工地,本公司将10KV供电线接至现场,我公司负责安装变压器,设一容量为100KVA的变压器,自低压侧引接动力线到生活区及坝区各施工工作面,分别在各辅助系统及生活区设置简易配电柜,并根据安全用电要求,各配电柜都安装漏电保护器,并做到一机一闸一保护。施工现场低压动力线根据实际需要进行架设。并设一台50kw的柴油发电机,以备停电

11、时使用。4 通讯项目经理部安装一台程控电话机,另配备若干台手持式无绳通话机,便于场内施工管理和指挥调度。2.3场内施工道路1、对外交通浙赣铁路纵贯全区,公路四通八达,且渠顶可通农用车,交通十分便利。工程施工主要以公路运输为主。2、场内施工道路 新建扩建临时施工道路。2.4弃碴场本工程的弃碴场按监理人指地点弃碴。2.5工程所需材料(1)钢筋、水泥和砂、碎石及土料本工程土料部分利用开挖料,不足部分致到料场开采,料场平均运距3.0KM,质量和储量均满足要求。本工程所需砂卵石料需外购进场。2.6平面布置根据本工程的地形特点,施工条件等因素,项目部及管理住宿拟租用水库管理所附近村庄居民住房,其他生活用房

12、、机械停放场及维修场地、原材料堆放场地、拌和站、加工厂、实验室等拟设置在坝下。具体布置如xx省xx灌区2006年续建配套与节水改造工程袁I标施工总平面布置图2.6.1砼生产系统布置1-1-1 拌和系统由2台JS500型拌和机及其配套设施组成;成品净骨料经ZL30装载机从堆料场送入配料机,再经配料机送入拌和机料斗。2.6.2施工辅助企业及工地实验室施工辅助企业及工地实验室主要包括:机修车间、加工厂、试验室等共计建筑面积130m2。主要布置在荒地范围内,根据工程需要就近布置,见下表。名 称建筑面积(m2)备 注机修车间40竹瓦结构加工厂50竹瓦结构试验室40砖瓦结构合 计1302.6.3工地仓库各

13、类仓库主要包括水泥贮存库、钢筋、模板、设备库、油料库、爆破器材库、劳保、五金、化工建材库等,总计建筑面积320m2。主要布置在坝下范围内生活区附近。名 称建筑面积(m2)备 注设备物资库100竹瓦结构生活、劳保库60竹瓦结构水泥仓库100竹瓦结构油料库60砖瓦结构合 计3202.6.4生活及办公设施生活区的职工宿舍、食堂等集中在施工荒地地共计建筑面积880m2。项目部租用水库管理所附村庄居民用房部分。名 称建筑面积(m2)备 注项目部120租用职工宿舍600砖瓦结构食堂80砖瓦结构其他80砖瓦结构合 计880第三章 施工准备3.1前期准备本工程进场后,马上进行施工准备,并积极与业主配合,完成本

14、施工区域的政策处理以及施工现场的总体布置等,一切抢前抓早,争取主动。1 组建项目经理部,主要人员全部到位,落实分工协作关系,及职责范围。2 组织技术力量,对招标文件和施工图纸进行认真研究,摸清本工程的施工特点及有关地方性法令和法规,在此基础上,制定施工总体规划及措施。3 配合设计单位,完成测量控制点的技术交接,校核控制点测量成果。报批监理工程师。4 根据工程施工需要,有计划分批分期组织机械设备及人员进场,对进场设备及时调试和保养。3.2测量放样1 平面轴线的控制根据建设单位提供的控制基准点,用经纬仪放出施工控制轴线,按照设计图纸放出相关控制轴线及控制点等,并确保其满足施测精度,在施工时应保护好

15、全部控制基准点和增设的控制点,对主要轴线点打设保护桩,使万一原点破坏时也能很快恢复,几条主要轴线测定后请监理工程师复测并认可后方能继续施工。2 高程的控制利用水准仪控制高程,在工程区域内不易破坏的位置分别打设钢管桩作为临时水准点,从建设单位提供的水准点引测高程到临时水准点,对所设临时水准点按四等水准测量要求进行闭合调差,并定期进行校核,以该临时水准点作为施工时的高程控制。3 座标点、高程控制点设置原则座标点、高程控制点设置在坚实地基,且不受施工影响、不易被损坏、便于复测、视线好的地方,并浇好砼基础保护,同时设置好保护桩。4 测量放样人员组成工程测量放样的好坏是影响工程施工质量能否达到预定效果的

16、重要环节,为此,我们拟成立了专门测量放样小组,测量组由测量工程师负责,并配备34名有实际施工测量经验的测量员,在整个施工过程中,进行测量放样和复测。5 测量仪器配备根据工程施工实际,拟配备大地测距仪2台、J2-2经纬仪2台,J2光学仪4台,50m钢尺2支,水准塔尺9根,放样花杆12根,并根据需要从公司调用。第四章 主要项目施工方法41工程施工特点、难点、重要分析及对策4.1.1工程施工特点:(1)本工程主要施工项目为土方开挖、土方回填、混凝土工程、垫层工程等。根据施工进度要求,本工程拟采用时施工。(2)本工程施工时间相对较长,工期146天,主要工作内容为土方挖、土方回填、砼底板、砼齿槽、砼预制

17、块护坡、压顶等。(3)本工程对外交通便利,浙赣铁路纵贯全区,公路四通八达,且渠顶可通农用车,交通十分便利。工程施工主要以公路运输为主。4.1.2工程施工难点及重点分析 (1)(2)回填土、砂砾石时,每个施工要分块施工,每块之间要通过台阶连接,确保施工的完整性和连续性。4.1.3主要对策(1)合理安排总体施工程序和各期施工、优化施工工序衔接。(2)优化施工方案,加快施工进度。简化施工现场布置,保证施工的快速进行。(3)配备足够的施工机械设备,关键设备考虑一定的备用,保证设备能力满足高强度施工的需要。(4)加强协调管理,确保施工进度。围绕关键线路,协调其它项目的施工,加强现场组织协调与管理,将进度

18、计划工作逐层分解细化,制定施工进度保证措施,同时用优良的施工质量和安全文明的施工环境,保证工程有序、顺利进行。4.1.4工程管理措施对策组织强有力的施工队伍,精良的设备和具有丰富施工经验和相应专业技术的管理人员,应用成功的施工技术,工艺、方法、合理安排工期、编制切实可行的施工计划,优质高效地按计划完成工程任务。为此特制定以下保证措施。4.1.4.1狠抓分项工程工期,突出重点、难点、确保总工期制定出网络计划及详细的旬、月施工计划表,每天有专人检查计划的落实情况,发现问题,及时分析原因,提出修正方案,调整施工计划,以确保各分项工程工期。4.1.4.2调遣精兵强将,强化施工管理组织精干的项目经理班子

19、,配足技术干部进行技术把关,选择具有富水利施工经验的队伍进场施工,以“干一项工程,创一块牌子,开拓一方市场,服务于雇主”为指导思想,以一流的管理,一流的安全,一流的施工,按期创建一流的工程质量。4.1.4.3应用新技术,加强施工控制利用P3项目管理软件,对本工程项目的工程进度、资源和费用进行动态管理控制。4.1.4.4坚持管理人员跟班作业制度坚持深入施工现场,跟班作业,发现问题及时处理,协调各工序间的施工矛盾,保质保量按工期完成任务。为了及时落实领导的指导、决策,工地将设指挥调度中心,采用对讲机等通讯手段及时了解掌握各工点的施工情况。4.1.4.5各部门齐抓共管,前方施工,后方支援工程项目实行

20、各部门齐抓共管,制定奖惩制度,做到人人关心质量,人人关心工期,调动一切积极因素保工期。项目经部理施工过程中如遇到技术、人力、财力、物业等问题及时反馈,本投标者将迅速进行动员从其它工地调动人力、物业全力支持,满足需求。4.1.4.6抓住时机,掀起施工高潮为加快施工进度,按期或提前完成任务,中标推理模型 承包人将做到三快,即:进场快、安家快、开工快。施工人员进场后,做好一切准备,抓住时机,掀起施工高潮,开展有利于施工生产的劳动竞赛活动。继续发扬“一不怕苦、二不怕累、服务雇主、达标创优”的优良传统和作风,提前优质完成任务。4.2总体施工程序4.3土方开挖本工程段开挖主要包括:渠道土方开挖,拟采用人工

21、与机械相结合的方法进行。1、施工放样:首先对监理工程师提供的测量控制点进行复核测量,经校核无误后,根据工程施工的需要选制导线精度和设控制点。施工测量工作严格按照水利部颁发的水利水电工程测量规范(SL52-93)的有关规定执行。放样工作严格遵守由整体到公司部,先控制后编辑的原则有序展开,测量工作由专业测量员负责。2、场地清理:采用机械辅助人工清理开挖区域内的树根、杂草。开挖时技术人员跟班作业,经常检查开挖深、坡度,跟踪测量控制边坡垃圾等表土等杂物,并规定延伸至施工图建筑物基础边线或开木大木棒挖边线外,清理的等杂物合部按监理或业主指定的地点堆放。3、土方开挖(1)土方开挖实行全断面一次性开挖,采用

22、反铲挖机开挖为主,人工助修坡、修底。 土方开挖必须严格按设计和施工规范要求进行开挖,开挖分别采用反铲挖掘机自上向下,在一个工作面内由一端向另一端进行,开挖边坡一次形成,开挖后的土方、砂砾石大部分利用2T自卸汽车运到填筑点进行回填或直接挖除并在监理指定地方进行弃料。4、土方开挖过程中应按投计要求的开挖线范围内进行开挖、放坡、控制开挖断面尺寸及底部高程,在反铲机械开挖接近设计基面和墙基、严禁出现超挖现象。6、开挖施工质量管理(1)开挖前测量放样的准确,施工过程中严格按放样点线、高程进行开挖,并自觉接受监理工程师的复核。(2)认真控制开挖断面尺寸,实际开挖线应符合设计要求,其最大误差应符合下列规定:

23、平面误差不大于0.2m,边坡不大于0.3m,结构设计断面范围不得开挖。基础开挖后应清楚基础面上的杂物,同时对桩号、坐标、高程作出醒目标记。(3)土方开挖时若发现,地质条件与设计不相符合时,应及时上报有单位,建议修改开挖断面,直到满足设计要求。如出现裂缝和滑动迹象时,应暂停施工和有取庆急抢救措施,并通知监理工程师,并设置观测点,及时测边坡变化情况,并做好记录。4.4土方填筑 雨季施工期间,惧天气预报的同时,做好防雨准备,注意土场及坡面排水。雨天和雨后一定时间,禁示机械和人员在碾压的土面上行走。雨后复工时,第一层采用薄层铺筑碾压,以免因雨后清淤造成公司路抗洼部位填土的超阶级厚,待大面积填平后,再恢

24、复正的回填。入冬前,作好土料场的排水和防冻。4.5砂卵石垫层一、材料1、砂卵石具有设计要的透水性,采用级配良,地质坚硬的砂卵石料,最大粒径不大于40mm,其中粒径小于或等于15mm的含水量为50%;不均匀系数大于5;曲率系数为1-3,含泥量水不得大于3%,云母含量不大于2%,比重应大于2.5T/m3。2、砂卵石料到工地后进行质量检验,合格料堆存在干净场地上,严防泥土杂物混入标明数量、检验结果等,并根据施工进度按排,保证有足够的备料。二、垫层铺筑1、铺筑时,须在基面施工完毕,并经检查验收合格后才可进行。2、按照设计要对垫层的铺筑位置和铺设厚度进行测量放样。铺筑应从底部向上逐段铺填,不得从高处顺坡

25、向下倾倒。雪天停止铺筑,雪后复工防止冰冻土、积雪混入碎石料内,垫层压实采用振动法。3、碎石料垫层在铺筑过程中,对铺筑厚度、施工方法、接头防护等措施进行检查,不得有堆铺和漏铺现象。4、施工垫工完毕后,经监理工程师检查验收合各后,方能进行一步施工工序施工。4.6砼工程一、 施工程序第五章 施工机械设备配置为确保工程顺利进行,我们将投入充足的、性能良好的机械设备进入工地施工。为保证施工过程中不因设备故障而停工,我们组织施工设备进场时充分考虑了备用的数量,备且设备数量和主要施工设备施工强度分析如下:土方机械:投入挖掘机2台,另备用1台,施工强度为300m3/台/天;推土机3台,另备用1台,施工强度34

26、0m3/台/天,蛙式打夯机2台,另备用1台;自卸汽车10辆,另备用3辆,施工强度125m3/台/天。混凝土施工机械:投入混凝土搅拌机1台,另备用1台,施工强度为40m3/台/天,平板振捣器3台,另备用1台;胶轮车20辆,另备用3辆。其他施工机械的配置以满足施工生产高峰需要为前提,另配备足量备用设备。施工机械机使用:合理使用机械设备,正确地进行操作,是保证项目施工质量的重要环节,贯彻“人机固定”原则,实行定机、定人、定岗责任的“三定”制度。操作人必须认真执行各项规章制度,严格遵守操作规程,防止出现安全质量事故。按照技术先进、经济上合理、生产上适用、性能可告靠、使用上安全、操作上方便和维修方便等原

27、则,贯彻执行机械化、半机械化与改良工具相结合的方针,使其具有工程的知用笥,具有保证工程质量的可靠笥,具有使用操作的方便性和安全性。拟投入本合同工作的主要施工设备表设备名称型号及规格数量制造厂名购置年份已使用台时数检修情况现在何处进场时间挖掘机1.0m32日本2002152良好公司2007-10-20推土机59KW2小松1999210良好公司2007-10-20推土机74KW1上海2004180良好公司2007-10-20拖拉机74kw4xx2002120良好公司2007-10-20内燃压路机6-8t3上海2003160良好公司2007-10-20蛙式打夯机2.8kw2上海2002280良好公司

28、2007-10-20搅拌机1m31杭州2005160良好公司2007-10-20平板式振动器2.2kw3山东2002200良好公司2007-10-20变频机组4.5kVA5山东2003120良好公司2007-10-20载重汽车5T2山东2001162良好公司2007-10-20自卸汽车5t10山东2002158良好公司2007-10-20胶轮车20xx2003500良好公司2007-10-20塔式起重机10t4xx 2004205良好公司2007-10-20履带起重机10T3xx2001124良好公司2007-10-20汽车起重机5T3xx2002132良好公司2007-10-20卷扬机3t2

29、xx2003281良好公司2007-10-20直流电焊机16kW1xx2001184良好公司2007-10-20交流电焊机25kVA5xx2002165良好公司2007-10-20钢筋切断机20kw2江苏2002195良好公司2007-10-20钢筋调直机414kw4山东2003165良好公司2007-10-20钢筋弯曲机3江苏2004167良好公司2007-10-20手扶拖拉机11Kw3上海2002162良好公司2007-10-20电动葫芦3t3山东2003163良好公司2007-10-20靠尺9江苏良好公司2007-10-20测距仪大地2北京2001170良好公司2007-10-20经纬仪

30、J2-22北京2001190良好公司2007-10-20全站仪1四川2002110良好公司2007-10-20光学水准仪J22北京2003170良好公司2007-10-20混凝土检测设备1四川2004190良好公司2007-10-20第六章 施工进度计划6.1 编制说明本施工进度计划按照招标文件的要求及规定的关键控制工期进行总体安排,公司部工期计划根据我公司的施工方案作适当调整。我公司在对本工程工程的实地踏勘和对标书认真研究后,制定出详细的施工计划,一旦中标,将投入充足的人员、设备进场,逐项实施本工程施工进度计划。6.2 工期根据招标文件的总工期,我公司计划2007年10月20日开工,工程到2

31、008年3月15日竣工,总工期146天。详见施工总进度表。6.3控制性进度1 开工日期:2007年10月20日(实际施工以开工令为准);2 2007年10月10日前,施工准备工作的风、水、电、施工道路、砂石料系统、砼系统等临时设施等逐渐完成。3 2008年3月15日竣工6.4施工准备期进度安排施工准备期为2007年10月20日至2007年10月20日,共为10天,施工准备期间须完成以下工作项目。(一)工程控制网络建立,原始地形图、断面图的测量绘制。(二)组织施工机械设备、人员进场、并落实外购材料、当地材料的采购、运输等具体工作。(三)进行施工场地平整,临时施工交通修筑以及临时房屋搭建。(四)建

32、立施工风、水、电系统及通讯系统、进行砼生产系统的安装调试。(五)熟悉施工图纸、编制实施阶段的施工组织设计,并向现场技术、施工人员进行技术交底、进行岗前的学习、培训。6.5主体工程主要项目的施工进度安排本工程主体工程自2007年10月20日开工,至2008年3月15日完成。总施工天数为146天。主要施工项目进度安排详见施工横道图。6.6关键线路本合同工程的施工关键线路为:施工准备土方开挖土方回填砼齿槽砼底板砼预制块护坡砼压顶竣工验收6.7施工总进度计划图1、xx省xx灌区2006年续建配套与节水改造工程袁I标施工进度计划横道图第七章 进度保证措施本工程工程必须从技术上和思想上都高度重视,充分考虑

33、劳动力、设备、材料与生产任务量相平衡,科学安排工期进度,做到连续、均衡生产,确保施工进度的顺利完成。1 认真编制施工组织设计,做好开工前的有关准备工作:如施工项目管理人员、主要施工机械的落实,以及采购的材料渠道落实,做到一旦中标,即可迅速进场开工。项目部主要管理负责人在编制标书阶段积极参与、熟悉并了解整个工程的施工特点,做到胸有成竹。2 中标后迅速组建本工程项目经理部,并着手按预定方案调集施工骨干力量,选派具有同类工程施工管理经验的人员组成一个精干的项目部班子,全面负责实施该工程项目的施工和质量管理,全权负责本项目工程的实施。3 充分发挥国家一级企业的优势,公司所属各职能部门全力支持项目经理部

34、,确保项目所需人员、设备机具、材料物资按时进场,生活、生产顺利进行,争取黄金施工季节的一分一秒,确保工程总工期有一个良好的开端。4 把工程的进度安排建立在科学可靠的基础上,同时在施工中加强技术培训,做好技术交底,推行标准化、程序化作业,认真执行公司根据ISO9002制定的“现场施工管理实施细则”和“工序作业细则”,确保进度安排的贯彻实施。5 详细编制施工计划,重点控制关键线路上的工程项目。强化计划管理,用文字、图表的方式把编制依据、工程特点、施工方法、工艺流程、材料设备、劳动力安排、施工质量和安全措施等内容传达到每个岗位上的职工,使每位职工心中有数。施工时制定详细的各分项工程的施工技术措施、组

35、织流水作业,做到技术先进,工艺合理。在确保质量的前提下快速施工,同时要因地制宜,根据工程的实际情况发挥职工的积极性,集思广益,加快工程的进展速度。6 实施施工任务完成情况检查反馈制度。施工员每天将细化了的施工任务,以书面的形式下达到施工班组,当天及时进行检查并做好记录。对不能按期完成的任务应及时反馈,项目经理部及时分析原因,采取必要措施,确保各施工环节和总进度不受影响,并结合经济奖罚制度来制约,做到责、权、利挂钩,以制度促使各部门、各班组及员工保质按期完成当天的施工任务。7 积极组织和开展劳动竞赛。根据施工阶段的特点,对施工量大、环节少的任务,开展班组之间的劳动竞赛,对优胜者进行精神奖励,如挂

36、流动红旗,上黑板报,设擂台,和进行物质奖励,如经济上的支持等予以表彰和鼓励,增强各班组间分工合作,宏扬荣辱与共的团队精神,以点带面推动全体人员的工作干劲和劳动热情。8 机械设备做到平时勤保养,并备足零部件和配足机修人员,提高机械设备生产保证能力。9 正确对待工期与质量的关系,把工期、质量、责任有机结合起来,奖罚分明,充分调动职工的积极性。10 项目部设专人负责收听气象预报,编制气象预报图,作为施工计划编制的参考依据之一,避免因天气变化造成对施工进度、质量的不良影响,做到以科学为依据指导计划和施工。及时掌握气象动态分析,抢晴天,赶雨天,抓住有利时机,环环相扣,步步为营。11 项目经理部将对工程实

37、行目标管理,用经济责任制对工期、质量、安全等等进行全面奖罚考核,重奖重罚。12 施工进度计划派专人监督执行,做到计划科学合理,施工认真到位,并在施工过程中不断予以优化,力争提前完成本工程工程。13 根据工程情况分成几个工作面,各段任务责任到人。合理安排劳动力,做好现场组织工作,并根据工程具体情况,某些项目安排二班至三班作业。14 确保设备、人力、物力充足,计划安排采取长计划、短安排、每旬编制计划,按制定的施工进度每旬检查一次,做到只许提前,不许退后,如发现退迟必须在下一个旬内进行赶期,不得拖延,必要时增加劳动力,加班加点,保质量,抢工期。15 认真制定各项目施工用料的供应计划,确保材料供应及时

38、到位,满足施工要求。并存有备料,决不因材料短缺而影响工期。16 根据各施工段情况编制出施工网络图,抓住关键线路,保证各工序顺利施工,关键工序施工时严格控制其进度,必要时增加劳动力和机械设备。同时认真制定各工序之间的衔接计划措施,缩短上下工序的衔接时间。17 加强质量监督,避免工程返工,严格按图纸规范施工,对单元工程及时进行质量自检、互检、验收评定,提高一次成功率,避免因返工延误工期。18 与当地居民和监理、设计部门协调好关系,减少工作纠纷,加强配合。第八章 施工技术措施8.1施工技术措施工程施工技术措施是工程质量、进度、安全施工目标得以实现的重要保证,为保证各工序的施工质量、进度、安全生产、文

39、明施工,为此我们制定了详细的技术措施。1 选派一个多年从事并参加过类似工程施工的工程师担任本工程项目的技术负责人,对工程进行整体把关。同时配备相应的质检、安全、施工人员,开展经常性检查各道工序的施工质量,做好施工前的技术交底及质量标准交底工作,做好测量放样工作。2 施工前,对使用的全站仪、水准仪、经纬仪由法定检测单位进行检测合格,符合工程测量规范有关精度要求。3 所有观测、测量数据应在现场直接记入手簿,字迹清楚,严禁涂改,测量资料有两人互检后才能使用。做好水准点、控制定位桩的保护、校核工作,并将其标于平面图上。其现场的保护工作应持续到竣工并移交工程后。4 施工放样单及测量数据应由项目技术负责人

40、把关。5 在现场布置符合工程等级精度的平面控制网和高程控制网,根据岸线定位桩,沿岸堤设置和加密轴线及临时水准点,在施工过程中应经常校核轴线并复测水准点。现场定位桩、控制桩应用砼加以固定,以防其移动走位。6 健全各工序的班组自检、互检、交接检工作,做到在自检合格后,再递交监理工程师验收的质量管理制度,执行奖优罚劣制度。7 对工程的施工方案,组织主要施工人员进行优化讨论,从保证质量、工期等方面综合考虑,做到方案科学合理、切实可行且有保证措施。8 由项目技术负责人、质量负责人组织施工主要人员学习施工规范,明确优良工程评定标准,使施工中的每一环节、每道工序在质量上得到预先控制,从而提高单元、分部工程的

41、优良率。9 隐蔽工程验收由项目技术负责人主持,组织质量负责人和有关人员参加,终检合格后,报监理工程师检查验收并签字后方可进行下道工序施工。10 原材料的采购、验收由材料员、质检员严格把关,杜绝不合格材料进场,钢材、水泥、土工布及泵站设备等原材料及设备必须有出厂合格证、质保单;砂石料必须符合规范中含泥量、级配等标准。以上材料须按规范要求,进行抽样且必须合格后方能投入使用。11 对进入工地的材料以标准化管理的要求按规格入库,堆放整齐,不混堆。防止污染和践踏,保证材料的使用质量。在使用材料时,必须根据施工规范核对材料的品种、规格与外观质量符合要求后方可使用。12 整个工程采用钢模板为主,木模板为辅。

42、使用同一品种、规格的水泥及脱模剂,确保砼色泽一致。13 浇筑砼时应有详细的施工记录,包括原材料、砼标号、砼配合比、浇筑过程、养护时间、试块制作编号、试验结果及分析等内容。施工必须严格按照水工砼施工规范SDJ207-82实施。14 认真做好各工序的质量报验单及验收,做好隐蔽工程验收,认真填写施工日记、砼浇筑记录及单元工程验收单,竣工资料齐全且符合要求。8.2冬雨季施工措施1 组织施工人员学习冬、雨季施工方案及其他有关条件、规定,严格按规范执行。2 修好砂石料场排水设施,保证排水畅通,不污染骨料,加强水泥的保管,防止受潮雨淋而变为废品。3 及时收集气象预报资料,尽量避免雨天浇筑砼,当雨天浇筑时,需

43、搭设防雨棚,运输车辆盖防雨布,砼浇筑遇小雨时应调整砼拌和的水灰比,加强仓内积水的排除。新浇好的砼要盖好塑料布,防止周围雨水流入仓内;当浇筑遇到大雨不能施工时要留好工作缝。4 在下雨天,要及时检查电线、插头,必要时切断电源,防止电器设备漏电。5 提前准备防冻保温和防雨保护物资,如草包、油布等,确保砼不受冻。6 气温低于0时,不得浇筑砼,平均气温05时浇筑砼要适当延长砼拌和时间,应比常温时延长50%,养护时不得洒水,利用草包覆盖养护,对模板拼缝部外挂保温材料保温,并适当延长拆模时间。8.3降低工程成本措施根据本工程的施工特点,优化施工方案,加强现场人力、设备、材料的科学管理和使用,节约成本,降低工

44、程造价。1 材料采购时严格控制质量和定额数量,避免浪费;降低采购成本,节约费用。2 正确理解图纸含义,做好项目工料分析,落实各项计划。如采购钢筋和下料长度匹配的定尺钢筋,减少接头浪费。正确合理指导施工,提高一次成活率;施工流程合理可行,避免停工、误工。调度要灵活,节约材料,制定节省材料和人工的措施。3 建立和健全成本核算制度,及时进行成本分析,加强人工、材料、机械的管理。4 合理安排施工,提高劳动效率及机械、材料的利用率,增加周转次数。不费料,不失窃材料,及时回收材料,合理堆放材料,减少搬运距离。5 根据施工强度需要,各种材料尽量做到一次到位,减少驳运及二次搬运次数。6 加强职工技术岗位培训,

45、提高职工技术和操作技能。7 学习和采用新工艺、新技术,制定先进合理的施工方案,减少资金占用,降低成本。严格把好施工质量,防止返工。8 加强班组管理,实行工程经济承包责任制,做到奖罚分明,提高职工劳动积极性。9 分段作业,各作业段前后工艺形成流水作业,建全工序验收制度,不留工程隐患,不返工,从而争取提前完工。10 合理安排各施工段劳动力及各工序施工人员,不使各道工序脱节,确保各施工段均衡施工,不浪费劳动力。11 采用散装水泥,降低工程成本。第九章 质量保证措施9.1工程质量目标我单位的质量目标:确保xx省xx灌区2006年续建配套与节水改造工程袁I标程施工质量优良。具体目标:、 技术资料齐全、规范。、 单元及

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
