中铁二局二广高速公路工程施工工艺流程图
不合格
合格

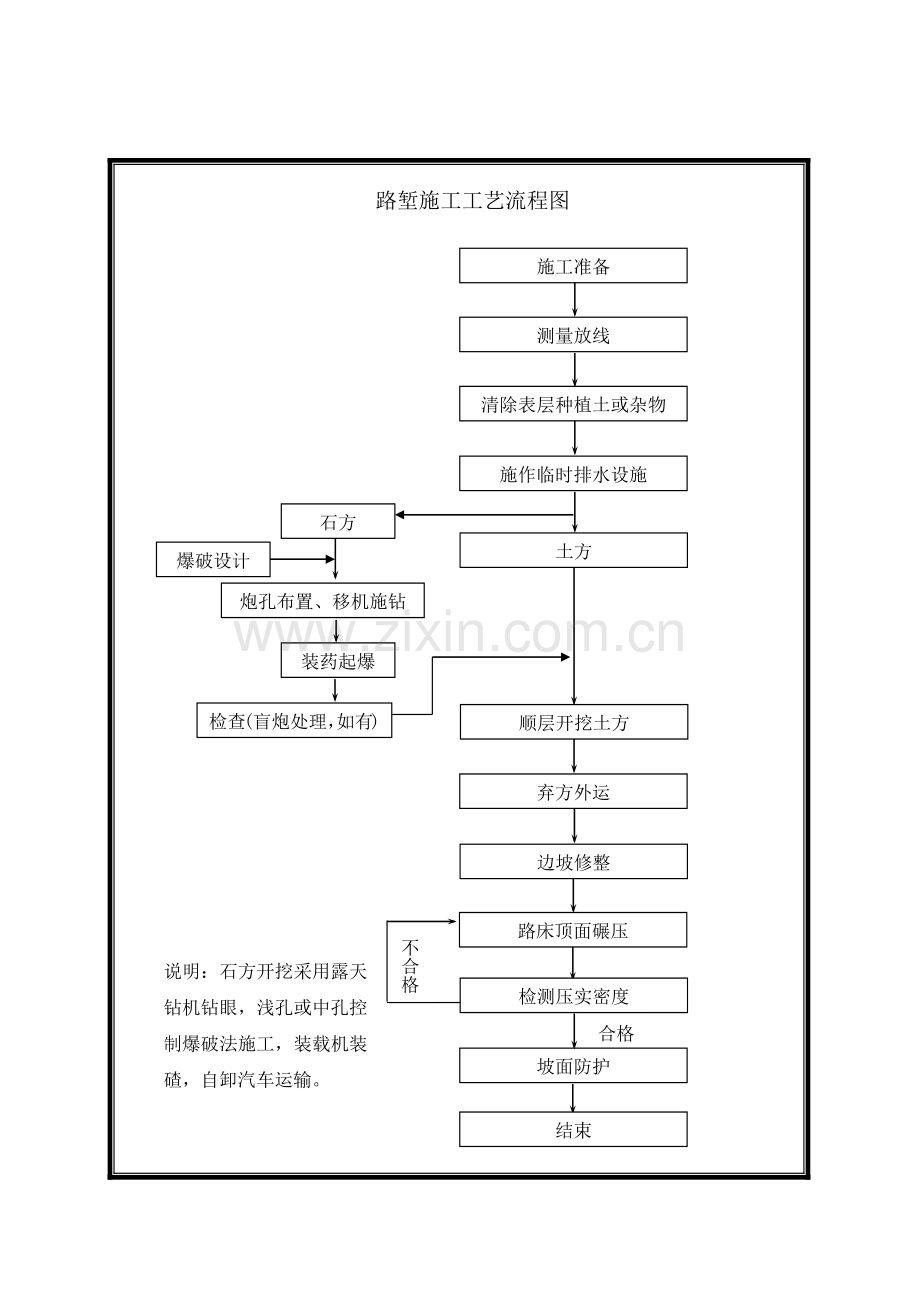

路堑施工工艺流程图
施工准备
清除表层种植土或杂物
测量放线
施作临时排水设施
炮孔布置、移机施钻
边坡修整
路床顶面碾压
检测压实密度
坡面防护
结束
石方
弃方外运
顺层开挖土方
土方
装药起爆
检查(盲炮处理,如有)
爆破设计
说明:石方开挖采用露天钻机钻眼,浅孔或中孔控制爆破法施工,装载机装碴,自卸汽车运输。
石方爆破施工工艺流程框图
上报审批
施工准备
布眼
钻眼
清孔、检查孔位、孔深
装药与堵塞
网路联接
覆盖防护
起爆
检查(盲炮处理、如有)
装碴
进入下一循环
设警戒、放信号
封锁危险区
爆破作业设计
调整用药量
路堤填筑施工工艺流程图
施工准备
制定填筑方案
测量放线
排水疏干
基底清理、清淤、翻挖碾压等
基底检测
分层填筑
摊铺、整平
碾压
检测试验
边坡修整
边坡防护
场地清理
结束
说明:自卸汽车运土,推土机初平,平地机整平,振动式压路机压实的方法施工。
特殊路基处理施工工艺框图
不合格
施工准备
排水疏干
清除软弱土层(清淤)
换填砂层或透水性材料
洒水或晾晒
挖台阶
碾压密实
路堤填料分层摊铺
分层压实度检测
分层碾压
上一层填筑
填料改良
直接填筑
合格
不合格
填料试验
不合格
施工准备
制定填筑方案
测量放线
基底检测
洒水或晾晒
排水疏干
填筑试验
确定碾压参数
填料分层摊铺
分层压实度检测
分层碾压
上一层填筑
边坡夯实整型
质量检验
清理场地
填料改良
直接填筑
合格
不合格
填料试验
填土路堤施工工艺框图
不合格
施工准备
制定填筑方案
测量放样
基底检测
分层摊铺石料
(用小石块、石屑填缝)
分层碾压(用小石块、石屑填缝)
分层压实度检测
上一层填筑
石料选择
试铺试压
确定碾压参数
边坡修整
质量检验
清理场地
洒水
填石路堤施工工艺框图
桥涵过渡段填筑施工工艺流程图
施工准备
制定填筑方案
测量放样
水平分层摊铺
分层整平
分层碾压夯实
分层检测
场地清理
结束
坡面防护
填料试验合格
备料
说明:填筑采用小型夯机配合压路机按15~20cm层厚分层填筑压实。
路堤加筋处理施工工艺框图
测量放样
清理表土(池塘地段围堰抽水、晾晒)
原地表碾压(塘底清淤)、整平
换填砂砾(厚50cm)
碾 压
铺设底层土工格栅
填筑30~40 cm厚宕碴(推土机粗平、平地机精平)
铺设上一层土工格栅
振动压路机碾压
压实度检测
合格
不合格
液压喷播植草防护施工工艺框图
补种
不合格
合格
加水
选定配合比
混合料入喷草机料斗
转入下一循环
质量检验
无纺布覆盖
液压泵喷洒
搅拌
混合料配制
坡面整修
测量放样
施工准备
道碴摊铺工艺流程图
三维网植草施工工艺框图
不合格
施 肥
场 地 清 理
质量检验
第二次撒草籽
满 填 松 土
第一次撒草籽
固 定 网 垫
铺网 垫
坡 面 平 整
道碴摊铺工艺流程图
转入下一个循环
施 工 准 备
高边坡锚索及格子梁施工工艺框图
测量放线
清刷边坡
钻机及空压机就位
钻孔
检验合格
清孔
加工制作锚索
安装锚索
注浆
浇筑格子梁
注浆机就位
配制水泥浆
按顺序张拉锚索
封闭锚头
格子梁达到设计强度
高边坡锚杆及格子梁施工工艺框图
测量放线
清刷边坡
钻机及空压机就位
钻孔
检验合格
清孔
加工制作锚杆
安装锚杆
注浆
浇筑格子梁
注浆机就位
配制水泥浆
设钢垫板及紧箍螺帽
封闭锚杆头
格子梁达到设计强度
浆砌骨架、片石护坡及挡土墙施工工艺框图
测量划定骨架网格
测量定位
测量定位
清刷边坡
挖骨架槽及防滑台
挖基
挖基
铺垫层
挂线
挂线
砌筑骨架圬工
作垫层、砌护墙
砌挡墙
回填种植土
养生
墙背回填
撒草籽
挡墙施工及墙背填筑工艺流程图
施 工 准 备
测 量 放 线
开挖挡墙基坑
原材料检验、
砼拌制、运输
碾 压
结 束
表面平整
水平层分层检测
测量监测
填砂卵石
基坑水平层分层检测
碾 压
填料试验
砼试件制作
回 填 土
灌注挡墙C20混凝土
安装挡墙模型
监理工程师验收
施工平台准备
测量放线
安装定位支架
插打钢护筒
检查上下中心线
钢护筒准备
钻机就位
第一次清孔
下钢筋笼
第二次清孔
灌注水下砼
钢筋笼加工制作
终孔检查
检查验收
砼拌制运输
合格
合格
检查、整修
检查、纠正、固定
检查、清孔
钻孔
检查上下中心线
合格
下一工序施工
桩身检测
拔护筒
钻孔桩施工工艺流程图
测量放线
说明:桥台模型采用钢模,台身一次性灌注成型。
钢筋制作
钢筋安装就位
钢筋砼桥台施工工艺流程框图
模型制作、试拼检查
制作砼试件
砼生产、运输
拆除模型、支架
养护
模型安装就位
灌注台身砼
不合格
合格
施工完成
报监理工程师验收
基础顶面凿毛清洗
搭设支架
桥墩桩基系梁及承台施工工艺框图
场地平整
基坑开挖
桩头凿除
人工修整基坑
测量放样
钢筋绑扎
模型安装就位
报监理工程师检查
浇注砼
养 护
拆除模型
基坑回填
砼拌制及运输
基底硬化
钢筋制作与检验
模型制作、试拼
不合格
合格
砼试件制作
墩身施工工艺流程图
墩身逐节施工完成
盖梁施工
合格
测量放线
承台顶面凿毛清洗
绑扎墩身钢筋
拼装支架
模型安装就位
报监理工程师验收
灌注墩身砼
养护
钢筋加工制作
制作砼试件
不
合
格
模型制作、试拼检查
原材料检验、砼拌制、运输
说明:
据本工程的地形及墩身高度实际情况,选取汽车吊负责墩身模板、钢筋及小型机械设备吊装。
施 工 准 备
搭设支架或托架
墩柱顶砼面凿毛
安装底模
绑扎钢筋
立侧模
灌注砼
砼养护
钢筋加工
盖梁施工工艺流程图
说明:在施工墩身时,注意盖梁托架预埋件安装。
T梁架设施工工艺流程图
施工准备
龙门吊起吊主梁至运输平车
运梁至架桥机后臂下
检查架桥机及走行设备
架桥机就位
起 吊
吊梁桁车纵向到位
运梁平车回运
吊梁桁车横移到位
安装支座、精确落梁就位
恢复吊具
继续架梁
梁体稳定支撑
一孔架完
铺设架桥机走行轨道
整 道
桁车走行至架桥机臂尾
液压升起前龙门柱
架桥机走行就位,准备架设下孔梁
结 束
说明:
1、架桥机在桥上进驶时必须使架桥机重量落在梁肋上。
2、架梁时在连续墩顶先设临时支座。待墩顶梁肋连续段混凝土达100%标准强度后,拆除临时支座。
桥面铺装施工工艺流程图
合格
梁顶标高复测
钢筋网加工
安装模型
摊铺砼
砼振捣
砼提浆
刮平
不合格
合格
砼养生
拉毛
整改
安装桥面连续钢筋
模型加工
钢模模型检查
不合格
整改
原材料检测、砼制备、运输
安装伸缩缝
防撞墙施工工艺流程图
混凝土表面清洗
测量、放线
钢筋加工、运输
钢筋绑扎
模板安装加固
浇注砼
砼捣固
砼整平
砼面抹光
砼养护、拆模
安装泄水管
钢筋砼盖板涵施工工艺框图
测量放样
基坑开挖
检查地基承载力
换填碎石土及浆砌片石
浇注台基砼(钢筋砼)
浇注台身片石砼
安装洞身盖板
铺设防水层
施工洞口工程
砼及砂浆养生
涵顶回填
压实碎石土、
砂浆达到设计强度
台基砼达到设计强度
台身砼达到设计强度
预制盖板、
强度达到设计等级
爆破试验
钻爆设计
测量放线
不合格
补钻孔或调整
符合标准
检测空气质量
下一循环
优化钻爆设计
光爆效果统计
出碴
找顶
通风排烟
起爆
爆破网络联接
装药、堵塞
炮孔验收
钻孔、清孔
布孔
打眼台架就位
施工准备
钻爆施工工艺流程框图
下个循环
好
不好
D25注浆锚杆施工工艺框图
布孔
锚杆钻进
安装止浆塞
连接注浆泵
注浆
注浆效果检查
开挖
配置水泥注浆液
配置水玻璃
型钢拱架安装施工工艺框图
说明:
S5a、S5b型衬砌地段在超前预支护下设工字钢架加强支护,纵向间距为0.5米及0.75米,S4a、S4b型衬砌地段设钢筋格栅拱架支撑,纵向间距为0.75米及1.0米。
分单元加工
试拼合格与否
组拼成节并编号堆放
工作面清理
安装定位锚杆
检查固定
喷砼封闭
测量放线
分节安装连接
否
钢架加工检查
钢架运输
砼拌和
人、机、料准备
不合格
监控量测
处理
不合格
进行处理
质量检查
质量检查
安装锚杆
安装药包砂浆
钻眼
清孔
布孔
松动岩层清除
锚杆施工
合格
合格
合格
结束
养护
质量检查
砼二次喷射至设计厚度
出碴运输
安设型钢钢架
砼初喷
受喷面冲洗干净
断面尺寸检查
钻爆、开挖
隧道锚喷支护施工工艺流程框图
隧道防水层施工工艺流程图
铺设防水板
结 束
接头检查补强
防水层检查、验收
移工作平台
焊接卷材接头
固定悬挂铁丝
施工准备
1. 工作平台就位
2. 接电线路
3. 切割锚杆头,对喷射砼进行找平处理。
4. 拱顶划出隧道中线,第一次铺设画出垂直于隧道中线的横断面线。
打设膨胀螺栓
说明:⑴ 首先将衬砌支护表面外露的锚杆头、钢筋头用氧焊齐根切除,并抹砂浆将其覆盖,对初期支护表面凹凸不平的部分进行修凿抹平。
⑵ 其次沿隧道纵向挂设12#铁丝,环向间距1~2m,拱部稍密,复合防水板从铁丝背后铺设,幅与幅之间的搭接长度不小于10cm。
⑶ 防水板铺设完成后,采用双焊缝焊机焊接。
否
判别
修改设计
工程结果
监控量测结果
监 控 量 测
施工
理论与数值分析
施工设计图
隧道监控量测设计流程图
