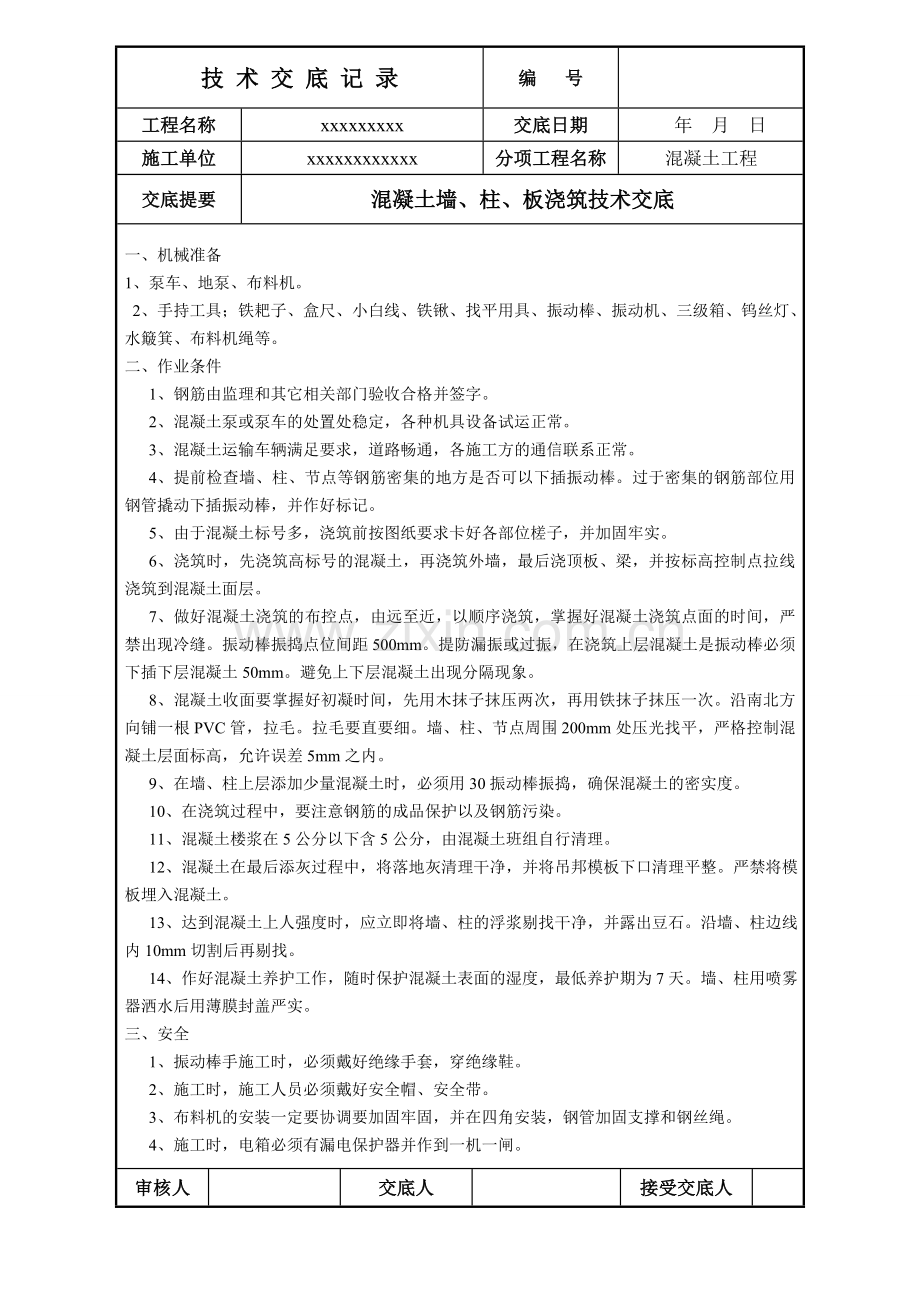

技 术 交 底 记 录
编 号
工程名称
xxxxxxxxx
交底日期
年 月 日
施工单位
xxxxxxxxxxxx
分项工程名称
混凝土工程
交底提要
混凝土墙、柱、板浇筑技术交底
一、 机械准备
1、泵车、地泵、布料机。
2、手持工具;铁耙子、盒尺、小白线、铁锹、找平用具、振动棒、振动机、三级箱、钨丝灯、水簸箕、布料机绳等。
二、 作业条件
1、钢筋由监理和其它相关部门验收合格并签字。
2、混凝土泵或泵车的处置处稳定,各种机具设备试运正常。
3、混凝土运输车辆满足要求,道路畅通,各施工方的通信联系正常。
4、提前检查墙、柱、节点等钢筋密集的地方是否可以下插振动棒。过于密集的钢筋部位用钢管撬动下插振动棒,并作好标记。
5、由于混凝土标号多,浇筑前按图纸要求卡好各部位槎子,并加固牢实。
6、浇筑时,先浇筑高标号的混凝土,再浇筑外墙,最后浇顶板、梁,并按标高控制点拉线浇筑到混凝土面层。
7、做好混凝土浇筑的布控点,由远至近,以顺序浇筑,掌握好混凝土浇筑点面的时间,严禁出现冷缝。振动棒振捣点位间距500mm。提防漏振或过振,在浇筑上层混凝土是振动棒必须下插下层混凝土50mm。避免上下层混凝土出现分隔现象。
8、混凝土收面要掌握好初凝时间,先用木抹子抹压两次,再用铁抹子抹压一次。沿南北方向铺一根PVC管,拉毛。拉毛要直要细。墙、柱、节点周围200mm处压光找平,严格控制混凝土层面标高,允许误差5mm之内。
9、在墙、柱上层添加少量混凝土时,必须用30振动棒振捣,确保混凝土的密实度。
10、在浇筑过程中,要注意钢筋的成品保护以及钢筋污染。
11、混凝土楼浆在5公分以下含5公分,由混凝土班组自行清理。
12、混凝土在最后添灰过程中,将落地灰清理干净,并将吊邦模板下口清理平整。严禁将模板埋入混凝土。
13、达到混凝土上人强度时,应立即将墙、柱的浮浆剔找干净,并露出豆石。沿墙、柱边线内10mm切割后再剔找。
14、作好混凝土养护工作,随时保护混凝土表面的湿度,最低养护期为7天。墙、柱用喷雾器洒水后用薄膜封盖严实。
三、安全
1、振动棒手施工时,必须戴好绝缘手套,穿绝缘鞋。
2、施工时,施工人员必须戴好安全帽、安全带。
3、布料机的安装一定要协调要加固牢固,并在四角安装,钢管加固支撑和钢丝绳。
4、施工时,电箱必须有漏电保护器并作到一机一闸。
审核人
交底人
接受交底人
