资源描述

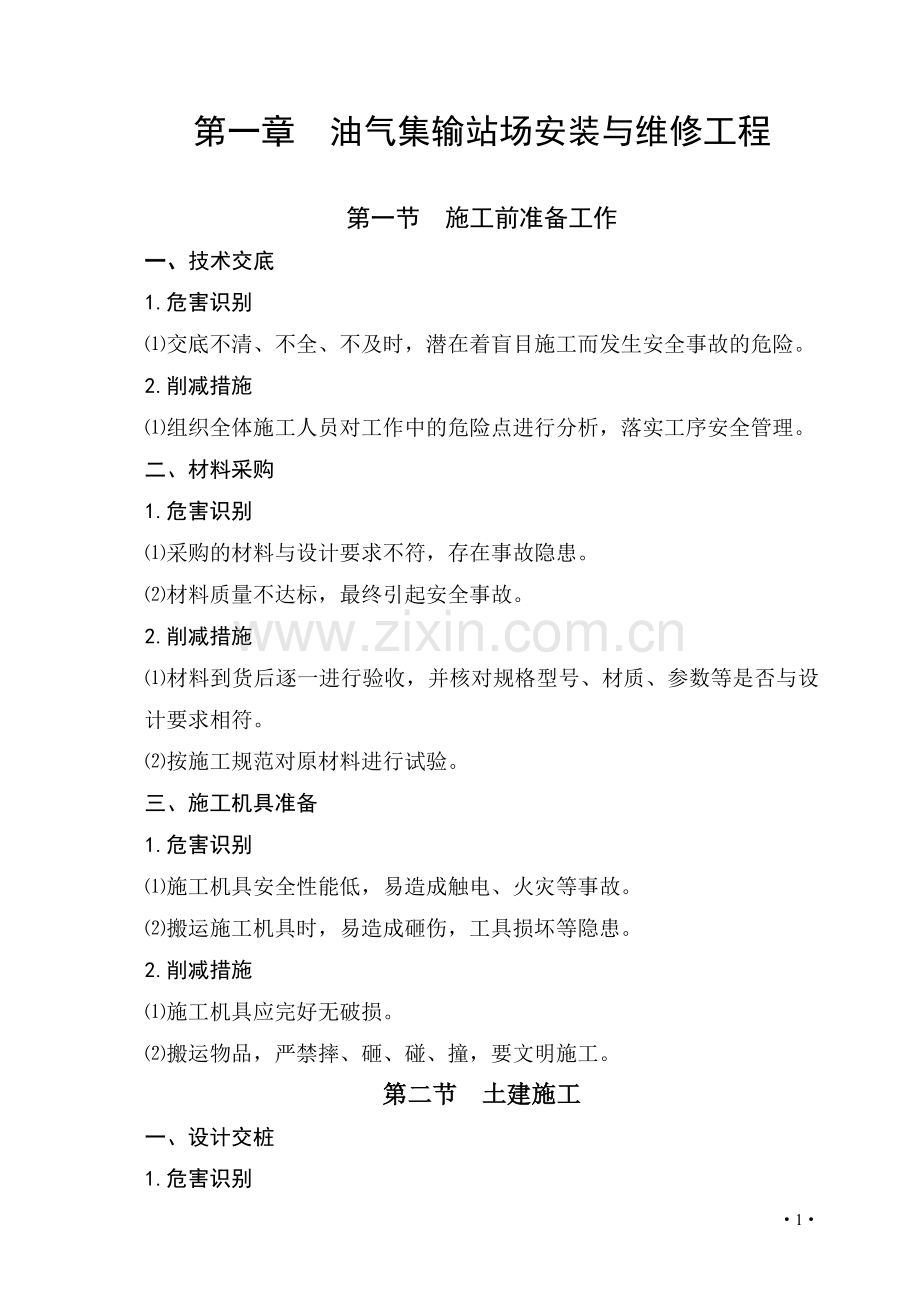

第一章 油气集输站场安装与维修工程
第一节 施工前准备工作
一、技术交底
1.危害识别
⑴交底不清、不全、不及时,潜在着盲目施工而发生安全事故的危险。
2.削减措施
⑴组织全体施工人员对工作中的危险点进行分析,落实工序安全管理。
二、材料采购
1.危害识别
⑴采购的材料与设计要求不符,存在事故隐患。
⑵材料质量不达标,最终引起安全事故。
2.削减措施
⑴材料到货后逐一进行验收,并核对规格型号、材质、参数等是否与设计要求相符。
⑵按施工规范对原材料进行试验。
三、施工机具准备
1.危害识别
⑴施工机具安全性能低,易造成触电、火灾等事故。
⑵搬运施工机具时,易造成砸伤,工具损坏等隐患。
2.削减措施
⑴施工机具应完好无破损。
⑵搬运物品,严禁摔、砸、碰、撞,要文明施工。
第二节 土建施工
一、设计交桩

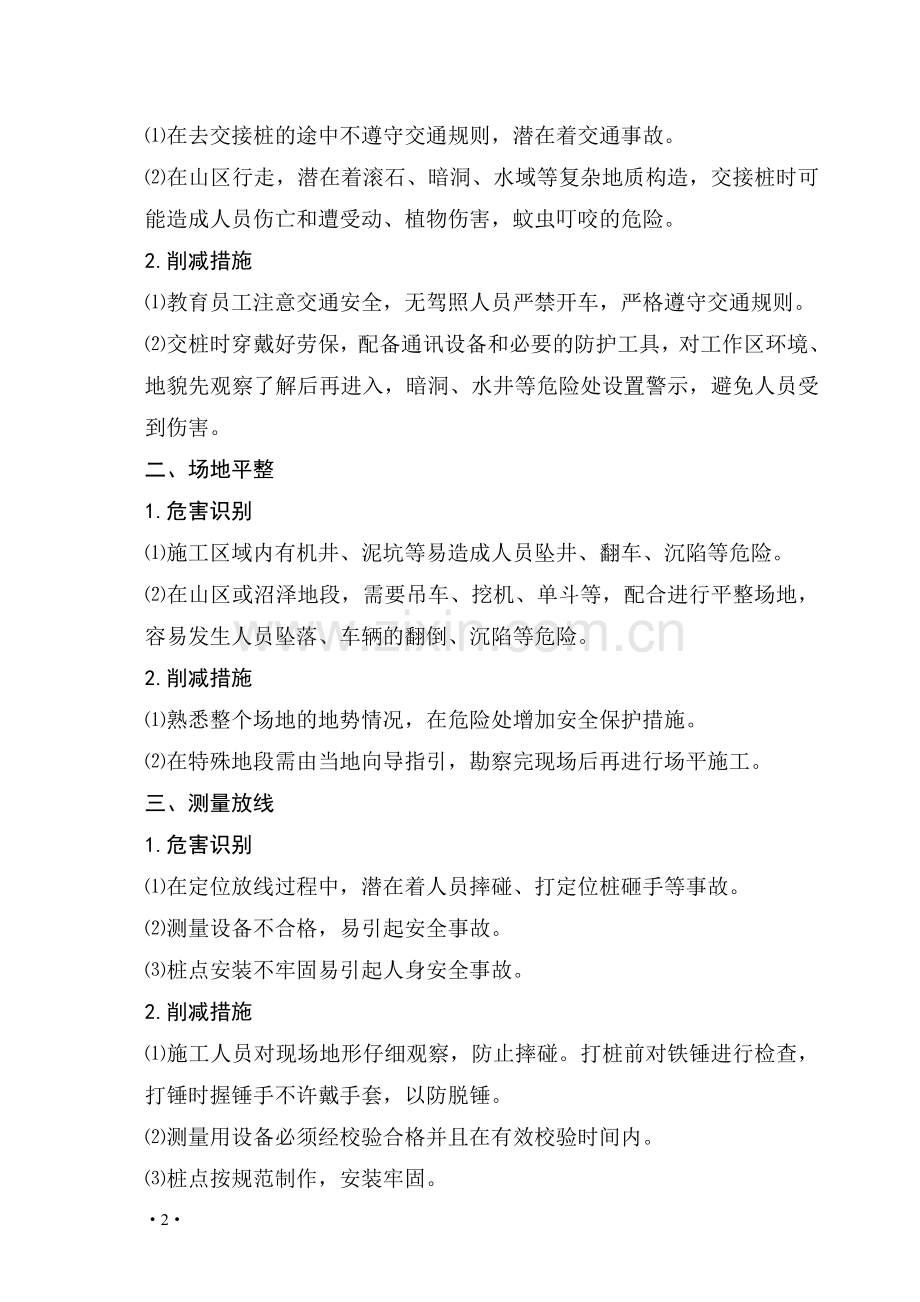

1.危害识别
⑴在去交接桩的途中不遵守交通规则,潜在着交通事故。
⑵在山区行走,潜在着滚石、暗洞、水域等复杂地质构造,交接桩时可能造成人员伤亡和遭受动、植物伤害,蚊虫叮咬的危险。
2.削减措施
⑴教育员工注意交通安全,无驾照人员严禁开车,严格遵守交通规则。
⑵交桩时穿戴好劳保,配备通讯设备和必要的防护工具,对工作区环境、地貌先观察了解后再进入,暗洞、水井等危险处设置警示,避免人员受到伤害。
二、场地平整
1.危害识别
⑴施工区域内有机井、泥坑等易造成人员坠井、翻车、沉陷等危险。
⑵在山区或沼泽地段,需要吊车、挖机、单斗等,配合进行平整场地,容易发生人员坠落、车辆的翻倒、沉陷等危险。
2.削减措施
⑴熟悉整个场地的地势情况,在危险处增加安全保护措施。
⑵在特殊地段需由当地向导指引,勘察完现场后再进行场平施工。
三、测量放线
1.危害识别
⑴在定位放线过程中,潜在着人员摔碰、打定位桩砸手等事故。
⑵测量设备不合格,易引起安全事故。
⑶桩点安装不牢固易引起人身安全事故。
2.削减措施
⑴施工人员对现场地形仔细观察,防止摔碰。打桩前对铁锤进行检查,打锤时握锤手不许戴手套,以防脱锤。
⑵测量用设备必须经校验合格并且在有效校验时间内。
⑶桩点按规范制作,安装牢固。
四、基坑开挖
1.危害识别
⑴机械开挖时,对地下障碍物掌握不清或野蛮施工,造成已建生产管线破裂、电缆光缆损坏、通讯中断、地面污染、火灾、触电伤人等事故。
⑵基坑较深时未进行放坡、打支撑,或支撑安装不牢固易造成塌方伤人。
⑶人工开挖时,两人间距太小,易造成他人伤害。同时人工开挖基坑向坑外抛扔土石时,没有采取防范措施,致使土石回落伤人。
⑷在山区巨石边坡下挖土,易产生石头滑落伤人。
⑸使用单斗机作业时,操作不当,造成斗臂伤人事故。
⑹清沟时易造成塌方伤人。
⑺挖掘泥水坑、流沙坑等特殊地等段时,没有采取安全技术措施易造成塌方伤人。
⑻更换挡土板支撑时,先拆后装,易造成塌方人员伤害。
⑼基坑成型后没有及时浇灌混凝土,导致墙体塌落。
2.削减措施
⑴施工前,与有关单位联系,详细了解地上、地下障碍物,并将地下障碍物做出明显的标识,开挖时由专人进行监护,地下障碍物确认完毕,办理完破土票后,再进行开挖。在地下障碍物不清楚时,严禁用机械开挖。
⑵开挖时,按规范要求进行放坡或打支撑,支撑要牢固,并且两边呈阶梯状堆土,开挖土堆放时应与坑口保持1m的距离。
⑶人工开挖时,两人保持较大的间距,避免互相打架伤人。人工开挖基坑向坑外抛扔土石时,及时清理坑边的堆土,防止土石回落伤人。
⑷需在巨石的边坡下挖土时,必须先清除巨石或采取防护措施后方可进行开挖。
⑸使用单斗机作业时必须有专人监护,施工区域内严禁站人,且施工场地土质应密实。
⑹施工前进行安全教育,要求清沟人员随时注意沟壁变化,严防塌方伤人;严禁作业人员在坑内休息。
⑺挖掘泥水坑、流沙坑时,必须采取安全技术措施,用挡土板时,严禁在支撑板上搁置传土工具。
⑻更换挡土板支撑时,要先装后拆。
⑼基坑成型后要及时浇灌混凝土等下道工序,避免土体塌落。并将基坑四周用警示带围起来,以防人员、设备跌落坑内。
五、基坑验收
1.危害识别
⑴在进入基坑时存在摔伤等事故。
⑵在进行基坑验收时存在塌方伤人等事故发生。
2.削减措施
⑴由施工便道进入基坑,没有基坑便道,进入前检查基坑周围环境,从土质坚硬地方进入。
⑵进入基坑后需有专人监护基坑四周的变化,有异常情况立即通知基坑内人员撤离。
六、垫层施工
1.危害识别
⑴砂石、混凝土垫层施工时,装运砂石、混凝土的车辆潜在碰、压人的危险。
⑵振动机具漏电伤人。
⑶灰土垫层搅拌时存在石灰粉伤人事故。
2.削减措施
⑴装运混凝土、砂石的车辆的驾驶员在驾车前勘察好行车路线,行驶时要缓慢,坡道处采取防滑措施,注意砼料斗运行轨迹,防止碰撞伤人。
⑵振动机具由专业电工接电,使用前对电缆、电线进行检查,确认无破损后再进行接电;震动机具使用完毕后,及时关闭电源。
⑶灰土垫层施工时,按要求配戴劳保用品及防尘面具。
七、钢筋绑扎
1.危害识别
⑴绑扎作业时存在被钢筋、铁丝等扎伤刺伤事故。
⑵高处绑扎时操作台或脚手架搭设不规范,造成人员摔伤事故。
⑶从高处坠落的物体易造成人员伤害。
⑷钢筋焊接时存在烫伤、打眼事故。
⑸布筋时存在砸伤人的隐患。
⑹在绑扎完毕的钢筋上行走易出现扎脚现象。
⑺高处作业未系安全带,高处坠落,摔伤刮伤。
2.削减措施
⑴劳保穿戴齐全,加强安全意识。
⑵脚手架搭设牢固,防护网绑扎严密,不得有破损漏洞,经安全负责人检查验收合格后再进行使用。
⑶工具、钢筋、铁丝等放在工具袋内,严禁向下抛扔。
⑷钢筋焊接时戴好保护面罩,施焊范围内不得站人。
⑸抬筋时人员步调一致,口号统一。
⑹在绑扎完毕的钢筋上行走时必须铺设木板。
⑺高处作业系好安全带,并且正确使用,高处作业票证齐全。
八、模板工程
1.危害识别
⑴立柱模板没有防倾覆措施,倒塌伤人。
⑵高处抛扔工具、用料,或工具用料放置不稳,坠落伤人。
⑶拆除模板没有自上而下进行,模板坠落伤人。
⑷拆下的模板(木模板)外露的铁钉没有及时拔掉打弯,易造成人员碰伤、扎伤或划伤。
⑸高处作业未系安全带,易发生高处坠落,造成人员摔伤或刮伤。
2.削减措施
⑴立柱模板必须采取钢丝四边拉紧,打斜支撑等防倾覆措施。
⑵高处作业人员必须配带工具包,禁止随手乱放工具及高处抛扔工具。
⑶模板拆除必须自上而下进行,且拆下的模板不得随手扔下,应集中搬运。
⑷木模板外露的铁钉必须及时拔掉打弯,清理干净涂刷防粘剂,集中堆放。
⑸高处作业系好安全带,并且正确使用,高处作业票证齐全。
九、混凝土工程
1.危害识别
⑴浇注平台搭设不稳固,没有对称布置,摔伤作业人员。
⑵加料斗升起时,料斗下方站有其它施工人员,造成人员伤害。
⑶基坑边缘任意堆放材料和工具,易造成滑落伤人事故。
⑷振捣人员在模板上或撑木上走动,易发生跑模偏模造成人员摔伤事故。
⑸搅拌机,运料的垂直提升机或其它机电设备绝缘不好或无接地,易出现触电伤人事故。
⑹搅拌机在运转时,将工具伸入滚筒内扒料,易出现伤人损物事故。
⑺高处作业未系安全带,易出现高处坠落现象。
⑻振动机具漏电伤人。
2.削减措施
⑴浇注平台对称布置,搭设牢固。
⑵加料斗升起时,料斗下方严禁站人。
⑶基坑四周边缘不得任意堆放材料和工具。
⑷严禁振捣人员在模板上或撑木上走动。
⑸垂直提升机或其它机电设备工况良好,绝缘接地严格遵循有关规定,接电由专业电工操作。
⑹搅拌机在运转时,严禁将工具伸入滚筒内扒料。
⑺高处作业系好安全带,并且正确使用,高处作业票证要齐全。
⑻振动机具由专业电工接电,使用前对电缆、电线进行检查,确认无破损后再进行接电,使用完毕,及时关闭电源。
十、混凝土养护
1.危害识别
⑴人员在从事养护作业时潜在着碰撞、摔倒的危险。
⑵高处作业时易出现高处坠落的危险。
2.削减措施
⑴负责养护工作的人对工作区域环境仔细观察,选定好行走路线防止碰撞、摔伤。
⑵上操作台之前对操作台进行安全检查,合格后再进行使用。
十一、砌体工程
1.危害识别
⑴高处抛扔工具、砖块,或工具用料放置不稳,坠落伤人。
⑵脚手架搭设不牢固,防护网破损严重,易出现人身事故。
⑶高处作业未系安全带,易发生高处坠落事故。
⑷砖块码放不规则、超高易造成倒塌伤人事故。
2.削减措施
⑴高处作业人员必须配带工具包,禁止随手乱放工具、高处抛扔工具。
⑵高处作业施工用具用料,必须放置稳固,脚手架搭设牢固,防护网绑扎严密,不得有破损漏洞,施工时安全监护人随时监督检查。
⑶高处作业必需系好安全带,并正确使用
⑷砖块按要求码放,严禁超高。
十二、屋面工程
1.危害识别
⑴油毡纸、沥青等防水材料施工,防毒防火措施不全,发生中毒、着火事件。
⑵脚手架搭设不牢固,防护网破损严重,易出现高处坠人坠物事故。
2.削减措施
⑴油毡纸、沥青等防水材料施工时,劳保穿戴齐全,并做好防毒、防火措施。
⑵脚手架搭设牢固,防护网绑扎严密,不得有破损漏洞。
十三、屋面抹灰
1.危害识别
⑴高处抛扔工具或工具用料放置不稳,坠落伤人。
⑵脚手架搭设不牢固,易出现人员摔伤事故。
⑶高处作业未系安全带,高处坠落,易出现摔伤、刮伤事故。
2.削减措施
⑴高处作业人员必须配带工具包,禁止随手乱放工具,高处抛扔工具。
⑵脚手架搭设牢固,施工时安全监护人现场监护。
⑶高处作业系好安全带,并且正确使用,高处作业票证齐全。
十四、门窗安装
1.危害识别
⑴爬梯时,无专人扶梯,易出现人身伤害事故。
⑵高处作业未系安全带,易出现高处坠落。
⑶门窗玻璃运输安装,安全措施不到位,砸伤、碰伤作业人员。
2.削减措施
⑴爬梯时要由专人扶梯。
⑵高处作业系好安全带,并且正确使用,高处作业票证齐全。
⑶门窗玻璃运输安装,安全措施必须到位,并且交底清楚。
第三节 设备安装
一、基础验收
1.危害识别
⑴现场验收时,易出现摔伤、跌伤事故。
⑵设备基础混凝土强度达不到标准进行设备安装、试运,存在重大安全隐患。
2.削减措施
⑴现场验收时,应随时注意行路安全。
⑵设备基础验收全部合格,且达到养护要求后再进行设备就位、安装。
二、设备开箱检验
1.危害识别
⑴在开箱检验时,人员未采用工具或劳保着装,造成人身伤害。
⑵在开箱时,野蛮拆除包装箱,造成设备损坏或人身伤害。
2.削减措施
⑴开箱时劳保穿戴,带防护手套,正确使用施工工具,做到“三不伤害”。
⑵开箱时,严禁野蛮拆除包装箱,应先了解设备包装情况再进行开箱作业。
三、设备拉运
1.危害识别
⑴设备拉运过程中易发生碰撞、倾翻等事故。
⑵设备拉运时,绑扎不牢固,易造成设备翻落、车辆倾翻等事故。
⑶因设备超长、超宽、超高,拉运时易造成碰撞等事故。
2.削减措施
⑴设备拉运前,应先查看拉运路线,选择合适的行车路线,并应与气象部门联系,选择天气晴朗的时间进行拉运。
⑵设备拉运绑扎要结实,限制车辆的速度,大型设备的拉运要制定设备拉运措施。
⑶对超长、超宽、超高设备拉运时应到地方公安交通部门办理手续,做好警示标志,并选择车辆、人员少的拉运路线和合适的拉运时间。
四、设备吊装就位
1.危害识别
⑴在狭窄的空间吊装设备,容易与周围的物体发生碰撞,施工人员易受到撞伤。
⑵大型设备吊装时,无吊装方案或吊装方案指导性不强,造成安全事故。
⑶吊车、吊具选用不当易造成翻车、设备损坏、人身伤亡事故。
⑷吊装现场如有高压电线,吊装时易出现触电事故。
⑸起重操作、指挥、司索工无证上岗,吊装时无安全监督,造成人身伤害或其他伤害。
2.削减措施
⑴吊装前对施工环境进行考查,清除吊装周围障碍物,无法清除的做好安全标识,并由专人监护。
⑵大型设备的吊装要制定设备吊装方案,经审查后才能实施,施工时严格按照方案执行,选择正确的吊车、吊具,并在设备吊装前对选用吊车、吊具检查是否符合吊装要求,绳索是否完好。
⑶应根据设备实际重量选用吊车、吊具。
⑷吊装前勘察好现场,将吊装范围内的高压线停电或拆除。
⑸严格按照吊装作业规程施工,起重操作、指挥、司索工持证上岗,统一指挥,吊装时安全员必须在现场监督。
五、设备找正
1.危害识别
⑴设备就位时容易发生钢丝绳滑落、和周围的物体碰撞、砸伤施工人员。
⑵未正确使用施工工具,造成人员砸伤、挤伤。
2.削减措施
⑴设备就位找正时按一定的口令进行,设备移动幅度不要过大,确保人员和设备安全。
⑵正确使用施工工具,施工人员配合一致,做到“三不伤害”。
六、灌浆
1.危害识别
⑴搅拌机、振动工具电源线破损漏电,造成人员触电事故。
2.削减措施
⑴搅拌前,检查搅拌机、振动工具电源线,及时更换破损的电源线。设备接电由专业电工操作。
七、单机试运
1.危害识别
⑴电机接线不正确,电机烧坏,造成触电事故。
⑵电机未接地线或接地不良,造成壳体带电,造成触电事故。
2.削减措施
⑴由专业操作人员来进行接线。
⑵严格检查电机接地线,避免造成触电事故的发生。
八、设备防腐保温
1.危害识别
⑴劳保穿戴不全吸入粉尘、挥发物,触摸油漆、玻璃丝布、岩棉等,危害健康。
⑵沥青烧制时,无人监护,引起人员烧伤、烫伤及火灾事故。
⑶高处作业未系安全带,爬梯作业时没有专人扶梯,高处作业票证不全,造成人员摔落。
⑷热塑带施工时,使用的液化气瓶没有监检,补口时,防护不当,烧伤烫伤。
⑸喷砂设备未按要求接电造成触电事故。
2.削减措施
⑴作业人员劳保穿戴齐全,戴好呼吸保护器,轮换作业。
⑵沥青烧制时,施工人员穿戴好劳保,避免引起火灾。
⑶高处作业系好安全带,并且正确使用,高处作业票证齐全有效。爬梯作业时应由专人扶梯,且检查爬梯牢固后方可使用。患有高血压、心脏病、羊癫风等病的人员,禁止从事高处作业。
⑷热塑带施工使用的液化气瓶必须在有效的使用期内,热塑带施工时,采取有效的防护措施,防止烧伤烫伤。
⑸喷砂设备接电按安全用电规范要求,确保设备完好。
第四节 工艺配管安装
一、管道组对
1.危害识别
⑴清口时砂轮机操作不当,砂轮片质量不合格,易造成砂轮片碎裂飞出伤人。
⑵吊带、倒链、气割设备等施工机具破损严重,易造成人员伤害。
⑶砂轮机等机电设备老化破旧,绝缘不好或无接地,漏电造成触电事故。
⑷氧气、乙炔瓶存放不当,易发生火灾爆炸。
⑸氧气、乙炔表未经校验或不在校验期内,潜在爆炸的危险。
⑹氧气、乙炔瓶搬运时从高处摔落,或未分开存放、拉运,潜在爆炸的危险。
2.削减措施
⑴砂轮机操作人员必须劳保着装,佩戴防护镜,严禁在砂轮正面操作,头部不能靠近砂轮。打磨时,其他人员不得靠近。
⑵施工前,检查吊带、倒链、气割设备等施工机具,不符合安全操作规定的机具严禁使用
⑶砂轮机、焊机等机电设备工况良好,绝缘接地严格遵循有关规定。
⑷氧气与乙炔瓶存放间距不小于5m,与明火的间距不小于10m。
⑸氧气、乙炔表必须经校验合格且在校验期内。
⑹氧气、乙炔瓶搬运时严禁从高处摔落,必须分开存放、拉运。
二、管道焊接
1.危害识别
⑴清口时砂轮机操作不当,砂轮片质量不合格,易造成砂轮片碎裂飞出伤人。
⑵砂轮机、焊机等机电设备老化破旧,绝缘不好或无接地,漏电易造成触电事故。
⑶焊接作业完,未及时切断电源,易造成触电。
⑷劳保穿戴不全,电弧伤眼,打麿坡口粉尘、焊接烟雾等有害健康。
⑸焊接使用的焊条头污染环境。
⑹焊机电线破损,易造成触电事故。
2.削减措施
⑴砂轮机操作人员必须佩戴防护镜,严禁在砂轮正面操作,头部不能靠近砂轮。打磨时,其他人员不得靠近。
⑵砂轮机、焊机等机电设备工况良好,绝缘接地严格遵循有关规定。
⑶焊接完毕,即时切断电源并把把线收拾好。
⑷劳保穿戴齐全,配戴专用的防护眼镜、手套、绝缘鞋、口罩,减少夜间作业,作业期间适当休息。
⑸焊条头严禁随地乱放,回收后统一处理。
⑹焊机接电由专业电工操作,严格按照用电规程进行操作,检查电缆线完整无破损
三、管道组装
1.危害识别
⑴吊车旋转半径内站人,在吊装过程中发生碰撞,造成人员伤亡、设备损坏事故。
⑵起重设备维修保养不及时,使用操作潜在安全隐患。
⑶吊具制作不符合标准,钢丝绳编扣不规范,钢丝绳有生锈、断裂现象易造成人员伤亡,设备损坏。
⑷起重场地不平整有沟、洞、土质松软易造成翻车。
⑸起重工未经专门培训,无证上岗易潜在安全隐患。
⑹吊装作业时,乱指挥、人车同升降,易引起人身安全事故。
⑺高处作业时,施工人员脚下踩不稳而滑落摔伤。
⑻管件从空中坠落而砸伤下面施工人员。
2.削减措施
⑴安全员应在现场负责监督指导,注意观察周围情况,避免吊装设备撞击周围设备、管线、建筑物或伤人。
⑵起重设备定时维修保养及时。
⑶检查钢丝绳、吊具,发现存在问题立即更换。
⑷起重设备就位前,勘察好现场,并对施工现场进行平整。
⑸起重工要持证上岗。
⑹吊装作业要应有专人指挥,且禁止人同吊车一起升降。
⑺高处作业人员一定要劳保着装,2m以上应系安全带,脚踏板固定在支架上,牢固可靠。
⑻避免交叉作业,必须时应采取可靠的安全措施。
四、焊缝返修
1.危害识别
⑴工艺管线返修的空间较为狭窄,打磨时砂轮片碎裂飞出,造成伤人事故。
⑵焊接作业时,易发生电弧打眼事故。
⑶高处返修容易发生摔坏设备和砸伤人员的事故。
2.削减措施
⑴焊缝返修时,焊工必须劳保着装,佩戴防护眼镜,正确操作磨光砂轮机。
⑵高处焊接作业时,支架搭接要牢固,管架下禁止站人。
五、管道吹扫及试压
1.危害识别
⑴吹扫、试压时如果压力过高或焊缝焊接质量差容易发生爆炸事故。
⑵临时试压设备、阀门、管道安装不规范易造成爆炸事故。
⑶试压时固支吊架安装不牢固,管线易断裂,造成人身伤害事故。
⑷试压时带压补漏,易造成人身伤害事故。
⑸试压时,未将不能试验的系统设备仪表隔离,造成财产损失及人身伤害事故。
⑹试压用压力表选择不当,未经校验或不在校验期内,易造成超压爆炸。
⑺试压时人员分工不明确,易造成人员伤亡事故,
⑻非工作人员进入试压区域,易造成人员伤亡事故。
2.削减措施
⑴吹扫、试压的压力不得超过规定压力,试压过程中人员不得站在压力走向的位置。
⑵试压工作严格按照试压方案执行。施工人员对临时试压流程和全线阀件及管件进行检查,确保合格后再进行试压。
⑶试压前检查固支吊架,安装位置、安装质量合格后方可试压。
⑷试压时,发现管道渗漏,施工人员应将管道内的压力泄掉后,方可进行补焊作业。
⑸施工前,将试验的仪表设备等进行拆卸用短节替代,严格按照试压方案执行。
⑹试压用压力表量程按技术规范选择,并经校验合格且在校验期内使用。
⑺在试压前,要人员分工明确,确认检修的系统设备或管线内无人,并在甲方现场监督人员的配合下,开始设备、管线试压。
⑻在试压区域拉设警示带,并悬挂“试压区域,禁止入内”等标志牌。
六、管道防腐保温
1.危害识别
⑴进行管道防腐保温时,施工人员易吸入粉尘、挥发物,并易触摸到油漆、玻璃丝布、岩棉等,引起人身健康危害。
⑵沥青烧制时,易引起火灾及人员烫伤事故。
⑶高处作业未系安全带,易引起人员摔落。
⑷爬梯作业没有专人扶梯,易发生人员伤害事故。
⑸热塑带施工时,防护不当,易引起人员烧伤、烫伤。
⑹喷砂设备未按要求接电造成触电事故。
2.削减措施
⑴施工人员劳保穿戴齐全,戴好呼吸保护器,轮换作业。
⑵沥青烧制时,作业人员劳保着装,并且不能离岗。
⑶高处作业系好安全带,患有高血压、心脏病、羊癫风等疾病的人员,禁止从事高处作业。
⑷爬梯作业时要有专人扶梯。
⑸热塑带施工时,采取有效的防护措施,并且施工人员要劳保着装,防止烧伤、烫伤。
⑹喷砂设备接电按安全用电规范要求。
七、管沟开挖回填
1.危害识别
⑴管沟塌方,造成人身伤害
⑵下沟时,管沟内有人,易造成砸伤事故。
⑶管沟开挖时易造成已建电缆、管道破损出现触电、可燃体、有毒有害体泄漏。
2.削减措施
⑴管沟开挖,按标准放坡,设专人监护,开挖的土方堆放符合要求。
⑵下沟时,做好警示标志,并设专人全线检查,确保管沟内无人再进行下沟。
⑶开挖前确认地下障碍,并由专人监护,地下障碍不清楚的地段采用人工开挖
八、投产试运
1.危害识别
⑴投产试运时,原管道泄露,易发生人身伤害事故。
⑵设备投产时,运行不正常,易发生设备损坏及人身伤害事故。
⑶设备投产时,操作按钮显示不正常,易造成触电事故。
2.削减措施
⑴投产试运过程中,发现泄露,立即停止试运,查明原因,及时修补。
⑵设备投产时,厂家技术负责人现场指导,运行不正常时,立即停止试运,待查明原因后,再重新试运。
⑶设备投产时,由专业人员检查操作柱是否满足运行条件,配电箱显示正常后方可试运行。
第五节 用 火
一、管道用火
1.危害识别
⑴用火措施编制和交底不全面、不具体,安全措施落实不到位或未经过确认,在用火时易引起火灾、爆炸事故。
⑵用火管线未吹扫、清洗、置换干净,试火、开孔时易引起火灾、爆炸事故。
⑶与用火管道相连接的阀门内漏,试火、开孔时易引起火灾、爆炸事故。
⑷连头操作坑开挖深度不够,逃生跑道未挖,出现意外时,施工人员不能及时逃离现场,造成人身伤害。
⑸管道拆除时,易造成污油污染、火灾及人身伤害事故。
⑹焊接前未按规定打接地桩或接地电阻大于4Ω,焊接时静电积累引起火灾、爆炸事故。
⑺用火完毕后未严格检查,遗留火种,引起火灾、爆炸事故。
2.削减措施
⑴用火措施编制和交底要全面、具体、有针对性,用火安全隐患分析全面,预防措施操作性强,落实到位。
⑵派专人对用火管线吹扫、清洗、置换情况进行确认,达到动火条件后再进行动火作业,开孔时施工人员应站在上风口。
⑶关闭与管道相连接的阀门,阀门内漏的用钢板、石棉板绝缘隔离,并派专人对关键阀门进行看护。
⑷动火处在地下的,施工时按要求开挖操作坑和逃生跑道。
⑸管道拆除时,污油应妥善回收,集中按规定进行处理,严禁随意排放和污染地面。
⑹焊接24小时前打接地桩,接地电阻小于4Ω.
⑺完工后检查火种,保证无火源,做到工完料尽场地清。
二、容器用火
1.危害识别
⑴清罐时,罐内通风不好,易造成人员中毒、窒息事故。
⑵防爆轴流风机安装时,未按规范接地、绝缘,易发生触电事故。
⑶用火储罐与其它运行储罐相连接的配管、接地等不与用火储罐断开,静电积累易引起火灾、爆炸事故。
⑷清罐时,采用的刮刀不符合要求,易造成火灾事故。
⑸清罐不彻底,动火时易造成火灾、爆炸。
⑹在罐内施工时,可燃性气体密度过大,易发生火灾、爆炸事故。
2.削减措施
⑴储罐放空完毕后,打开储罐透光孔和人孔,采用防爆轴流风机进行强制通风。
⑵防爆轴流风机安装时做好接地及与储罐的绝缘工作。
⑶用火前与用火储罐相连接的消防、工艺管道、接地、仪表等设施必须与储罐断开。
⑷采用防爆刮板和竹板进行清理罐壁,严禁用产生火花的工具、设备;施工人员必须配戴防护用品,穿防静电服。
⑸加强施工人员的责任心,清罐要彻底。
⑹试火前使用两台同型号检测仪器对储罐内气体进行取样分析检测,保证罐内可燃性气体浓度小于爆炸下限,施工期间安排专人在罐外进行监护,在发现异常情况时,因果断终止作业。至少每隔四小时取样复查一次。进入罐内作业应使用安全电压和安全行灯。
第二章 石油化工装置安装工程
第一节 静设备安装
一、人员入站
1、危害识别
⑴未劳保着装或穿着化纤服装、带铁掌的鞋子进入油气要害场所,易引起火灾、爆炸事故。
⑵特种作业人员未取得相应的安全操作证从事特殊工种作业,造成人身伤害或火灾爆炸事故。
⑶未对施工人员进行安全交底或交底不清楚,施工人员对工程作业危险点和防范措施不清楚,易发生人身伤亡事故。
⑷携带火种、手机等进入油气要害场所,禁烟区内吸烟,易造成火灾、爆炸事故。
2、削减措施
⑴所有进入施工现场的人员必须按照劳动保护要求着装。
⑵特种作业人员必须取得安全操作证,施工时应随身携带。
⑶施工前,由技术员、安全员向进站施工人员进行详细安全措施交底,使每一位施工人员都能清楚每个环节危险点,提高施工人员安全意识,并做好预防措施。
⑷油气要害场所禁止携带火种、手机,禁止在禁烟区内吸烟。
二、运输车辆、机械入站
1、危害识别
⑴入站车辆没有佩戴防火罩,易造成火灾。
⑵入站车辆在禁区内随意行驶、随意停放,易造成交通事故或其他事故。
⑶运输车辆司机在岗饮酒,造成交通事故。
2、削减措施
⑴入站车辆必须按照要求佩戴防火罩,且不得佩戴自制的防火罩。
⑵入站车辆应按照站内规定路线行驶、停放。
⑶运输车辆司机在岗不得饮酒。
三、施工准备
1、风险评估
⑴施工区域没有设置安全警示标志、警示带,非施工人员误入施工场地,造成人员伤亡。
⑵施工现场道路未平整夯实,且堆放器材和物资,车辆在行驶时易造成塌陷、碰撞事故。
⑶需挖断道路时没有办理破路手续,且未设置明显标识和警示带,造成车辆塌陷或人身伤害。
2、削减措施
⑴施工区域应设置警示带或明显的安全警示标志,如“正在施工,闲人免进”或“正在施工,绕道行驶”等字样。若夜间施工应设置照明灯。
⑵施工现场路面应平整坚实,且不得随意堆放器材和物资。
⑶需挖断道路时,应办理破路手续并设置警示带或明显标识。
四、塔类设备组装
1、危害识别:
⑴由于设备停放场地土质松软或与地面接触的支撑点固定不牢,组装时发生支撑点塌陷,设备倾倒,造成人员伤亡事故。
⑵施工人员在进行设备组装时,需在构件上行走,如无防护措施,易造成人员摔伤、跌伤。
2、削减措施
⑴组装场地应进行平整压实或硬化,与地面接触的支撑点应固定牢固。
⑵施工人员在构件上行走必须采取防护措施。
五、设备拉运
1、风险评估:
⑴大型设备拉运前,没有查看运行路线并编制拉运措施,未办理拉运手续,造成交通事故或触电事故。
⑵拉运设备未捆扎牢固,易造成人身伤亡、设备损坏。
2、削减措施
⑴大型设备拉运前,需详细查看运行路线及道路状况,包括道路电线等障碍物,并编制拉运措施,确保拉运的顺利安全进行。对超长、超宽的设备拉运前必须办理相应手续,经交管部门同意批复后方可拉运。拉运时,应避开上下班高峰期。
⑵拉运前,应进行各部位的检查,确认拉运设备捆扎牢固后,方可拉运,超长超宽的工件应在车辆上有明显标识。
六、设备吊装就位
1、危害识别:
⑴大中型设备吊装无专项吊装方案,或方案未经审批,易造成吊装人员伤亡和设备损坏。
⑵大型吊装前,未对所有施工人员进行详细的吊装安全交底,易造成人身伤害。
⑶双机抬吊时,没有听从指挥,统一行动,造成设备损坏或人员伤亡。
⑷塔器等较长设备吊装时,吊装速度过快,设备由水平到直立时尾部吊车受到冲击载荷过大,易造成吊车损伤和人员的伤亡。
⑸在狭小空间吊装时,吊装设备碰撞其它已建设备,易造成设备(包括已建设备)损坏、火灾等事故。
⑹对于小型设备采用滚杠、倒链等设备就位时,设备滑行过快失控,易发生造成人员伤亡及设备损坏。
⑺主设备吊装时,主设备的附件固定不牢滑落,造成人员伤亡。
⑻设备就位时,未固定牢固,吊车松钩,设备倾倒,造成人员伤亡和设备损坏事故。
⑼吊装组件时,未按吊装作业规程操作,造成人身伤亡和设备损坏事故。
2、削减措施
⑴大中型设备吊装前,必须编写切实可行的吊装方案,安全措施落实到位。
⑵施工前,应对所有的作业人员进行施工方案和安全技术交底,确保每一名施工人员都了解施工程序、工作方法及危险因素。
⑶双机抬吊工作,应选用性能相似的吊车。抬吊时统一指挥,动作协调,载荷分配合理,单机载荷不得超过吊车在作业工况下额定载荷的75%。两台吊车的吊钩钢丝绳应保持垂直状态。
⑷塔器等较长设备吊装时,必须控制设备从水平至直立状态的速度,避免设备在临界状态时用力过猛,而给尾部吊车带来较大的冲击载荷,实现平稳吊装。
⑸狭窄空间进行吊装作业时,吊装人员先对吊装现场进行详细的勘察,吊装前进行吊装动态分析及模拟演练,确保吊装的安全顺利进行。
⑹小型设备采用滚杠法及牵引设备就位时,必须控制好设备滑行速度,所选用的滚杠及牵引设备合理,若牵引采用卷扬机,则卷扬机应选择低速卷扬机,卷扬机动作应灵活、刹车准确;同时应设置可滑行限位设施,防止过快滑移。
⑺塔类设备吊装前,应将随塔一起吊装的附件固定牢固,杂物清理干净,检查无存在安全隐患后方可进行吊装。
⑻塔器等设备就位时,保证设备地脚螺栓大部分已经穿入设备地脚螺栓孔内,设备放置稳妥后才可松钩。
⑼安全监督、吊装指挥、配合吊装作业的起重工、吊车司机必须经过培训且持有国家有关部门颁发的证件;严格执行各岗位操作规程。
七、设备找正
1、危害识别
⑴未正确使用撬杠、千斤顶等工具,造成人身伤害事故。
⑵垫铁所采用材料不符合要求,易断裂,使设备倾斜,发生人员伤害事故。
⑶垫铁放置点或数量不符合技术要求,对设备的支撑不够,设备倾斜,发生人员伤亡事故。
⑷放置或校正垫铁时,易造成人身伤害。
2、削减措施
⑴使用机具前,需检查其是否完好;在使用过程中,应正确使用机具,且撬杠、千斤顶的支点必须可靠,必要时采取加固措施。
⑵所选用的垫铁质量应符合标准要求,符合设备要求。
⑶按标准要求合理布置垫铁,且垫铁应点焊牢固。
⑷取放垫铁时,手指应放在垫铁的两侧。
八、塔内件安装
1、危害识别
⑴塔盘安装时,采取从上向下的方式进行安装,因上方塔盘没有固定牢固易造成人员伤亡。
⑵将塔器内构件搬运至塔器内部时,配合不当,造成人员碰伤、挤伤。
⑶在塔器等设备内作业结束后未清点人数而封闭设备,有人留存在设备内而造成人员伤亡。
⑷在塔器等设备内部施工时,安全措施未有效落实,发生中毒、窒息等事故。
⑸塔器等设备内进行交叉作业时,易造成人身伤害事故。
⑹电焊作业时,违章操作造成人身伤害或触电事故。
⑺气割作业时,违章操作造成人身伤亡等事故。
2、削减措施
⑴塔盘安装时,采用分段安装,应从下向上进行,每段最下一层封闭后再进行下段安装。
⑵将塔器内构件搬运至塔器内部时,应相互配合、相互协调,并设专人监护。
⑶在塔器等设备内作业结束后应清点人数,设备封闭前,应进行内部检查清理,确认后方可封闭。
⑷进入塔器等设备内作业前,必须按照要求办理受限空间作业许可证,施工区域保持良好的通风和照明。施工时,应避开高温时段,施工人员每间隔半个小时应替换一次,并设专人监护。
⑸交叉作业时,施工人员必须穿戴好劳保,高处作业人员必须系好安全带,工具放至牢固;高处进行电气焊时,采取有效的防护措施后方可进行作业。
⑹进行焊接作业时,穿戴好劳保。检查设备电线及电焊把钳电线完好,在所有线路入容器孔或罐口的地方,要用胶皮将线路包扎起来,防止电线磨损,发生漏电事故。
⑺施工人员严格按照操作规程执行,氧气瓶、乙炔气瓶或易燃气瓶不得混放;装卸气瓶时应严禁摔、抛和碰撞;氧气、乙炔胶管无破损;氧气乙炔表应定期校验。
九、水压试验
1.风险评估
⑴试压前,未制定试压安全措施及试压方案,且未对参加试压人员进行详细交底,造成管线爆裂、人身伤害等事故。
⑵试压前对管线、阀门、压力表等未进行检查就开始试压,造成管线或阀门在压力的作用下,飞出伤人。
⑶压力表选用和安装不符合要求,且不在有效期内,造成读数误差、人身伤害事故。
⑷试压区未设置警戒带,非施工人员误入试压区,造成人身伤害事故。
⑸高点放空、低点排放位置设置不当,管线内压力无处释放,造成人身伤害或其他事故。
⑹采用分段试压时,与受压段相连的管道未断开,管线内憋压,造成人身伤害或其他事故。
⑺试压时,发生泄漏或爆管时,仍未停止升压或切断相关阀门,造成管线破裂伤人事故。
⑻发现渗漏点,带压进行补焊,造成人身伤害。
2、削减措施
⑴试压前,试压方案编制完并经过审批,并针对参加试压人员进行详细交底,试压严格遵照设计和有关规范要求。
⑵试压前,必须对管线上的阀门、管件、压力表等进行认真检查、确认后方可试压。
⑶压力表量程应为试验压力的1.5~2倍,试压选用的压力表必须是校验合格的,并在有效期内。
⑷进行试压时要清理现场,组织专人警戒,非工作人员严禁进入试压场区。
⑸按照标准要求设置高点放空、低点排放位置。试压时,盲板、封头30m半径范围内不准站人,发现泄漏时不得带压补焊或紧固螺栓。
⑹采用分段试压时,与受压段相连的管道必须断开,使用的盲板、螺栓必须经验算符合试压要求的强度。
⑺试压时,若发生泄漏或爆管,应立即停止升压、切断相关阀门,经查找修补处理后方可重新试压。
⑻试压时,若出现渗漏,应泄压后再进行渗漏处的修补,严禁带压补焊。
十、容器设备内防腐及外防腐
1、危害识别
⑴内防腐涂料腐蚀性大,而施工人员未佩戴防护用品,造成人身伤害。
⑵在狭小空间内防腐时,防腐涂料中的丙酮等易燃易爆成分,遇到火星或静电后发生爆炸事故。
⑶喷砂作业时,未佩戴防腐用品或防护意识不强,易造成施工人员尘肺病。
⑷喷砂作业时,未设置防护棚,造成环境污染。
⑸防腐涂料爆晒在太阳下,且其存放处未配备相应的灭火器,造成火灾或爆炸事故。
⑹喷砂除锈前,需在容器内外搭设脚手架,因脚手架搭设不符合标准要求,喷砂作业时造成人员伤害。
⑺塔器等设备内施工时,存在交叉作业,安全措施未落实,易造成人身伤害事故。
⑻在容器内部防腐时,违章操作,造成人身伤害事故。
2、削减措施
⑴防腐施工人员必须按照要求佩戴防护用品,且施工时应保证容器内有较好的通风和照明。
⑵施工人员必须穿戴好劳保,防腐时不得进行用火作业,并且应定时对设备内进行可燃气体和含氧量的检测,确认安全方可继续施工。
⑶喷砂作业时,施工人员应做好职业防护。
⑷喷砂作业时,应严格按照要求设置防护棚。
⑸防腐涂料应存放在阴凉地,且存放处应配备相应的消防器材,灭火器需定期检查。
⑹防腐作业前,应先检查脚手架搭设是否符合标准要求,是否牢固。
⑺交叉作业时,低空作业人员必须劳保着装,高处作业人员必须系好安全带,工具及工件应放置牢固,防止脱落伤人;高处作业人员动用电气焊时,低空作业人员严禁作业或采取有效的防护措施进行隔离方可施工。施工全过程应设专人监护。
⑻进入受限空间作业前,必须按照要求办理受限空间作业许可证,做好通风措施,施工人员间隔半小时更换一次。夏季施工时,应避开高温时段,施工全过程设专人监护。
第二节 动设备安装
一、设备吊装就位
1、危害识别
⑴大中型设备吊装无专项吊装方案,或方案未经审批,易造成吊装人员伤亡和设备损坏。
⑵大型吊装前,未对所有施工人员进行详细的安全技术交底,易造成人身伤害。
⑶在狭小空间吊装时,吊装设备碰撞其它已建设备,易造成设备(包括已建设备)损坏、火灾等事故。
⑷设备就位时未固定牢固,吊车松钩,设备倾倒,造成人员伤亡和设备损坏事故。
2、削减措施
⑴大中型设备吊装前,必须编写切实可行的吊装方案,并有具备相应资质的人员审批,吊装时必须成立专门的组织机构负责实施。
⑵施工前,对所有的作业人员进行施工方案和安全技术交底,确保每一名施工人员都了解施工程序、危险点控制方法和作业方法。
⑶狭窄空间进行吊装作业时,吊装人员先对现场进行详细的勘察,吊装前进行动态分析及模拟演练,确保在吊装顺利。
⑷塔器等设备就位并放置稳妥后方可松钩。
二、设备找正
1、危害识别
⑴未正确使用撬杠、千斤顶等工具,造成人身伤害事故。
⑵放置或校正垫铁时,易造成人身伤害。
2、削减措施
⑴使用机具前,需检查其是否完好;在使用过程中,应正确使用机具,且撬杠、千斤顶的支点必须可靠,必要时采取加固措施。
⑵取放垫铁时,手指应放
展开阅读全文
