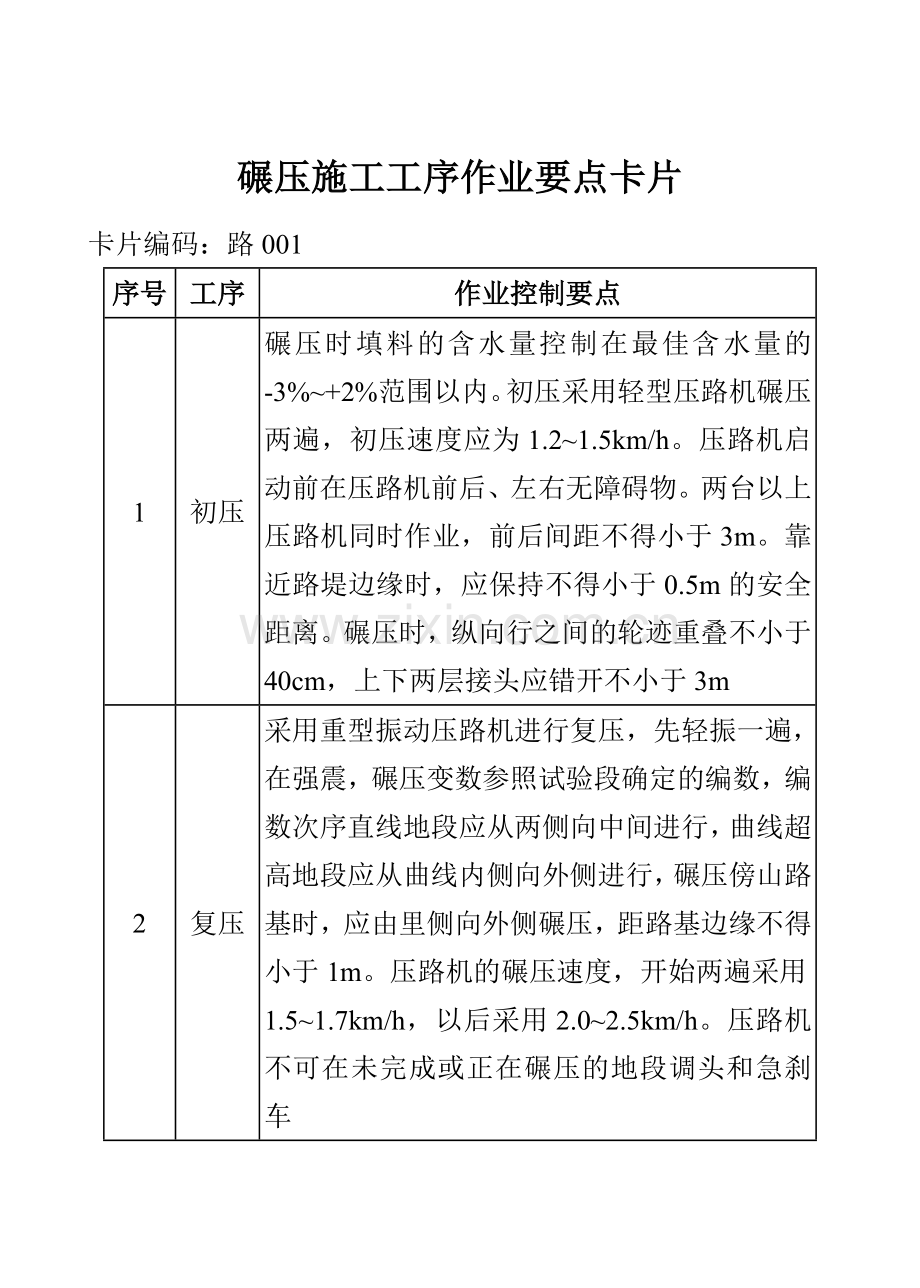

碾压施工工序作业要点卡片 卡片编码:路001 序号 工序 作业控制要点 1 初压 碾压时填料的含水量控制在最佳含水量的-3%~+2%范围以内。初压采用轻型压路机碾压两遍,初压速度应为1.2~1.5km/h。压路机启动前在压路机前后、左右无障碍物。两台以上压路机同时作业,前后间距不得小于3m。靠近路堤边缘时,应保持不得小于0.5m的安全距离。碾压时,纵向行之间的轮迹重叠不小于40cm,上下两层接头应错开不小于3m 2 复压 采用重型振动压路机进行复压,先轻振一遍,在强震,碾压变数参照试验段确定的编数,编数次序直线地段应从两侧向中间进行,曲线超高地段应从曲线内侧向外侧进行,碾压傍山路基时,应由里侧向外侧碾压,距路基边缘不得小于1m。压路机的碾压速度,开始两遍采用1.5~1.7km/h,以后采用2.0~2.5km/h。压路机不可在未完成或正在碾压的地段调头和急刹车 3 终压 采用光轮压路机进行终压,终压后采用平地机轻轻的光一刀,使表面平顺、路拱和坡度符合设计要求 强夯施工工序作业要点卡片 卡片编码:路002 序号 工序 作业控制要点 1 测量放样 测设夯点桩位,桩位误差≤3cm,经复核确认后,用白灰(插明显标签)准确放出桩位点 2 设备就位 夯实设备就位,使夯锤对准夯点位置,偏差≤5cm,并测量夯前锤顶标高 3 夯锤起吊 施工现场必须封闭,起吊前人应远离至安全位置,防止溅伤人,并对吊垂机械各部位的状态、钢丝绳的完好情况进行检查。在吊垂机械驾驶室前不影响视线的情况下设防护网,驾驶人员应佩戴防护镜,防止被弹石击打。起吊速度应均匀,夯锤或挂钩不得碰吊臂,夯锤起吊至预定高度 4 夯实 夯锤下落后,在吊钩尚未降至夯锤吊环附近前,操作人员不得提前下坑挂钩。按试夯确定夯击次数及控制标准,依次对各夯点进行强夯,完成第一遍夯实,并测量地面高程,如此反复继续,按规定的间隔时间,逐次完成全部夯击遍数。夯坑中心偏移≤0.1D(D为夯锤直径) 5 夯坑处理 每次脱钩下落后测量锤顶标高,判断夯锤是否歪斜,若夯锤斜面,及时将坑底整平 厂(场)拌改良土生产工序作业要点卡片 卡片编码:路003 序号 工序 作业控制要点 1 材料选择 原状土不含植物根茎,石灰品质不应低于3级,石灰的存放期不超过生产后的三个月。使用前,必须通过实验检测。 2 石灰消解 石灰为消解后石灰,不含石块等杂物。石灰应充分消解,并尽快使用,消解每吨生石灰约用水600~800kg,消解后的石灰应保持一定的湿度,以免过干飞扬,但也不能过湿成团。 3 熟石灰筛分 消解后的熟石灰必须用网孔为10mm的筛子进行筛分。 4 原状土破碎 对原状土进行破碎处理,破碎后的土颗粒不大于1cm。 5 拌和 ①厂拌:用拌和机对已破碎的填料进行拌和,拌和后应目测做到灰量均匀,拌和时间按照规定执行。②场拌:取土后,在拌和区进行布灰拌和,拌和后灰色应均匀,无灰团。 6 混合料储存 拌和成品混合料运送进入成本料存放区。 基床以下路堤施工工序作业要点卡片 卡片编码:路005 序号 工序 作业控制要点 1 测量放样 每10m为一断面在边桩上标示出填高,再在桩边打入竹条,绑扎好布条用以控制填筑厚度 2 填料选择 填料种类、质量应符合设计要求。填筑前对取土场填料进行取样检验,当填料土质发生变化或更换取土场时应重新进行检验。细粒土:每5000m3检验液塑限、击实,粗粒土、碎石土:每10000m3检验颗粒级配、颗粒密度 3 填料运输 采用大型自卸车运输,并应保证运输能力,运料车不能在新铺且未碾压成型的层面上行驶 4 摊铺整平 采用推土机摊铺、平地机精平的摊铺方法,摊铺作业时必须设专人指挥、防护。刮土时,应低速行驶,刮刀的升降量不得相差过大 5 碾压 碾压时填料的含水量控制在最优含水量的-3%~+2%范围以内。碾压时先用轻型压路机初压,再用重型振动压路机复压、终压。压路机不可在未完成或正在碾压的地段调头和急刹车。采用块石类填料填筑时分层最大压实厚度不大于60cm,改良土、砂类土每层压实厚度不大于30cm,碎石类填料不大于40cm,最小压实厚度均应不小于10cm 填料摊铺、整平施工工序作业要点卡片 卡片编码:路004 序号 工序 作业控制要点 1 测量放样 每10m为一断面在边桩上标示出填高,再在桩边打入竹条,绑扎好布条用以控制填筑厚度 2 挖台阶 当路基各段不同步填筑时,纵向接头处应在已填筑压实基础上挖出台阶,台阶宽度不宜小于2m,高度同填筑层厚 3 摊铺整平 采用推土机摊铺,每层摊铺厚度应按压实厚度乘于试验段确定的松铺面积,确定堆放密度,以方格网、插标杆控制松铺厚度、路拱、路基横坡 4 整平 采用平地机整平,在高边坡、陡坡、高坎上作业时,必须设专人指挥、防护。严禁乱倒超出边坡边缘。刮土时,应低速行驶,刮刀的升降量不得相差过大。整平时横坡偏差±0.5%:采用坡度尺量,每100m抽样检测5个断面;平整度偏差基床表层≤10mm,基床底层及以下≤15mm
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 百科休闲 > 社会民生

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
