鄂尔多斯市和硕嘉苑回填土施工方案
施工方案审批表 Z05-3
工程名称
鄂尔多斯和硕嘉苑
结构形式
砖混结构
规模
4437㎡
层数、跨度
5~6层
编制部门
和硕嘉苑项目部
编制人
审批部门
审批意见
项目经理
技术质量部
生产安全部
分管经理
监理单位
建设单位

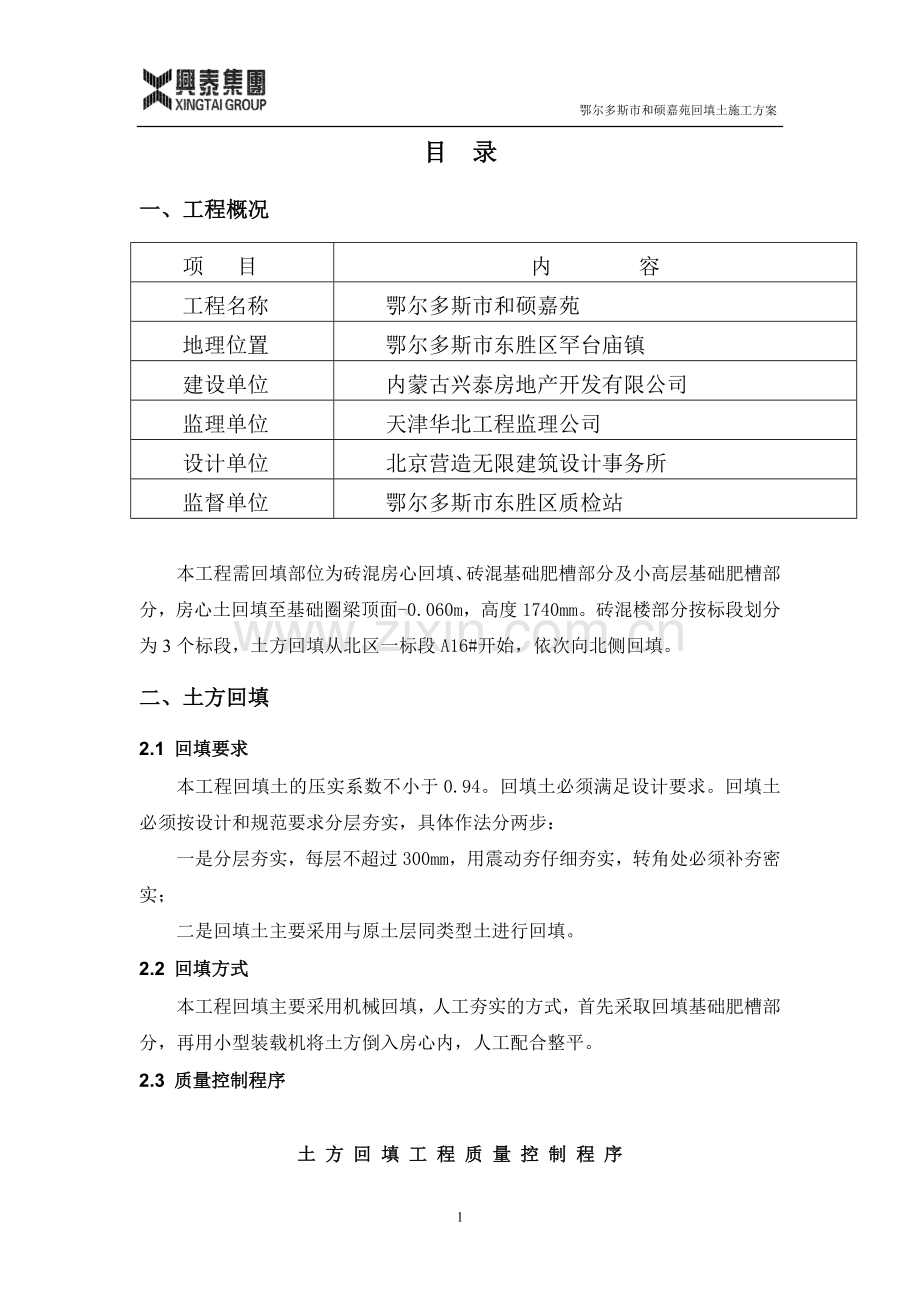

目 录
一、 工程概况
项 目
内 容
工程名称
鄂尔多斯市和硕嘉苑
地理位置
鄂尔多斯市东胜区罕台庙镇
建设单位
内蒙古兴泰房地产开发有限公司
监理单位
天津华北工程监理公司
设计单位
北京营造无限建筑设计事务所
监督单位
鄂尔多斯市东胜区质检站
本工程需回填部位为砖混房心回填、砖混基础肥槽部分及小高层基础肥槽部分,房心土回填至基础圈梁顶面-0.060m,高度1740mm。砖混楼部分按标段划分为3个标段,土方回填从北区一标段A16#开始,依次向北侧回填。
二、土方回填
2.1 回填要求
本工程回填土的压实系数不小于0.94。回填土必须满足设计要求。回填土必须按设计和规范要求分层夯实,具体作法分两步:
一是分层夯实,每层不超过300mm,用震动夯仔细夯实,转角处必须补夯密实;
二是回填土主要采用与原土层同类型土进行回填。
2.2 回填方式
本工程回填主要采用机械回填,人工夯实的方式,首先采取回填基础肥槽部分,再用小型装载机将土方倒入房心内,人工配合整平。
2.3 质量控制程序
土 方 回 填 工 程 质 量 控 制 程 序
熟习图纸和技术资料
熟习操作规程和质量标准
确定回填方案
测量仪器准备
回填机械准备
清理现场、作好排水
分部分项工程书面交底
操作人员参加
准备工作
中 间 抽 查
技术交底
施 工
质量评定
清除基地杂物
自 检
办理回填土隐蔽验收签证
清理现场文明施工
回填分层,控制厚度
土料拌合均匀
清除大土快和生石灰快
分层测量填土标高
分层检验填土质量
资料管理
执行验评标准
干密度取样数量:基坑每100m2取样1组(每个基坑不少于1组);
施 工 记 录
回填土夯实,干密度实验
记录
隐蔽验收记录
自 检 记 录
质量评定记录
2.4 施工准备
1.人员准备
土方回填设力工20人,其中10人平整土方,10人夯实。
实验员3名:土方取样。
2. 材料及主要机具
1)利用基坑槽中挖出的土进行回填,但不得含有有机杂质。
2)主要机具:
装运土方机械:翻斗车5辆,小型装载机2台、小型勾机1台。
一般机具:震动夯2台、手推车5辆、铁锹(平头或尖头)若干把、钢尺5把等。
3. 作业条件
1)土方回填之前,应根据设计要求通过试压实验来确定土方密实度、压实遍数、填方土料,应明确控制范围及虚铺厚度等参数。
2)填土前应对填方基底和己完工程进行检查和中间验收。合格后要作好隐蔽检查和验收手续。
3)施工前,应做好水平高程标志布置。回填场地上每隔一定距离钉上水平桩。
4)确定好土方机械、车辆的行走路线,应事先经过检查。必要时要进行加固加宽等准备工作。
5)施工机械准备就绪。
6)基础圈梁梁模板拆除完毕,房心内的杂物清理干净。图一
7)基础肥槽:肥槽土方回填前,必须将肥槽内清理干净,高度与室外地坪一致:图二
图一
图二
2.5 操作工艺
1. 工艺流程
房心基层面清理→检验土质→分层铺土→分层夯实→检验密实度→修整找平验收。
2. 填土前,应将房心内的周转材料、垃圾等杂物都处理完毕,清除干净。
3. 检验土质。检验回填土料的种类、粒径,有无杂物,是否符合规定。以及土料的含水量是否在控制范围内。
4. 填土应分层铺摊。每层铺土的厚度应根据土质、密实度要求和机具性能确定。
压实机具
每层铺土厚度(mm)
每层压实遍数(遍)
蛙式打夯机
200~300
3~4
振动夯
250~300
3-4
5. 在打夯机夯实不到的填土部位,应人工推土填充,人工分层夯实。
人工夯填操作方法:
夯填土采用60~80kg的木夯或铁、石夯,由4~8人拉绳,二人扶夯,举高不小于0.5m,一夯压半夯,按次序进行。较大面积人工回填用打夯机夯实。两机平行时其间距不得小于3m。
6. 回填土方每层压实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。
7. 填方全部完成后。表面应进行拉线找平,凡超过标高的地方,及时依线铲平;凡低于标高的地方,应补土找平夯实。
三、质量控制、检验及注意的质量问题
3.1 质量控制、检验
1.填土施工过程中应检查排水措施,每层填筑厚度、含水量控制和压实程序。
2.对有密实度要求的填方,在夯实或压实之后,要对每层回填土的质量进行检验,一般采用环刀法取样测定土的干密度,求出土的密实度,或用小轻便触探仪直接通过锤击数来检验干密度和密实度,符合设计要求后,才能填筑上层。
3.基坑和室内填土,每层按规范要求进行取样,取样部位在每层压实后的下半部。
4.填土压实后的干密度应有90%以上符合设计要求,其余10%的最低值与设计值之差,不得大于0.08t/m3,且不应集中。
5.填方施工结束后应检查标高、压实程度等,检验标准参见下表。
填土工程质量检验标准(mm)
项
序
检查项目
允许偏差或允许值
检查方法
桩基、基坑、基槽
场地平整
管沟
地(路)面基础层
人工
机械
主控项目
1
标高
-50
±30
±50
-50
-50
水准仪
2
分层压实系数
设计要求
按规定方法
一般项目
1
回填土料
设计要求
取样检查或直观鉴别
2
分层厚度及含水量
设计要求
水准仪及抽样检查
3
表面平整度
20
20
30
20
20
用靠尺或水准仪
3.2 应注意的质量问题
1.未按要求测定土的干土质量密度
回填土每层都应测定压实后的干土质量密度,符合设计要求后才能铺摊上层土。试验报告要注明土料种类、试验日期、试验结论及试验人员签字。未达到设计要求部位,应有处理方法和复验结果。
2.回填土下沉
因虚铺土超过规定厚度,或压实不够遍数,甚至漏压,基底有机物或树根、落土等杂物清理不彻底等原因,造成回填土下沉。为此,应在施工中认真执行规范的有关规定,并要严格检查,发现问题及时纠正。
3.回填土压不密实
应在碾压时对干土适当洒水加以润湿;如回填土太湿同样压不密实呈“橡皮土”现象,这时应将“橡皮土”挖出,重新换好土再予压实。
4.填方应按设计要求预留沉降量,如设计无要求时,可根据工程性质、填方高度、填料种类、密实要求和地基情况等,与建设单位共同确定(沉降量一般不超过填方高度的3%)。
四、安全措施
1.房心(肥槽)回填前,应检查坑(肥槽)壁有无塌方迹象,下坑(槽)操作人员要戴安全帽。
2.在填土夯实过程中,要随时注意边坡上的变化,对坑(槽)、沟壁有松土掉落或塌方的危险时,应采取适当的支护措施。基坑(槽)边上不得堆放重物。
3.非机电设备操作人员不准擅自动用机电设备。使用蛙式打夯机时,要两人操作,其中一人负责移动胶皮线。操作夯机人员,必须戴胶皮手套,以防触电。打夯时要精神集中,两机平行间距不得小于3m;在同一夯行路线上,前后距离不得小于10m。
7
