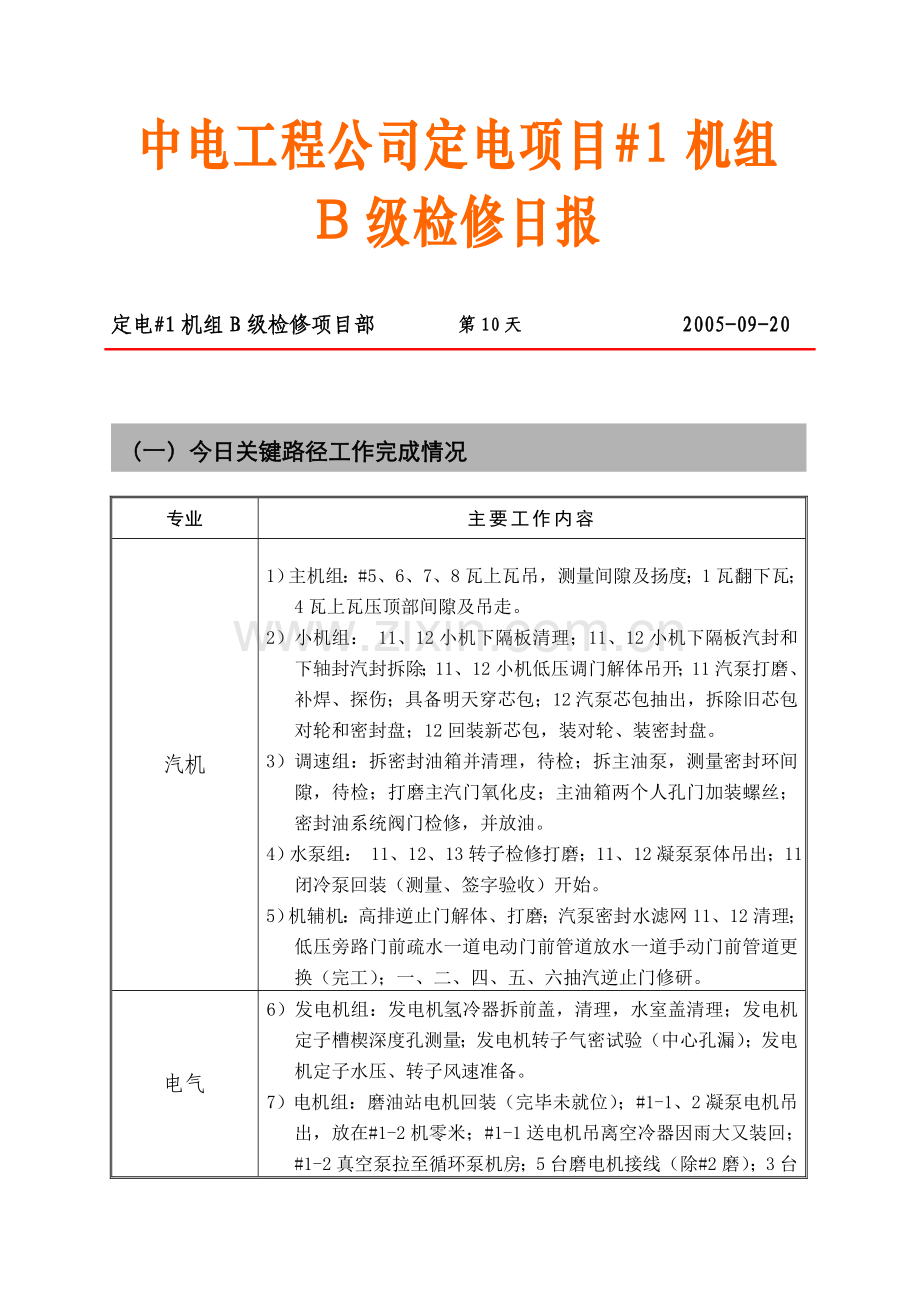

中电工程公司定电项目#1机组
B级检修日报
定电#1机组B级检修项目部
第10天
2005-09-20
(一)今日关键路径工作完成情况
专业
主要工作内容
汽机
1)主机组:#5、6、7、8瓦上瓦吊,测量间隙及扬度;1瓦翻下瓦;4瓦上瓦压顶部间隙及吊走。
2)小机组: 11、12小机下隔板清理;11、12小机下隔板汽封和下轴封汽封拆除;11、12小机低压调门解体吊开;11汽泵打磨、补焊、探伤;具备明天穿芯包;12汽泵芯包抽出,拆除旧芯包对轮和密封盘;12回装新芯包,装对轮、装密封盘。
3)调速组:拆密封油箱并清理,待检;拆主油泵,测量密封环间隙,待检;打磨主汽门氧化皮;主油箱两个人孔门加装螺丝;密封油系统阀门检修,并放油。
4)水泵组: 11、12、13转子检修打磨;11、12凝泵泵体吊出;11闭冷泵回装(测量、签字验收)开始。
5)机辅机:高排逆止门解体、打磨;汽泵密封水滤网11、12清理;低压旁路门前疏水一道电动门前管道放水一道手动门前管道更换(完工);一、二、四、五、六抽汽逆止门修研。
电气
6)发电机组:发电机氢冷器拆前盖,清理,水室盖清理;发电机定子槽楔深度孔测量;发电机转子气密试验(中心孔漏);发电机定子水压、转子风速准备。

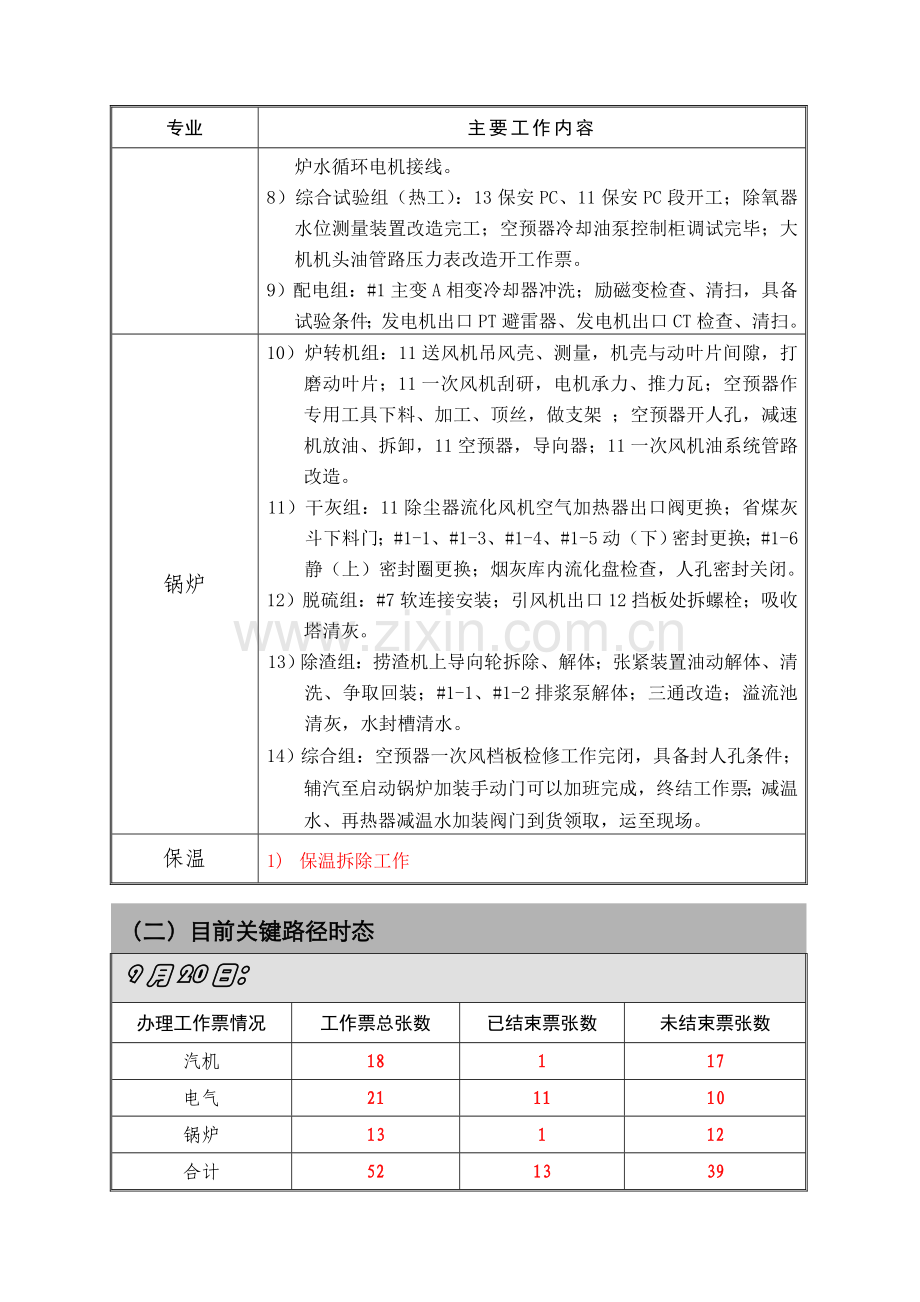

7)电机组:磨油站电机回装(完毕未就位);#1-1、2凝泵电机吊出,放在#1-2机零米;#1-1送电机吊离空冷器因雨大又装回;#1-2真空泵拉至循环泵机房;5台磨电机接线(除#2磨);3台炉水循环电机接线。
8)综合试验组(热工):13保安PC、11保安PC段开工;除氧器水位测量装置改造完工;空预器冷却油泵控制柜调试完毕;大机机头油管路压力表改造开工作票。
9)配电组:#1主变A相变冷却器冲洗;励磁变检查、清扫,具备试验条件;发电机出口PT避雷器、发电机出口CT检查、清扫。
锅炉
10)炉转机组:11送风机吊风壳、测量,机壳与动叶片间隙,打磨动叶片;11一次风机刮研,电机承力、推力瓦;空预器作专用工具下料、加工、顶丝,做支架 ;空预器开人孔,减速机放油、拆卸,11空预器,导向器;11一次风机油系统管路改造。
11)干灰组:11除尘器流化风机空气加热器出口阀更换;省煤灰斗下料门;#1-1、#1-3、#1-4、#1-5动(下)密封更换;#1-6静(上)密封圈更换;烟灰库内流化盘检查,人孔密封关闭。
12)脱硫组:#7软连接安装;引风机出口12挡板处拆螺栓;吸收塔清灰。
13)除渣组:捞渣机上导向轮拆除、解体;张紧装置油动解体、清洗、争取回装;#1-1、#1-2排浆泵解体;三通改造;溢流池清灰,水封槽清水。
14)综合组:空预器一次风档板检修工作完闭,具备封人孔条件;辅汽至启动锅炉加装手动门可以加班完成,终结工作票;减温水、再热器减温水加装阀门到货领取,运至现场。
保温
1) 保温拆除工作
(二)目前关键路径时态
9月20日:
办理工作票情况
工作票总张数
已结束票张数
未结束票张数
汽机
18
1
17
电气
21
11
10
锅炉
13
1
12
合计
52
13
39
(三)安全文明监督工作情况
1、深刻吸取#1-2闭冷泵无票作业事件教训,认真对照工作票与电厂项目负责人共同确定检修范围,严禁无票作业或擅自扩大检修范围。
2、各作业组必须认真召开班前会,做好安全交底,做到“对存在的危险了如指掌,对可能的后果胸有定数,对采取的措施无懈可击”。坚决杜绝人身伤害、设备损坏事件的发生。
3、油系统开始大面积检修作业,吸取河津电厂检修跑油事件教训,开工前必须做好防范措施,防止发生跑油事件。
4、文明施工必须引起重视,尤其是打保温、清理烟道积灰工作,一定要装入编织袋,防止造成二次污染。
5、安全监督专责人必须对凝泵起吊作业全过程进行现场监督,13.7米平台、6.9米平台设专人上下传递信号,且必须系好安全带,由专职起重人员负责指挥,凝泵电机或泵体吊起后,下方严禁站人,整个吊离后,方可开始下一步作业。
(四)需要协调解决的问题
1、需协调起重、焊工配合工作。
(五)明日重点工作安排
专业
主要内容
项目负责人
汽机
专业
1、主机组:1瓦修前数据测量。
2、小机组:11、12小机翻上缸;11、12小机吊上隔板,清理上隔板;11、12小机回下隔板;回假轴具备找隔板中心;11、12小机拆隔板汽封和轴封;11、12小机主汽门解体;11穿汽泵芯包。
3、调速组:密封油系统阀门检修,并放油;润滑油系统检修阀门。
4、水泵组:11闭冷泵回装完成试泵;11、12凝泵解体工作开始;11、12、13真空泵泵体组装开始。
5、机辅机组:低压阀门解体;#1-3高加正常、危急疏水调整门打磨、修研;除氧器焊缝检查。
郭晓明
王建树
王晋文
杨瑞生
刘爱东
电气
专业
1、 发电机组:发电机氢冷器清理,做垫;发电机转子风速,发电机励侧大盖清理。
2、电机组:#1-2真空泵解体;天晴#1-2送吊离,解体;#1-2一次风机解体、检修。
3、配电组: #1主变B相、C相变冷器冲洗;6KV11段、11汽机变、11锅炉变停电检修;#1炉电除尘整流变开工。
4、综合组(试验):12保安PC段;励磁试验,6KV二段试验;大机机头油管路改造;循环水补水变送器加装伴热(视天气情况施工)。
梁东升
马二杰
张 强 张 勇
锅炉
专业
1、炉转机组:11送风机轴承箱检查,液压控制头检查;11一次风油管路改管加装油面镜;空预器、拆卸偶合器AB;空预器减速箱解体检修;11一次风机回装,电机瓦;11送风机配合探伤检查。
2:干灰组:细灰库、搅拌机、插板门,锁气器检修;细灰库干灰卸料、插板门、锁气器检修;#1-5电除尘灰斗下料门解体(测绘)。
3、脱硫组:#5、#7软连接密封;#7软连接紧螺栓;引风机出口档板处拆螺栓;吸收塔清灰;
4、除渣组: 捞渣机上导向轮承拆除解体回装;#1-1、#1-2除渣供水泵回装;三通改造;脱水仓清灰;#1-1#1-2柜式换热器拆除除。
5、综合组:空预器一次风机档板封人孔;减温水、再热器减温水加装阀门管路,保温拆除,现场准备,新阀门解体检查;空预器二次风档板检查。
张小军
赵明致
张斌武
韦书安
关 俊
其它
工作
1)生产物资急需品的购买。
2) 生产信息报表工作。
3)生产劳动纪律、生活卫生的检查。
4)宣传报道工作。
5)及时为现场加班人员送餐。
董峰云
胡静平
杨晓军
李俊玲
(六)考核情况公布栏
(七)主要物资到货情况一览表
原因:
序
号
名 称
规 格
单位
数量
到货时间
生产厂家
1
2
3
4
5
