六合猪场维修方案
饲料加工车间窗户材质为塑钢,窗户长度为4.2m,高度为3.5m,中部设置钢横梁一根。根据甲方现场说明已进行过几次打胶密封处理,仍然有部分位置渗水。窗户边角渗水情况现场察看,部分窗框存在变形,密封胶存在多处开裂,窗框与墙体之间密封不到位等问题。针对以上问题导致渗水的处理方案如下:
1、 清除原窗户材料表面已老化开裂的密封胶,采用高强结构密封胶重新处理,老化的玻璃与窗框的密封条进行更换,外框与墙体之间的发泡泡沫整补强。对塑钢门窗容易受热变形,遇冷变脆,尺寸和形状稳定性比较差,窗框易变形的问题,在窗户中间设置1~2道竖向钢支撑。但整座厂房坐落在空旷田野地带,周边无树木、建筑物等遮挡物,导致墙体及窗户直接承受的风载较大,窗户极易产生疲劳风载,导致窗框形变,产生窗框之间密封不严及缝隙处的密封胶开裂,产生渗水。
此项处理方案处理施工难度小,不影响厂房的使用,费用较经济,约在1万余元,可保持在半年至一年左右不渗水。

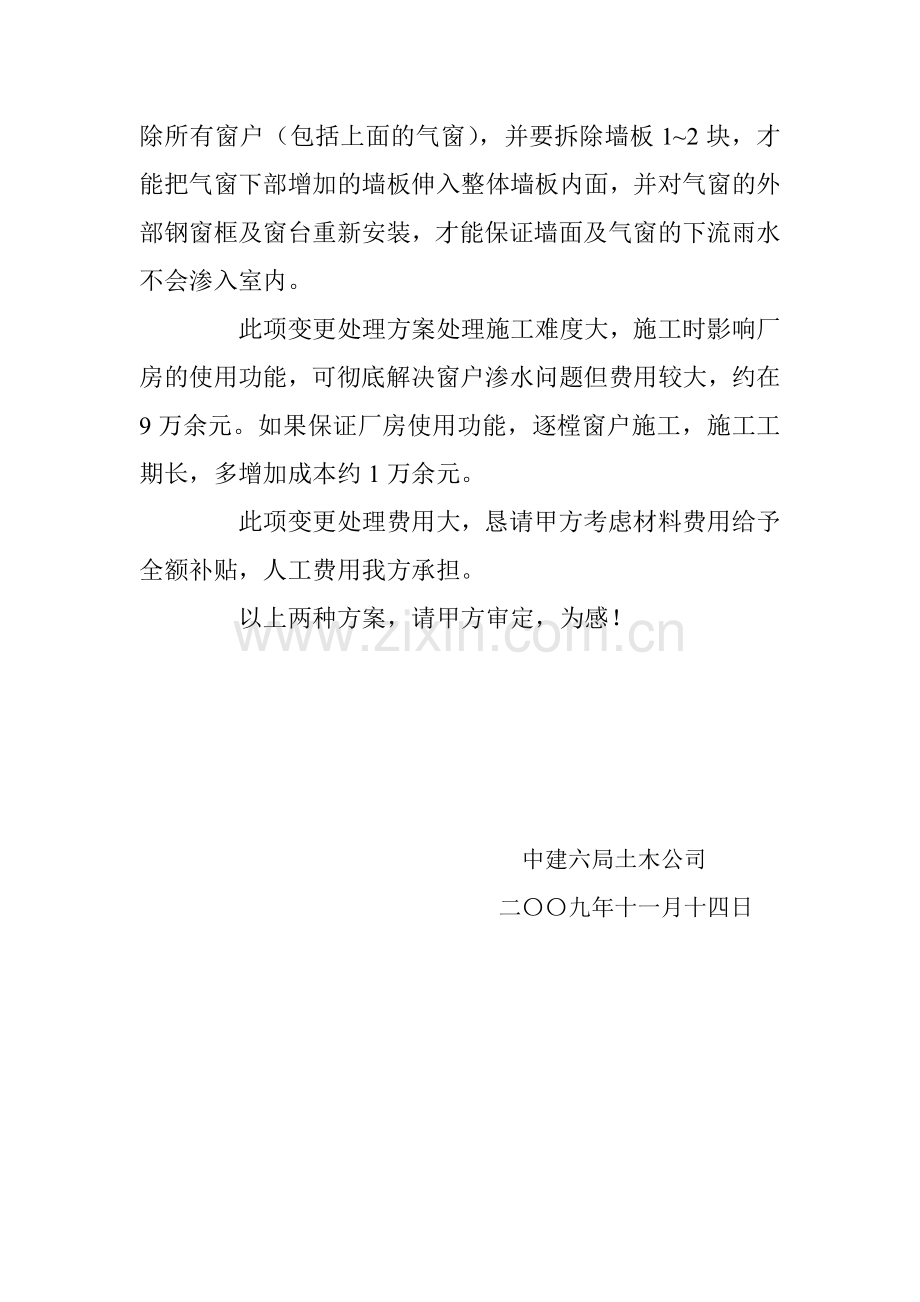

2、根据甲方现场变更建议要求,拆除所有的窗户,保留上部气窗,拆除部位采用原墙体材料进行封堵。拆除时要拆除所有窗户(包括上面的气窗),并要拆除墙板1~2块,才能把气窗下部增加的墙板伸入整体墙板内面,并对气窗的外部钢窗框及窗台重新安装,才能保证墙面及气窗的下流雨水不会渗入室内。
此项变更处理方案处理施工难度大,施工时影响厂房的使用功能,可彻底解决窗户渗水问题但费用较大,约在9万余元。如果保证厂房使用功能,逐樘窗户施工,施工工期长,多增加成本约1万余元。
此项变更处理费用大,恳请甲方考虑材料费用给予全额补贴,人工费用我方承担。
以上两种方案,请甲方审定,为感!
中建六局土木公司
二〇〇九年十一月十四日
