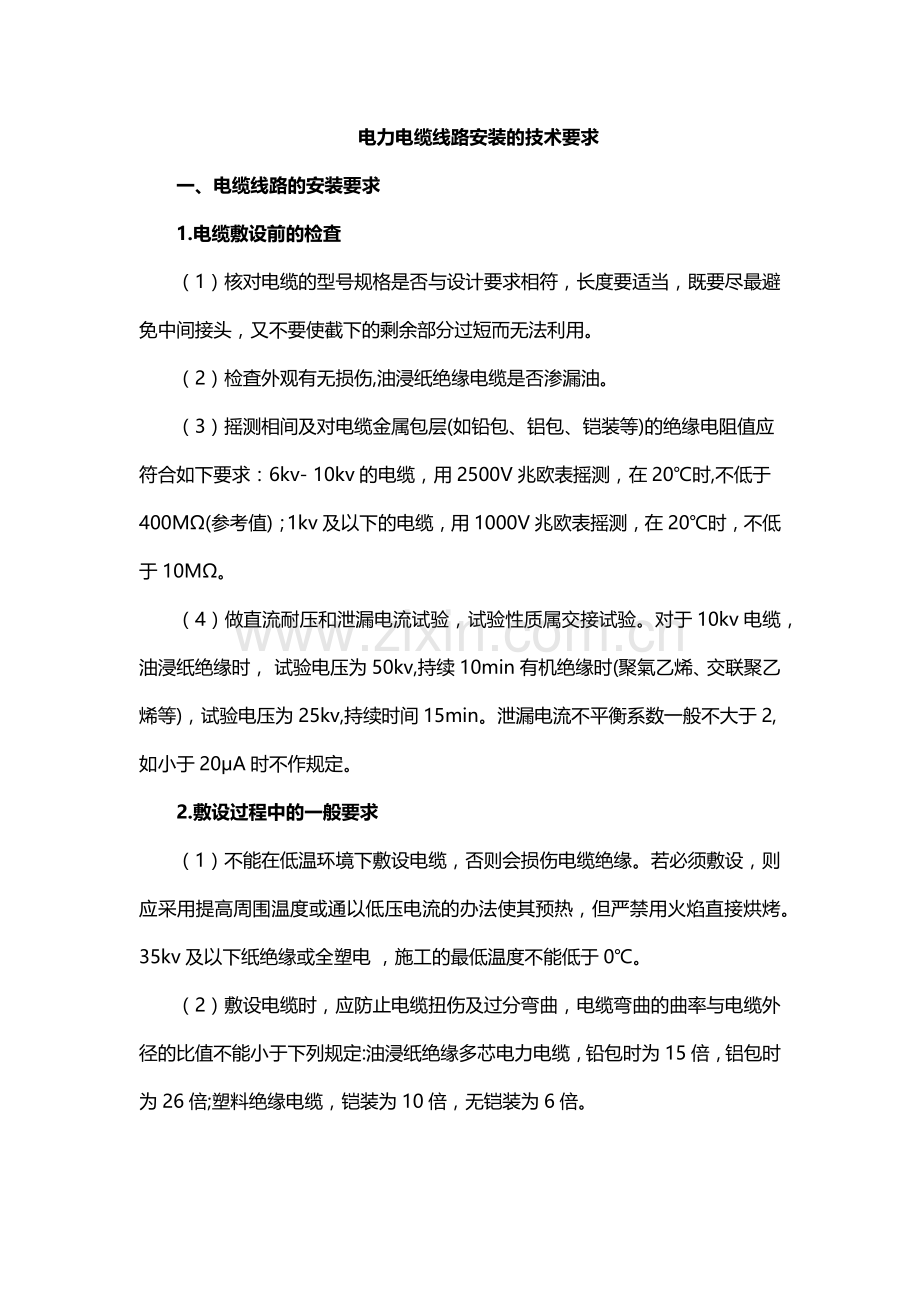

1、电力电缆线路安装的技术要求一、电缆线路的安装要求1.电缆敷设前的检査(1)核对电缆的型号规格是否与设计要求相符,长度要适当,既要尽最避免中间接头,又不要使截下的剩余部分过短而无法利用。(2)检査外观有无损伤,油浸纸绝缘电缆是否渗漏油。(3)摇测相间及对电缆金属包层(如铅包、铝包、铠装等)的绝缘电阻值应符合如下要求:6kv-10kv的电缆,用2500V兆欧表摇测,在20时,不低于400M(参考值);1kv及以下的电缆,用1000V兆欧表摇测,在20时,不低于10M。(4)做直流耐压和泄漏电流试验,试验性质属交接试验。对于10kv电缆,油浸纸绝缘时,试验电压为50kv,持续10min有机绝缘时(聚

2、氣乙烯、交联聚乙烯等),试验电压为25kv,持续时间15min。泄漏电流不平衡系数一般不大于2,如小于20A时不作规定。2.敷设过程中的一般要求(1)不能在低温环境下敷设电缆,否则会损伤电缆绝缘。若必须敷设,则应采用提高周围温度或通以低压电流的办法使其预热,但严禁用火焰直接烘烤。35kv及以下纸绝缘或全塑电,施工的最低温度不能低于0。(2)敷设电缆时,应防止电缆扭伤及过分弯曲,电缆弯曲的曲率与电缆外径的比值不能小于下列规定:油浸纸绝缘多芯电力电缆,铅包时为15倍,铝包时为26倍;塑料绝缘电缆,铠装为10倍,无铠装为6倍。(3)电缆敷设应留有适当空间,以防电缆受机械应力时造成机械损伤。此外,为了

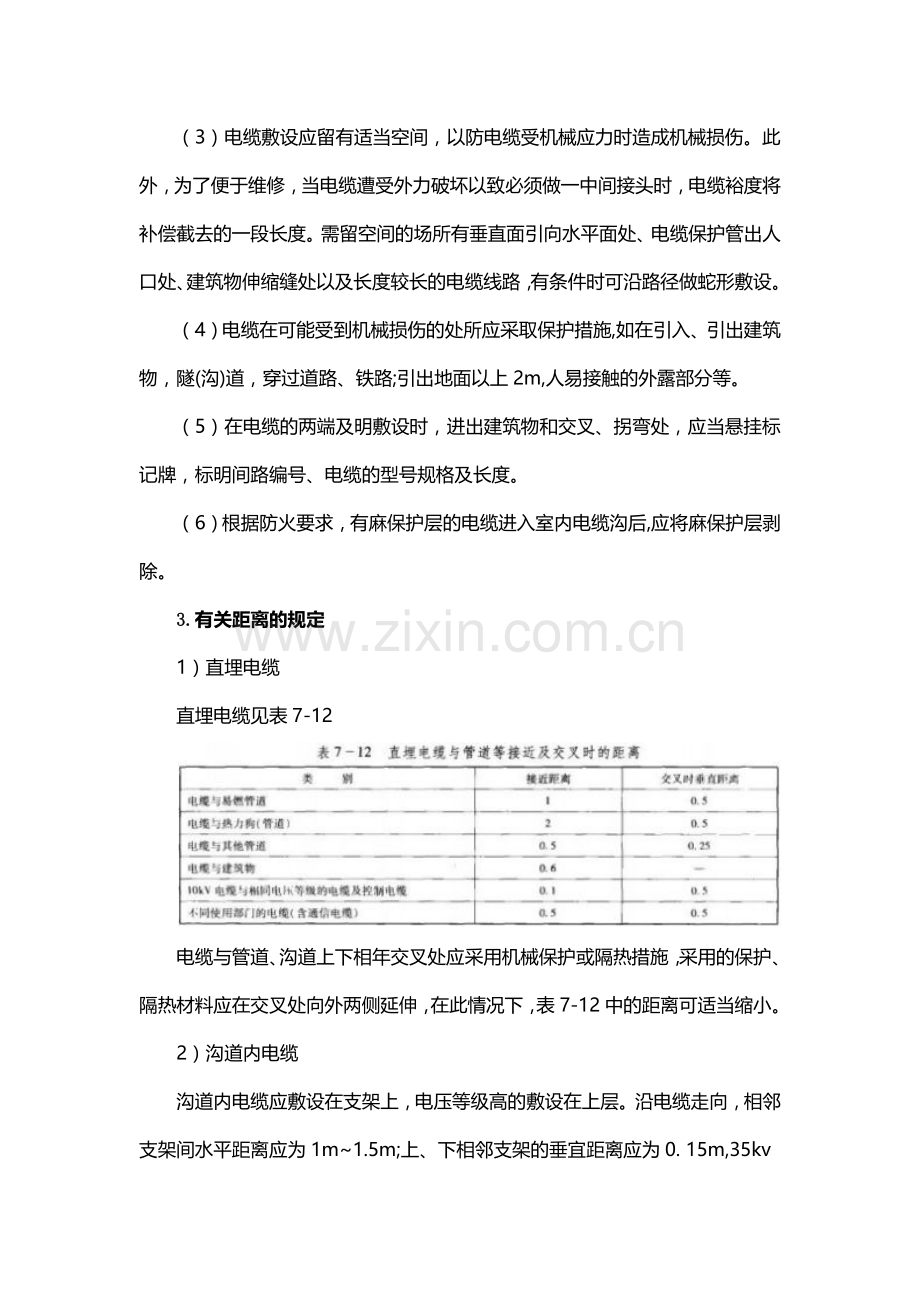

3、便于维修,当电缆遭受外力破坏以致必须做一中间接头时,电缆裕度将补偿截去的一段长度。需留空间的场所有垂直面引向水平面处、电缆保护管出人口处、建筑物伸缩缝处以及长度较长的电缆线路,有条件时可沿路径做蛇形敷设。(4)电缆在可能受到机械损伤的处所应采取保护措施,如在引入、引出建筑物,隧(沟)道,穿过道路、铁路;引出地面以上2m,人易接触的外露部分等。(5)在电缆的两端及明敷设时,进出建筑物和交叉、拐弯处,应当悬挂标记牌,标明间路编号、电缆的型号规格及长度。(6)根据防火要求,有麻保护层的电缆进入室内电缆沟后,应将麻保护层剥除。3.有关距离的规定1)直埋电缆直埋电缆见表7-12电缆与管道、沟道上下相年交

4、叉处应采用机械保护或隔热措施,采用的保护、隔热材料应在交叉处向外两侧延伸,在此情况下,表7-12中的距离可适当缩小。2)沟道内电缆沟道内电缆应敷设在支架上,电压等级高的敷设在上层。沿电缆走向,相邻支架间水平距离应为1m1.5m;上、下相邻支架的垂宜距离应为0. 15m,35kv的为0.2m。敷设在支架上的电力电缆和控制电缆应分层排列,同级电压的电力电缆,其水平净距为35mm;高、低压电力电缆,其水平净距150mm。二、直埋电缆的安装要求电力电缆的敷设方式有多种,一般采用直埋方式,因此,将直埋电缆的安装要求介绍如下:(1)电缆选型:应选用铠装和有防腐保护层的电力电缆。(2)路径选择:电缆不得经过

5、含有腐蚀性物质(如酸、碱、石灰等)的地段。如果必须经过时,应采用缸瓦管、水泥管等,对电缆加以保护。电缆不允许平行敷设在各种管道的上面或下面。(3)电缆的埤设:埋设深度一般不小于0.7m,农田中不小于1m,35kv及以上的也不小于1m,若不能满足上述要求,应采取保护措施,,电缆上、下要均匀铺设100mm细砂或软土,垫层上.侧应用水泥盖板或砖衔接覆盖。回填土时应去掉大块砖、石等杂物。(4)中间接头:电缆沿坡敷设时,中间接头应保持水平,多条电缆同沟敷设时,中间接头的位置要前、后错开(5)标桩:电缆的拐弯、接头、交叉、进出建筑物等处,应设明显的方位标桩,长的直线段应适当增设标桩,标桩露出地面以150m

6、m为宜。(6)保护管:保护管长度在30m以下者内径不能小于电缆外径的1.5倍,超过30m者不小于2.5倍.(7)直埋电缆自土沟引入隧道、人井及建筑物时,应穿人管中,并在管口加以堵塞,以防漏水。三、电缆线路竣工验收电缆线路竣工后,由电缆线路的设计、安装、运行部门共同组织验收。检查.验收的主要内容和要求是:(1)根据运行需要,测量电缆参数、电容、直流电阻及交流阻抗。(2)电缆各芯导体必须完整连续、无断线。(3)电缆两端终端头各相的相位,应与电力供电系统的相位相符合。(4)电缆应按交接试验标准,摇测绝缘电阻值并做直流耐压试验,并应符合要求。(5)具备完整的技术资料,即电缆制造厂试验合格证、交接试验单、电缆线路实际路径平面图、建筑工程和隐蔽工程的图纸和资料等。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 教育专区 > 职业教育

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
